Bad demontieren in Berlin – Fachbetrieb für Rückbau und Abriss
Ein Badrückbau ist kein simples 'Rausreißen': Schadstoffprüfung, Mediensperrung und Estrichabbruch folgen einer festen Reihenfolge, die Normen und Unfallverhütungsvorschriften vorgeben. Wer diese Abfolge umkehrt – etwa Fliesen vor dem Absperren der Wasserleitungen entfernt –, riskiert Folgeschäden am Rohbau und ungeplante Mehrkosten.
Besonders in Altbauten vor Baujahr 1993 kann Asbest in Fugenmasse und Fliesenkleber stecken (Chrysotilanteil bis 15 %); der Umgang ist in der TRGS 519 geregelt und erfordert je nach Befund qualifiziertes Personal mit Sachkundenachweis nach TRGS 519.
Was umfasst Bad demontieren?
- Schadstoff-Vorerkundung: Probenahme Fliesenkleber und Fugenmörtel auf Asbest (TRGS 519), ggf. KMF-Prüfung bei Dämmschichten hinter Vorsatzschalen
- Mediensperrung: Wasser (Absperr- und Entwässerungsprotokoll nach DVGW), Elektro (Freischalten aller Stromkreise im Schutzbereich nach DIN VDE 0100-701), ggf. Gas
- Demontage Sanitärobjekte: WC inkl. Anschlussflansch DN 100, Waschtisch, Badewanne und Dusche mit Ablaufgarnitur – geruchsdichter Verschluss offener Rohre
- Rückbau Wand- und Bodenbeläge: Fliesen, Kleber, Putzträger – Beurteilung ob Unterputz tragfähig bleibt oder mitabgetragen werden muss
- Estrichabbruch: schwimmender Estrich, Verbundestrich oder Gefälleestrich im Nassbereich – Schichtdicke und Restzustand dokumentieren für Folgegewerk
- Fraktionierte Entsorgung: Keramik/Beton (AVV 17 01 01/03), KMF ohne Freizeichnung (AVV 17 06 03*), Asbest-Kleber (AVV 17 06 05*) – Deklarationsanalyse auf Anforderung
Je nach Baujahr und Vornutzung variiert der Aufwand erheblich: Ein Gäste-WC (ca. 4–6 m²) ist meist in einem Arbeitstag rückgebaut; ein Vollbad mit Badewanne, befliestem Duschbereich und doppelwandiger Trockenbauvorsatzschale kann 3–5 Arbeitstage beanspruchen – allein weil Ständerwerk, Installationswand und ggf. Schüttung separat abzutragen sind.

Abdichtungsnachweis beim Bad-Rückbau: Was DIN 18534 vom Bestand fordert
DIN 18534 'Abdichtung von Innenräumen' klassifiziert Nassbereiche in Beanspruchungsklassen W0-I bis W3-I. Im Bestand ist W2-I (bodengleiche Dusche) und W1-I (allgemeiner Nassbereich) am häufigsten anzutreffen — sofern überhaupt eine fachgerechte Verbundabdichtung vorhanden ist. Gerade in Bädern aus den 1970er und 1980er Jahren fehlt sie vollständig.
Beim Rückbau muss dokumentiert werden, ob und wo eine Abdichtung existiert, da das Folgegewerk sonst ohne Bestandsnachweis kalkuliert. Fehlt die Dokumentation, trägt der Rückbau-Betrieb Mitverantwortung für Mängelansprüche — besonders bei bodengleichen Duschen, wo Flachabläufe die Abdichtungsebene vollständig verdecken.

Ablauf: Bad demontieren Schritt für Schritt
Bestandsaufnahme und Schadstofferkundung
Sichtprüfung auf Asbest-Verdachtsmaterialien: Fliesenkleber, Dichtschnüre, Bodenbeläge — besonders relevant in Bädern, die vor 1993 gefliest wurden. Bei Verdacht ist eine Probenahme durch ein akkreditiertes Labor vor Abbruchbeginn zwingend; ohne Befund ist kein legaler Abbruch möglich.
Absperrungen Wasser, Heizung, Strom
Hauptabsperrventile schließen, Leitungen drucklos spülen. Elektrische Sicherungen identifizieren und sichern; Potentialausgleich nach DIN VDE 0100-701 vor Beginn prüfen, da Armaturenausbau ihn unterbrechen kann.
Sanitärobjekte ausbauen
WC, Waschbecken, Wanne oder Duschwanne lösen und abfahren. Siphons und Geruchsverschlüsse nach Demontage verschließen, um Rückgerüche in die Wohnung zu verhindern.
Fliesendemontage Wand und Boden
Wandfliesen mit Elektrohammer und Fliesenmeißel lösen; hohle Fliesen zuerst, da sie auf Feuchtigkeitsschäden im Untergrund hinweisen. Bodenfliesen nach Hohllagen prüfen — ganze Platten sind ressourcenschonender zu entsorgen als Bruch.
Estrichabbruch und Dämmschicht freilegen
Estrichart vor Beginn bestimmen: Calciumsulfat vs. Zement vs. Heizestrich. Bei Fußbodenheizung Heizkreise lokalisieren und dokumentieren, bevor das erste Gerät ansetzt — Wärmebildkamera oder Bestandspläne sind hier Standard.
Vorwandinstallation und Schächte demontieren
Trockenbauschächte rückbauschonend öffnen und CW/UW-Profile schraubenweise lösen. Gemauerte Schächte erst erkunden: Steigleitungen in Berliner Altbauten verbinden oft mehrere Etagen und können nicht blind abgebrochen werden.
Rohbauinspektion und Dokumentation
Freiliegende Wand- und Bodenflächen auf Feuchte inspizieren. CM-Messung für belastbare Feuchteprotokolle; fotografische Dokumentation mit Maßangaben als Grundlage für die Haftungsabgrenzung gegenüber dem Folgegewerk.
Bauschutt trennen und entsorgen
Mineralisch (Beton, Mauerwerk), keramisch (Fliesen), Metalle, Kunststoffe und Sonderabfall (Asbest, asbesthaltige Kleber nach AVV 17 06 05*) getrennt erfassen und durch zugelassene Betriebe abfahren lassen.
Estrichart bestimmt die Abbruchmethode
Calciumsulfatestrich (CAF) ist hygroskopisch: Unter anhaltender Feuchteeinwirkung entfestigt er sich zu einer breiigen Masse und muss vollständig entfernt werden — ein punktueller Austausch ist werkstofftechnisch nicht normgerecht. Zementestrich (CT) bricht dagegen spröde und lässt sich mit Abbruchhammer und Flachmeißel in kontrollierten Platten lösen.
Bei beheiztem Estrich liegen Heizrohre oder Heizmatten typischerweise 15–35 mm unter der Oberfläche — oft ohne erkennbare Markierung. Wer die Lage nicht vorab lokalisiert und blind einschlägt, durchtrennt Leitungen; Folgekosten für Trockenbau-Überbrückung oder Kompletterneuerung des Heizkreises übersteigen schnell 1.000 EUR.
Schuttmengen- & Entsorgungskostenrechner
Schuttgewicht auf Basis Verbundaufbau: Zementestrich 6 cm (~120 kg/m²) + Bodenfliesen (~20 kg/m²) + anteilige Wandfliesen + Kleber/Mörtel = ca. 220 kg pro m² Badfläche (Faktor 0,22 t/m²). Entsorgungsklasse AVV 17 01 01 / 17 01 03 (Beton und Fliesen, Inertmaterial). Wichtig: Calciumsulfatestrich (Anhydritestrich) fällt unter AVV 17 08 02 — sulfathaltiger Bauschutt, zwingend getrennt entsorgen, Mehrkosten Berlin ca. 25–45 EUR/t gegenüber Mineralbauschutt.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Vorwandinstallation im Rückbau-Vergleich: Trockenbau vs. Mauerwerk
| Kriterium | Trockenbau-Schacht (GK) | Gemauerter Schacht |
|---|---|---|
| Werkzeug | Akkuschrauber, Cutter, Stichsäge | Abbruchhammer, Flex, Meißel |
| Stemmarbeiten | keine | erheblich — Lärm und Staub hoch |
| Entsorgungsgewicht | 8–15 kg/lfd. m | 80–200 kg/lfd. m |
| Risiko Leitungsschaden | gering (Befestigungen sichtbar) | mittel–hoch (Lage unbekannt) |
| Steigleitungs-Risiko | überschaubar | kritisch in Berliner Altbauten (mehrstöckig) |
| Wiederherstellung | GK-Platten neu einbauen, Stunde | Neumauern + Putz + Trocknungszeit |
| Zeitaufwand | ca. 0,5 h/lfd. m | 1,5–3,0 h/lfd. m |

Vorwandinstallation: Was Fachleute beim Rückbau oft unterschätzen
Trockenbauschächte aus GK-Platten lassen sich ohne Stemmarbeiten demontieren: Platten öffnen, Rohre sichern, CW/UW-Profile schraubenweise lösen. Das Gewicht bleibt gering, die Entsorgung unkritisch — ein Vorteil gegenüber Mauerwerk-Schächten von teils mehreren hundert Kilogramm.

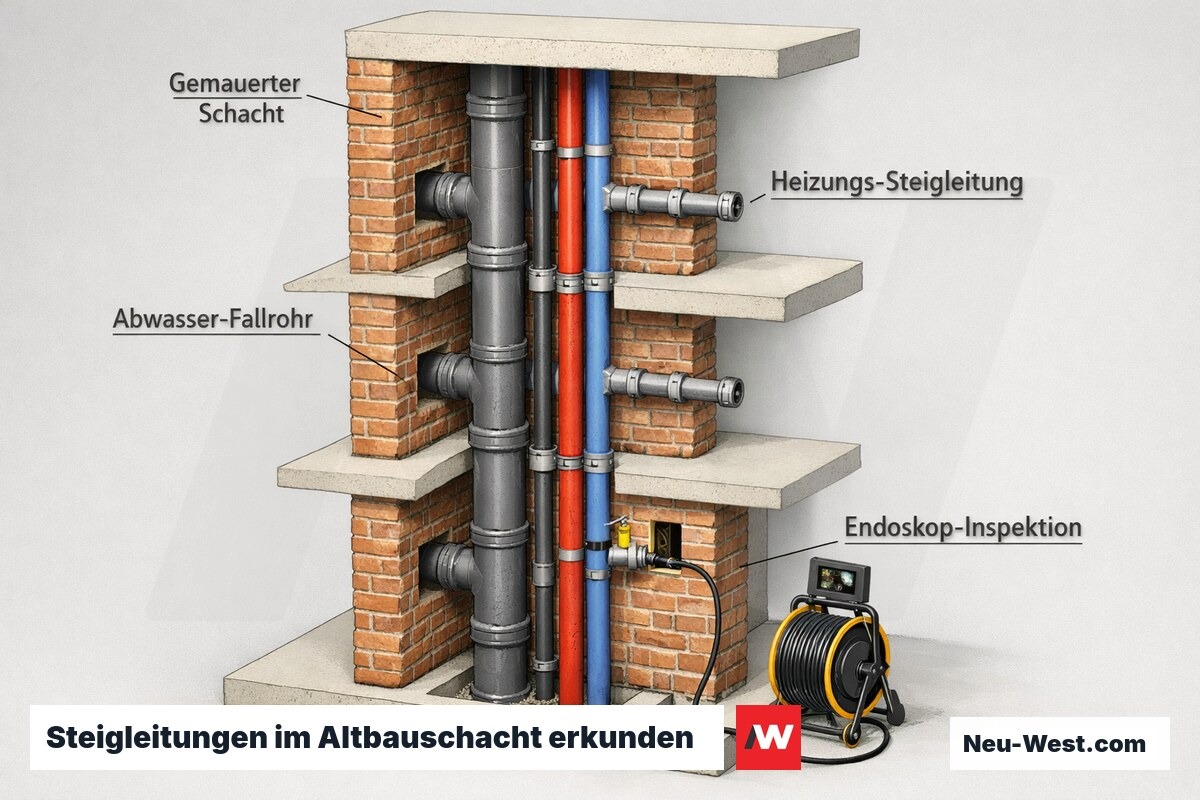

Bei gemauerten Schächten in Berliner Altbauten verlaufen Steigleitungen häufig über mehrere Etagen und versorgen mehrere Wohneinheiten. Ein unkontrollierter Abbruch kann Heizungs- und Abwasserführung ganzer Stränge unterbrechen. Vor dem ersten Hammerschlag muss der Schachtinhalt mit Endoskop oder Bestandsplan erkundet sein — sonst drohen Mieterbeschwerde und Schadensersatz.

Was kostet Bad demontieren?
Kosten variieren stark je nach Estrichart, Schadstoffbefund und Schachtaufwand. Alle Angaben netto, Berlin, Preisbasis 2025.
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Vollbad 8–12 m² Komplettpaket | 1.500–3.500 EUR |
| Fliesen stemmen Wand + Boden | 15–25 EUR/m² |
| Estrichabbruch (ohne Heizestrich) | 12–20 EUR/m² |
| Heizestrich ausbauen (mit Leitungsschutz) | 25–45 EUR/m² |
| Sanitärobjekte ausbauen (je Stück) | 80–200 EUR |
| Trockenbau-Schacht demontieren | 40–90 EUR/lfd. m |
| Gemauerter Schacht abreißen | 90–200 EUR/lfd. m |
| Schuttentsorgung | 80–150 EUR/t |
| Schadstoff-Voruntersuchung (Labor) | 300–800 EUR |
| Asbest-Sonderentsorgung (Aufpreis je m²) | 50–120 EUR/m² |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.
Trittschalldämmung unter Estrich: unsichtbarer Kollateralschaden
Zwischen Rohdecke und Estrich liegt die schwimmende Trittschalldämmung — häufig PE-Schaum (20 mm) oder Mineralwolle (25–30 mm). Sie ist nicht zu erkennen, bevor der Estrich entfernt ist, und wird bei unsachgemäßem Abbruch unbemerkt mit dem Estrich herausgerissen oder zerdrückt.
DIN 4109 fordert für Bäder im Mehrfamilienhaus einen Norm-Trittschallpegel L'n,w ≤ 46 dB. Ohne funktionierende Entkopplungsschicht ist dieser Wert kaum erreichbar. Das Folgegewerk muss die Dämmschicht neu einkalkulieren — ein Posten, der in vielen Rückbau-Angeboten nicht explizit ausgewiesen wird und regelmäßig zu Nachtragsstreit führt.
Asbest-Risiko-Check nach Einbaujahr
In welchem Zeitraum wurden Fliesen, Kleber und Bodenbeläge im Bad eingebaut?
Asbest-Verdacht: Stopp vor dem ersten Hammerschlag
Fliesenkleber, Dichtschnüre und flexible Bodenbeläge in Bädern, die vor 1993 gefliest wurden, können Asbestfasern enthalten (AVV 17 06 05*). Abbruch ohne Laboranalyse ist eine Ordnungswidrigkeit und kann Bußgelder bis 50.000 EUR nach sich ziehen — zuzüglich Mehrfachkosten für nachträgliche Sonderentsorgung.
CM-Messung unmittelbar nach dem Rückbau
Eine CM-Feuchtemessung der freiliegenden Rohdecke und Wandputzflächen direkt nach dem Rückbau sichert die Haftungsabgrenzung. Grenzwert für Zementuntergründe: ≤ 2,0 CM-%; für Calciumsulfat: ≤ 0,3 CM-%. Den Befund im Übergabeprotokoll festhalten.
Potentialausgleich DIN VDE 0100-701: Unterbrechung durch Armaturenausbau
Beim Ausbau von Armaturen und Metallrohren kann der Schutzpotentialausgleich nach DIN VDE 0100-701 unterbrochen werden. Vor Übergabe muss sichergestellt sein, dass der Ausgleich für das neue Gewerk wieder hergestellt oder gesichert unterbrochen ist — sonst liegt eine elektrotechnische Gefährdung vor.

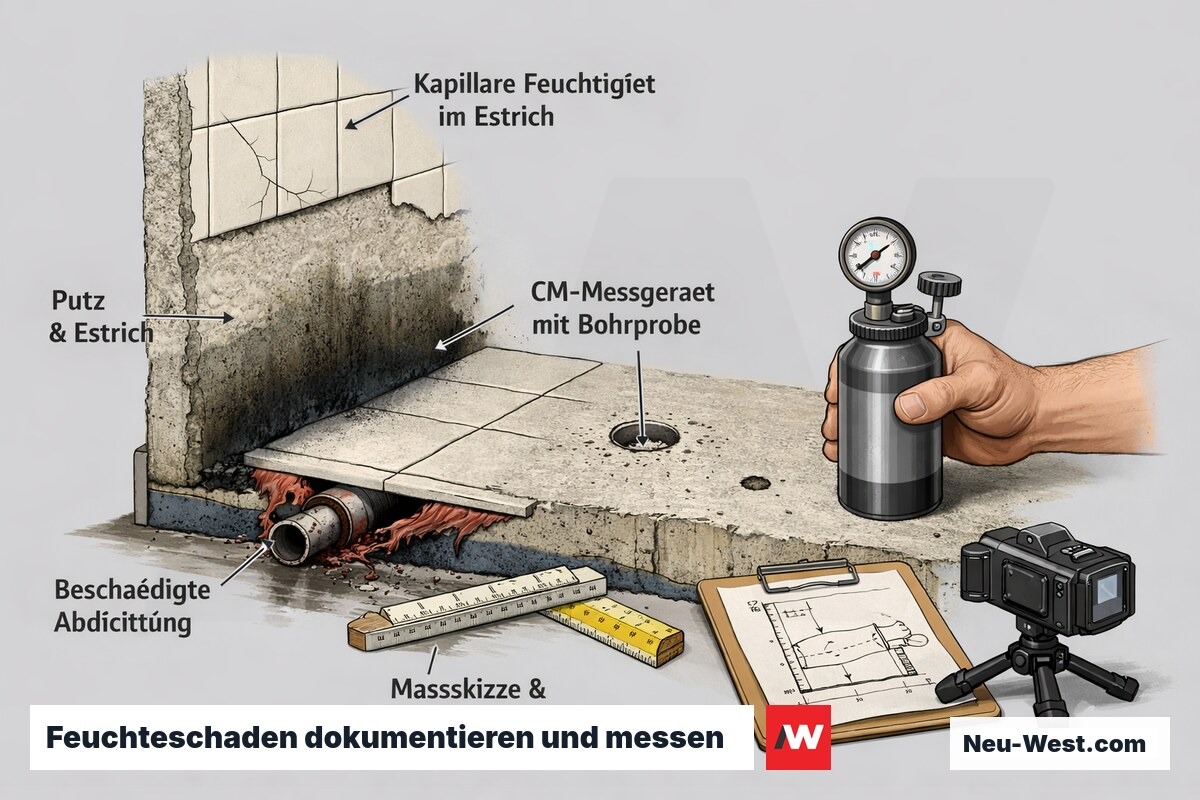

Verdeckte Feuchtigkeitsschäden im Altbad: erkennen und dokumentieren
Typische Befundstellen: hinter Spiegelschränken, unter der Badewanne, hinter Vorwandinstallationen und an Wandanschlüssen bodengleicher Duschen. Indikatoren sind Salzausblühungen, hohle oder lose Wandfliesen, verfärbter Wandputz und anhaltender Feuchtegeruch. Eine kapillare Durchfeuchtung des Mauerwerks ist mit dem Auge nicht zu quantifizieren.
Für die spätere Haftungsabgrenzung zwischen Rückbau- und Folgegewerk ist eine fotografische Dokumentation mit Maßskizze zwingend. Die CM-Messung (Calciumcarbid-Methode) oder die Dörr-Methode liefern belegbare Feuchtigkeitswerte; ohne Protokoll gilt der Befund als unbekannt — und damit als ungeklärtes Risiko, das der nächste Auftragnehmer einpreist.

Zeitplanung Bad-Rückbau: Phasen und Dauer (8–12 m²)
- Bestandsaufnahme und Schadstofferkundung0,5 Tage
- Sanitärobjekte ausbauen0,5–1 Tag
- Fliesen stemmen Wand und Boden1–2 Tage
- Estrichabbruch und Dämmschicht freilegen0,5–1 Tag
- Schächte demontieren und Rohbaukontrolle0,5 Tag
- Entsorgung, Reinigung und Dokumentation0,5–1 Tag
Vier kostspielige Fehler beim Bad-Rückbau und ihre Ursachen
1. Estrich ohne Heizkreisplan abbrechen: Heizleitungen liegen 15–35 mm unter der Oberfläche; durchtrennte Leitungen erzwingen Trockenbauaufwand oder komplette Heizkreiserneuerung. 2. Schachtinhalt nicht erkundet: In Berliner Altbauten verbinden Steigleitungen mehrere Etagen — blinder Abbruch unterbricht Heizung oder Abwasser ganzer Stränge und löst Schadensersatzforderungen aus.
3. Schadstoff-Screening übersprungen: Nachträgliche Asbest-Entsorgung kostet 3–5× mehr als eine Labor-Probenahme im Vorfeld (300–800 EUR vs. 50–120 EUR/m² Sonderentsorgung bei Flächenbefund). 4. Keine Abdichtungsdokumentation: Das Folgegewerk muss eine vollständige Neuerstellung der Verbundabdichtung anbieten, da der Bestand unbekannt ist — bei 8 m² Dusche schnell 800–1.500 EUR Mehrkosten.
Entsorgungskategorien beim Bad-Rückbau
Mineralischer Bauschutt
Fliesenbruch, Estrichreste, Mörtel und Mauerwerk. Entsorgung über zugelassene Bauschutt-Deponie; Kosten 80–120 EUR/t. Keine besondere Voranmeldung erforderlich, sofern kein Schadstoffverdacht besteht.
Metallschrott — Wertstoff mit Erlös
Kupfer-, Messing- und Stahlarmaturen sowie Rohre. Bei sauberem Zustand bei Schrotthändlern verwertbar: Kupfer ca. 3–5 EUR/kg, Messing ca. 1,5–2,5 EUR/kg. Der Erlös wird häufig als Teilkompensation der Entsorgungsgesamtkosten verrechnet.
Kunststoffe und Verbundrohre
PE-, PP-R- und PEX-Rohre gelten als gemischter Bauschutt. Aluverbundrohre (Alu/PE) müssen separat erfasst werden; brennende Entsorgung ist unzulässig. Kosten ca. 100–150 EUR/t.
Sonderabfall: AVV 17 06 05*
Asbesthaltiger Fliesenkleber, Dichtmassen und Rohrisolierungen aus der Zeit vor 1993. Transport und Entsorgung ausschließlich durch zertifizierte Entsorgungsfachbetriebe nach § 54 KrWG; Deklarationsanalyse erforderlich. Kosten 500–1.500 EUR/t.
Elektroschrott
Leuchten, Schalter, Thermostate und Steckdosen fallen unter das ElektroG. Kostenlose Rücknahme beim Elektrohandel oder am kommunalen Wertstoffhof; getrennte Erfassung ist Pflicht.

Armaturen und Rohre: Wertstoff, Sonderabfall oder Bauschutt — korrekt trennen
Kupfer-, Messing- und Stahlleitungen sind Wertstoffe; sauber demontierte Kupferrohre erzielen bei Schrotthändlern 3–5 EUR/kg. Kunststoffrohre (PP-R, PEX, PVC-U) zählen als gemischter Bauschutt und müssen getrennt erfasst werden; Aluverbundrohre noch separat, da Mischdeponierung nicht zulässig ist.
Kritisch: Rohrdichtschnüre und Rohrisolierungen aus der Zeit vor 1993 können Weißasbest (Chrysotil) oder Blauasbest (Krokydolith) enthalten. Sie sind als Sonderabfall AVV 17 06 05* zu deklarieren und dürfen ausschließlich durch Fachbetriebe mit Genehmigung nach § 54 KrWG abgefahren werden — eine Verwechslung mit Bauschutt ist eine bußgeldbewehrte Ordnungswidrigkeit.

Eigenleistung vs. Fachbetrieb: was beim Bad-Rückbau für den Fachmann spricht
Vorteile
- Klare Haftung: Fachbetrieb trägt Verantwortung für Folgeschäden durch fehlerhafte Demontage oder übersehene Schadstoffe
- Schadstoffkompetenz aus einer Hand: Probenahme, Deklarationsanalyse und Sonderentsorgung koordiniert
- Werkzeug und Container inklusive: kein Mietaufwand für Abbruchhammer, Flex und Entsorgungslogistik
- Übergabeprotokoll mit Feuchtemessung und Fotodokumentation als Haftungsgrundlage für das Folgegewerk
Nachteile / Grenzen
- Höhere Direktkosten als reine Eigenleistung — Differenz ca. 400–900 EUR je nach Badgröße
- Terminabhängigkeit: Abbruchbeginn an die Verfügbarkeit des Betriebs gebunden
- Koordinationsaufwand: Übergabetermin muss mit Folgegewerk abgestimmt sein, um Wartezeiten zu vermeiden
Leistungsabgrenzung Bad-Rückbau: Bauherren- und Unternehmerpflichten nach VOB/B
Nach VOB/B § 4 Abs. 3 muss der Auftragnehmer Bedenken gegen die vorgesehene Ausführung schriftlich anmelden — beim Bad-Rückbau insbesondere bei erkennbaren Schadstoffverdachtsmomenten oder fehlenden Bestandsplänen für Heizkreise und Steigleitungen. Wer bei erkennbarem Risiko schweigt und weiterbaut, trägt Mitverantwortung für daraus entstehende Folgeschäden.


Im Leistungsverzeichnis sollten explizit geregelt sein: Wer stellt den Schuttcontainer? Wer beauftragt das Schadstofflabor? Wer sperrt die Hauptleitungen ab? Fehlen diese Abgrenzungen, entstehen Lücken, die zu Nachtragsforderungen führen — besonders wenn ein Schadstoffbefund erst nach Abbruchbeginn bekannt wird und die Kostenübernahme ungeklärt ist.
Wichtige Begriffe rund um Bad demontieren
Calciumsulfatestrich (CAF)
CM-Messung
Beanspruchungsklasse (DIN 18534)
AVV 17 06 05*
Bedenkenanmeldung (VOB/B § 4 Abs. 3)
L'n,w (Norm-Trittschallpegel)
Verbundabdichtung (AIV)
Beim Rückbau alter Bäder liegt die Überraschungsquote bei verdeckten Feuchte- oder Schadstoffbefunden erfahrungsgemäß über 40 Prozent. Wer ohne Schadstoff-Screening und Bestandsaufnahme beginnt, kalkuliert blind — und zahlt die Differenz entweder selbst oder zieht sie im Streit mit dem Auftraggeber durch.
Praxiserfahrung Berliner Abbruch- und Rückbaubetriebe
Bad demontieren: Was es für Sie bedeutet
Für private Bauherren ist der Bad-Rückbau oft der erste Kontakt mit Abbrucharbeiten. Wichtig: Schadstoffrisiko (Asbest in Fliesenkleber vor 1993) immer vorab klären lassen — nachträgliche Entsorgung kostet ein Vielfaches. Holen Sie mindestens zwei Angebote ein, die Container, Entsorgung und Feuchte-Dokumentation explizit beinhalten; ein Übergabeprotokoll schützt Sie vor Folgestreit mit dem nächsten Gewerk.
Für Architekten ist die Leistungsabgrenzung im LV entscheidend: Container, Schadstofflabor, Absperrungen und Dokumentationspflichten müssen explizit zugewiesen sein. Die Beanspruchungsklasse nach DIN 18534 sollte aus dem Bestandsrückbau dokumentiert werden, um dem Folgegewerk eine belastbare Grundlage zu geben. Bei denkmalgeschützten Objekten prüfen, ob historische Baukonstruktionen (Terrazzoböden, Bleieinfassungen) erhalten werden müssen.
Tragwerksrelevant: Massiver Estrichabbruch (≥ 80 mm Aufbau) reduziert die Deckenlast erheblich — bei Nachverdichtung oder Umbau älterer Bestände im Lastnachweis berücksichtigen. Gemauerte Schächte können in Altbauten konstruktiv eingebunden sein (Aussteifungsfunktion); vor Abbruch Bestandsplan prüfen oder statische Sondierung vornehmen.
Für Immobilieneigentümer und Bestandshalter ist der Bad-Rückbau häufig Teil einer Kernsanierung. Schadstoffscreening im Vorfeld senkt das Nachtragsrisiko erheblich: 300–800 EUR Laborkosten können 5.000–15.000 EUR Sonderentsorgungskosten im Nachgang vermeiden. Feuchteprotokoll und Abdichtungsnachweis aus dem Rückbau schützen vor Gewährleistungsansprüchen durch Folgegewerke.
