Gelände planieren lassen in Berlin – Fachbetrieb für Garten & Außenanlagen
Planierarbeiten sind der präziseste Schritt im Außenbereich: Wer Mutterbodenabtrag, Massenausgleich und Verdichtung nicht koordiniert, riskiert Differenzsetzungen, Entwässerungsmängel und kostspielige Nacharbeiten unter Pflaster oder Fundament.
Entscheidend ist die Bodenbilanz: Können Abtrag und Auffüllung auf dem Grundstück ausgeglichen werden, entfallen Deponiekosten. Die Ebenheitstoleranz von ±3 cm auf 4 m (VOB/C DIN 18300) klingt großzügig – beim Feinplanum für Pflasterflächen halbiert sie sich aber auf ±1,5 cm und ist ohne Nivellierkontrollen kaum einzuhalten.
Was umfasst professionelles Gelände planieren?
- Höhenpunktaufnahme & Massenermittlung: Volumenkalkulation für Abtrag, Auftrag und anfallende Deponiegutmengen
- Mutterbodenabtrag & Zwischenlagerung: Humusschicht (20–40 cm) nach DIN 18915 separieren, nicht als Tragschicht einbauen
- Maschineller Abtrag & Cut-and-Fill-Abgleich: Aushub aus Hochpunkten direkt als Auffüllung in Tiefpunkte einbauen
- Schichtweiser Einbau & Verdichtung: Fülllagen ≤ 30 cm, Verdichtungsgrad ≥ 95 % Proctor (Lastflächen ≥ 97 %)
- Planum-Herstellung & Gefällekontrolle: Toleranz ±3 cm / 4 m, Mindestgefälle 2 % vom Gebäude weg
- Feinplanum & Mutterboden-Rückbau: Feinabzug ±1,5 cm für Belagsunterlage, Humushorizont wieder aufbringen
Vor jedem Einsatz erfolgt eine Bodenbilanzberechnung: Wie viel Erdmaterial wird wo abgetragen, wohin verschoben – das minimiert Deponiekosten und Fremdmateriallieferungen erheblich. Bei nicht tragfähigem Untergrund – etwa organischen Weichschichten, wie sie in Berliner Niederungsgebieten verbreitet sind – wird vor dem Planieren ein Bodenaustausch oder eine Geotextil-Trennlage eingeplant, damit Setzungsrisse in Belägen, Mauern und Fundamente ausbleiben.

Verdichtungsgrad: Wann wird ein Nachweis zur Pflicht?
Nach Aufschüttungen und Geländemodellierungen legt die ATV DIN 18300 (VOB Teil C, Erdarbeiten) fest, welcher Verdichtungsgrad (D_Pr) einzuhalten ist: unter Grünflächen genügen in der Regel ≥ 90 %, unter Wegen, Stellplätzen und befestigten Flächen sind ≥ 97 % Proctordichte vorgeschrieben. Der Nachweis erfolgt über den Proctor-Versuch (DIN 18127) im Labor und den Plattendruckversuch (DIN 18134, Ev2-Wert) im Feld.
Nachweisverpflichtung besteht immer, sobald das Planum bebaut oder verkehrstechnisch genutzt wird. Auch bei privaten Gartenprojekten empfiehlt sich ein dokumentierter Nachweis ab Aufschüttungshöhen über 30 cm — fehlt er im Schadensfall, trägt der Auftragnehmer bei Absenkungen und Rissen die Beweislast.

Was kostet Gelände planieren?
Richtwerte für Berlin (netto, ohne MwSt.) — abhängig von Bodengruppe, Flächengröße, Zugänglichkeit und Abtransportmenge:
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Feinplanierung (ebene Fläche, guter Boden) | 8–15 EUR/m² |
| Geländemodellierung mit Abtrag und Auftrag | 15–35 EUR/m² |
| Oberbodenabtrag und Lagerung auf Grundstück | 5–10 EUR/m² |
| Bodenabtransport (inkl. Entsorgung Bodenklasse 1–4) | 20–45 EUR/m³ |
| Verdichtungsnachweis (Plattendruckversuch) | 180–380 EUR je Prüfstelle |
| Zulage Kompaktbagger (enge Zufahrt < 90 cm) | 25–40 % Aufschlag auf Grundpreis |
| Kontaminierter Boden (LAGA M 20, Klasse Z1.2–Z2) | 80–160 EUR/t Entsorgung |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.
Humusabtrag und Wiedereinbau: Was ATV DIN 18300 fordert
Oberboden (früher: Mutterboden) ist in der ATV DIN 18300 als Bodengruppe 1 eingestuft und vor Beginn aller Erdarbeiten lagenweise abzutragen. Die Abtragstiefe richtet sich nach dem tatsächlichen Humusgehalt — typisch 20–30 cm, in gewachsenen Gartenböden bis 50 cm. Lagerung gemäß DIN 18915 (Vegetationstechnik im Landschaftsbau): maximal 2 m Schütthöhe, kein maschinelles Befahren der Lagermiete, kein Mischen mit Unterbodenmaterial.
Wird Oberboden zu hoch aufgeschüttet oder befahren, verliert er durch Verdichtung und Sauerstoffmangel seine biologische Aktivität — nach mehr als zwei Jahren Lagerung ist er häufig nicht mehr als vollwertiger Gartenboden nutzbar. Beim Wiedereinbau empfiehlt DIN 18915 eine Tiefenlockerung des Untergrunds von mindestens 25 cm vor dem Aufbringen der Oberbodenschicht.
Massenermittlung: Aushubvolumen und Kostenrichtwert
Referenztiefe 20 cm (Bodenklasse 3–4, Berlin). Für abweichende Planiertiefen gilt: Volumen = Fläche × Planiertiefe in m (z. B. 30 cm → Faktor 0,30 m³/m²). Preis inkl. Maschinenladen, Abtransport und Entsorgung LAGA Z0/Z1 — ohne Bodenverbesserung oder Nachverdichtung.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Ablauf: Gelände planieren Schritt für Schritt
Aufmaß und Massenermittlung
Nivellierung oder Drohnenvermessung zur Ermittlung der Abtrag-/Auftragsbilanz; Grundlage für Ausschreibung und Kalkulation.
Kampfmittelvorerkundung (Berlin)
Archivrecherche beim Kampfmittelbeseitigungsdienst (KBD) Berlin; bei positivem Befund Sondierung vor Maschineneinsatz verbindlich.
Oberbodenabtrag und Lagerung
Humoser Horizont vollflächig abtragen, auf reservierter Fläche max. 2 m hoch lagern, nicht befahren, nicht mit Unterboden mischen.
Grob- und Feinplanierung
Geländemodellierung lagenweise (max. 30 cm je Lage); bei Aufschüttungen jede Lage verdichten, bevor die nächste folgt.
Verdichtungsnachweis
Plattendruckversuch (Ev2) an repräsentativen Prüfpunkten; Protokoll als Bestandteil der Baudokumentation sichern.
Oberboden-Wiedereinbau
Nach Abschluss der Rohbauarbeiten: Untergrund tiefenlockerung ≥ 25 cm, Oberboden gleichmäßig einbauen, nicht walzen.

Setzungen bei Aufschüttungen: Zeitfaktor, Konsolidierung und Lastfreigabe
Aufschüttungen auf bindigem Untergrund (Schluff, Ton) setzen sich zeitverzögert, da der Porenwasserüberdruck im Untergrund erst langsam abbaut — dieser Vorgang heißt Konsolidierung (Terzaghi-Theorie, Berechnung nach DIN 4019). Die Primärsetzung tritt unmittelbar beim Lastauftrag auf; die zeitabhängige Sekundärsetzung (Kriechsetzung) kann bei plastischen Tonen in norddeutschen Tieflagen die dominierende Komponente sein und über mehrere Jahre anhalten.
Für Bauwerke und Versorgungsleitungen auf planiertem Gelände gilt: Lastfreigabe erst nach dokumentiertem Konsolidierungsnachweis — entweder durch zeitlich versetzte Setzungspegel-Messungen oder durch beschleunigte Konsolidierung mittels Vorbelastungsdamm (Surcharge). Im privaten Gartenbereich ohne Auflasten reicht meist eine Wartezeit von 3–6 Monaten nach Aufschüttungsabschluss.

Planieren, Modellieren, Profilieren: Abgrenzung für Ausschreibung und Abrechnung
| Merkmal | Planieren | Modellieren | Profilieren |
|---|---|---|---|
| Ziel | Ebene Fläche auf Sollhöhe | Gestalterische Geländeform | Exaktes Querschnittsprofil |
| Abrechnung (VOB) | m² Fläche | m³ Erdmasse oder Stundenlohn | m Länge oder m² Fläche |
| Typisches Gerät | Planierraupe, Grader | Hydraulikbagger, Tiltrotat-Schaufel | Motorgrader, Laser-Glätter |
| Höhentoleranz | ± 3 cm (ATV DIN 18300) | nach Gestaltungsplan | ± 1 cm (ZTVE-StB Straßenbau) |
| Kontrollmethode | Nivellement / GPS-DGM | Planvergleich, Sichtprüfung | Querschnittsmessung |
GPS-Maschinensteuerung: Präzisionsplanieren mit digitalem Geländemodell
Moderne Planierarbeiten ab ca. 500 m² nutzen 3D-GPS-Maschinensteuerung (RTK-GNSS): Das digitale Geländemodell (DGM) aus der Vorvermessung wird direkt in die Hydrauliksteuerung von Bagger oder Grader eingespeist. Erreichbare Genauigkeit: ± 2 cm lagegenau, ± 3 cm in der Höhe — unter guten Korrektursignalbedingungen (SAPOS-Netz oder Baustellen-Basisstation) auch besser. Voraussetzung ist eine saubere Ausgangsvermessung als georeferenziertes DGM-Modell.
Der Hauptvorteil liegt in der Reduktion von Unter- und Überplanierungen: Ohne GPS hält der Maschinenführer Sicherheitsabstände zur Sollhöhe; GPS-gesteuerte Maschinen planieren exakt auf Ziellagen. In der Praxis lassen sich 10–15 % des Erdvolumens einsparen. Bei Projekten über 1.000 m² rechnet sich die GPS-Steuerung gegenüber klassischer Absteckung fast immer bereits beim ersten Einsatz.
Bodenbilanz: Lockerungsfaktor nach Bodenklasse
Welche Bodenklasse liegt auf der Planierfläche vor?
Technische Kennwerte: Geländeplanierung
| Höhentoleranz planierte Fläche (ATV DIN 18300) | ± 3 cm |
|---|---|
| Verdichtungsgrad D_Pr unter Grünflächen | ≥ 90 % |
| Verdichtungsgrad D_Pr unter Wegen / Stellplätzen | ≥ 97 % |
| Max. Einbaustärke je Verdichtungslage | 30 cm |
| Max. Lagerungshöhe Oberboden (DIN 18915) | 2 m |
| Lockerungsfaktor Sand / Kies | 1,05–1,10 |
| Lockerungsfaktor Lehm / bindiger Boden | 1,15–1,30 |
| GPS-Genauigkeit RTK-GNSS (Lage / Höhe) | ± 2 cm / ± 3 cm |
| Ev2-Wert Planum unter Wegen / Stellplätzen | ≥ 45 MN/m² |
| Verhältnis Ev2/Ev1 (Verdichtungsnachweis) | ≤ 2,2 |

Fehlerquelle Bodenbilanz: Warum Volumenberechnungen oft daneben liegen

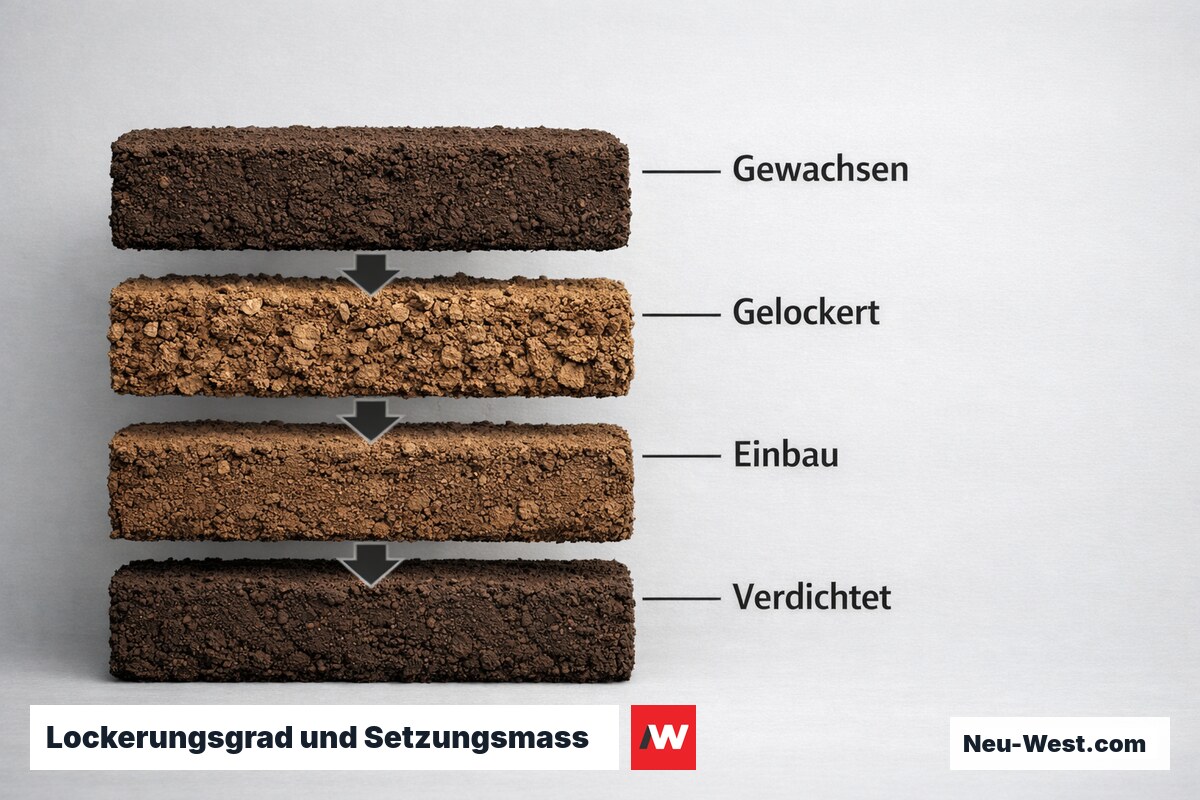

Die Bodenbilanz — das Verhältnis zwischen abgetragenem und wieder eingebautem Erdvolumen — ist eine klassische Kalkulationsfalle. Hauptursache: Lockerungsfaktor und Einbaufaktor werden verwechselt. Ein Kubikmeter gewachsener Lehm erbringt nach dem Lösen 1,20–1,30 m³ Schüttvolumen; nach Einbau und Verdichtung sind es wieder nur 0,85–0,95 m³. Wer nur den Lockerungsfaktor ansetzt, überschätzt die anfallende Transportmenge systematisch um 15–25 %.
Weiterer häufiger Fehler: Unterschiedliche Bodenhorizonte werden pauschal mit einem Faktor verrechnet — dabei haben Oberboden, Übergangsschicht und Unterboden deutlich verschiedene Kennwerte. Drohnenvermessung mit photogrammetrischer Auswertung (Structure-from-Motion) ermöglicht heute Massenermittlungen mit Abweichungen unter 2 % — deutlich präziser als klassische Profilmethoden nach Regelprofil.

Kampfmittelverdacht Berlin: Vor Baubeginn klären
Im Berliner Stadtgebiet ist vor jedem maschinellen Erdeingriff eine Archivrecherche beim Kampfmittelbeseitigungsdienst (KBD Berlin) empfohlen — in Verdachtsgebieten (Luftbildauswertung WWII) ist die Sondierung vor Maschineneinsatz verbindlich. Kosten: 800–3.500 EUR je nach Verdachtsfläche und Sondiertiefe.
Oberboden sicher lagern: drei Grundregeln
Maximal 2 m Schütthöhe (DIN 18915), Lagerfläche nicht mit Maschinen befahren, Oberboden nicht mit Unterbodenmaterial mischen — sonst Verlust der biologischen Aktivität. Bei Lagerzeiten über drei Monaten Lagermiete mit Gründüngung begrünen, um Erosion und Nährstoffauswaschung zu minimieren.
Geländeerhöhung ≥ 50 cm neben bestehender Bebauung
Bei Aufschüttungen über 50 cm in Grenznähe zu Nachbargebäuden empfiehlt sich eine geotechnische Stellungnahme zur seitlichen Drucklastübertragung — besonders bei älteren Streifenfundamenten ohne Lastverteilungsplatte. BGB §§ 906, 1004 und das Nachbarschaftsrecht verpflichten zur Schadensvorsorge.
Wasserrecht beim Geländeplanieren: Entwässerungs- und Retentionspflichten
Geländeveränderungen beeinflussen die Niederschlagswasserableitung und können dadurch wasserrechtliche Pflichten auslösen. Wer durch Geländeerhöhung den Oberflächenabfluss auf ein Nachbargrundstück umleitet, ist nach §§ 906, 1004 BGB auf Unterlassung und Schadensersatz haftbar. In Berlin verpflichtet das Berliner Wassergesetz (BWG) Grundstückseigentümer, Niederschlagswasser auf dem eigenen Grundstück zu versickern oder zurückzuhalten, sofern Untergrund und Grundwasserschutz dies erlauben.
In festgesetzten Überschwemmungsgebieten (§ 78 WHG) sind Geländeaufschüttungen, die das Retentionsvolumen verringern, genehmigungspflichtig — in manchen Bereichen grundsätzlich verboten, und für entzogene Retentionsfläche ist Ausgleich nachzuweisen. Schon eine planierte Fläche mit 1 % Neigung kann bei Regenereignissen der Wiederkehrzeit T10 zu unkontrolliertem Oberflächenabfluss führen, der ohne Mulden oder Rigolen die Bausubstanz gefährdet.
Planiergeräte und ihr Einsatzbereich
Planierraupe (Kettendozer)
Optimal für Freiflächen ab ca. 500 m²; niedriger Bodendruck durch Kette (< 0,6 bar) auch auf weichem Untergrund. Planiergenauigkeit ohne GPS-Steuerung: ± 5–10 cm; mit 3D-GPS: ± 3 cm.
Hydraulikbagger mit Tiltrotat-Schaufel
Vielseitigster Maschinentyp — kombiniert Aushub, Umlagerung und Feinplanierung. Tiltrotat ermöglicht Böschungsprofilierung und Randbearbeitung ohne Umpositionieren der Maschine.
Motorgrader
Spezialist für Feinplanierung auf großen Flächen (ab 2.000 m²); Höhengenauigkeit ± 1–2 cm mit Laser- oder GPS-Steuerung. Kein Aushubgerät — setzt vorbereitetes Rohplanum voraus.
Kompakt- / Minibagger
Für enge Gärten und Zufahrten ab 80 cm Breite; Modelle ab 0,8 t Betriebsgewicht mit Gummikette (Bodendruck 0,2–0,3 bar). Schonend für angrenzende Rasenflächen; Mehrkosten gegenüber Standardbagger: 25–40 %.

Kostentreiber: Was Planierarbeiten teurer macht als veranschlagt
Der größte Kostenhebel ist die Bodengruppe nach ATV DIN 18300: Oberboden und gewachsener Sand (Bodengruppe 1–3) sind mit normalem Maschineneinsatz lösbar; Fels (Bodengruppe 6–7) erfordert Sprengarbeit oder Hydraulikmeißeln und kostet je nach Gestein 8–12-fach mehr. Nicht kalkulierte Falle: Bodenmaterial mit organischen Einschlüssen oder Bauschutt erzwingt eine Einstufung nach LAGA M 20, bevor Entsorgungskosten verbindlich festzulegen sind.
Weitere typische Mehrkosten entstehen durch hohen Grundwasserstand (offene Wasserhaltung: 50–150 EUR/m³ Tagessatz), Baustraßenanlage auf weichem Untergrund, Lärm- und Erschütterungsschutzauflagen bei dichter Bebauung sowie nachträgliche Mengenanpassungen bei fehlender Vorvermessung. Im Berliner Stadtgebiet kommen Kampfmittelsondierung und — im historischen Stadtkern — archäologische Begleitmaßnahmen als schlecht kalkulierbare Pufferposten hinzu.

Wichtige Begriffe rund um Gelände planieren
Verdichtungsgrad D_Pr
Proctor-Versuch (DIN 18127)
Ev2-Wert (Plattendruckversuch DIN 18134)
Lockerungsfaktor
Oberboden (früher: Mutterboden)
Konsolidierung
LAGA M 20
Retentionsfläche (§ 78 WHG)
Eine belastbare Bodenbilanz vor Baubeginn — mit differenzierten Locker- und Einbaufaktoren je Bodenhorizont — reduziert das Nachtragsrisiko bei Planierarbeiten auf ein Minimum. Wer erst auf der Baustelle merkt, dass der Untergrund in Bodengruppe 5 oder 6 fällt, hat kalkulatorisch bereits verloren.
Erfahrungsgrundsatz der Geotechnik-Praxis, Erdmassenprojekte Norddeutschland
Mindestgefaelle je Nutzungsart
Unversiegelte Flaechen wie Rasen benoetigen mindestens 1–2 % Laengs- oder Querneigung, Terrassen und Zufahrten 2–4 %. Oberflaechenwasser muss stets vom Gebaeude wegfuehren – die Gefaellerichtung wird in der Planiephase dauerhaft festgelegt und beeinflusst saemtliche Folgegewerke wie Belag, Entwasserungsrinne und Bepflanzung.
