Schalung stellen in Berlin – Fachbetrieb für Wand-, Decken- und Fundamentschalung
Ob Wandschalung für Keller und Stützwände, Deckenschalung für Geschossdecken oder Fundamentschalung für Bodenplatten und Streifenfundamente: Die Qualität der Schalungsausführung entscheidet über Maßhaltigkeit, Sichtbetonoberfläche und Lastverteilung – Fehler lassen sich nach dem Betonieren nicht mehr korrigieren.
Entscheidend sind neben der richtigen Systemwahl der berechnete Frischbetondruck nach DIN 18218, die Wahl geeigneter Trennmittel sowie präzises Einmessen unter Einhaltung der Toleranzklassen nach DIN 18202. Bauherren, Architekten und Planer finden hier eine technisch fundierte Übersicht über Schalungssysteme, Normanforderungen und typische Fehlerbilder.
Was umfasst Schalung stellen?
- Schalungsplanung: Systemauswahl (Rahmen-, Träger- oder Sonderschalung), Frischbetondruckberechnung nach DIN 18218, Anker- und Abstandshalterkonzept
- Einmessen und Abstecken: maßgenaue Positionierung nach Ausführungsplan, Prüfung von Höhenlage und Achsen gemäß Toleranzklassen DIN 18202
- Montage und Ausrichten: Stellen, Richten und Aussteifung der Schalungselemente inkl. Anker, Spanner und Distanzhalter gegen Windlast und Betoniererschütterung
- Trennmittelauftrag: gleichmäßige Applikation (Menge, Verteilung) abhängig von Schalungsart und Sichtbetonklasse SB1–SB4 nach DBV-Merkblatt Sichtbeton
- Einbauteile und Durchbrüche: Positionierung von Hüllrohren, Aussparungskörpern, Ankerschienen und Fugenbändern vor dem Betonieren
- Ausschalen nach Normfristen: fristgerechtes Lösen und Reinigen der Schalungselemente, Dokumentation der Ausschalzeiten gemäß DIN EN 13670
Die Ausführung umfasst Einzel- und Systemschalungen für Wände, Stützen, Unterzüge und Decken – auch einseitige Schalung gegen Erdreich sowie verlorene Schalung als Kombination mit dauerhafter Wärmedämmung.

DIN EN 12812: Was die Schalungsnorm von Ausführenden und Planern fordert
DIN EN 12812 (Traggerüste und Schalungen) unterscheidet Klasse A (vereinfachter Nachweis nach Tabellenwerten) und Klasse B (vollständiger statischer Nachweis durch einen verantwortlichen Tragwerksplaner). Für Klasse B — also alle komplexen oder hoch belasteten Schalungskonstruktionen — ist ein gesonderter Standsicherheitsnachweis Pflicht, der vor Beginn der Arbeiten vorliegen muss.
Bemessungsgrundlage sind Eigenlasten, Frischbetonlasten nach DIN 18218 sowie Verkehrslasten von mindestens 1,5 kN/m² auf Arbeitsflächen. Entscheidend ist die kombinierte Betrachtung von Steigegeschwindigkeit, Frischbetontemperatur und Konsistenzklasse — Abweichungen vom Planungsansatz können die Schalkräfte erheblich erhöhen.
Planern obliegt die Erstellung der Schalungsstatik; Ausführende sind verpflichtet, diese Vorgaben einzuhalten und Änderungen (z. B. höhere Betoniergeschwindigkeit als geplant) vor Ort zu melden und abzustimmen.

Ablauf: Schalung stellen von der Planung bis zum Ausschalen
Schalungsstatik und Ankerlayout
Frischbetondrücke nach DIN 18218 ermitteln, Ankeranzahl und -abstände berechnen, Schalungssystem auswählen (Rahmen-, Träger- oder Kletterschalung).
Untergrund und Schalungslinie
Fundamentoberfläche oder Rohdecke auf Sauberkeit und Tragfähigkeit prüfen, Schalungslinie anreißen, Abstandshalter für Betondeckung vorbereiten.
Trennmittel auftragen
Schalhaut mit Pinsel, Rolle oder Sprühlanzen dünn und deckend behandeln — 30–50 g/m², im Streiflicht auf Fehlstellen kontrollieren. Kein Auftrag auf Bewehrung oder Ankerbohrungen.
Erste Schalseite stellen und ausrichten
Elemente montieren, mit Stützen gegen Umkippen sichern. Lotrecht mit Richtlatte und Wasserwaage ausrichten, Gurthölzer setzen und Elemente verbinden.
Bewehrung einlegen und abnehmen
Abstandshalter setzen, Bewehrungsplan umsetzen. Erst nach Freigabe durch Bauleitung (Bewehrungsabnahme) die Gegenschalung schließen.
Gegenschalung schließen und ankern
Zweite Schalseite stellen, Anker durch vorgesehene Bohrungen führen, Konusse einsetzen, Muttern mit Drehmoment gemäß Herstellerangabe anziehen.
Betonieren in Lagen
Beton lagenweise (≤ 50 cm Lagenhöhe) einbringen, jede Lage mit Innenrüttler vollständig verdichten — Rüttelradius und Einführtiefe des Rüttlers beachten.
Ausschalen nach Festigkeitsnachweis
Seitenschalungen nach Erreichen von ca. 1–2 N/mm² lösen, tragende Decken- und Unterzugschalungen erst bei ≥ 50 % f_ck. Schalung reinigen, konservieren, einlagern.
Trennmittel: Warum die Chemie der Schalhaut das Porenbild steuert
Trennmittel bilden einen wenige Mikrometer dünnen Reaktionsfilm zwischen Schalhaut und Betonzementleim. Mineralölbasierte Produkte wirken rein physikalisch (Schmierung), riskieren aber bei Überdosierung, dass überschüssiges Öl mit Luftporenbildnern im Beton reagiert und das Porenbild vergröbert.
Synthetische und pflanzenölbasierte Trennmittel erzeugen einen Seifenfilm durch Verseifungsreaktion mit dem alkalischen Zementleim. Dies führt bei korrektem Auftrag zu einem gleichmäßigeren, feineren Porenbild — ein entscheidender Vorteil bei Sichtbeton-Anforderungen der Klassen SB 3 und SB 4 nach DBV-Merkblatt Sichtbeton.
Die kritische Größe ist die Auftragsrate: Unter 30 g/m² klebt die Schalung (Reißer an der Betonoberfläche), über 60 g/m² entstehen großflächige Poren und Farbflecken. Ein Probeauftrag auf der Musterfläche ist daher unerlässlich, bevor mit der Serienproduktion begonnen wird.
Frischbetondruckrechner nach DIN 18218
Berechnet den maximalen Schalungsdruck σmax auf lotrechte Schalungen gemäß DIN 18218:2010-01 — Verfahren 1 (vereinfacht, konservativ) und Verfahren 2 (temperaturkorrigiert mit Kt). Bei Selbstverdichtendem Beton (SCC) gilt ausnahmslos hydrostatischer Volldruck ohne jede Druckabminderung.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Technische Kennwerte: Schalung stellen im Überblick
| Maximaler Frischbetondruck (DIN 18218, 15 °C, v = 5 m/h) | bis 100 kN/m² |
|---|---|
| Typische Betoniergeschwindigkeit Wände (Praxis) | 1–3 m/h |
| Trennmittelauftrag (Herstellerempfehlung) | 30–50 g/m² Schalhaut |
| Ankerkraft Standardwand (Raster 75 × 75 cm, 80 kN/m²) | ca. 45 kN je Anker |
| Schalhautdicke Dreischichtplatte (üblich) | 12–21 mm |
| Mindestbetondeckung XC 1 / XC 2 (Innen-/Außenwand) | 15 mm / 25 mm |
| Zulässige Lotabweichung Wand (DIN 18202, Tab. 3) | 1 : 400, max. 20 mm |
| Mindestfestigkeit Ausschalen tragende Decken (DIN EN 13670) | ≥ 50 % f_ck |

Toleranzen nach DIN 18202: Welche Abweichungen beim Ausschalen zulässig sind

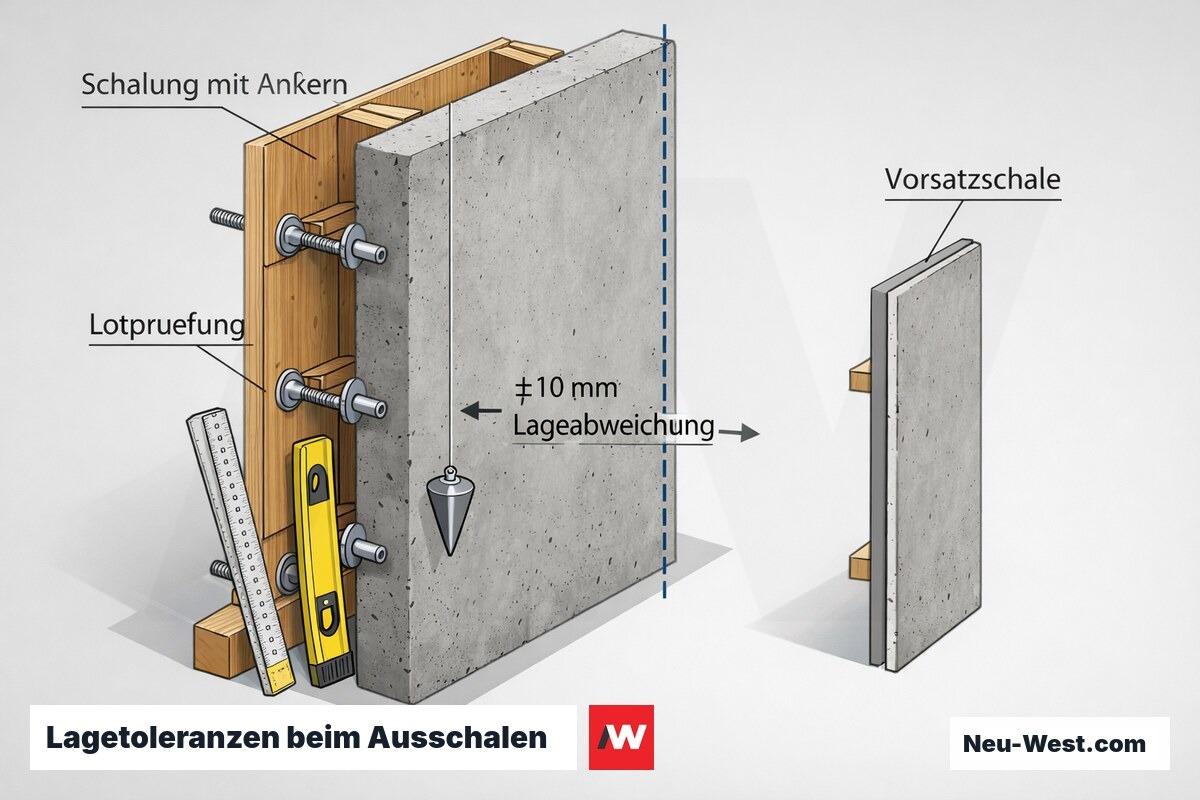

DIN 18202:2013-04 'Toleranzen im Hochbau — Bauwerke' legt in Tabelle 3 die Grenzabweichungen für den Winkel zur Senkrechten fest: Für Stützen und Wände gilt eine Lotabweichung von 1 : 400, bezogen auf die Bauteilhöhe, maximal jedoch 20 mm. Diese Werte sind Fertigmaß-Toleranzen — Schalungsaufbau und Betoniervorgang müssen zusammen innerhalb dieser Grenzen bleiben.
Für Lageabweichungen im Grundriss schreibt DIN 18202, Tabelle 2, in der Regel ± 10 mm vor. Gilt eine Sichtbetonvereinbarung, liegen die vertraglich vereinbarten Toleranzen oft deutlich enger als die Normgrenzwerte — das DBV-Merkblatt empfiehlt für SB 3 und SB 4 gesonderte Toleranzvereinbarungen im Werkvertrag.
Überschrittene Toleranzen lassen sich nach dem Ausschalen nur durch Spachtelarbeiten oder Vorsatzschalen korrigieren — beides kostspielig und bei Sichtbeton häufig unzulässig. Eine sorgfältige Einschalungsprüfung (Lotprüfung, Maßkontrolle) vor dem Betonieren ist die wirtschaftlichste Qualitätssicherung.

Schalungssysteme im Vergleich
| Kriterium | Rahmenschalung | Trägerschalung (H20) | Kletterschalung |
|---|---|---|---|
| Typischer Einsatz | Wände, Stützen, Standardgeometrien | Fundamente, Sondermasse, Freiform | Kerne, Schächte, Hochbau ab 3 Takte |
| Max. Frischbetondruck | 60–80 kN/m² | bis 100 kN/m² | bis 100 kN/m² |
| Geometrieflexibilität | begrenzt (Systemraster) | sehr hoch (stufenlos) | mittel (nur vertikal gleichbleibend) |
| Sichtbetoneignung | gut (glatte Stahlhaut) | gut (Schalhaut frei wählbar) | sehr gut (präzise kontrollierbar) |
| Montagetempo | schnell (Systemkupplungen) | langsam (individueller Aufbau) | nach Einrichten schnell (Takt) |
| Vorhaltungskosten | hoch (Systemmiete) | mittel | sehr hoch (Spezialgerät) |

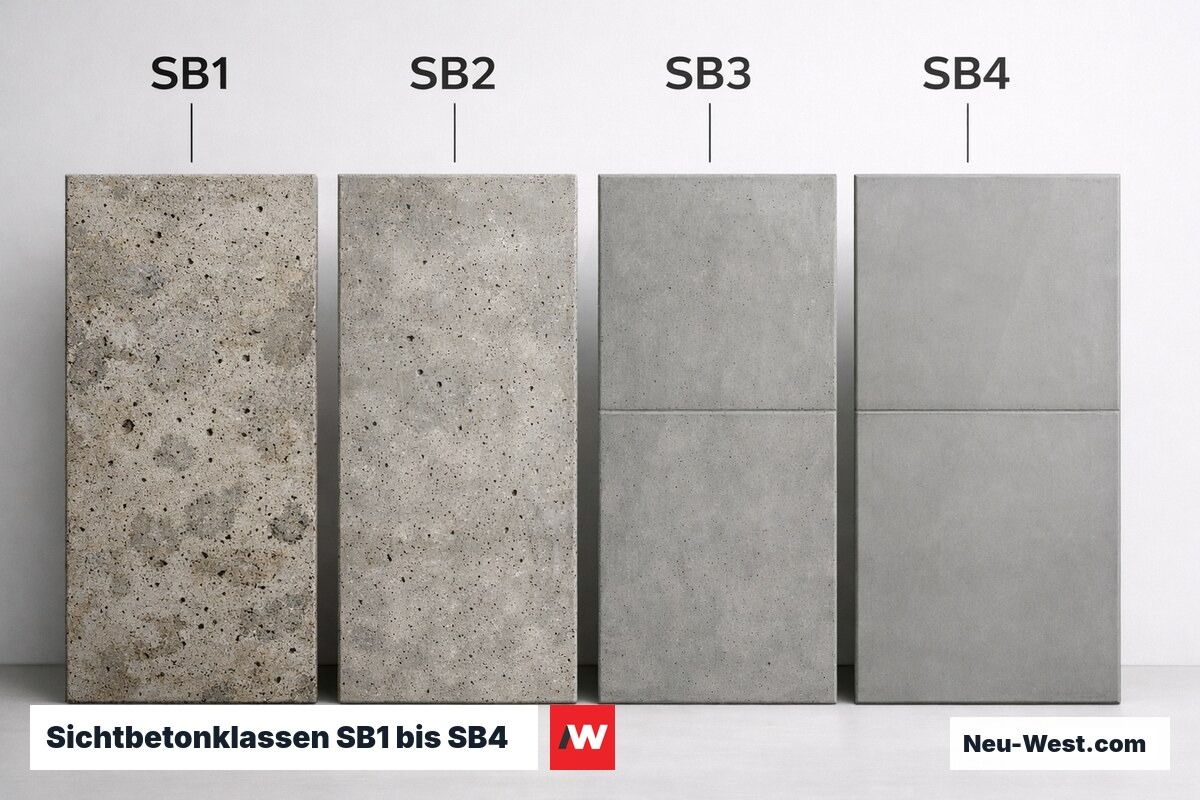

Sichtbeton-Vereinbarung nach DBV-Merkblatt: Ohne Musterfläche kein Anspruch
Das DBV-Merkblatt Sichtbeton (Ausgabe 2015) des Deutschen Beton- und Bautechnik-Vereins definiert vier Sichtbetonklassen (SB 1 bis SB 4) mit steigenden Anforderungen an Porigkeit, Farbgleichmäßigkeit, Schalhautstruktur und Bauteilkanten. SB 4 erfordert gesaugte oder speziell beschichtete Sondertafeln sowie engste Ausführungskontrollen.
Für SB 3 und SB 4 ist die Herstellung einer Referenz-Musterfläche vor Beginn der eigentlichen Betonierarbeiten Pflicht. Sie wird abgenommen und gilt als verbindlicher Qualitätsmaßstab für das gesamte Bauteil. Fehlt diese Fläche, entfällt die rechtlich durchsetzbare Grundlage für Mängelansprüche bei nicht befriedigendem Erscheinungsbild.
Die Schalungsauswahl wirkt unmittelbar auf das Ergebnis: Wiederverwendete Schalhaut ändert mit jedem Einsatz ihr Saugverhalten — und damit das Porenbild. Ab einem bestimmten Nutzungszyklus (herstellerabhängig, typisch 8–20 Einsätze) muss die Haut gewechselt werden, um reproduzierbare SB-Qualität zu gewährleisten.
Schalungssystem-Berater
Welches Bauteil und welche Oberflächenanforderung liegt vor?
Lunker-Risiko bei freiem Fallweg über 1,50 m
Bei Wänden ohne seitliche Betonieröffnungen nahe dem Wandfuß entmischt der Beton beim freien Fall (Kiesnester, Entmischung). Die Fallhöhe des Frischbetons sollte 1,50 m nicht überschreiten — bei höheren Wänden Schlauchförderer, Klettertrichter oder eingebaute Betonierfenster verwenden.
Trennmittelauftrag im Streiflicht kontrollieren
Eine einfache Qualitätskontrolle: Schalhaut nach dem Auftrag mit Taschenlampe im flachen Winkel abspähen. Nicht benetzte Fehlstellen reflektieren matt und sind sofort erkennbar. Nachbehandlung vor dem Einschalen — nach dem Betonieren gibt es keine zweite Chance.
Frischbetondruck steigt bei niedrigen Temperaturen
Bei Betontemperaturen unter 10 °C erhärtet der Beton langsamer — die hydrostatische Druckphase verlängert sich. Laut DIN 18218 kann der rechnerische Druck bei 5 °C und gleicher Steigegeschwindigkeit 20–30 % höher ausfallen als bei 15 °C. Schalungsstatik und Ankerplan müssen saisonale Verhältnisse berücksichtigen.

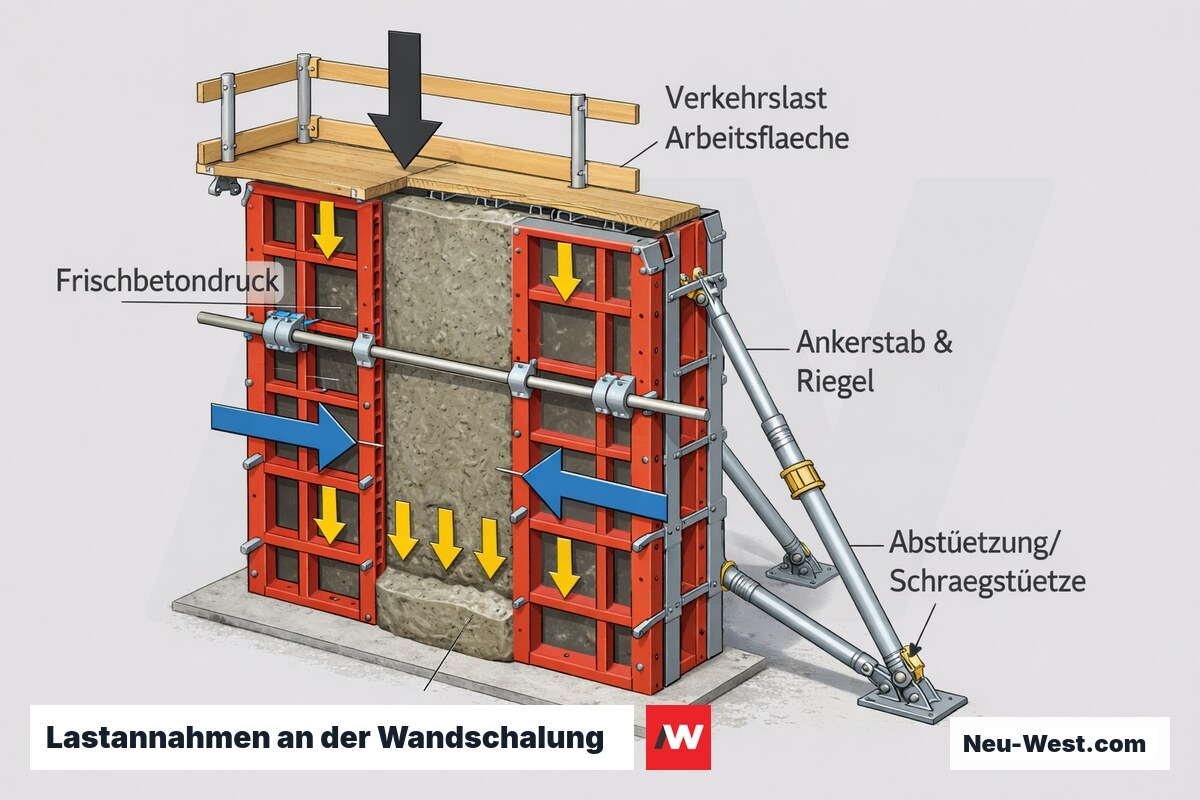

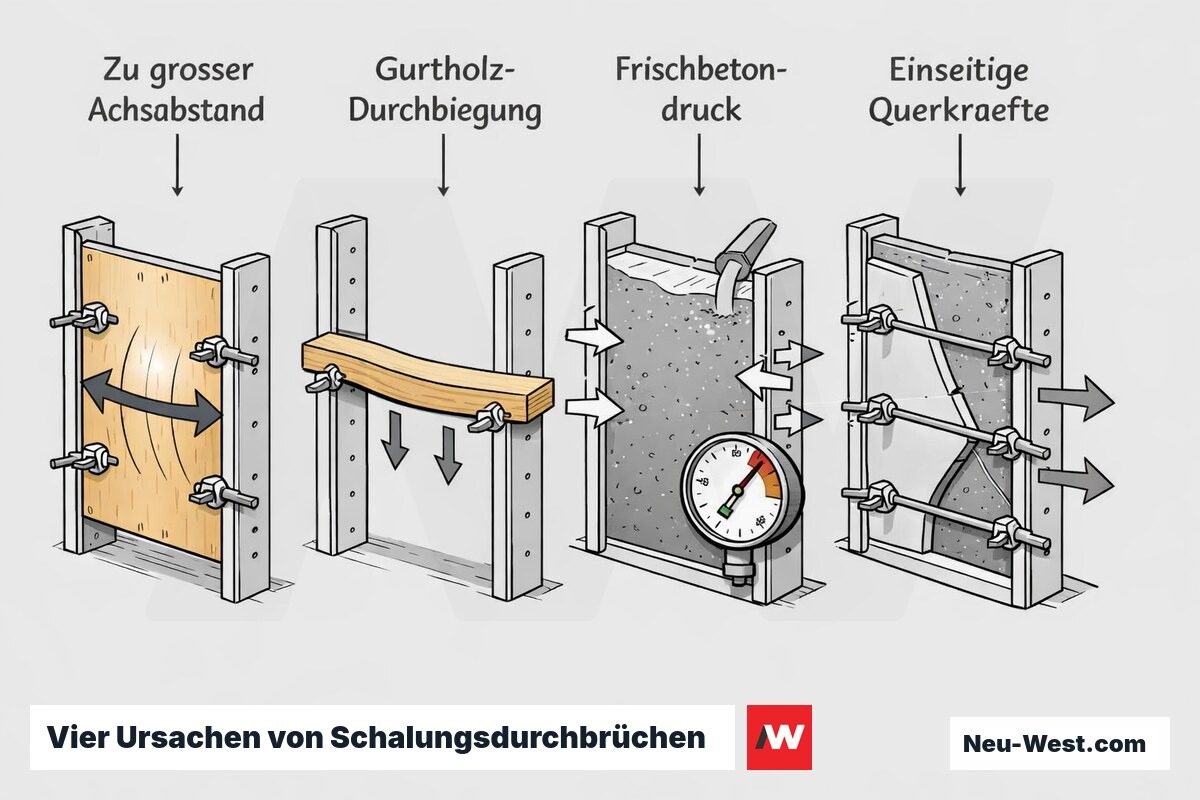

Ankerstatik: Zuglasten, Achsabstände und Ursachen von Schalungsdurchbrüchen
Der Schalungsanker überträgt die Zugkraft beider Schalseiten gegeneinander. Die Kraft je Ankerpunkt ergibt sich aus dem Produkt von Frischbetondruck (kN/m²) und der zugeordneten Ankerfläche (horizontaler × vertikaler Achsabstand). Bei einem Raster von 75 × 75 cm und 80 kN/m² Bemessungsdruck ergibt sich eine Zugkraft von 45 kN — ein Wert, den viele Systemanker ohne Reserve bereits erreichen.
Typische Ursachen von Schalungsdurchbrüchen: Ankeranzahl unterschätzt (zu großer Achsabstand), Gurthölzer falsch dimensioniert (Durchbiegung), Frischbetondruck durch höhere Betoniergeschwindigkeit als geplant überschritten. Besonders kritisch: einseitiges Befüllen langer Schalungsabschnitte erzeugt Querkräfte, für die Standardanker nicht ausgelegt sind.

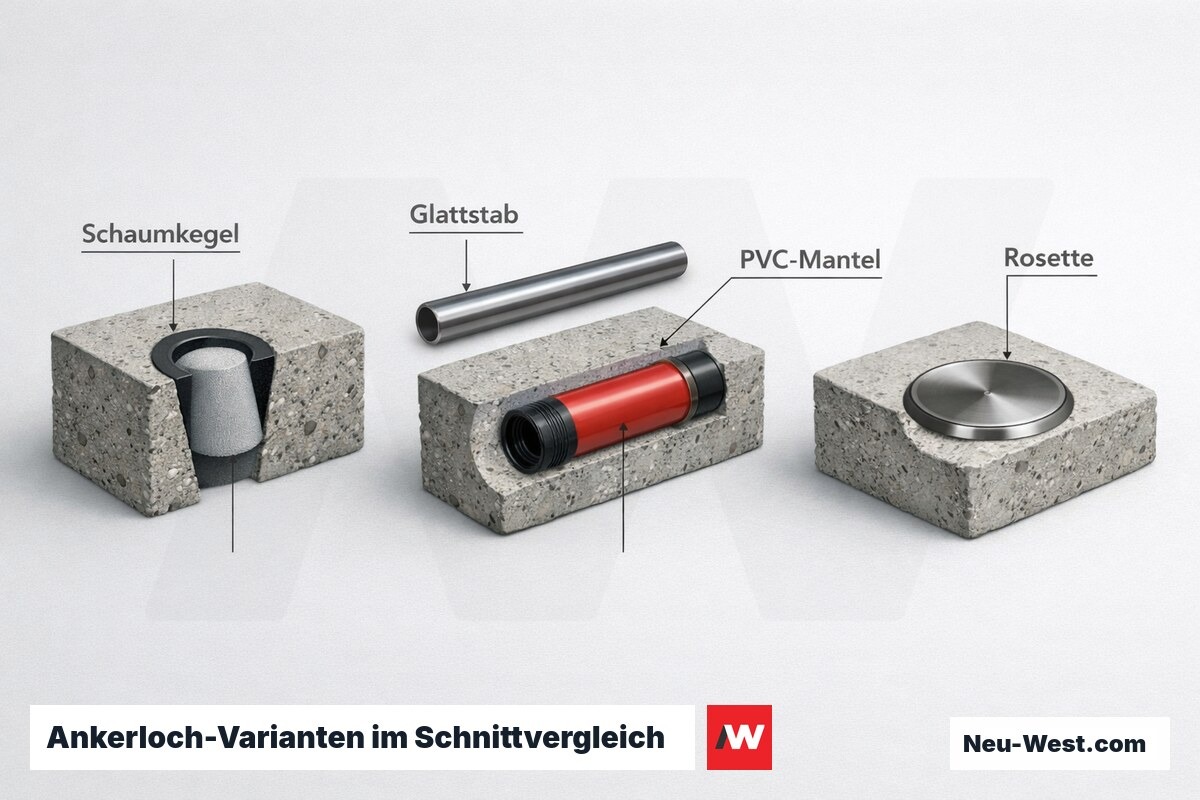

Zugelassene Schalungsanker müssen eine Allgemeine bauaufsichtliche Zulassung (AbZ/DIBt) oder eine Europäische Technische Bewertung (ETA) besitzen. Eigenfertigungen oder Spanneisen ohne Nachweis sind unzulässig und begründen im Schadensfall Haftungsrisiken für Bauleitung und Ausführenden.

Schalungsarten und ihr Einsatzbereich

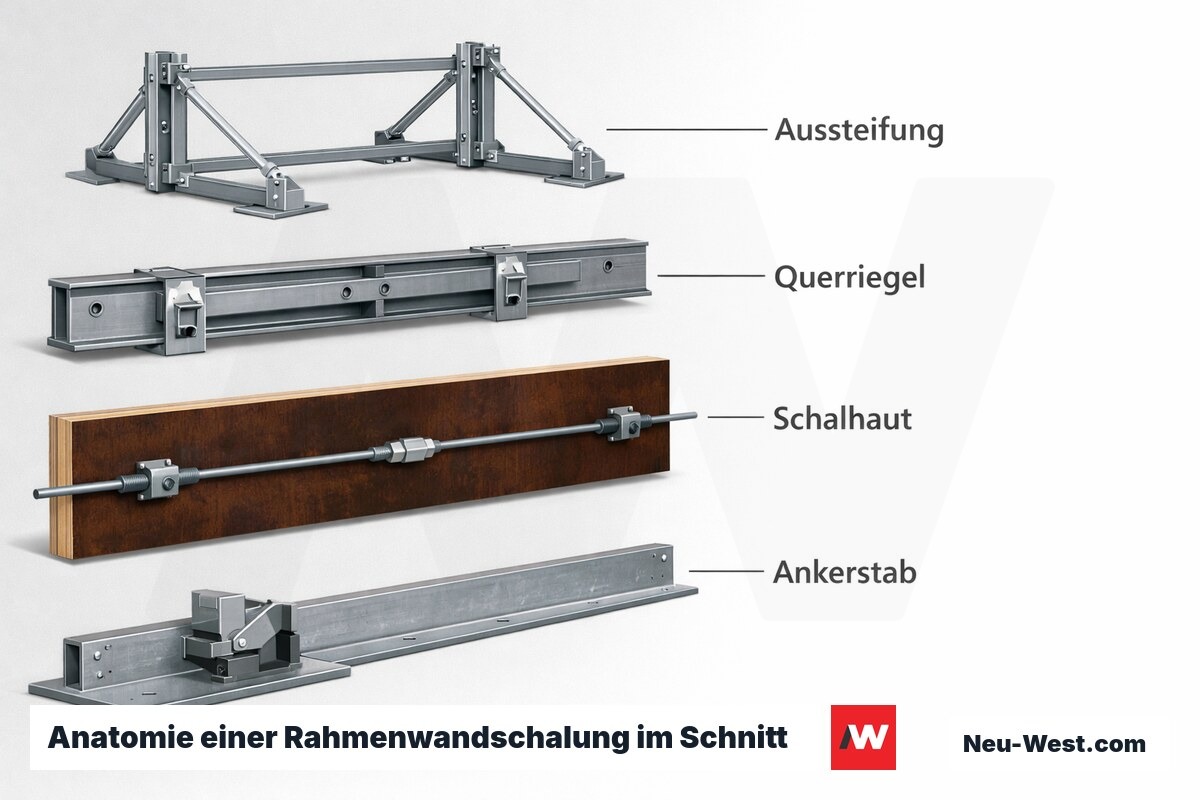

Rahmenschalung (Systemschalung)
Stahlrahmenelement mit Schalhaut aus Holz oder Stahl; schnelle Montage durch Steckkupplungen, hohes Wiederverwendungspotenzial. Wirtschaftlichster Ansatz für Standardwände und Stützen im Systemraster.
Trägerschalung (H20-Träger)
Holzträger H20 kombiniert mit Schalhautplatten und Rundstahlankern — stufenlos in Länge und Höhe kombinierbar. Einsatz bei Freiformgeometrien, Sondermaßen und Drücken bis 100 kN/m².
Kletterschalung
Schalungseinheit, die nach jedem Betoniertakt (1,5–3 m) kranabhängig oder selbstkletternd nach oben versetzt wird. Einsatz für Treppenhausschächte, Aufzugskerne und Türme mit gleichbleibendem Querschnitt.
Tischschalung / Deckentisch
Vorgefertigte Einheit aus Trägern, Stützen und Schalungsplatte, die als Ganzes ein- und ausgefahren wird ohne Demontage. Wirtschaftlich für Flach- und Pilzdecken in der Serienproduktion.
Faserschalrohr (Rundstützen)
Papier-Faserverbundrohr als verlorene Schalung für Rundstützen und Unterzüge; einmalig verwendet, Ausschalen entfällt. Durchmesser 100–800 mm, wirtschaftlich ab ca. 150 mm Durchmesser.
Schalungsfehler: Ursachen von Versatz, Betonverlust und Lunkern
Versatz (horizontale Verschiebung beider Schalseiten gegeneinander) entsteht fast immer durch fehlende oder zu locker angezogene Ankerkontermuttern sowie durch Schalungselemente, die beim Befüllen wegrutschen, weil der Unterbau nicht verriegelt ist. Sichtbar als horizontaler Absatz nach dem Ausschalen — nachträglich nur durch Schleifen oder Spachteln korrigierbar.
Betonverlust durch undichte Schalstöße tritt auf, wenn die Schalhaut nicht dicht anschließt (Fuge > 2 mm) oder eine Dichtschnur fehlt. Die Folge: Zementleim tritt aus, der Beton entmischt sich an der Fuge, es entstehen Kiesnester (offenporiger 'Schotterbeton' ohne ausreichende Überdeckung der Bewehrung).
Lunker (unverfüllte Hohlräume) entstehen bei zu schnellem Betonsteigen ohne ausreichendes Verdichten oder durch Bewehrungsabschattung. Bei Wanddicken über 30 cm mit mehrlagiger Bewehrung ist ein Verdichtungsplan mit festgelegten Einstichpunkten und Verweilzeiten des Innenrüttlers unerlässlich.
Ausschalfrist-Rechner nach DIN 1045-3
Berechnet den frühestmöglichen Ausschalzeitpunkt für Schalungen und Traggerüste auf Basis von Bauteiltyp, Zementfestigkeitsklasse und Tagesmitteltemperatur. Methodik: Richtwerte nach DIN 1045-3:2012-03, Abschnitt 8.7, temperaturkorrigiert über das Reifezahlprinzip. Frost-Hinweis automatisch bei T < 5 °C.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Was kostet Schalung stellen?
Die Kosten hängen wesentlich von Schalungstyp, Bauteilgeometrie, Sichtbetonklasse und Anzahl der Wiederverwendungszyklen ab. Richtwerte für Berlin/Brandenburg, Stand 2024/25, ohne Bewehrung und Beton.
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Standardwände (Rahmenschalung, einfach) | 18–28 EUR/m² Schalungsfläche |
| Wände mit Sondermaßen (Trägerschalung, Freiform) | 30–50 EUR/m² Schalungsfläche |
| Sichtbetonflächen SB 2–3 (inkl. Musterfläche) | 45–75 EUR/m² Schalungsfläche |
| Rundstützen (Faserschalrohr, inkl. Material) | 30–60 EUR/m Stützenhöhe |
| Deckenschalung (Tischschalung, Serienfertigung) | 12–22 EUR/m² Deckenfläche |
| Kletterschalung / Kernschalung (ab 3 Takte) | 70–110 EUR/m² Schalungsfläche |
| Mietschalung Material (ohne Montage) | 5–12 EUR/m² und Woche |
| Trennmittel je Schalhautfläche (produktabhängig) | 0,80–1,50 EUR/m² |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

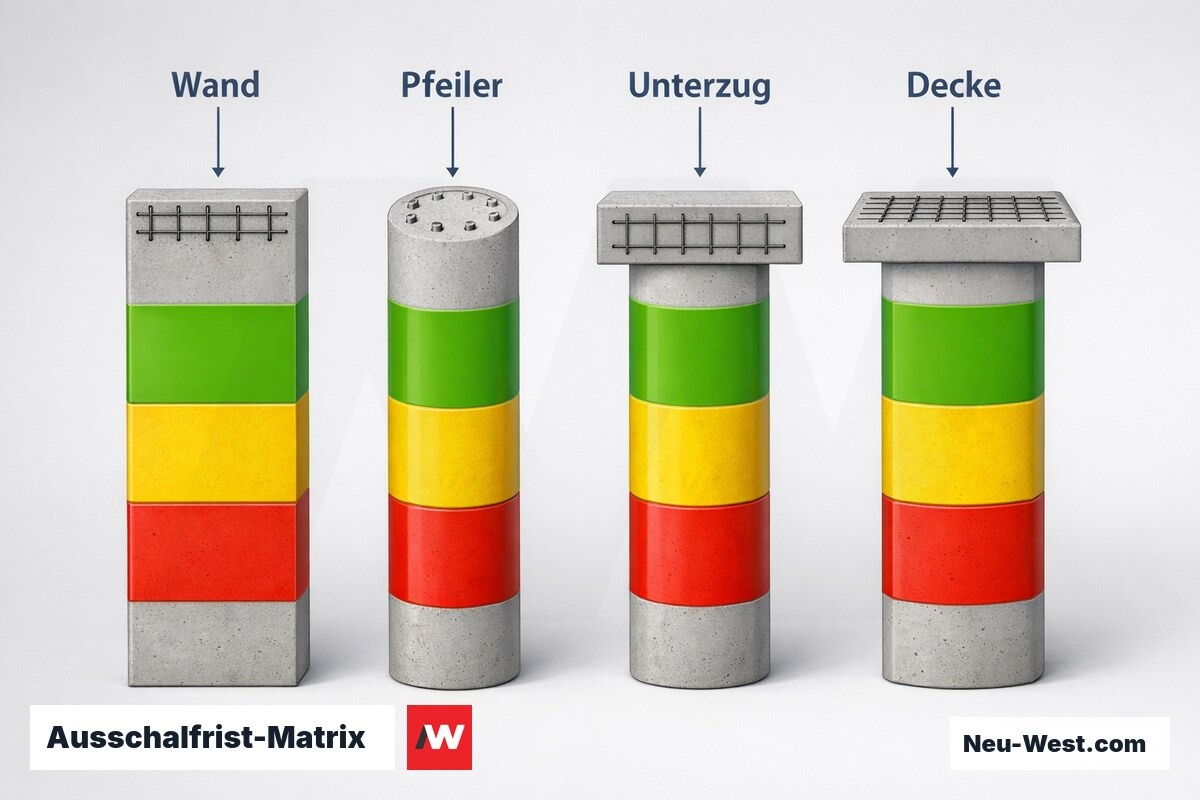

Wann darf ausgeschalt werden? Mindestfestigkeit, Reifezahl und Frühausschalrisiken
DIN EN 13670 (Ausführung von Tragwerken aus Beton) regelt die Ausschalfristen: Für nicht-tragende Seitenschalungen genügt eine Mindestfestigkeit von ca. 1–2 N/mm², die bei Temperaturen über 10 °C nach 12–24 Stunden erreicht wird. Tragende Decken- und Unterzugschalungen dürfen erst entfernt werden, wenn der Beton mindestens 50 % der charakteristischen Druckfestigkeit f_ck erreicht hat.
Das Konzept der Betonreife (Maturity-Methode) ermöglicht eine rechnerische Abschätzung des Erhärtungsfortschritts: Die Reifezahl M = Σ (T + 10) × Δt [°C·h] summiert für jeden Zeitschritt die um 10 °C verschobene Betontemperatur. Über Laborprüfungen lässt sich die erforderliche Reifezahl für 50 % f_ck vorab ermitteln und auf der Baustelle ohne Druckversuch überwachen.

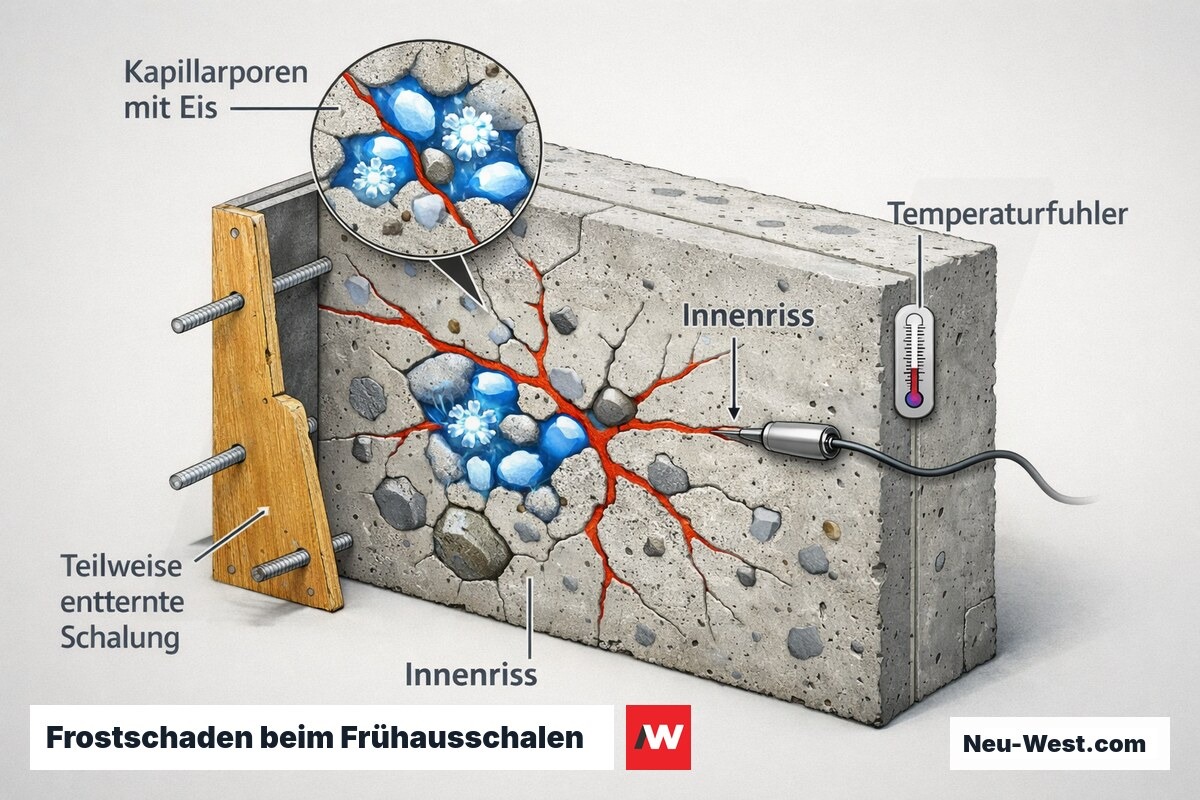

Frühausschalen bei Frost ist einer der häufigsten Auslöser für Betonschäden: Unter 0 °C gefriert Restwasser in den Kapillarporen — der Beton reißt von innen auf. Als Grundregel gilt: Unter 5 °C keine Ausschalentscheidung ohne Nachweis, unter 0 °C keine Ausschalung tragender Bauteile ohne flankierende Wärmeschutzmaßnahmen.

Zeitplanung: Schalung stellen — typische Phasendauern
- Schalungsplanung und Materialbeschaffung3–5 Werktage
- Schalungsaufbau erste Seite und Ausrichten0,5–1,5 Arbeitstage
- Bewehrungseinbau (Bewehrungsabnahme)1–3 Arbeitstage
- Gegenschalung schließen und ankern0,5–1 Arbeitstag
- Betonieren und Verdichten0,5–1 Arbeitstag
- Reifezeit bis Ausschalen (Seitenschalung, > 10 °C)1–3 Tage
- Reifezeit bis Ausschalen (tragende Decke, 15 °C)7–21 Tage (je Betonklasse)
- Ausschalen, Reinigen, Schalung einlagern0,5–1 Arbeitstag

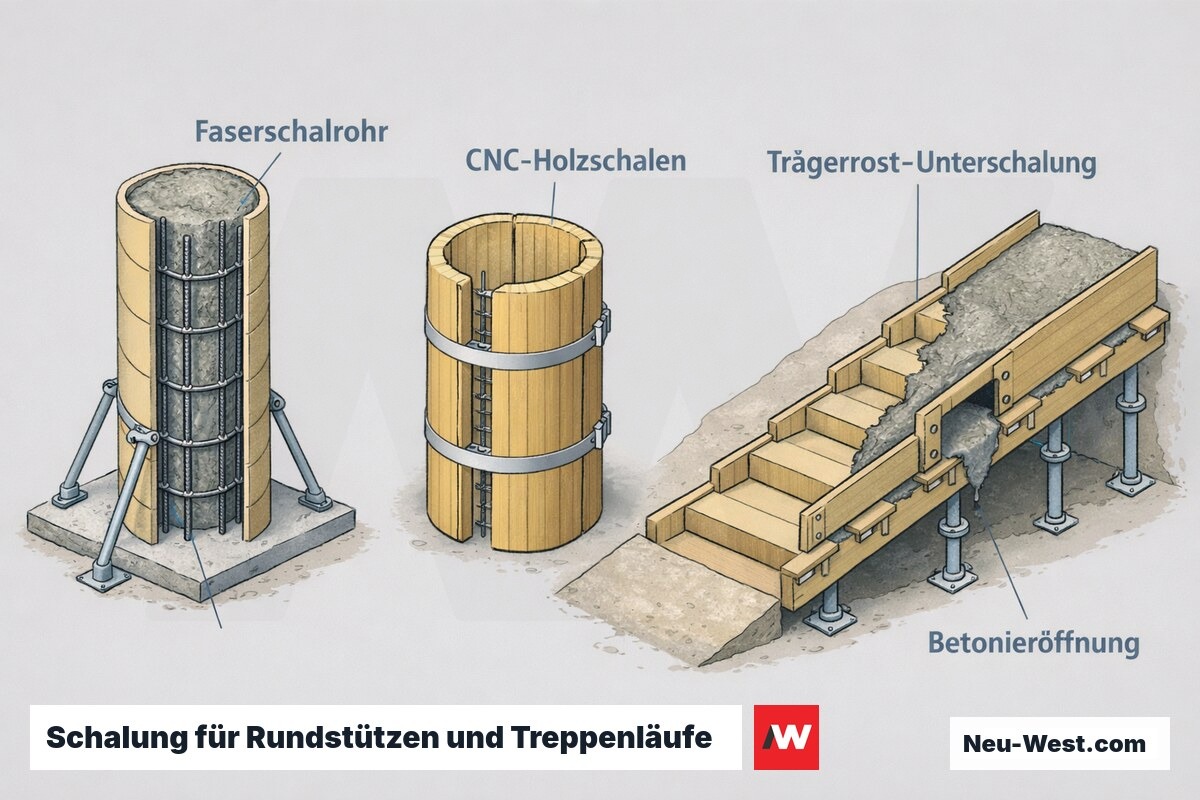

Schalung für Sondergeometrien: Kerne, Rundstützen und Treppenläufe
Treppenhauswände und Aufzugskerne erfordern besondere Konzepte: Raumschalungen (Innenbox) werden als Einheit in den Schacht abgesenkt, betoniert und nach Erhärten kollabiert (mechanisch verkleinert) und herausgehoben. Das Verfahren ermöglicht kurze Taktzeiten, setzt aber präzise Fundamentmaße und ausreichend Raumhöhe für die Kranmanipulation voraus.


Rundstützen können als Ortbeton in Faserschalrohren, in Stahlblechschalung (für Serienproduktion) oder in CNC-gefrästen Holzschalenpaaren (für Architekturstützen mit besonderem Erscheinungsbild) ausgeführt werden. Faserschalrohre sind ab ca. 150 mm Durchmesser wirtschaftlich; bei kleineren Querschnitten oder sehr hohen Stückzahlen ist die Fertigteil-Vorfabrikation meist günstiger.
Geneigte Treppenläufe erfordern eine biegesteife Unterschalung, die den Frischbetondruck auf der Schräge aufnimmt, ohne zu kippen. Typisch sind Holzträgerroste mit seitlichen Betonieröffnungen; der Beton wird von unten nach oben eingebracht und verdichtet, um Lunker an der späteren Lauffläche zu vermeiden.
Wichtige Begriffe rund um Schalung stellen
Frischbetondruck
Reifezahl (Maturity)
Schalhaut
Lunker
Sichtbetonklasse (SB 1–4)
Kletterschalung
Trennmittel
Konüs (Schalungskonüs)
Eine Referenz-Musterfläche für Sichtbeton ist keine optionale Zugabe — sie ist die einzige verbindliche Grundlage, auf die Auftraggeber und Ausführender bei Meinungsverschiedenheiten über das Erscheinungsbild zurückgreifen können. Fehlt sie, wird jede Beurteilung zur Interpretationssache.
Grundsätze zur Vertragsgestaltung — DBV-Merkblatt Sichtbeton, Ausgabe 2015
