Abbruch & Rückbau

Estrich entfernen lassen in Berlin — Fachbetrieb für Abbruch & Rückbau

Ob Zement-, Anhydrit- oder Gussasphaltestrich: Der fachgerechte Abbruch beginnt mit einer Bestandsaufnahme — Estrichtyp, Aufbaukonstruktion (Verbund, schwimmend, auf Trennlage) und Baujahr entscheiden über Abbruchtechnik, Schutzmaßnahmen und Entsorgungsweg.

Besonderes Gewicht hat die Schadstoffprüfung vor Abbruchbeginn: Magnesiaestriche und bestimmte Kleberückstände aus der Zeit vor 1990 können asbesthaltige Bestandteile enthalten — eine Deklarationsanalyse ist dann gesetzlich erforderlich, nicht optional.

Leistungsumfang

Was umfasst Estrich entfernen?

  • Bestandsaufnahme: Estrichtyp, Schichtaufbau und Baujahr ermitteln (Sondierung, ggf. Kernbohrung)
  • Schadstoffscreening: Asbestprobenahme und Analytik bei Baujahr vor 1990 gemäß TRGS 519
  • Leitungsortung: Heizungsrohre, Elektro- und Wasserleitungen im Estrich orten (Wärmebildkamera)
  • Maschineller Abbruch: Diamantfräse, Schlagfräse oder Druckluftmeißel je nach Estrichkonstruktion
  • Abraumaufnahme und Abförderung: getrennte Fraktion für Anhydrit und mineralischen Bauschutt
  • Untergrundprüfung und Dokumentation: Ebenheit nach DIN 18202, Rissprotokoll der Rohdecke

Der Abbruch eines Estrichs beginnt mit der fachlichen Bestandsaufnahme und endet mit einem dokumentierten, zur Folgearbeit geeigneten Untergrund. Maschinentechnik, Schutzkonzept und Entsorgungsweg werden erst nach der Bestandsaufnahme festgelegt — nicht pauschal.

120–160 kg/m²Flächenlast Zementestrich bei 60–80 mm Dicke
≥ 1,0 N/mm²Mindest-Abreißfestigkeit Untergrund (Verbundestrich, DIN 18560-3)
≤ 2,0 CM-%Restfeuchte-Grenzwert CT-Estrich vor Belagsverlegung (BEB)
≥ 45 mmMindest-Überdeckung über Heizrohrscheitel (EN 1264-4)
Estrich-Bindemitteltypen nach DIN 18560: CT, CA, MA, AS – Erklär-Grafik (NEUWEST Berlin)

Verbundzustand als unterschätzter Kostentreiber

Der Verbundzustand zwischen Estrich und tragender Betondecke entscheidet maßgeblich über Abbruchaufwand und Einheitspreis. Vollflächig haftender Verbundestrich nach DIN 18560-3 lässt sich mit konventionellem Elektrostemmhammer kaum wirtschaftlich lösen; erforderlich sind Druckluftgeräte oder Diamantfräsen mit erhöhtem Werkzeugverschleiß.

Die Vorab-Prüfung per Abklopfen und gezielter Kernbohrung klärt, ob eine Trennlage vorhanden ist oder direkter Verbund besteht. Ein verkannter Verbundestrich kann den Abbruchpreis gegenüber einem schwimmenden Estrich gleicher Fläche verdoppeln — dieser Schritt ist daher keine Formalität, sondern Grundlage jeder seriösen Angebotskalkulation.

Querschnitt-Vergleich: Verbundestrich direkt auf Betondecke gegenüber schwimmendem Estrich mit Trennlage, geprüft per Abklopfen und Kernbohrung.
So gehen wir vor

Ablauf: Estrich fachgerecht entfernen

1

Bestandsanalyse

Estrichart, Schichtaufbau und Verbundzustand ermitteln; Abklopfen auf Hohlstellen, ggf. Kernbohrung. Bei Gebäuden vor 1990 Schadstoffsondierung (Asbest, PAK) beauftragen.

2

Scan Untergrund und Installationen

Heizschlangen, elektrische Heizkabel und sonstige Leitungen per Wärmebildkamera (bei betriebswarmem System) und Leitungssucher orten und im Grundriss dokumentieren.

3

Vorab-Maßnahmen Heizsystem

Wasserführende Heizestrich-Systeme entleeren und Druckprobe durchführen (≥ 1,5-facher Betriebsdruck, mind. 6 bar) — Ergebnis schriftlich protokollieren.

4

Freilegung

Bodenbelag, Sockelleisten und Türzargen demontieren. Kleberrückstände auf Schadstoffe prüfen (Schwarzkleber und Dispersionskleber bei Verdacht auf PAK oder Asbest).

5

Abbruch

Verfahren nach Estrichart und Festigkeitsklasse wählen: Elektrostemmhammer bis CT-C20, Druckluftmeißel ab CT-C25, Diamantfräse bei Verbundestrich oder hohen Festigkeitsklassen.

6

Materialtrennung und Entsorgung

Mineralischen Bauschutt von schadstoffhaltigem Material trennen. Entsorgungsnachweis nach Nachweisverordnung (NachwV) bei als gefährlich eingestuften Abfällen.

7

Untergrundaufbereitung und Protokollierung

Resthöcker schleifen, Hohlstellen sichern, gründlich absaugen. CM-Feuchtemessung durchführen und protokollieren — Grundlage für Abnahme und Folgegewerk.

Asbest im Estrich-Aufbau: Rechtspflichten nach TRGS 519

In Bestandsgebäuden bis ca. 1990 sind asbesthaltige Materialien im Bodenaufbau verbreitet — häufiger in bituminösen Schwarzklebern (Chrysotil-Asbest zwischen Altbelag und Estrich) als im Estrich selbst. Diese lassen sich optisch nicht von unbedenklichen Klebern unterscheiden; eine Laborprobe ist zwingend.

Die TRGS 519 schreibt für Abbruch und Sanierung an asbesthaltigen Materialien eine vorherige Sondierung sowie — bei positivem Befund — den Einsatz zertifizierter Fachbetriebe und Schutzmaßnahmen der Gruppe II oder III vor. Eigenmächtiger Abbruch ohne Sondierung ist nach Arbeitsschutzgesetz haftungsrelevant und kann zur behördlichen Einstellung der Baustelle führen.

Interaktiv

Schuttmasse und Entsorgungskosten kalkulieren

Basis: Zementestrich (CT), Raumgewicht 2.000 kg/m³. Für Gussasphalt (ρ ≈ 2.300 kg/m³) Tonnage × 1,15; für Anhydritestrich (CAF, ρ ≈ 1.800 kg/m³) × 0,90. Entsorgungspreis gilt für schadstofffreien Bauschutt (AVV 170101) in Berlin. Bei Schadstoffbelastung (PAK, Asbest) kann die Entsorgung 3-8× teurer werden.

Schuttmasse Zementestrich (ρ = 2.000 kg/m³)
Säcke à 25 kg
Richtkosten inkl. Arbeit

Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

Technische Daten

Technische Kennwerte: Estrich und Abbruch

Rohdichte Zementestrich (CT)1.800–2.100 kg/m³
Flächenlast bei 60 mm Dickeca. 108–126 kg/m²
Mindest-Überdeckung Heizrohr über Rohrscheitel (EN 1264-4)≥ 45 mm
Druckprobe Heizestrich vor Abbruch≥ 1,5 × Betriebsdruck, mind. 6 bar
Abreißfestigkeit Untergrund Verbundestrich (DIN 18560-3)≥ 1,0 N/mm²
Restfeuchte CT vor Belagsverlegung (BEB-Merkblatt)≤ 2,0 CM-%
Restfeuchte CA (Anhydrit) vor Belagsverlegung (BEB-Merkblatt)≤ 0,5 CM-%
Ebenheitstoleranz Untergrund (DIN 18202 Tab. 3, Messlänge 4 m)max. 10 mm
Schüttdichte Estrich-Bauschuttca. 1.800–2.200 kg/m³

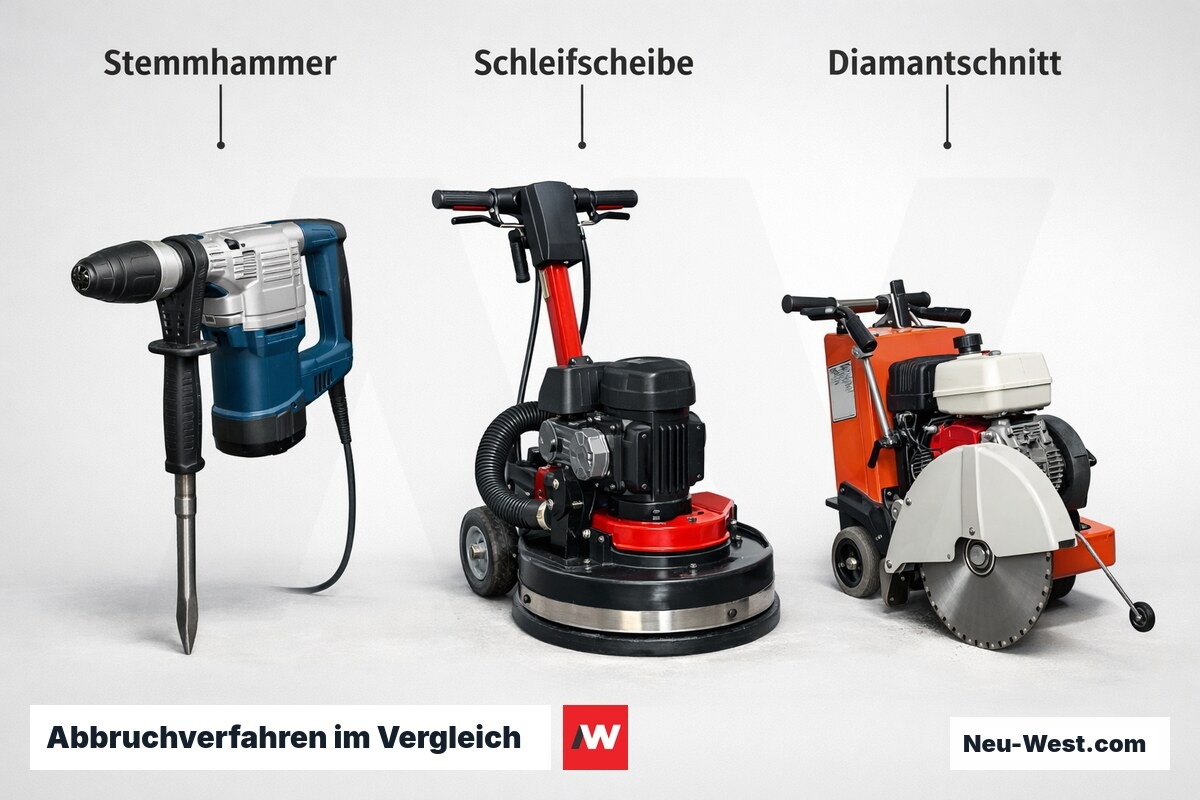

Abbruchverfahren im Vergleich: Körperschall, Staubklasse, Flächenleistung – Erklär-Grafik (NEUWEST Berlin)

Estrichfestigkeit und Abbruchaufwand: Festigkeitsklassen nach DIN 18560

Die Druckfestigkeitsklassen nach DIN 18560 (CT-C12 bis CT-C40) und Biegezugklassen (F2 bis F7) bestimmen direkt Werkzeugwahl und Stundenaufwand. CT-C16 und CT-C20 — die häufigsten Klassen im Wohnungsbau der Nachkriegszeit bis 2000 — sind mit Elektrostemmhammer wirtschaftlich zu brechen. Ab CT-C25 ist Drucklufttechnik, ab CT-C30 oft Diamantfräsen wirtschaftlicher.

Im Bestand ist die Festigkeitsklasse oft nicht dokumentiert. Der Rückschluss aus dem Baujahr ist grob möglich, aber unzuverlässig — ein Rückprallhammer (Schmidt-Hammer) oder eine Bohrwiderstandsmessung liefern belastbare Schätzwerte vor Abbruchbeginn und ermöglichen eine realistische Kalkulation ohne böse Überraschungen.

Querschnitt eines Bestandsestrichs mit Rückprallhammer und Bohrwiderstandsmessung zur Festigkeitsbestimmung vor dem Abbruch.
Im Vergleich

Abbruchmethoden im Vergleich

KriteriumElektro-StemmhammerDruckluft-MeißelDiamantfräse
Geeignete Festigkeitsklassebis CT-C20CT-C16 bis CT-C35alle Klassen, auch Verbund
Schichtdickebeliebigbeliebigvor allem Reststärken 10–30 mm
Tiefenkontrollegeringmittelhoch (einstellbare Frästiefe)
Staubentwicklungmittelhochsehr hoch (Nassverfahren möglich)
Vibration / Lärmhochsehr hochmittel
Typischer EinsatzWohnbau, kleinere FlächenGewerbebau, dicke SchichtenVerbundestrich, Restzähne, harte Klassen
Bauschutt-Korngrößegrob (gut recycelbar)mittelfein bis Staub

Warmwasser-Heizestrich fachgerecht abbrechen

Vor dem Abbruch eines Warmwasser-Heizestrichs (Flächenheizung nach EN 1264) sind zwei Schritte zwingend: Druckprobe der Heizschlangen (mind. 1,5-facher Betriebsdruck, mind. 6 bar) und Rohrscan per Wärmebildkamera bei aufgeheiztem System. Nur so ist der exakte Rohrverlauf sichtbar und dokumentierbar. Die typische Überdeckung von ≥ 45 mm über dem Rohrscheitel lässt bei normaler Einbaustärke kaum Spielraum für den Meißelansatz ohne vorherige Lagekontrolle.

Der häufigste Fehler in der Praxis: direktes Ansetzen des Stemmhammers ohne Ortung. Schäden an Kunststoffrohren (PEX, PE-RT) bleiben oft unbemerkt und zeigen sich erst beim Drucktest nach Wiederinbetriebnahme — zu einem Zeitpunkt, wenn Untergrund und Neuaufbau längst abgeschlossen sind. Die Folgekosten übersteigen regelmäßig den gesamten ursprünglichen Abbruchauftrag.

Lösungs-Finder

Abbruchverfahren und Schutzmaßnahmen ermitteln

Welche Kombination aus Estrich-Typ, Baujahr und Untergrundkonstellation trifft zu?

Verfahren: Hydraulischer Meißel oder Abbruchhammer (10-15 kg) — wirtschaftlichste Option auf robustem Untergrund. Schadstoffverdacht: Klebstoffe und Ausgleichsmassen vor 1990 können PAK-Belastung > 50 mg/kg aufweisen; darunter liegende Bodenbeläge auf Asbest (Vinylasbestfliesen) prüfen — Materialprobe vor Beginn obligatorisch. Körperschall: Massivdecke dämpft ausreichend; DIN 4150-2-Monitoring nur bei erschütterungsempfindlichen Nachbargebäuden (Denkmal, ältere Gründungen).
Verfahren: Handgeführte Fräse oder Nadelpistole — kein schwerer Hydraulikhammer; Erschütterungseintrag auf die Holzkonstruktion begrenzen. Schadstoffverdacht wie CT-Massivbau; zusätzlich Holzbalken auf Hausschwamm und Schimmel prüfen, bevor die Feuchtebarriere entfällt. Körperschall kritisch: Abschnitte < 4 m² halten, um Eigenfrequenz der Decke nicht anzuregen; Schwingungsmonitoring an Deckenunterseite empfohlen (Grenzwerte nach DIN 4150-2, Tabelle 1).
Verfahren: Estrichfräse bevorzugen — Calciumsulfat ist spröde und zerfällt beim Meißeln in scharfkantige Schollen mit hohem Feinstaub-Anteil. Schutzmaßnahme: FFP2-Maske Pflicht (Gipsstaub: E-Fraktion AGW 10 mg/m³ nach TRGS 900, bei maschinellem Fräsen leicht überschreitbar), Absaugung direkt an der Maschine. Körperschall: Fräsen erzeugt weniger Impuls als Meißeln; Hohllagen im Restbestand nach Abtrag prüfen. Schadstoffrisiko: gering — CAF enthält keine bauzeitspezifischen Altlasten.
Verfahren: Warmaufbruch mit Infrarotheizplatten (80-120 °C) oder Kaltfräse mit Diamantscheibe — niemals Meißel bei Raumtemperatur (hoher Staubaustrag, PAK-Freisetzung). PAK-Analyse zwingend vor Beginn; Bewertungsmaßstab nach TRGS 551: Gesamtgehalt polyzyklischer aromatischer Kohlenwasserstoffe; bei Überschreitung Sonderentsorgung nach AVV 170303*. Körperschall: Gussasphalt dämpft Impulse gut — Untergrundgefährdung gering. Schutzausrüstung: FFP3-Maske und Schutzanzug Typ 5/6 bei nachgewiesenem PAK-Gehalt.
Verfahren: Estrich und Dämmung separat abtragen — EPS- oder Mineralwollplatten getrennt containerisieren, kein gemeinsamer Bauschutt-Container (unterschiedliche AVV-Codes). Körperschall besonders kritisch: die elastische Dämmschicht verschiebt Körperschall zu tieferen Frequenzen und regt die Rohdecke stärker an als direkter Kontakt. Empfehlung: Abschnitte < 2 m² je Arbeitsphase, Beschleunigungsmessung an Deckenunterseite. Randstreifen zuletzt entfernen, um Schallbrücken nicht vorzeitig freizugeben.

Schadstoffsondierung vor Abbruch in Altbauten Pflicht

Bei Gebäuden vor 1990 niemals ohne Sondierung mit dem Estrichabbruch beginnen. Bituminöse Schwarzkleber, Teer-Klebeschichten und manche Kunstharz-Beschichtungen können chrysotilasbesthaltig oder PAK-belastet sein — eine optische Unterscheidung ist nicht möglich.

Wärmebildkamera-Dokumentation sichert vor Haftung

Eine Thermografie des Rohrverlaufs bei betriebswarmem System (mind. 30 min Vorlauf) kostet 150–300 EUR und schützt vor Haftungsansprüchen bei versehentlichen Rohrschäden. Das Bild gehört ins Abbruchprotokoll.

Muldenbedarf frühzeitig einplanen

Bei 100 m² Fläche und 60 mm Estrichstärke entstehen ca. 10–12 t Bauschutt (Schüttdichte ca. 1,9 t/m³). Schadstoffhaltiger Bauschutt muss getrennt entsorgt werden und ist deutlich teurer als mineralisch sauberer Bauschutt.

Schadstoff-Baujahr-Matrix: PAK, Chrysotil, PCB im Estrich – Erklär-Grafik (NEUWEST Berlin)

Elektrische Fußbodenheizung unter Estrich: Prüfprotokoll und Abbruchvorgehen

Elektrische Heizsysteme — Heizmatten oder Heizleiter — sind im Wärmebild nur bei aktivem Betrieb sicher lokalisierbar. Vor dem Abbruch sind daher drei Schritte notwendig: Widerstandsmessung (Ω) zum Nachweis der Systemintegrität, Wärmebild-Kartierung bei eingeschaltetem System und Übertragung des Heizfeldes in den Grundriss.

Liegen keine Bestandspläne vor, ist die Chance auf vollständige Systemrettung gering; häufig lohnt es, den Estrich lagenweise vorzutreiben und die freigelegten Heizleiter separat zu dokumentieren und zu trennen. Das Prüfprotokoll vor Abbruchbeginn ist Grundlage für spätere Gewährleistungsansprüche — ohne es kann nicht nachgewiesen werden, ob ein Kabelschaden vor oder erst durch den Abbruch entstanden ist.

Querschnitt: elektrische Fußbodenheizung im Estrich, lagenweiser Abbruch, freigelegte Heizleiter mit Isolationsmessgerät und Dokumentation vor Abbruchbeginn.
Preise & Kosten

Was kostet Estrich entfernen?

Die Preise hängen von Estrichart, Festigkeitsklasse, Verbundzustand und Entsorgungsweg ab. Richtwerte für Berlin (Preisstand 2025, netto, zzgl. MwSt.):

LeistungPreis-Spanne (Richtwert)
Estrich stemmen inkl. Entsorgung (schwimmend, bis CT-C20)12–20 EUR/m²
Estrich stemmen (Verbundestrich, CT-C20 bis CT-C30)18–30 EUR/m²
Estrich fräsen / Reststärke abschleifen (bis ca. 20 mm)8–15 EUR/m²
Aufpreis Heizestrich (Scan, Druckprobe, vorsichtiger Abbruch)5–12 EUR/m²
Aufpreis elektrische Fußbodenheizung (Prüfprotokoll, Freilegen)4–9 EUR/m²
Schadstoffentsorgung PAK / Asbest (Fremdkosten, je nach Volumen)200–800 EUR/t
Bestandsaufnahme und Sondierung (Pauschal je Objekt)150–500 EUR
Untergrundaufbereitung nach Abbruch (Schleifen, Grundieren)3–7 EUR/m²

Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

Restfeuchtemessung nach dem Estrichabriss: Grenzwerte und Messprotokoll

Nach dem Estrichabriss muss der freigelegte Betonuntergrund auf Restfeuchte geprüft werden, bevor ein neuer Aufbau beginnt. Die CM-Methode (Calciumcarbidmethode) nach BEB-Merkblatt ist der anerkannte Prüfstandard: Grenzwert für Zementestrich (CT) ≤ 2,0 CM-%, für Anhydritestrich (CA) ≤ 0,5 CM-%; bei beheizten Konstruktionen liegen die Grenzwerte je 0,2–0,3 CM-% niedriger. Kapazitive Schnellmessgeräte sind für die verbindliche Abnahme nicht ausreichend.

Ein schriftliches Feuchtemessprotokoll mit Messstellen, Messwerten und Datum ist bei strittiger Belegreife unerlässlich und sollte standardmäßig Teil der Abbruchdokumentation sein. Ohne dieses Protokoll lässt sich eine spätere Schimmel- oder Haftungsstreitigkeit nicht eindeutig dem Abbruch oder dem Folgegewerk zuordnen.

Interaktiv

Flächenlast und statische Entlastung durch Estrichrückbau

Schieben Sie auf die vorhandene Estrichdicke — der Rechner zeigt die Flächenlast (Zementestrich, ρ = 2.000 kg/m³) und bewertet die statische Relevanz des Rückbaus für die Tragwerksplanung in Bestandsgebäuden.

Estrichdicke
Im Überblick

Estricharten und ihre Besonderheiten beim Abbruch

Zementestrich (CT)

Häufigster Typ; Rohdichte 1.800–2.100 kg/m³; bricht gut unter Meißelschlag. Hohe Staubentwicklung — Absaugung oder Nassverfahren notwendig. Festigkeitsklasse (CT-C12 bis CT-C40) bestimmt die Werkzeugwahl.

Anhydritestrich (CA)

Bricht plattig entlang der Kristallstruktur — Abbruchgeschwindigkeit oft höher als bei CT. Wasserempfindlich: Nassbohrungen erhöhen Quellgefahr; Trockenabsaugung bevorzugen.

Gussasphaltestrich (AS)

Thermoplastisch; bei Raumtemperatur zäh und schwer zu brechen, nach Erwärmen abschabbar. Enthält PAK — Entsorgung als überwachungsbedürftiger Abfall, Atemschutz zwingend.

Kunstharzestrich (SR)

Sehr hohe Festigkeit (bis CT-C40 und darüber); Diamanttechnik erforderlich. Kann Lösemittelreste enthalten — Entsorgungsweg als Sonderabfall vorab klären.

Magnesit-Estrich (MA)

Selten; vor allem in Altbauten vor 1960. Enthält Magnesiumchlorid — wasserempfindlich und nicht direkt kompatibel mit Zement- oder Anhydrit-Neuaufbauten. Vollständige Entfernung und Restspurenkontrolle zwingend.

Heizestrich-Querschnitt: Rohrüberdeckung nach EN 1264-4 – Erklär-Grafik (NEUWEST Berlin)

Trittschallschutz nach dem Estrichabriss: Verlust und Neuplanung nach DIN 4109

Wird ein schwimmender Estrich entfernt, entfällt mit ihm die gesamte Trittschalldämmwirkung der Bodenkonstruktion. Der bewertete Norm-Trittschallpegel L'n,w eines nackten Stahlbeton-Rohbodens liegt typischerweise bei 75–80 dB — DIN 4109-1 fordert für Wohnungstrenndecken ≤ 53 dB. Diese Differenz von 20–30 dB muss der neue Bodenaufbau durch eine neue Trittschalldämmkonstruktion vollständig kompensieren.

Bei der Planung des Neuaufbaus sind die geänderte Aufbauhöhe (Türanschlag, Leitungsdurchführungen, Anschlüsse) und die erforderliche Trittschallminderung ΔLw der neuen Dämmschicht frühzeitig zu koordinieren. Fehler in dieser Phase erzwingen aufwendige Nacharbeiten an Türen, Heizanschlüssen und Schwellen.

Cutaway-Detail des Fußboden-Neuaufbaus an der Türschwelle mit Trittschalldämmung, Randstreifen, Leitungsdurchführung und geänderter Aufbauhöhe nach DIN 4109.
Kurz erklärt

Wichtige Begriffe rund um Estrich entfernen

Verbundestrich
Estrich, der vollflächig und direkt mit dem tragenden Untergrund verklebt ist — ohne Trenn- oder Dämmschicht (DIN 18560-3). Höchster Haftverbund, höchster Abbruchaufwand.
Schwimmender Estrich
Estrich auf einer Trenn- oder Dämmschicht ohne direkte Verbindung zum Untergrund (DIN 18560-5). Verbreitetste Bauform im Wohnungsbau; leichter abzubrechen als Verbundestrich.
CM-Wert
Feuchtegehalt gemessen mit der Calciumcarbidmethode (Druckflasche). Einheit CM-% — nicht identisch mit Masseprozent Wasser. Einzige für die Abnahme anerkannte Messmethode nach BEB-Merkblatt.
Abreißfestigkeit
Haftfestigkeit einer Schicht auf dem Untergrund; Messgröße N/mm² (Abreißversuch mit aufgeklebtem Prüfstempel). Mindestanforderung für den Untergrund eines Verbundestrichs: ≥ 1,0 N/mm².
TRGS 519
Technische Regel für Gefahrstoffe 519: Regelwerk für Abbruch, Sanierung und Instandhaltung asbesthaltiger Materialien. Definiert Schutzmaßnahmen (Gruppen I–III) und Anforderungen an ausführende Betriebe.
Schwarzkleber
Bituminöser Klebstoff für Parkett- und PVC-Beläge; vor ca. 1993 häufig mit Chrysotil-Asbest als Faserfüllstoff. Optisch nicht von asbestfreien Klebern unterscheidbar — Laborprobe erforderlich.
L'n,w
Bewerteter Norm-Trittschallpegel. Maß für die Trittschallübertragung durch eine Decke; niedrigerer Wert = besserer Schutz. DIN 4109-1 fordert für Wohnungstrenndecken ≤ 53 dB.

Untergrundanforderungen für den Neuaufbau nach DIN EN 13813

DIN EN 13813 (Estrichmörtel und Estriche) definiert in Verbindung mit DIN 18560-1 die Anforderungen an den Untergrund für den neuen Estrichaufbau. Für einen Verbundestrich muss der Betonuntergrund eine Abreißfestigkeit von ≥ 1,0 N/mm² aufweisen und frei von losen Teilen, Hohlstellen, Öl, Trennmitteln und Staubbindungen sein.

Entsorgungspfad Estrich: Probenahme bis AVV-Einstufung – Erklär-Grafik (NEUWEST Berlin)
Querschnitt: 4-m-Messlatte über unebenem Untergrund misst Toleranz, darunter neuer Estrich mit gefrästen und gespachtelten Ausgleichsstellen.

Die Ebenheit nach DIN 18202 Tabelle 3 (max. 10 mm Unebenheit unter 4 m Messlatte) beeinflusst direkt, welche Mindestschichtdicke der neue Estrich erreichen muss. Unebenheiten oberhalb des Toleranzmaßes müssen durch Spachteln oder Fräsen ausgeglichen werden — sie lassen sich nicht allein durch einen dickeren Estrichauftrag kompensieren.

Ein Estrichabriss ohne vorherige Scan-Dokumentation bei Heizsystemen und ohne Schadstoffsondierung in Altbauten ist kein Kostenvorteil — es ist ein kalkuliertes Risiko, das den gesamten Projektpuffer aufzehren kann. Die Vorab-Diagnostik kostet 1–3 EUR/m² und spart im Konfliktfall ein Vielfaches.

Praxiserfahrung Abbruch- und Rückbautechnik

Estrich entfernen Fragen & Antworten

Welche Rolle spielt der Estrichtyp für Abbruchtechnik und Aufwand?
Zementestrich (CT) nach DIN EN 13813 ist druckfest und erfordert Diamantfräsen oder Druckluftmeißel. Anhydritestrich (CA) ist spröder und leichter zu brechen, erzeugt aber feinen Sulfatstaub — dieser darf nicht in Zementbauteile gelangen, da er dort Sulfatangriff mit Expansionsschäden auslöst (ein Fehler, der in der Praxis häufig unterschätzt wird). Gussasphalt (AS) ist thermoplastisch und wird bei Bedarf durch lokales Erwärmen gelöst, was andere Maschinen und Schutzmaßnahmen bedingt.
Wann ist eine Asbestprüfung vor dem Estrichabbruch gesetzlich erforderlich?
TRGS 519 schreibt eine Probenahme mit Analytik vor, wenn Materialien auf Asbestgehalt verdächtig sind — das gilt typischerweise für Magnesiaestriche (MA) und Kleberückstände aus der Zeit vor 1990. Der Grenzwert am Arbeitsplatz beträgt 0,1 Fasern/cm³ Luft. Asbesthaltige Materialien müssen als gefährlicher Abfall gesondert entsorgt werden; der Abbruch darf ausschließlich durch ein nach TRGS 519 anerkanntes Fachunternehmen mit behördlicher Erlaubnis erfolgen.
Wie beeinflusst die Estrichkonstruktion (Verbund / schwimmend / Heizestrich) den Abbruch?
Verbundestrich (direkt auf Rohbeton, Mindestdicke nach DIN 18560 ca. 25–40 mm) klebt fest — beim Abbruch besteht die Gefahr, die Betondecke anzureißen. Schwimmender Estrich (auf Trenn- oder Dämmschicht, typisch 45–80 mm) löst sich leichter, die Dämmung ist jedoch meist mitzuentfernen. Heizestrich enthält Rohre typisch 30–50 mm unter der Oberfläche: ohne Wärmebildortung oder Druckprüfung vor Abbruchbeginn sind Rohrschäden nahezu unvermeidlich.
Welche Erschütterungsgrenzwerte gelten beim maschinellen Abbruch auf empfindlichen Deckenkonstruktionen?
DIN 4150-3 (Erschütterungen im Bauwesen — Auswirkungen auf Bauwerke) definiert zulässige Schwingschnellen. Druckluftmeißel mit 30–50 J Schlagenergie können auf Holzbalkendecken oder alten Rippendecken kritische Werte überschreiten — hier ist auf rotierende Diamantfräsen umzustellen, die impulsarm arbeiten. Auf historischen Gewölben oder Hohlkörperdecken empfiehlt sich ein messtechnisches Erschütterungsmonitoring vor Ort.
Welche Untergrundqualität muss nach dem Estrichabbruch für Folgegewerke vorliegen?
DIN 18202 Tabelle 3 definiert Ebenheitstoleranzen für Rohdecken: max. 10 mm Stichmaß unter 4 m Messlatte als Standardanforderung. Für direktes Kleben von Großformaten (Fliesen > 60 cm) oder Trockenestrichplatten reduziert sich der zulässige Wert auf 5 mm. Die Oberflächenzugfestigkeit der Betondecke muss für Haftestriche mindestens 1,0 N/mm² betragen — dieser Wert ist per Abreißversuch zu prüfen und zu dokumentieren (BEB-Merkblatt Untergrundbeurteilung).
Kann abgebrochenes Estrichmaterial recycelt werden?
Mineralischer Zementestrichabbruch kann nach TL Gestein-StB als Recycling-Baustoff verwertet werden, sofern keine Schadstoffbelastung vorliegt. Anhydritabbruch muss zwingend getrennt entsorgt werden: Im gemischten Bauschutt-Recycling würde der Sulfatgehalt Beton- und Mörtelmischungen schädigen — ein Fehler, der in der Praxis zu Haftungsrisiken führt. Die Nachweispflicht über Verwertungsweg und Deklarationsanalyse ergibt sich aus dem Kreislaufwirtschaftsgesetz (KrWG).
Was sind typische Ausführungsfehler beim Estrich entfernen?
Häufigster Fehler: Fußbodenheizungsrohre werden beschädigt, weil keine Leitungsortung stattfand — eine Wärmebildkamera oder Druckprüfung vor Abbruchbeginn schließt dieses Risiko aus. Zweiter Klassiker: Anhydritstaub gelangt in angrenzende Zementbauteile und löst dort langfristig Sulfatexpansion aus. Dritter Fehler: Zu tief gefrästes Abbruchbild schädigt die Rohdecke und erzwingt kostspielige Betonergänzung — Referenzmarkierungen an der Wand verhindern das.
Welche Tagesleistung ist beim maschinellen Estrichabbruch realistisch?
Auf freier Fläche ohne Hindernisse schafft eine Schlagfräse ca. 80–150 m² pro Tag bei rund 60 mm Zementestrich. Entscheidend für die Tagesleistung sind: Estrichtyp (Anhydrit bricht schneller als Zement), Flächenzuschnitt (viele Nischen und Türanschläge halbieren die Leistung), Abfuhrmöglichkeit und ob Dämmschichten mitentfernt werden. Schadstoffkontaminierte Flächen mit Abbruch nach TRGS 519 (Asbest) erfordern Schutzmaßnahmen und reduzieren die Flächenleistung erheblich.
Unsere Projekte

Estrich entfernen Referenzen & Beispiele

Weitere Referenzen ansehen

Fachgrundlagen: DIN 18560, DIN EN 13813, DIN 18202, DIN 4150-3, TRGS 519 sowie BEB-Merkblätter zur Untergrundbeurteilung.
