Badezimmer sanieren lassen in Berlin – Fachbetrieb für komplette Badsanierung
Eine Badsanierung ist weit mehr als Fliesen erneuern: Abdichtung, Entwässerungsgefälle, Schallschutz und Lüftung müssen als System geplant werden. Fehler im Verbundabdichtungsaufbau oder ein zu geringes Duschgefälle führen erst Jahre später zu Schäden – dann oft mit erheblichem Folgeaufwand für Estrich, Decken und angrenzende Bauteile.
Entscheidend ist die Sanierungstiefe: Ob reine Oberflächensanierung (Fliese auf Fliese), partielle Kernsanierung mit Erneuerung einzelner Gewerke oder vollständige Entkernung hängt vom Substrat, der Restnutzungsdauer und dem Schadensbild ab – nicht allein vom Wunsch nach neuem Design. Eine sorgfältige Bestandsaufnahme vor Beginn verhindert Überraschungen beim Aufbruch.
Was umfasst eine Badsanierung?
- Bestandsaufnahme und Schadenskartierung: Feuchtemessung, Substratprüfung, Leitungsplan
- Rückbau und Entsorgung: fachgerechte Demontage von Sanitär, Fliesen und ggf. Estrich
- Rohbauarbeiten und Verbundabdichtung nach DIN 18534 (Wassereinwirkungsklasse W1-I oder W2-I)
- Estrich- und Gefälleausbildung: Mindestgefälle 1,5 % im Duschbereich, Entwässerungsplanung
- Fliesen- und Plattenarbeiten im Dünnbettverfahren inkl. Verfugung und Bewegungsfugen
- Sanitärmontage (Objekte, Armaturen, Ablaufgarnituren, Vorwandinstallation) und Inbetriebnahme
Der Leistungsumfang richtet sich nach dem Befund: Bei intaktem Estrich und dichten Anschlüssen kann eine Oberflächensanierung wirtschaftlich sinnvoll sein; bei durchfeuchteten Bereichen oder veralteter Haustechnik ist die Totalsanierung mit Erneuerung der kompletten Schichtenfolge langfristig günstiger. Die gewerkeübergreifende Koordination – Fliesenleger, Sanitärinstallateur, ggf. Elektriker – liegt beim ausführenden Fachbetrieb.

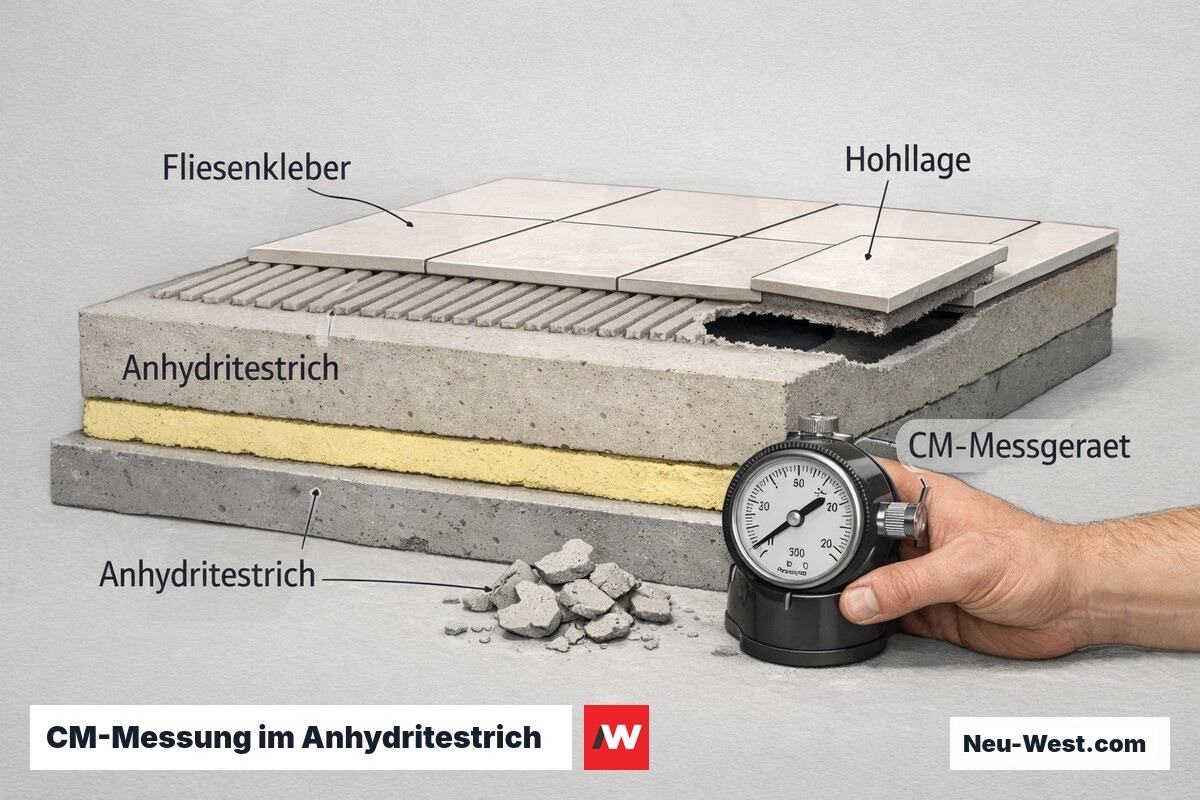

Feuchtemessung im Estrich: Wann darf gefliest werden?

Bevor Fliesen auf einem Zementestrich verlegt werden dürfen, ist die Restfeuchte per CM-Messung (Calciumcarbid-Methode) zu bestimmen. Der zulässige Grenzwert liegt bei 2,0 CM-% für unbeheizten Zementestrich; bei eingebetteter Fußbodenheizung sinkt er auf 1,8 CM-%.
Calciumsulfat- und Anhydritestriche sind empfindlicher: gültig sind 0,5 CM-% (unbeheizt) bzw. 0,3 CM-% (beheizt). Werden diese Werte überschritten, kann Restfeuchte den Kleber hydrolytisch schädigen und zu Hohllagen führen — ein klassischer Folgeschaden bei zu früh gefliesten Badsanierungen im Berliner Altbau.

Statik unterschätzt: Nutzlastnachweis für Badewanne und Whirlpool
Die Nutzlast für Wohnräume beträgt nach DIN EN 1991-1-1/NA 1,5 kN/m² gleichmäßig verteilt. Eine freistehende Gusseisen-Badewanne mit Wasser und einer Person erreicht jedoch 700–900 kg auf einer Standfläche unter 1 m² — das entspricht einer konzentrierten Last, die ohne statischen Nachweis rechtswidrig aufgestellt wird.
Bei Berliner Altbauten mit Holzbalkendecken ist vor der Aufstellung ein struktureller Nachweis obligatorisch. Viele Gründerzeithäuser wurden für Blei- oder Kupferwannen ausgelegt, nicht für Acryl-Whirlpools mit Technikmodul, die 1.200 kg leicht überschreiten. Eine Lastverteilplatte aus Stahl oder punktuelle Betonergänzung kann erforderlich sein.
Sanierungskosten-Schätzer Badezimmer
Kostenbandbreite für vollständige Badsanierung (Rückbau, Abdichtung AIV nach DIN 18534, Fliesen, Sanitärinstallation, Trockenbau/Vorwand). Nicht enthalten: Grundrissänderungen, Lüftungsumbau, Durchbrüche.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Was kostet Badezimmer sanieren?
Richtwerte inkl. MwSt., Region Berlin, Preisstand 2025. Altbausubstanz, Schadstoffsanierung und Materialwahl bestimmen die Bandbreite maßgeblich.
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Schönheitsrenovierung (Armaturen, Silikon, Streichen) | 1.500 – 4.500 € |
| Teilsanierung: Fliesen + Abdichtung, Sanitär bleibt | 4.000 – 9.000 € |
| Vollsanierung Duschbad, ca. 6–8 m² | 12.000 – 18.000 € |
| Vollsanierung Wannenbad, ca. 8–12 m² | 16.000 – 26.000 € |
| Barrierefreier Umbau inkl. bodengleicher Dusche | 18.000 – 35.000 € |
| Rohrleitungstausch komplett (Kupfer/PE-Xc) — Zusatz | 4.000 – 8.000 € |
| Feuchtigkeitsschaden-Sanierung (Rückbau bis Rohbau) — Zusatz | 3.000 – 12.000 € |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

Fliesenkleber C2 E S1 vs. C2 S2: Wann ist flexibler Dünnbettmörtel vorgeschrieben?
Die EN 12004 klassifiziert Zementklebstoffe mit Buchstaben und Zahlen: C2 steht für verbesserte Haftung (≥ 0,5 N/mm² nach Wasserlagerung), E für verlängerte offene Zeit (≥ 30 min), S1 für deformierbaren Kleber (Querverformung 2,5–5 mm) und S2 für hochdeformierbaren Kleber (> 5 mm). Das ZDB-Regelwerk schreibt für Nassbereiche auf beheizten Untergründen mindestens C2 S1 vor.

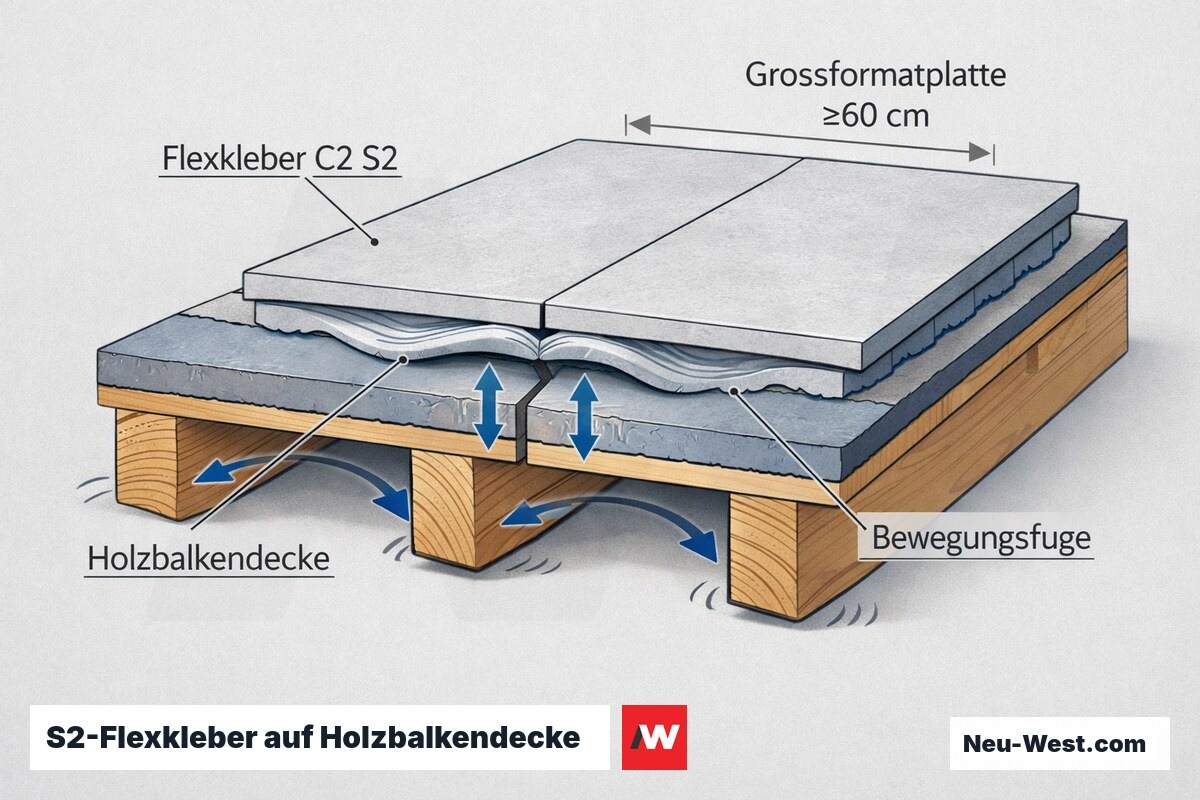

S2 ist erforderlich bei großformatigen Platten ab 60 cm Kantenlänge, bei Klebung über Bewegungsfugen und auf schwingungsanfälligen Holzbalkenuntergründen — ein im Berliner Altbau häufiger Fall. Dispersionsklebstoffe (Typ D) sind für Nassbereiche grundsätzlich ungeeignet; Reaktionsklebstoffe (Typ R) bleiben Sonderfällen wie Glas- und Natursteinfliesen vorbehalten.

Projektphasen einer Vollsanierung im Überblick
- Bestandsaufnahme: Leitungen, Statik, Schadstoffe, CM-Messung1–2 Wochen
- Rückbau: Sanitärobjekte, Fliesen, ggf. Estrich2–4 Tage
- Rohbau: Wandschlitze, Vorwandinstallation, Lüftungskanal3–5 Tage
- Sanitär-Roh: Zu- und Abwasserleitungen neu verlegen2–3 Tage
- Estrich einbringen + Aushärtungswartezeit (CM-Messung)4–6 Wochen
- Verbundabdichtung nach DIN 18534 + Fliesenverlegung5–10 Tage
- Sanitär-Fein: WC, Waschtisch, Dusche/Wanne, Heizkörper2–3 Tage
- Elektro, Lüftung, Abnahme mit Protokoll1–2 Tage
Barrierefreiheit im Bad: Maße und KfW-Förderung nach DIN 18040-2
Für Wohngebäude gilt DIN 18040-2 (nicht DIN 18040-1, die ausschließlich öffentliche Bauten betrifft). Eine rollstuhlgerechte Dusche erfordert eine Bewegungsfläche von 120 × 120 cm außerhalb der Dusche; der Zugang muss niveaugleich oder mit max. 2 cm Absatz ausgeführt sein. Türdurchgang: mindestens 80 cm lichtes Maß, empfohlen 90 cm.
Die KfW-Förderung 455-B (Investitionszuschuss Barrierereduzierung) bezuschusst förderfähige Maßnahmen mit bis zu 12,5 %, maximal 6.250 € je Wohneinheit bei einem Förderhöchstbetrag von 50.000 €. Zwingend: Der Antrag muss vor Baubeginn bei der KfW gestellt werden — eine nachträgliche Antragsstellung ist ausgeschlossen und das häufigste Förderversäumnis.

Duschtyp-Finder: Bodengleich, Duschwanne oder Fertigkabine?
Welche Situation beschreibt Ihr Vorhaben am besten?
Sanierungstiefe: Vier Szenarien im Vergleich
Schönheitsrenovierung
Armaturen, Accessoires und Silikone erneuern, Malerarbeiten. Kein Eingriff in Fliesen oder Installation. Sinnvoll wenn Abdichtung dicht und Technik einwandfrei — lebensdauerverlängernd, löst kein Substanzproblem.
Teilsanierung Fläche
Rückbau Fliesen und Verbundabdichtung, Neuaufbau Abdichtung und Belag, Sanitärobjekte bleiben. Erfordert CM-Messung; wirtschaftlich sinnvoll bei Undichtigkeiten ohne Leitungsschäden.
Vollsanierung
Kompletter Rückbau bis auf Rohbau, neue Leitungsführung, Vorwandinstallation, Estrich, Abdichtung, Fliesen und alle Sanitärobjekte. Einzige Option bei Leitungskorrosion, Grundrissänderung oder Holzbalkendecke mit Lastproblem.
Barrierefreier Umbau
Vollsanierung plus Grundrissanpassung: bodengleiche Dusche, breitere Tür, Wandverstärkungen für Haltegriffe (mind. 1,0 kN Querlast nach DIN 18040-2 Anhang A). KfW 455-B förderfähig — Antrag vor Baubeginn.

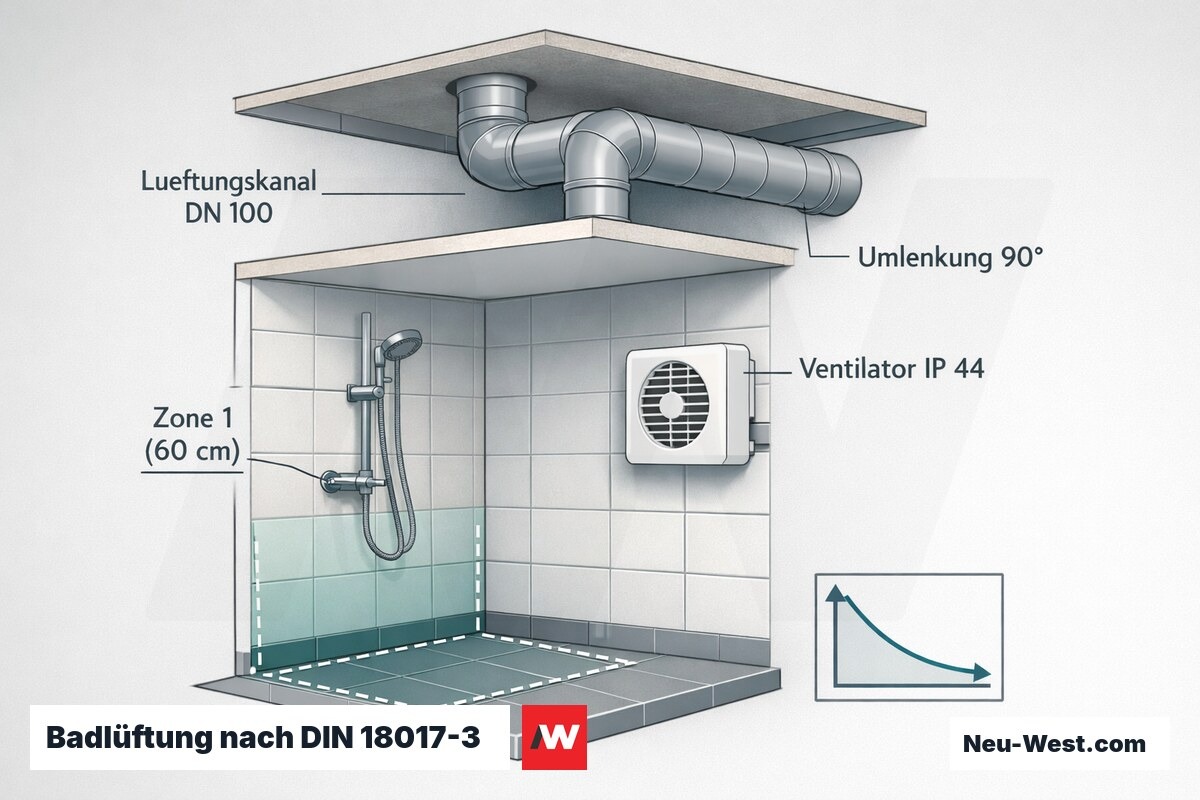

Innenliegendes Bad: Lüftungspflicht und Volumenströme nach DIN 18017-3
Bäder ohne Außenfenster unterliegen der DIN 18017-3. Der Mindest-Abluftvolumenstrom bei bedarfsgeführter Lüftung (Impulssteuerung) beträgt 40 m³/h; liegt ein WC im selben Raum, sind 60 m³/h erforderlich. Kontinuierliche Dauerlüftung ist mit 15 m³/h zulässig, reicht aber für den Feuchtlastabzug nach dem Duschen in der Praxis nicht aus.
Lüftungskanäle müssen einen Mindest-Nennquerschnitt DN 100 aufweisen. Vor der Installation ist eine Druckverlustrechnung obligatorisch — Kanallänge und Umlenkungen begrenzen den erzielbaren Volumenstrom. Ventilatoren im Nassraum erfordern mindestens Schutzart IP 44 nach DIN VDE 0100-701; dieser Schutzgrad gilt ab Zone 1 (Bereich bis 60 cm außerhalb der Duschzone).

Asbest in Altklebern: Pflichtprüfung bis Baujahr 1993
In Gebäuden bis Baujahr 1993 können Fliesenkleber und Fugenmassen Chrysotilasbest enthalten (damals als Verstärkungsfaser eingesetzt). Vor dem Fliesenrückbau ist eine Materialprobe durch ein akkreditiertes Labor zu analysieren. Asbesthaltige Stoffe dürfen nur von Fachunternehmen nach TRGS 519 entfernt werden — eigenhändiger Rückbau ist strafbewehrt.
Bleirohre: Grenzwert seit Januar 2022 verschärft
Die Trinkwasserverordnung senkt den Blei-Grenzwert seit dem 25.01.2022 auf 0,010 mg/l (vorher 0,025 mg/l). Wer einen neuen Wasserhahn an alte Bleileitungen anschließt, kann erstmals die Grenzwertüberschreitung messbar machen — der Rohrwechsel wird dann zur Pflicht, nicht zur Option.
Haltegriff-Verstärkung jetzt einplanen, nicht nachrüsten
Ein nachträglicher Wandhaltegriff muss mindestens 1,0 kN Querlast tragen (DIN 18040-2, Anhang A). Im laufenden Sanierungsprojekt genügt eine OSB-Lage hinter der GK-Verkleidung für ca. 80–120 €; eine spätere Wandöffnung für dieselbe Maßnahme kostet ein Vielfaches.

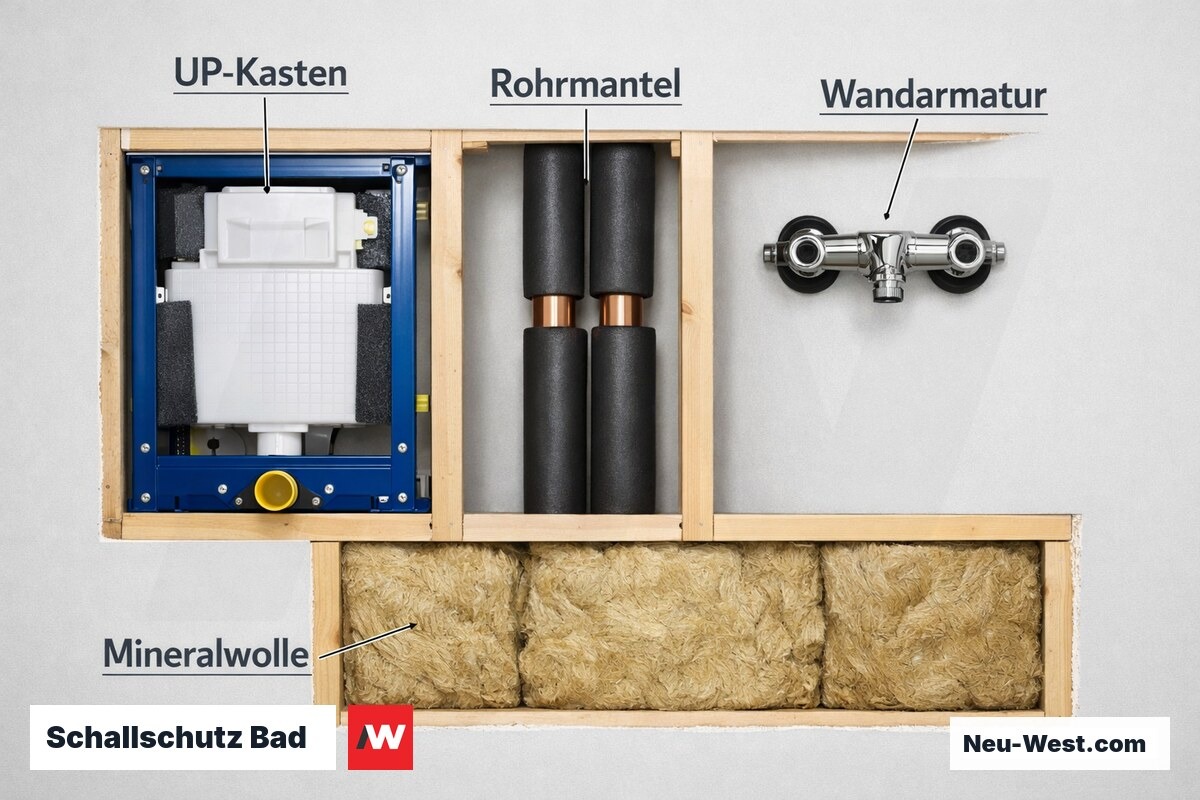

Trittschall: Estrich ohne Randdämmstreifen lässt Abnahmeprüfung scheitern
Nach DIN 4109-1 beträgt der Mindesttrittschallschutz für Wohnungstrenndecken L'n,w ≤ 53 dB. Fehlen Randdämmstreifen (starr aufgebrachter Estrich), wird Körperschall direkt in die Deckenplatte eingeleitet — ein Baufehler, der erst nach Fertigstellung und auf Kosten des Auftragnehmers behoben werden muss.
WC-Vorwandinstallation: kritische Rohbaumaße und Toleranzen
Installationsrahmen für hängende WCs werden auf zwei Normhöhen geliefert: 82 cm und 112 cm Oberkante Montageplatte ab Rohbodenniveau, was nach Fertigstellung einer Sitzhöhe von ca. 40 cm bzw. 47 cm entspricht. Entscheidend: Der Rahmen wird auf Rohbodenebene ausgerichtet — der gesamte Fertigbodenaufbau (Gefälleestrich + Fliese + Mörtelbett, typisch 8–14 cm) muss vor dem Setzen korrekt kalkuliert sein. Eine nachträgliche Höhenkorrektur erfordert den Ausbau des einbetonierten Rahmens.
Die Abflussverbindung DN 100 muss ein Mindestgefälle von 1 % aufweisen (empfohlen: 2 %). Der Wandabstand zwischen Rohinstallation und Fertigwand variiert je nach Rahmensystem: ab 8,5 cm bei Flachrahmen bis 14 cm bei Standardrahmen. Für den Schallschutz ist die GK-Vorsatzschale schwimmend zu befestigen und der WC-Keramikkörper über elastische Zwischenlagen zu entkoppeln — Anforderung Schallschutzklasse I nach DIN 4109.
Technische Anforderungen: Verbundabdichtung nach DIN 18534
| Norm | DIN 18534 (Abdichtung von Innenräumen), Ausgabe 2017 |
|---|---|

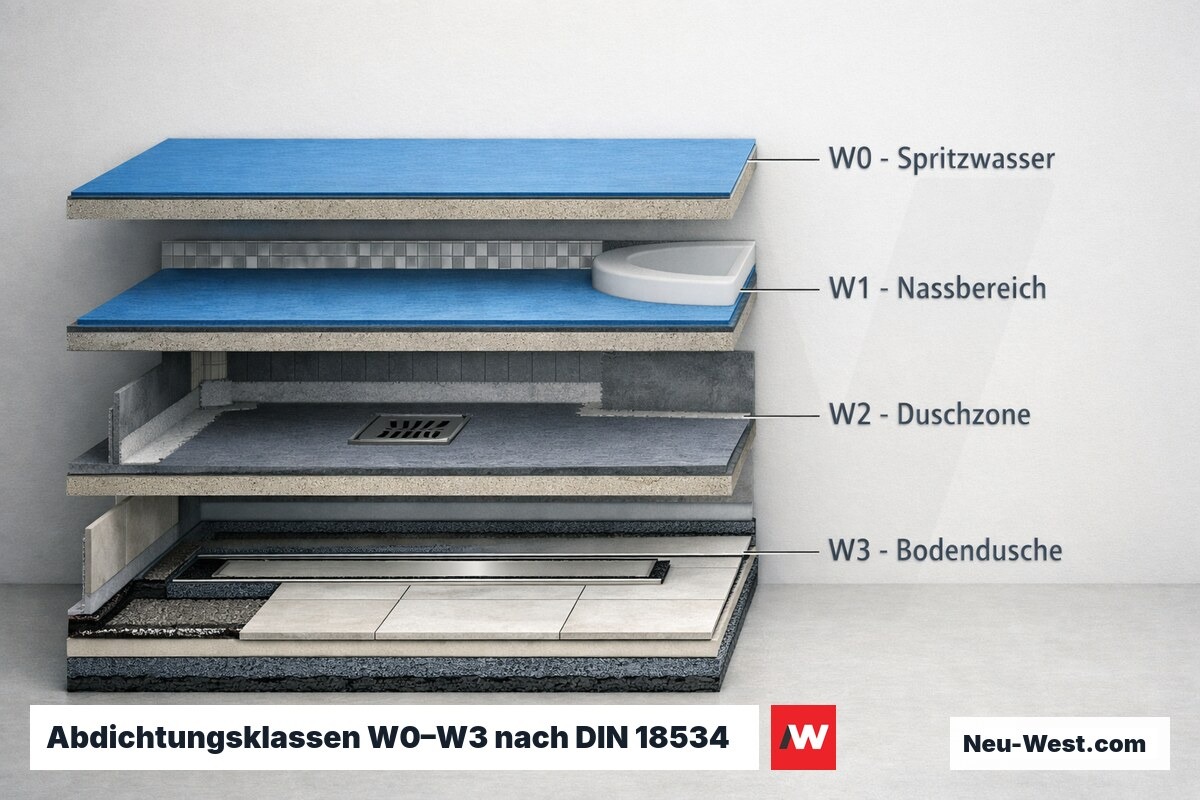

| Beanspruchungsklasse Dusche privat | W2-I (mäßige Durchfeuchtung, innen) |
| Beanspruchungsklasse Wannenbereich / Spritzwasser | W1-I (geringe Beanspruchung) |
| Beanspruchungsklasse öffentliche Dusche | W3-I (hohe Beanspruchung) |
| Mindest-Trockenfilmdicke Flüssigabdichtung | ≥ 1,0 mm; an Ecken und Anschlüssen zweilagig empfohlen |
| Wandhochzug Mindesthöhe | ≥ 15 cm über OKFF; im Duschbereich ≥ 200 cm (Brausehöhe) |
| Dichtband in Innenecken | Pflicht, Schenkelbreite mindestens 10 cm je Seite |
| Wartezeit vor Fliesenverlegung | Herstellerangabe je Lage beachten, typisch 24–48 h |
| Druckwasserbereich W4-I | Verbundabdichtung nicht ausreichend — Wanne oder Schwarze Wanne erforderlich |

Renovierung oder Vollsanierung? Die richtige Entscheidung im Bestand
Entscheidend ist nicht das Baujahr, sondern der Zustand der Abdichtungsebene. Klingt eine Fliese beim Klopftest hohl, ist die Verbundabdichtung darunter zerstört — rein kosmetische Maßnahmen verschlimmern das Problem, weil eingeschlossene Feuchte nicht mehr entweichen kann. Schwarzer Schimmelbefall an Silikon-Anschlüssen ist ein verlässlicher Indikator für eine systemische Undichtigkeit, die nur durch vollständigen Neuaufbau dauerhaft behoben wird.

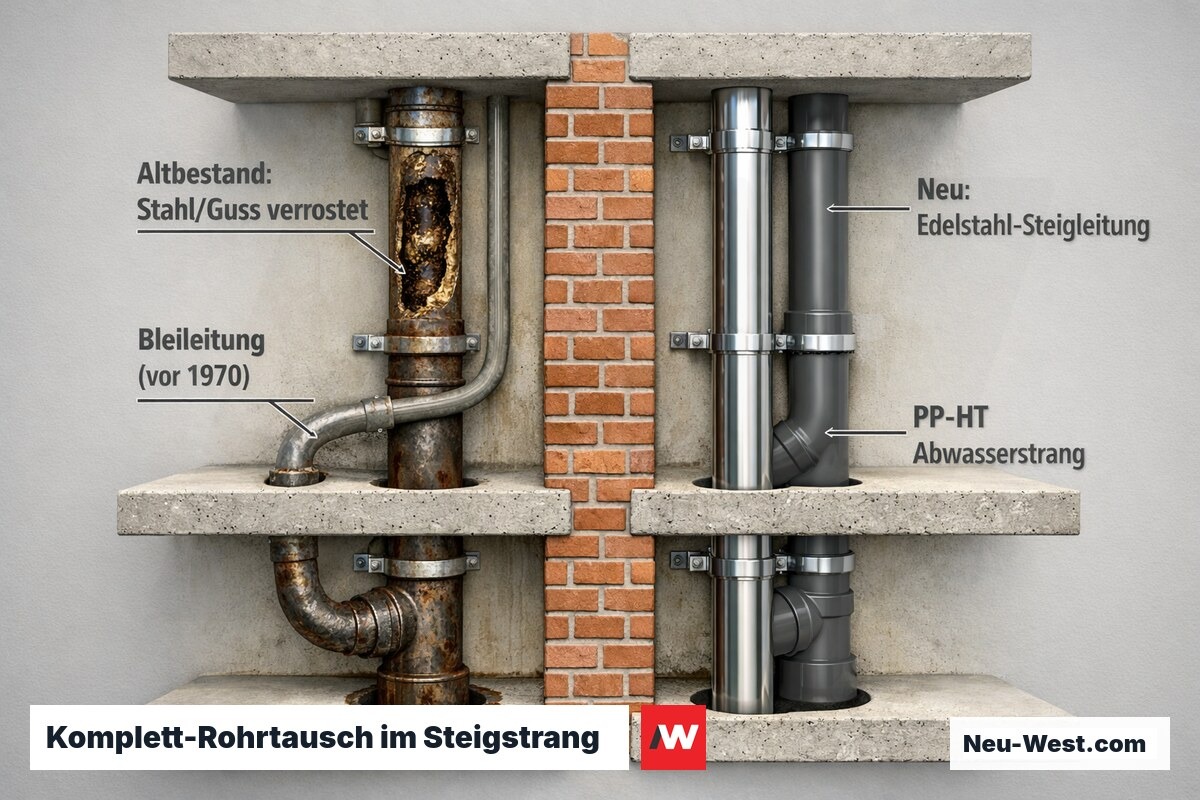

Stahl- und Gussleitungen sowie Bleileitungen in Häusern vor Baujahr 1970 rechtfertigen fast immer den vollständigen Rohrleitungstausch bei laufender Baustelle — die Mehrkosten betragen im Vergleich zur Einzelmaßnahme ca. 30–40 %, reduzieren jedoch das Wasserschadenrisiko (statistisch häufigste Gebäudeschadenursache in Deutschland) für die nächsten 30 Jahre auf nahezu null.

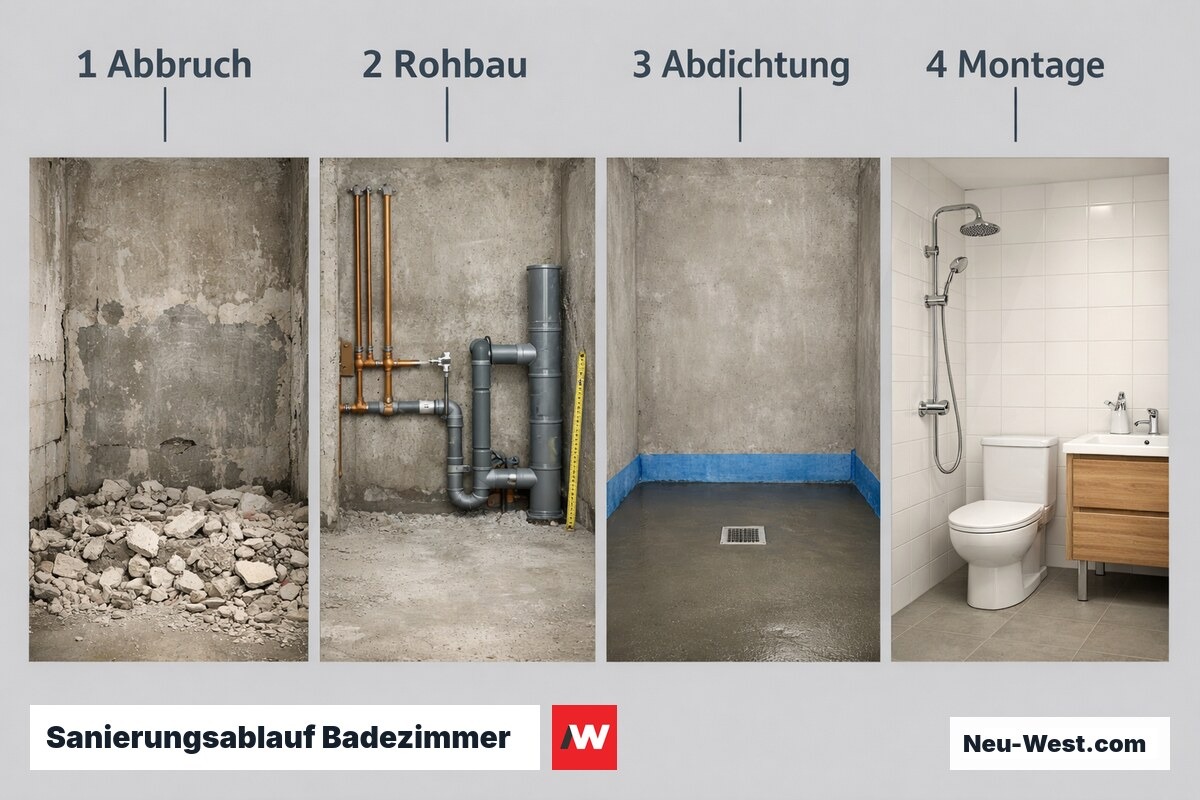

Ablauf einer Badsanierung: Gewerke in der richtigen Reihenfolge
Voruntersuchung
CM-Messung, Rohrkamera bei Verdacht auf Leitungsschäden, statische Prüfung bei schwerem Sanitär, Schadstoffanalyse (Asbest, Blei). Das Ergebnis entscheidet über Sanierungstiefe und Entsorgungsweg.
Rückbau und Entsorgung
Demontage Sanitärobjekte, Fliesenabbruch, ggf. Estrichfräsung. Asbesthaltige Materialien erfordern Entsorgungsnachweis nach TRGS 519; Bleirohre gelten als gefährlicher Abfall.
Roh-Sanitär und Lüftung
Neue Zu- und Ableitungen (Cu oder PE-Xc), Lüftungskanal nach Druckverlustrechnung dimensioniert. Schallgedämmte Rohrklemmen nach DIN 4109. Druckprobe vor Schließen der Schlitze durchführen.
Trockenbau und Vorwandinstallation
Installationsrahmen auf berechnetes Fertigbodenniveau ausrichten. GK-Vorsatzschalen feuchtebeständig (GKFi), doppelt beplankt. Wandverstärkungen für spätere Haltegriffe bereits vorsehen.
Estrich
Schwimmender Estrich mit umlaufendem Randdämmstreifen. Gefälleestrich im Duschbereich ≥ 1,5 %. CM-Messung nach Aushärtezeit abwarten — Grenzwert einhalten, bevor Fliesen aufgebracht werden.
Verbundabdichtung und Fliesen
Abdichtung nach DIN 18534, Beanspruchungsklasse passend zur Nutzung. Dichtbänder in Ecken und an Rohrdurchführungen. Kleber C2 S1 oder S2 je nach Untergrund und Plattenformat. Bewegungsfugen nach ZDB-Merkblatt anlegen.
Fein-Sanitär
WC, Waschtisch, Dusche/Wanne montieren und Armaturen anschließen. Druckprobe Trinkwasser kalt/warm, Dichtheitsprüfung Abwasserstrang vor der Abnahme.
Abnahme und Übergabeprotokoll
Volumenstromnachweis Lüftung bei innenliegendem Bad. Schallmessung auf Wunsch. Übergabeprotokoll mit Wartungsintervallen: Silikon alle 8–12 Jahre, Armaturendichtungen alle 5–8 Jahre.

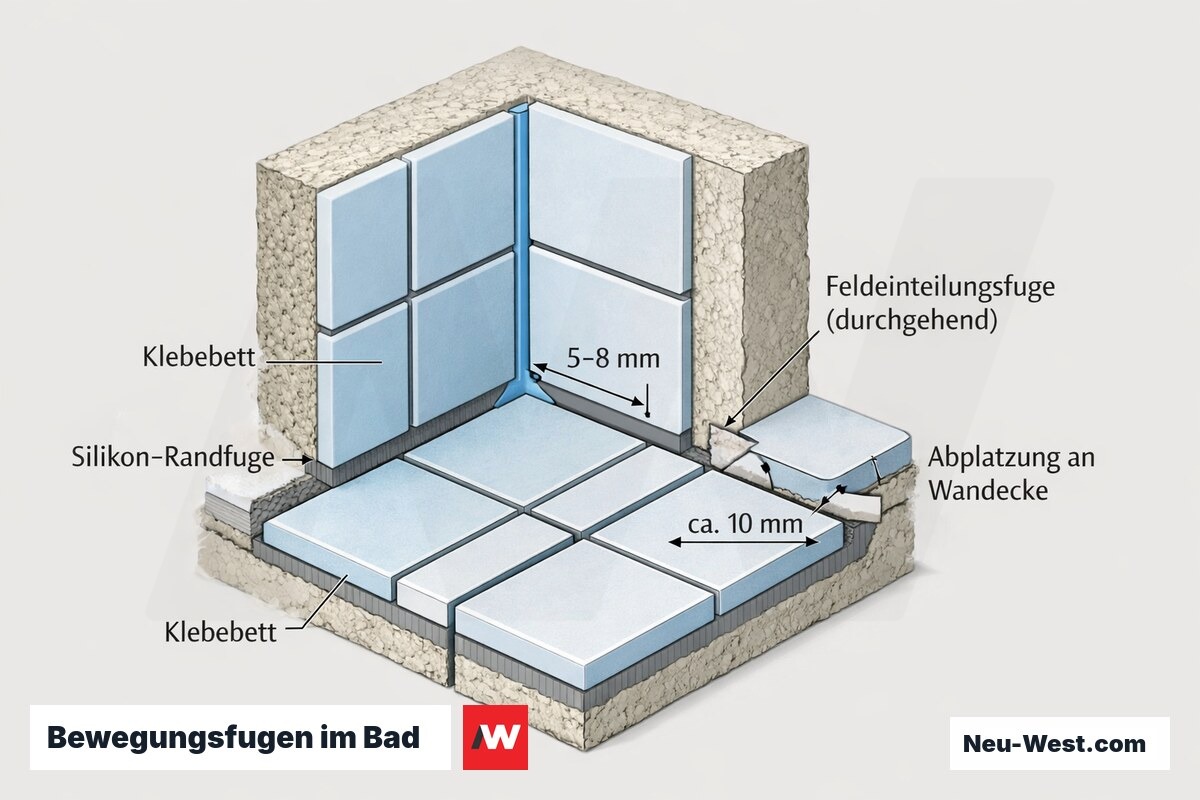

Bewegungsfugen im Bad: Rastermaße, Fugenbreiten und typische Fehlerquellen
Das ZDB-Merkblatt zur Bewegungsfugenplanung regelt: Feldeinteilungsfugen sind bei Belagsflächen über ca. 16 m² oder bei Rastermaßen über 3–4 m in einer Richtung anzuordnen. Randfugen (Boden–Wand, Wand–Wand, Innenecken) sind mit 6–10 mm Breite umlaufend auszuführen und ausschließlich mit elastischem Dichtstoff (Silikon oder PU) zu füllen.

Der häufigste Fehler in der Praxis: Randfuge mit Fugenmörtel statt Silikon verfüllen. Zementfugenmörtel ist formstabil und kann die thermische Dehnung nicht kompensieren — Folge sind Abplatzungen an der Wandecke innerhalb der ersten Heizsaison. Zweite typische Fehlerquelle: Feldeinteilungsfuge wird nur durch die Fliesenoberfläche geführt, im Klebestoffbett jedoch geschlossen. Die Fuge muss das gesamte Systempaket (Fliese + Klebbett) vollständig trennen, nicht nur die Oberfläche.
