Dachstuhl neu bauen in Berlin – Fachbetrieb für Dachkonstruktionen
Ein neuer Dachstuhl ist das tragende Skelett des Daches: Er überträgt Eigengewicht, Schnee- und Windlasten in die Außenwände und muss dabei über Jahrzehnte form- und kraftschlüssig bleiben. Die Wahl zwischen Sparrendach, Kehlbalkendach und Pfettendach bestimmt schon in der Planungsphase Querschnitte, Verbindungsmittel und den späteren Ausbaugrad des Dachgeschosses.
Ob Komplettneubau nach Brandereignis, Ersatz eines geschädigten Altbestands oder Neuaufstellung im Zuge einer Aufstockung – statische Nachweise nach Eurocode 5 (DIN EN 1995-1-1), die regionalen Einwirkungen (Schneelastzone 2, Windzone 2 für Berlin) sowie der baugenehmigungsrechtliche Rahmen nach BauO Bln müssen von Anfang an in die Planung einbezogen sein.
Was umfasst Dachstuhl bauen?
- Aufmass, Bestandsanalyse und statische Vorbemessung nach EC5/EC1 (Schnee- und Windlasten Berlin)
- Mauerlatte setzen: Ringanker-Anbindung mit einbetonierten Gewindestäben (≥ M12, Abstand ≤ 2 m)
- Zimmermannsmäßiger Aufbau von Sparren, Pfetten und First aus KVH (Holzfeuchte u ≤ 20 % nach DIN 4074-1)
- Montage Windrispen und Querverbände gemäß EC5 Abschnitt 9 zur Sicherung der Scheibenwirkung
- Holzschutzmaßnahmen nach DIN 68800-2 entsprechend der baustellenseitigen Gebrauchsklasse (GK 0–2)
- Unterdeckbahn und Dachlattung verlegen als Vorbereitung für die abschließende Dacheindeckung
Die Ausführung erfolgt nach den anerkannten Regeln der Zimmerei; alle tragenden Verbindungen werden nach statischer Vorgabe bemessen und dokumentiert. Auf Wunsch koordinieren wir die Erstellung des Standsicherheitsnachweises mit einem bauvorlageberechtigten Tragwerksplaner.

Brandschutz am Dachstuhl: Kapselkriterium und Gebäudeklassen
Nach den Landesbauordnungen richtet sich der Brandschutz des Dachstuhls nach der Gebäudeklasse (GKL 1–5). In GKL 1 und 2 – freistehende Gebäude bis 7 m Höhe mit max. zwei Nutzungseinheiten – darf der Dachstuhl aus brennbarem Vollholz ohne zusätzliche Bekleidung bestehen. Ab GKL 3 ist feuerhemmendes Tragwerk (REI 30) gefordert; ab GKL 4 gilt das Kapselkriterium K2 60 nach DIN EN 13501-2.

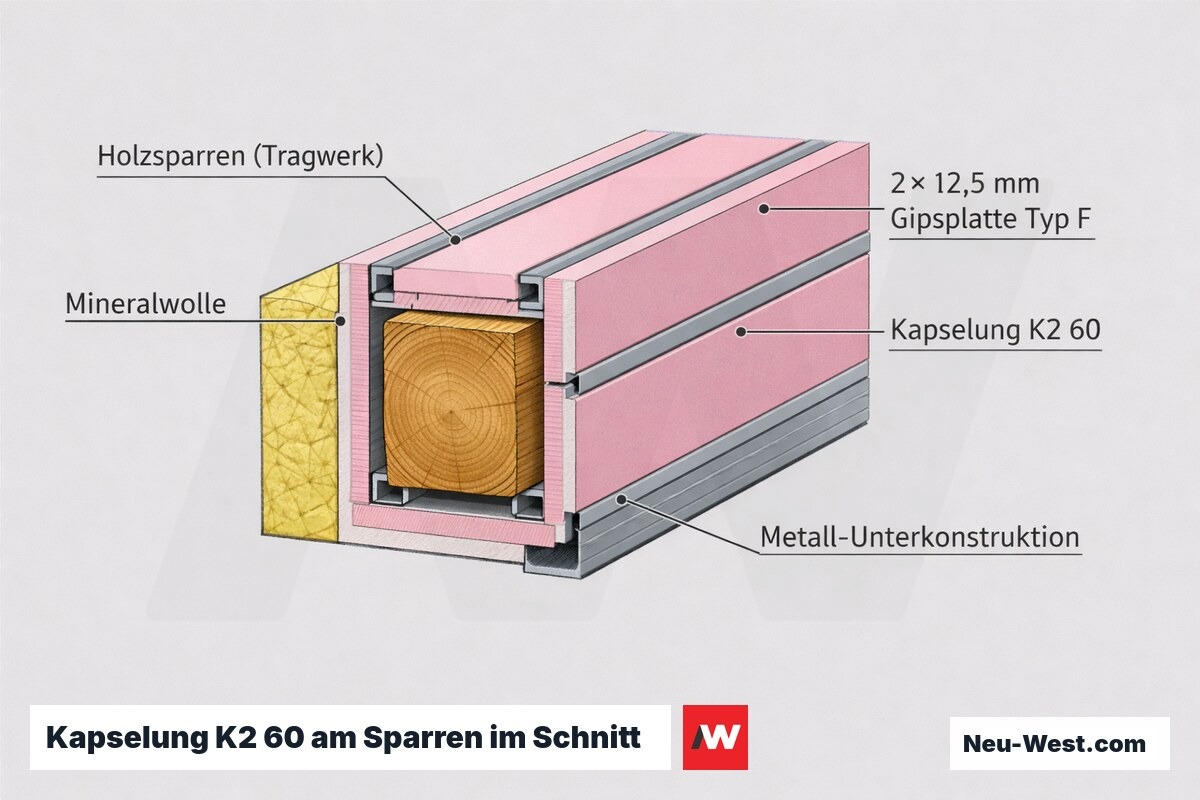

K2 60 bedeutet: Die Bekleidung schützt das Holztragwerk 60 Minuten vor Entzündung – typischerweise zwei Lagen 12,5-mm-Feuerschutzgipsplatte Typ F. Ein häufiger Planungsfehler: Die Umnutzung eines GKL-2-Gebäudes zum Mehrfamilienhaus verschiebt die Gebäudeklasse und löst eine Kapselungspflicht aus, die nachträglich baulich aufwendig ist.

Was kostet Dachstuhl bauen?
Kosten je m² bebauter Grundfläche. Dachform, Neigung und Querschnittsbedarf – insbesondere bei geplanter Ausbau-Reserve – verschieben die Bandbreiten erheblich.
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Leistung | Kostenrahmen |
| Satteldach-Dachstuhl – Kehlbalkendach, Neigung 35–45° | 180–260 €/m² Grundfläche |
| Walmdach oder Krüppelwalm – Grat-/Kehlsparren, höherer Abbundaufwand | 250–340 €/m² Grundfläche |
| Mansarddach – zweifache Neigung, Knicklinie | 290–380 €/m² Grundfläche |
| Nagelplattenbinder-System – Fertigelement, Kran, kein Ausbau | 130–200 €/m² Grundfläche |
| Statik inkl. Standsicherheitsnachweis (Tragwerksplaner) | 15–30 €/m² (Pauschale 1.200–2.800 €) |
| Holzschutzbehandlung ab Gebrauchsklasse 2 | 8–18 €/m² Holzoberfläche |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.
Holzschutz ohne Chemie: Gebrauchsklassen richtig einordnen
DIN 68800-1 bis -4 regelt den baulichen Holzschutz nach Gebrauchsklassen (GK). GK 0 und GK 1 (Holzfeuchte dauerhaft unter 20 %) erfordern nach DIN 68800-2 keinen chemischen Schutz – das trifft auf den überwältigenden Anteil korrekt gedeckter, hinterlüfteter Kaltdach-Konstruktionen zu.
Chemischer Schutz wird erst ab GK 3 (Erd- oder Wasserkontakt) obligatorisch. Ein verbreiteter Fehler ist die ungerechtfertigte Einstufung in GK 2 mit anschließender Biozidbehandlung – problematisch bei sensiblen Nutzern und bei der späteren Entsorgung. DIN 68800-2 stellt konstruktiven Holzschutz (Belüftungsebene, Tropfkante, Überstand) ausdrücklich an erste Stelle.
Sparren-Mindestquerschnitt nach EC5
Vorläufige Querschnittsbemessung nach DIN EN 1995-1-1 (EC5) für einfach gelagerte Sparren, Holzklasse C24 (fm,k = 24 N/mm², γM = 1,3), Nutzungsklasse 2, kmod = 0,8 (mittelfristig). Schneelast nach DIN EN 1991-1-3/NA — Standort Berlin: Schneelastzone 2 (sk = 0,85 kN/m²). Orientierungsquerschnitt; statischer Nachweis durch Tragwerksplaner erforderlich.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Dachstuhlarten: Konstruktionsprinzipien im Überblick
Sparrendach
Einfachste Konstruktion ohne liegende Stuhl-Unterkonstruktion. Sparrenpaare bilden den Dreiecksverband direkt auf dem Ringbalken. Geeignet bis ca. 4,5 m lichter Raumbreite; statisch durch den horizontalen Spreizdruck am Ringbalken begrenzt.
Kehlbalkendach
Häufigste Neubauform: Sparrenpaare mit tragend eingespanntem Kehlbalken, der im oberen Sparrendrittel angeordnet sein muss. Erlaubt lichte Breiten bis ca. 7,5 m. Kehlbalkenlage ist tragend – Eigenlasten eines Ausbaus gesondert nachweisen.
Pfettendach mit liegendem Stuhl
First- und Mittelpfette auf liegenden Stuhlrähmen; Lastabtrag in die Decke. Ermöglicht Spannweiten über 10 m und freie Grundrissgestaltung. Klassische Bauform im Altbau bis ca. 1960.
Nagelplattenbinder (NPB)
Industriell gefertigte Holzfachwerk-Elemente nach DIN EN 14250, verbunden durch hydraulisch eingepresste Stahlnagelplatten. Montage per Kran in einem Tag. 30–40 % weniger Holzeinsatz durch statische Optimierung – jedoch kein Ausbau ohne statischen Eingriff.

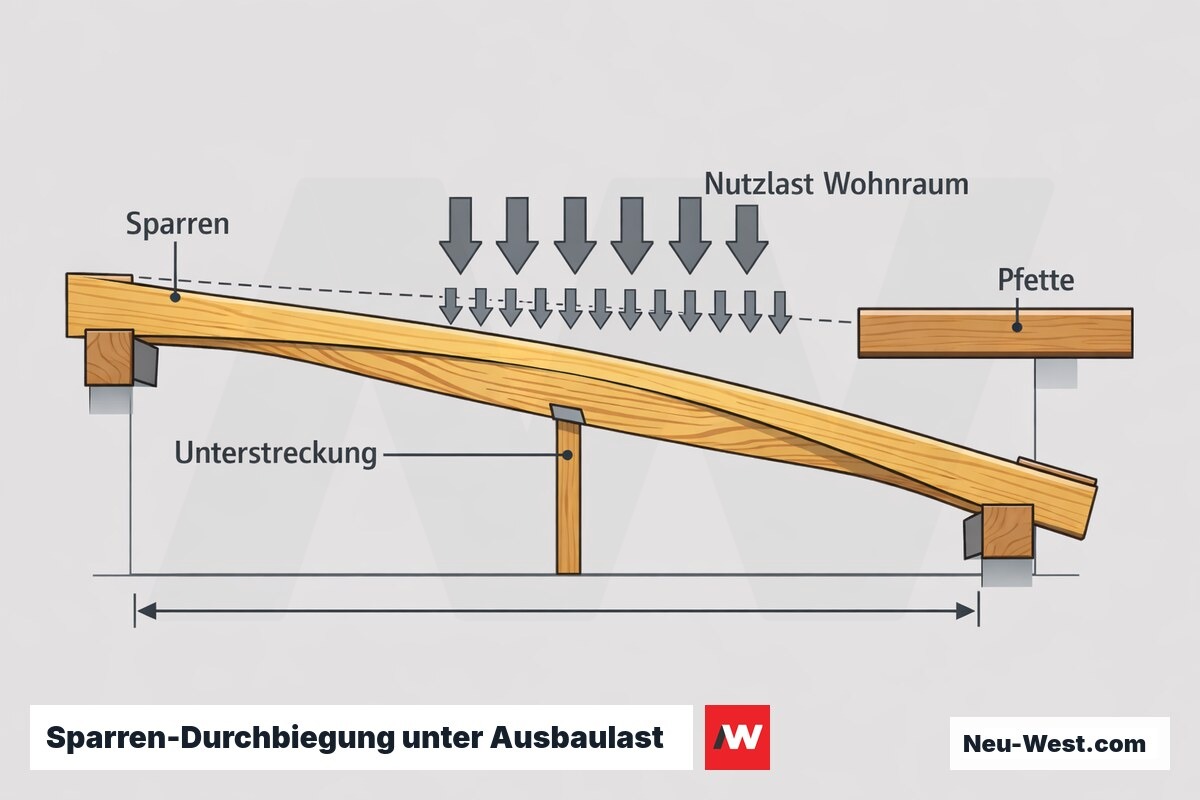

Pfettendurchbiegung: der unterschätzte Planungsfehler
Für Sparren und Pfetten gilt im Grenzzustand der Gebrauchstauglichkeit nach EC5 Abschnitt 7 der Endwert der Gesamtdurchbiegung wfin ≤ l/300 (Nationaler Anhang Deutschland). Bei 5,40 m Pfettenspannweite sind das 18 mm – gegenüber 27 mm bei pauschaler Anwendung von l/200. Dieser Unterschied verschiebt den Bemessungsquerschnitt um eine ganze Normgröße.
Kritisch beim geplanten Dachausbau: Nutzlast Wohnraum Kategorie A nach DIN EN 1991-1-1 = 2,0 kN/m² plus Eigenlasten Ausbaukonstruktion 0,8–1,2 kN/m² erhöhen den Sparrenquerschnitt um 20–40 % gegenüber dem Kaltdach-Nachweis. Wird die Reserve nicht beim Erstbau eingeplant, kostet nachträgliche Unterstreckung ein Vielfaches.

Ablauf: Dachstuhl neu bauen – von der Planung bis zur Abnahme
Vermessung und Bestandsaufnahme
Aufmaß Grundriss, Ringbalken und Auflagerpunkte; Beurteilung Mauerwerk-Tragfähigkeit. Bei Ersatz-Neubau: Ist-Maße dokumentieren vor Abbruch.
Statische Berechnung und Genehmigung

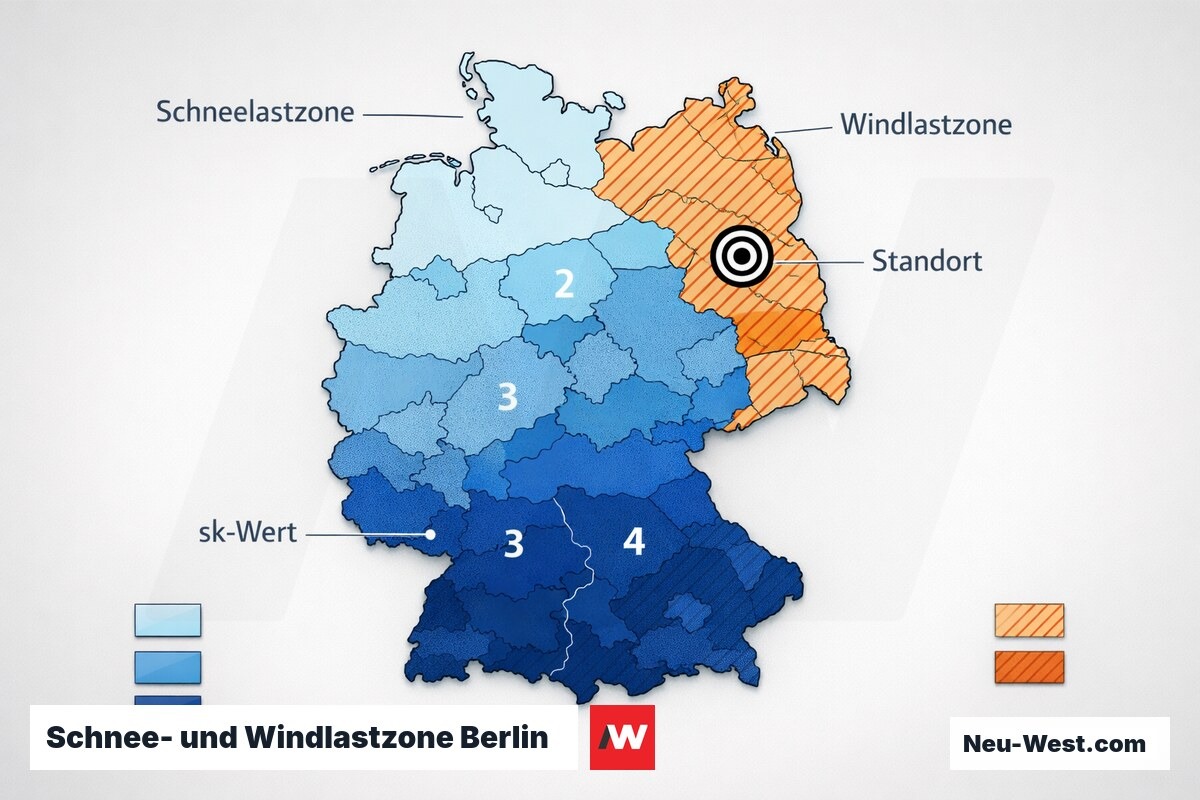

Standsicherheitsnachweis nach DIN EN 1995-1-1 (EC5); Schneelastzone Berlin Lastzone 2 (sk = 0,85 kN/m²), Windlastzone 2. Einreichung als bautechnischer Nachweis nach BauOBln.
Abbund und Vorfertigung
CNC-Abbund nach CAD-Plan (Maßgenauigkeit < 1 mm) oder Handabbund bei Sonderformen. Holzfeuchte bei Anlieferung prüfen: ≤ 20 % (DIN 68800-2).
Anlieferung und Montage
Schnittholz C24 oder BSH GL24h für große Querschnitte. Montagereihenfolge: Fußpfette – Mittelpfetten – Firstpfette – Sparren – Kehlbalken – Windrispen. Richtzeitraum EFH: 3–6 Werktage.
Einmessen und Verbände herstellen
Sparrenabstand und Kehlbalkenebene kontrollieren nach DIN 18202 (±10 mm bei Nennmaß bis 1 m). Windrispen und diagonale Verbände einbauen.
Abnahme und Dokumentation
Abnahme nach VOB/B § 12: Maßprotokoll, Sichtprüfung Kerbverbindungen, Übergabe Standsicherheitsnachweis, CE-Dokumente und Holzfeuchte-Einbauprotokoll.
Kerbschäden beim Abbund: zulässige Tiefen nach Eurocode 5
Ausklinkungen an Balkenauflagern – z. B. der Versatz am Sparrenfußpunkt auf der Fußpfette – sind statische Schwachstellen bei zu tiefer Einschnittiefe. DIN EN 1995-1-1 (EC5) Abschnitt 6.5 ('Balken mit Ausklinkungen') macht die effektive Restquerschnittshöhe hef am Auflager zum maßgebenden Nachweiswert für den Schubnachweis; zu tiefe Kerven führen zu Schubversagen an der Kervenwurzel – schlagartig und ohne Vorankündigung.
CNC-Abbund hält die geometrischen Grenzwerte sicher ein; bei handgeführtem Kettensägenabbund entstehen mitunter Übertiefungen von 5–15 mm. Eine Restquerschnittsmessung an allen Kervenpunkten gehört zur ordnungsgemäßen Bauüberwachung und ist im VOB-Abnahmeprotokoll Grundlage für Mängelrüge oder Minderungsanspruch nach § 13 VOB/B.
Dachstuhltyp-Finder: Welches Tragsystem passt?
Beschreiben Sie Ihr Vorhaben — Dachform, Gebäudebreite und Ausbauabsicht:
Nagelplattenbinder vs. handwerklicher Zimmermann-Dachstuhl
| Kriterium | Nagelplattenbinder (NPB) | Handwerklicher Dachstuhl |
|---|---|---|
| Montagezeit EFH | ca. 1 Tag (Kran erforderlich) | 3–6 Werktage |
| Holzeinsatz | 30–40 % weniger durch statische Optimierung | Normquerschnitte, höherer Materialanteil |
| Späterer Dachausbau | Nicht ohne statischen Eingriff | Mit Querschnitts-Reserve planbar |
| Max. Spannweite ohne Stütze | Bis ca. 14 m | Bis ca. 10 m (Pfettendach mit Stuhl) |
| Sonderformen (Gauben, Grat) | Eingeschränkt – Katalogtypen | Frei konfigurierbar |
| Kosten Material und Montage | 130–200 €/m² Grundfläche | 180–320 €/m² Grundfläche |
| Normgrundlage | DIN EN 14250 + ETA | DIN EN 1995-1-1 (Eurocode 5) |

Dachausbau von Anfang an einplanen: statische Reserve

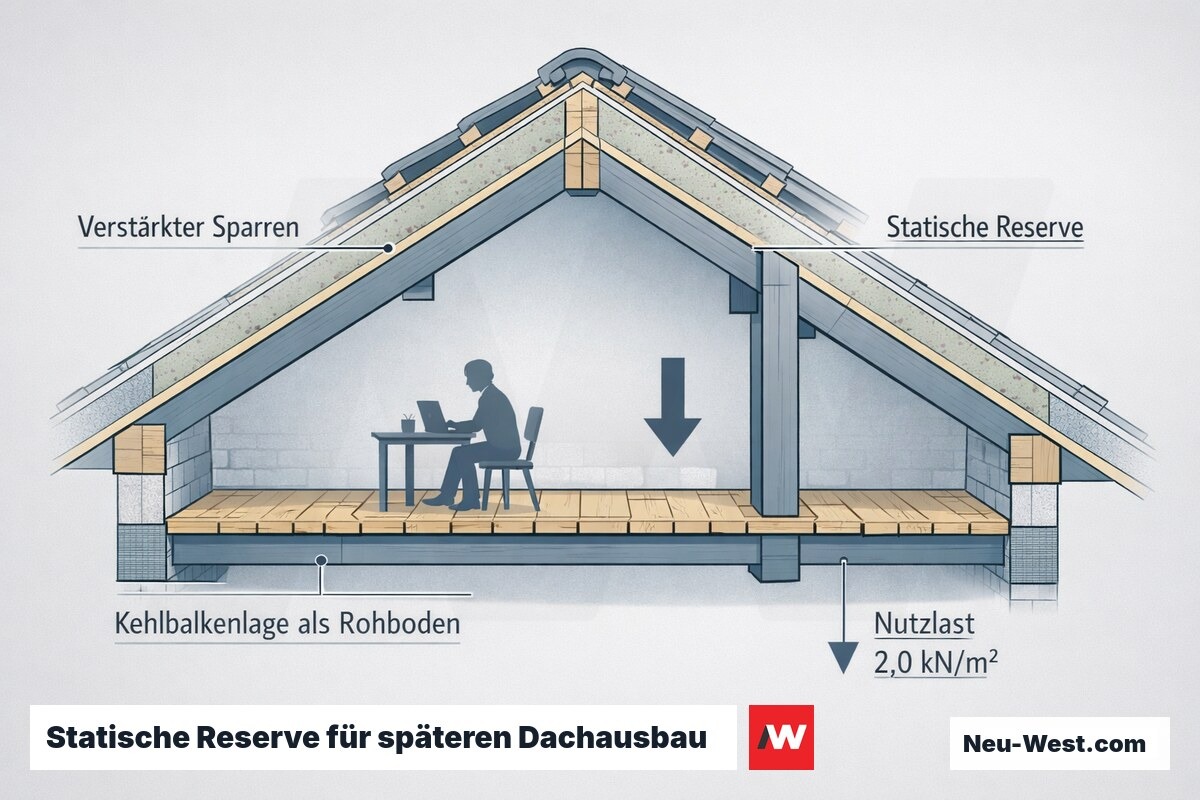

Wer den Dachraum zunächst als Kaltdach plant, aber einen späteren Ausbau nicht ausschließt, sollte Sparren für Wohnnutzung dimensionieren. Nutzlast Kategorie A nach DIN EN 1991-1-1 = 2,0 kN/m² plus Eigenlasten Ausbaukonstruktion 0,8–1,2 kN/m² erhöhen den Bemessungsquerschnitt um 20–40 % gegenüber dem Kaltdach-Nachweis.
Die Mehrkosten für stärkere Sparren beim Erstbau liegen bei 8–15 €/m² Grundfläche – gegenüber 80–160 €/m² für nachträgliche Unterstreckung oder Sparrenverstärkung. Auch die Kehlbalkenlage muss entsprechend dimensioniert sein: Als Rohboden für Wohnraum trägt sie 2,0 kN/m² Nutzlast – was Kaltdach-dimensionierte Kehlbalken regelmäßig nicht erfüllen.

Technische Kennwerte: Dachstuhl und Konstruktionsholz
| Mindestfestigkeitsklasse Vollholz | C24 nach DIN EN 338 (Fichte, Tanne, Kiefer) |
|---|---|
| Charakteristischer Biegewert fm,k – C24 | 24 N/mm² |
| Mittlerer Elastizitätsmodul E0,mean – C24 | 11.000 N/mm² |
| Übliche Sparrenquerschnitte | 6/16 cm bis 8/24 cm |
| Übliche Pfettenquerschnitte | 12/16 cm bis 16/24 cm (Einfeldträger bis ca. 5,5 m) |
| Regelmaß Sparrenabstand | 70–100 cm (60 cm bei Schieferdeckung) |
| Schneelastzone Berlin (DIN EN 1991-1-3/NA) | Lastzone 2, sk = 0,85 kN/m² |
| Windlastzone Berlin (DIN EN 1991-1-4/NA) | WLZ 2, vb,0 = 25 m/s |
| Holzfeuchte bei Einbau KVH (DIN 68800-2) | ≤ 20 % (Gefahrenklasse 1) |
| Zulässige Enddurchbiegung wfin | ≤ l/300 (EC5 Abschnitt 7, NA Deutschland) |
Maßtoleranzen Dachstuhl: DIN 18202 in der Abnahmepraxis
DIN 18202 'Toleranzen im Hochbau' gilt als Abnahmestandard für Zimmerarbeiten. Tabelle 3 regelt Grenzabmaße für Abstandsmaße: Bei Nennmaßen bis 1 m beträgt das zulässige Abmaß ±10 mm – maßgebend für Sparrenabstand und Pfettenlage. Tabelle 2 definiert Ebenheitstoleranzen: Stichmaß 5 mm je 1 m Messprofil, relevant für die Kehlbalken-Rohbodenebene beim Ausbau.
Häufiger Streitpunkt bei VOB-Abnahmen: Ringbalken-Abweichungen aus Maurerarbeiten erzeugen Versätze im Dachstuhl, die fälschlich als Zimmererleistungsmangel reklamiert werden. Entscheidend ist die Dokumentation der Ist-Maße des Ringbalkens vor Beginn der Zimmerarbeiten – nur so lässt sich das Verursachungsprinzip nach VOB/B klar belegen.
Kostenschätzer Dachstuhl Berlin
Richtwerte für Zimmererarbeiten (Rohbau Dachstuhl) inkl. KVH C24 nach DIN 4074-1, Verbindungsmittel und Krankosten — ohne Eindeckung, Dämmung, Lattung oder Gerüst. Preisbasis Berlin 2025, Zimmerer-Stundenlohn 58–65 EUR/h.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Ringbalken-Aufmaß vor Zimmerarbeiten sichern
Abweichungen des Ringbalkens übertragen sich auf den gesamten Dachstuhl. Aufmaß und Fotodokumentation vor Beginn der Zimmerarbeiten anfertigen und dem Statiker vorlegen – nicht erst nach der Montage.
BSH statt KVH ab großen Querschnitten
Brettschichtholz BSH GL24h ist ab ca. 16/24 cm wirtschaftlicher und maßstabiler als Konstruktionsvollholz – geringere Rissneigung bei Austrocknung, wichtig bei Sichtholz oder engen Bauteilabständen.
Holzfeuchtemessung bei Anlieferung protokollieren
Holzfeuchte ≤ 20 % bei Einbau (DIN 68800-2). Zu feuchtes Holz schwindet nach dem Einbau und lockert Verbindungsmittel. Messung mit Widerstandsfeuchtemessgerät an mind. 10 % der Bauteile; Protokoll für spätere Gewährleistungsabgrenzung aufbewahren.
Gaubensparren gesondert nachweisen
Gaubensparren sind Sonderfälle: kürzere Stützweiten, Zwangskräfte aus der Gaube, untypische Auflagerung. Nicht pauschal mit Regelfeldern zusammenfassen – eigenständiger Nachweis nach EC5 erforderlich.

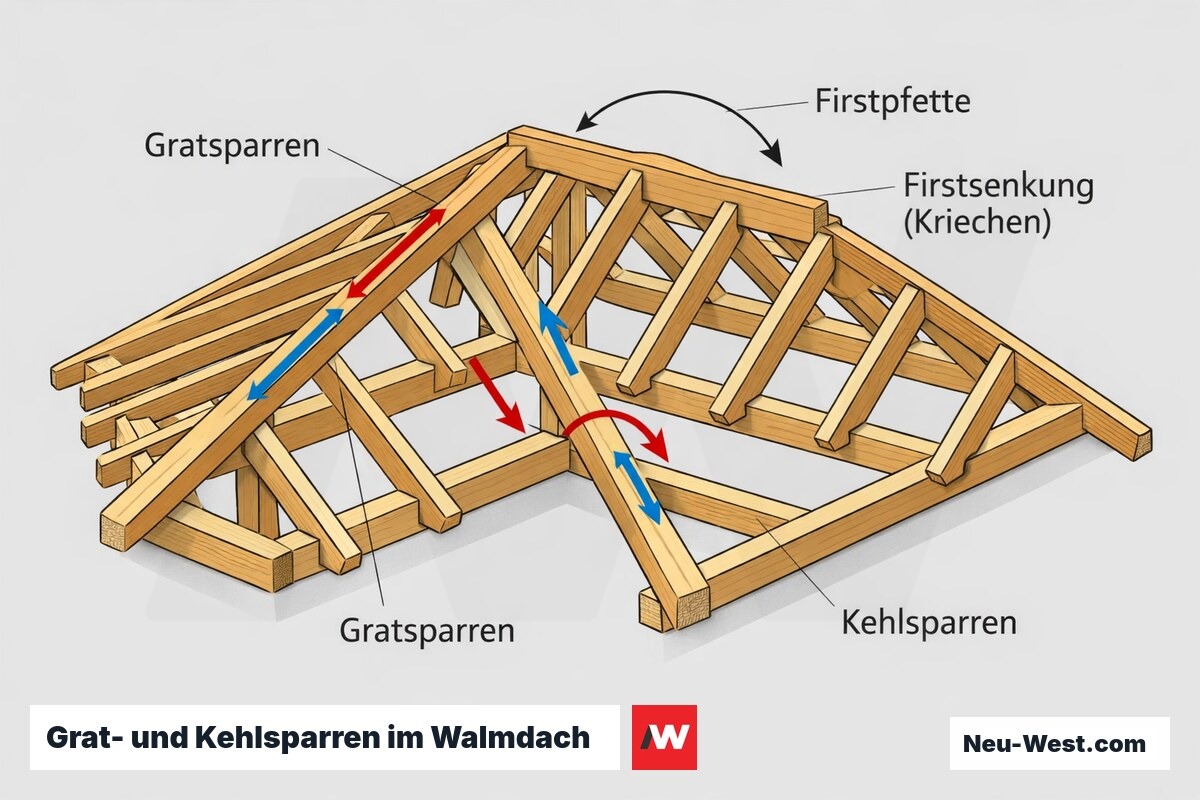

Grat und Kehle: statische Sonderfälle im Dachstuhl
Gratsparren bei Walm- und Zeltdächern tragen unter Dreiecks-Flächenlast und sind dabei gleichzeitig Biege- und Torsionsbeanspruchung ausgesetzt, weil die resultierende Auflastrichtung nicht mit der Stabachse zusammenfällt. DIN EN 1995-1-1 erfordert den kombinierten Biege-Torsions-Nachweis; ein einfaches Ablesen aus Sparrentabellen führt zu systematischer Unterschätzung des Querschnittsbedarfs.
Kehlsparren wirken als Zugbauteile und sind auf Biegezug zu dimensionieren. Ein häufig beobachtetes Schadensbild: schleichende Firstsenkung nach 10–15 Jahren bei Walmdächern, verursacht durch unterdimensionierte Gratsparren, die unter Kriechverformung (EC5: Kriechbeiwert kdef nach Nutzungsklasse) nachgeben. Der Kriechnachweis für Gratsparren ist kein optionaler Zusatz, sondern zwingender Bestandteil des Standsicherheitsnachweises.

Projektzeitplan: Dachstuhl neu bauen (EFH ca. 120 m² Grundfläche)
- Vorentwurf und Bestandsaufnahme1–2 Tage
- Statische Berechnung und Genehmigungseinreichung2–4 Wochen
- Abbund und Vorfertigung3–10 Werktage
- Anlieferung und Montage auf der Baustelle3–6 Werktage
- Einmessen, Verbände und Abschlusskontrollen1–2 Tage
- Übergabe Dokumentation und Standsicherheitsnachweis1 Tag
Stärkere Sparren für späteren Wohnausbau kosten im Erstbau 8–15 €/m² mehr. Die nachträgliche Unterstreckung oder Sparrenverstärkung liegt bei 80–160 €/m² – zuzüglich Rückbau der Unterdecke. Wer beim Erstbau spart, zahlt im Ausbau das Drei- bis Fünffache.
Erfahrungswert aus Tragwerksplanung und Zimmerei-Praxis
Wichtige Begriffe rund um Dachstuhl bauen
Kehlbalken
Pfette
Abbund
Nagelplattenbinder (NPB)
Gefahrenklasse (GK)
Kapselklasse K2 60
Gratsparren
Konstruktionsvollholz (KVH)
Ablauf Dachstuhl-Neubau: Von der Tragwerksplanung bis zur Abnahme
Der maschinengestützte Abbund setzt einen vollständigen CAD-Abbundplan voraus, auf dem jedes Bauteil bemaßt, nummeriert und mit Verbindungsgeometrie versehen ist — Abweichungen über ±2 mm führen zu Passungenauigkeiten bei der Aufrichtung. Die statische Schlussabnahme durch den Tragwerksplaner vor Beginn der Dachdeckerarbeiten ist baurechtlich erforderlich und sichert die Gewährleistungsansprüche.
