Video: Bodenplatte betonierenvon Neuwest Bauleitern empfohlen
Gewerk Maurer- & Betonarbeiten

Bodenplatte betonieren lassen – Fachbetrieb Berlin

Eine Bodenplatte ist das tragende Fundament jedes Gebäudes — ihre Qualität bestimmt Dichtigkeit, Lastverteilung und Dauerhaftigkeit über Jahrzehnte. Entscheidend sind nicht nur Betonklasse und Dicke, sondern das Zusammenspiel von Kapillarsperre, Abdichtungskonzept, Bewehrungsführung und normgerechter Nachbehandlung.

Ob Einfamilienhaus, Anbau oder Gewerbegebäude: der korrekte Nachweis der Expositionsklasse (XC, XA, XF) legt Rezeptur und Mindestbetondeckung vor jeder Ausschreibung fest. Fehler in dieser Phase führen zu Mängeln, die erst nach Jahren sichtbar werden — häufig mit erheblichen Folgekosten.

Leistungsumfang

Was umfasst das Betonieren einer Bodenplatte?

  • Planum herstellen und Bodentragfähigkeit prüfen (Sohldrucknachweis)
  • Kapillarbrechende Schicht (Kies/Splitt 16/32) und PE-Gleitfolie einbauen
  • Perimeterdämmung und Abdichtungsebene (WU-Beton oder Bitumenbahn) verlegen
  • Bewehrung einbauen, Abstandhalter setzen, Betondeckung cnom sicherstellen
  • Pumpbeton einbringen, lagenweise verdichten (Innenrüttler), Oberfläche abziehen
  • Nachbehandlung mindestens 7 Tage sicherstellen (Folie, Feuchthaltung, Frost-/Hitzeschutz)

Der Leistungsumfang schließt die Abstimmung mit dem Prüfstatiker zu Fugenplanung und Bewehrungsnachweis ein. Pumpbeton-Logistik und Betonierbeginn werden in Abstimmung mit dem Lieferanten geplant, um Verarbeitbarkeit (Konsistenzklasse F4/F5) und sofortigen Nachbehandlungsstart sicherzustellen.

≤ 0,60W/Z-Wert max. für Expositionsklasse XC2 (erdberührt)
C25/30Mindest-Druckfestigkeitsklasse Bodenplatte erdberührt
≥ 80 cmBodenfrosttiefe Berlin (Richtwert Unterkante Platte)
min. 3 TageNachbehandlungsdauer Beton nach DIN EN 13670

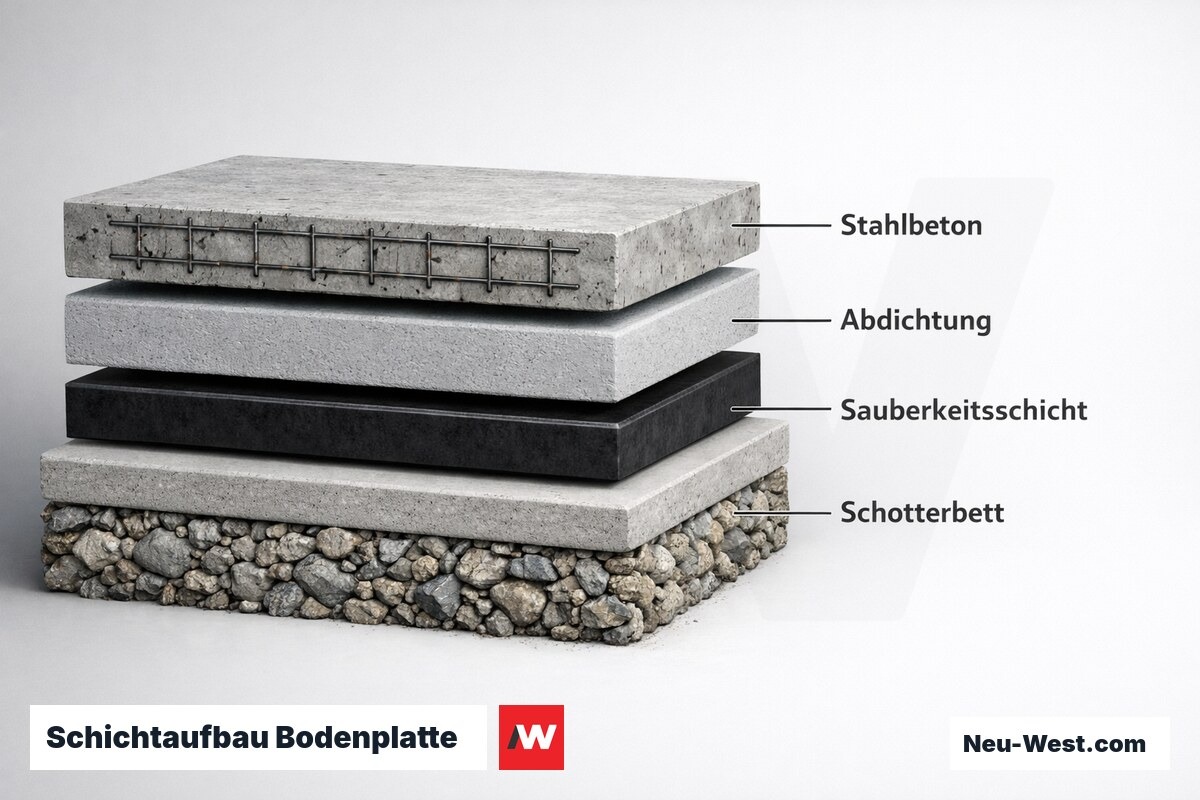

Schichtaufbau Bodenplatte: Normgerechter Aufbau mit Mindestdicken – Erklär-Grafik (NEUWEST Berlin)

W/Z-Wert: der unsichtbare Qualitätsfaktor

Der Wasser-Zement-Wert (W/Z-Wert) beschreibt das Masseverhältnis von Zugabewasser zu Zement im Frischbeton. Für erdberührte Bodenplatten schreibt DIN EN 206 / DIN 1045-2 bei Expositionsklasse XC2 einen Maximalwert von 0,60 vor — bei chemisch angreifendem Boden (Klassen XA1 bis XA3) sinkt er auf 0,45 bis 0,55.

Wird der W/Z-Wert überschritten, steigt die Kapillarporosität des erhärteten Zementsteins; Wasser und gelöste Schadstoffe dringen tiefer ein und gefährden die Dauerhaftigkeit. Der normgerechte Ausweg ist kein Zusatzwasser, sondern ein nach DIN EN 934-2 zugelassenes Fließmittel.

Querschnitt-Vergleich: dichter Zementstein gegen kapillarporösen Zementstein mit eindringendem Wasser, plus Fließmittel-Dosierung statt Zusatzwasser.
Technische Daten

Betonklassen und Grenzwerte nach Expositionsklasse

ExpositionsklasseTypische Situation
XC2Erdberührt, ständig oder häufig feucht
XC3Außenbauteil, wechselnd feucht
XA1Schwach chemisch angreifend
XA2Mäßig chemisch angreifend
SauberkeitsschichtMagerbeton-Unterlage

Sauberkeitsschicht: Norm-Pflicht mit tragender Funktion

Die Sauberkeitsschicht aus Magerbeton C8/10 oder C12/15 in 5 bis 10 cm Dicke ist nach DIN EN 13670 Voraussetzung für eine maßgenaue Bewehrungsverlegung: Sie schafft eine ebene Auflagefläche für die Abstandhalter und verhindert, dass Bewehrungsstahl in weichen Untergrund einsinkt.

Weniger bekannt ist ihre Funktion als Gleitschicht: Sie reduziert die Reibungskräfte zwischen Bodenplatte und Untergrund, die sonst beim Schwinden oder bei Temperaturänderungen Zwangsrisse erzeugen. Bei WU-Betonplatten ist eine sauber abgezogene Oberfläche zudem Voraussetzung für einen dichten Anschluss der Abdichtungsfolie.

Interaktiv

Betonmengen- & Kostenrechner: Bodenplatte

Berechnet Betonvolumen (m³), indikativen Bewehrungsanteil (Richtwert 100–150 kg/m³ je nach Belastungsklasse) und Gesamtkostenspanne inkl. Schalung, Einbau und Nachbehandlung. Plattendicke für Wohngebäude typisch 250–350 mm.

Beton C25/30 XC2 (Transportbeton)
Säcke à 25 kg
Richtkosten inkl. Arbeit

Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

So gehen wir vor

Ablauf: Bodenplatte betonieren Schritt für Schritt

1

Baugrubensohle herstellen

Aushub bis auf frostfreie Tiefe (≥ 80 cm in Berlin), Planierung und Verdichtung der Sohle auf den geforderten Ev2-Wert (DIN 18134).

2

Kiestragschicht einbauen

Frostsichere Kiestragschicht (Korn 0/32 oder 0/45) lagenweise einbauen und verdichten; schließt frostempfindliche Böden (F2/F3 nach ZTV E-StB) sicher aus.

3

Sauberkeitsschicht betonieren

Magerbeton C8/10 in 5–10 cm Dicke flächig einbringen und abziehen; mindestens 12 Stunden abbinden lassen, bevor die Abdichtung verlegt wird.

4

Abdichtung verlegen

Abdichtungsbahn nach DIN 18533 oder PE-Folie (≥ 0,3 mm) stoßüberlappt verlegen; Ränder und Aufkantungen dicht anschließen.

5

Bewehrung und Einbauteile setzen

Bewehrung auf zugelassenen Abstandhaltern verlegen (Mindestbetondeckung 40 mm bei XC2), Leerrohre, Ankerhülsen und Wandanker lagegenau fixieren.

6

Beton einbringen und verdichten

Beton in Lagen bis max. 50 cm einbringen, mit Innenrüttler (ø 40–70 mm) vollständig verdichten, Oberfläche abziehen und glätten.

7

Nachbehandlung sofort starten

Unmittelbar nach dem Glätten Oberfläche mit Folie oder feuchtem Vlies abdecken; bei Hitze und Wind zusätzlich befeuchten — mindestens 3 Tage lang.

8

Probekörper sichern und ausschalen

Betonwürfel (150 mm) für Druckfestigkeitsprüfung nach 28 Tagen (DIN EN 12390-3) aufbewahren; Randschalung erst nach Erreichen der Ausschalmindesfestigkeit entfernen.

Gründungsarten im Vergleich: Bodenplatte, Streifenfundament, Einzelfundament – Erklär-Grafik (NEUWEST Berlin)

Frostfreiheit der Bodenplatte in Berlin

In Berlin beträgt die maßgebende Bodenfrosttiefe erfahrungsgemäß 80 cm unter Geländeoberkante. Die Unterkante der Bodenplatte muss dieses Maß einhalten oder unterschreiten, da Frost im Untergrund Hebungen (Frosthub) erzeugt, die Risse und Schiefstellungen verursachen.

Besonders kritisch sind feinkörnige, wassergesättigte Böden wie Schluff, Ton und Feinsand — sie gelten nach ZTV E-StB als frostempfindlich (Gruppen F2/F3) und müssen durch eine nicht frostempfindliche Kiestragschicht ersetzt werden. Ein unerwarteter Bodenbefund in der Baugrube erfordert sofort einen Geotechniker, bevor weitergebaut wird.

Querschnitt durch Baugrund: Bodenplatte auf frostfreier Kiestragschicht ueber frostempfindlichem Schluff-/Tonboden mit Eislinsen und Frostgrenze.
Preise & Kosten

Was kostet Bodenplatte betonieren?

Richtwerte für eine Einfamilienhaus-Bodenplatte (~120 m², 20 cm Dicke, C25/30, Berlin) ohne Sondergründung oder chemisch angreifenden Baugrund.

LeistungPreis-Spanne (Richtwert)
TeilleistungKostenrahmen
Aushub und Erdarbeiten15 – 35 EUR/m²
Kiestragschicht (0/32, verdichtet)10 – 20 EUR/m²
Sauberkeitsschicht C8/10 (5 cm)12 – 18 EUR/m²
Abdichtung / PE-Folie oder Noppenbahn8 – 22 EUR/m²
Bewehrung BSt 500 S (einfache Matte)18 – 30 EUR/m²
Betonage C25/30 inkl. Einbau und Verdichtung25 – 42 EUR/m²
Randschalung, Nachbehandlung, Reinigung5 – 10 EUR/m²
Gesamtkosten inkl. Aushub90 – 160 EUR/m²

Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

Beton nachbehandeln: unterschätzte Dauerhaftigkeitspflicht

Die Betonnachbehandlung ist in DIN EN 13670 verpflichtend und richtet sich nach Expositionsklasse, Zementart und Außentemperatur. Für C25/30 bei Temperaturen über 10 °C schreibt die Norm mindestens 3 Tage vor; bei XC3/XC4-Anforderungen oder erhöhten Oberflächenanforderungen steigt die Pflichtdauer auf 5 bis 7 Tage.

Die kritischste Phase liegt in den ersten 24 Stunden: Plastisches Schwinden durch Wind, Sonne und Temperaturen über 25 °C erzeugt bereits vor dem sichtbaren Erhärten Mikrorisse in der Oberfläche. Das sofortige Abdecken mit Folie oder feuchten Juteplatten direkt nach dem Glätten ist bei Bodenplatten mit großer exponierter Fläche normgerechte Pflicht, kein optionales Extra.

Lösungs-Finder

Expositionsklassen-Finder nach DIN EN 206

Welcher Umgebungsfall trifft auf Ihre Bodenplatte zu?

Expositionsklasse XC2 — Mindestbetonklasse C25/30, w/z-Wert ≤ 0,60, Mindestzementgehalt 280 kg/m³. Betondeckung cnom = 35 mm (cmin,dur 25 mm + Δcdev 10 mm nach DIN EN 1992-1-1 Tabelle 4.4N). Geeignete Zemente: CEM I 32,5 R oder CEM II/A-S. Abdichtungstyp W1-E oder W2-E nach DIN 18533 prüfen.
Expositionsklassen XC2 + XF1 — Mindestbetonklasse C30/37, w/z ≤ 0,55. Bei zusätzlichem Tausalzeinsatz (Zufahrt, Rampe): XF3 oder XF4, Luftporenbeton mit ≥ 4,0 Vol.-% Frischluftgehalt nach DIN EN 206 Tabelle F.1 erforderlich. CEM II/A-LL 42,5 R oder CEM III/A. Nachbehandlung ≥ 7 Tage, Folienabdeckung Pflicht.
Expositionsklassen XC2 + XA1 — Mindestbetonklasse C25/30, w/z ≤ 0,60. Sulfatbeständiger Zement zwingend: CEM III/B 32,5 NW/HS oder CEM I 42,5 SR nach DIN EN 197-1 Anhang A. Kein Aluminatzement (HAC). Bodengutachten mit Wasseranalyse ist Klassifizierungsvoraussetzung. Schwarzabdichtung nach DIN 18533 empfohlen.
Expositionsklassen XC2 + XA2 — Mindestbetonklasse C35/45, w/z ≤ 0,45 zwingend. Ausschließlich hochsulfatbeständiger Zement CEM III/B 32,5 NW/HS/NA oder SR-Zement nach DIN EN 197-1 Anhang A. Kombination mit Abdichtungssystem (WU-Beton nach DAfStb-Richtlinie oder bituminöse Lage nach DIN 18533) zwingend erforderlich. Baustoffprüfer frühzeitig einbinden.
Expositionsklasse XA3 — Mindestbetonklasse C35/45, w/z ≤ 0,40, Mindestzementgehalt ≥ 360 kg/m³. Hochsulfatbeständiger HS-Zement (SR-Klasse nach DIN EN 197-1) Pflicht. Chemische Schutzmaßnahmen nach LAWA-Merkblatt: PE-Schutzfolie ≥ 0,3 mm oder geprüfte bituminöse Schutzlage. Sonderplanung durch geotechnischen Sachverständigen (Geotechnische Kategorie GK 3 nach EC7 / DIN EN 1997-1) erforderlich.
Expositionsklasse XC1 (Innenbauteil, trocken oder feucht) — Mindestbetonklasse C20/25, w/z ≤ 0,70 ausreichend. CEM I 32,5 N oder CEM II/A geeignet. Bei integrierter Fußbodenheizung: Aufheizprotokoll nach Estrichplanung einhalten, Nachbehandlung ≥ 7 Tage nach DIN EN 13670. Keine erhöhten Anforderungen an Sulfatbeständigkeit oder Luftporengehalt.

Kein Wasser nachgeben — Betonklasse erlischt

Zusatzwasser auf der Baustelle in den Frischbeton zu geben ist nach DIN EN 206 verboten: Der W/Z-Wert steigt, die vereinbarte Druckfestigkeitsklasse wird verfehlt, und die Konformitätsverantwortung des Betonherstellers erlischt. Fließmittel nach DIN EN 934-2 ist die normgerechte Alternative.

Betonpumpe ab ~150 m² wirtschaftlich

Bei Bodenplatten über ca. 150 m² verkürzt eine Betonpumpe die Einbringezeit erheblich, verringert das Entmischungsrisiko und ermöglicht kontinuierliches Betonieren ohne erzwungene Arbeitsfugen — trotz höherer Rüstkosten oft günstiger im Gesamtpreis.

WU-Beton nach DAfStb-Richtlinie

Wasserundurchlässiger Beton (WU-Beton) nach der DAfStb-Richtlinie 'Wasserundurchlässige Bauwerke aus Beton' kann bei Nutzungsklasse A die Abdichtung nach DIN 18533 ersetzen. Voraussetzung ist ein konsequentes Fugenband-Konzept für alle Arbeitsfugen und Bauteilanschlüsse.

Risstypen im Beton: Entstehung, Erscheinungsbild und Prävention – Erklär-Grafik (NEUWEST Berlin)

Arbeitsfugen in der Bodenplatte korrekt planen und ausführen

Arbeitsfugen — planmäßige Unterbrechungen im Betonierablauf — sind bei größeren Bodenplatten unvermeidlich. Nach DIN EN 13670 müssen sie vor Beginn der Betonage im Ausführungsplan festgelegt sein; unkontrollierte Unterbrechungen sind bautechnisch unzulässig.

Die Fugenoberfläche wird nach teilweisem Erhärten aufgeraut (nicht gesägt), damit die freiliegende Gesteinskörnung einen belastbaren Verbund mit dem Anschlussbeton sichert. Bei WU-Bodenplatten ist zusätzlich ein zugelassenes Fugenband (quellendes Bentonitband oder PVC-Einbauband) erforderlich, da die aufgeraute Kontaktfläche allein keine wasserundurchlässige Verbindung ergibt.

Querschnitt einer Arbeitsfuge in einer WU-Bodenplatte mit aufgerauter Fugenfläche, Bentonit-Fugenband, Bewehrung und Anschlussbeton.
Im Vergleich

Gründungsarten im Vergleich: Bodenplatte, Streifenfundament, Pfahlgründung

KriteriumBodenplatteStreifenfundamentPfahlgründung
BaugrundeignungGleichmäßig tragfähigLinienweise tragfähigSchwacher Baugrund
LastverteilungGleichmäßig über FlächeLinienförmigKonzentriert auf Pfahlköpfe
Relative MaterialkostenMittelGeringHoch
WU-FähigkeitSehr gut möglichEingeschränktNicht direkt
Typische Ausführungsdauer2 – 5 Tage3 – 7 Tage1 – 3 Wochen
Wärmedämmung integrierbarJa (Perimeterdämmung)BedingtNein

Einbauteile: Toleranzen, Abdichtungsanschlüsse und Koordination

Leerrohre, Ankerhülsen und Wandanker müssen nach DIN EN 13670 lagegenau eingebaut werden; die zulässigen Positionsabweichungen für Einbauteile sind enger als für Schalungsbauteile. Fehler bei Wandankern oder Fundamentbolzen sind nach dem Betonieren ohne aufwändige Kernbohrung nicht mehr zu korrigieren.

Abdichtungsanschlüsse nach DIN 18533 — Aufkantungen, Foliendurchführungen und Anschlussbleche — müssen vor dem Betonieren mit dem Abdichtungsplaner abgestimmt sein. Diese Festlegungen gehören in den Bewehrungs- und Schalungsplan, nicht auf die Baustelle.

Interaktiv

Plattendickenempfehlung nach Bettungsmodul kₛ

Stellen Sie den Bettungsmodul kₛ aus Ihrem Baugrundgutachten ein (Richtwerte: weicher Schluff/Ton 10–30 MN/m³, mitteldichter Sand 40–80 MN/m³, Kies/Schotter ≥ 100 MN/m³). Auslegungsbasis: charakteristische Nutzlast q = 5 kN/m² (Wohngebäude EG), flächige Lastverteilung ohne Einzelfundament.

Bettungsmodul kₛ
Kurz erklärt

Wichtige Begriffe rund um Bodenplatte betonieren

W/Z-Wert
Masseverhältnis von Zugabewasser zu Zement im Frischbeton. Bestimmt Porosität und Dauerhaftigkeit; für XC2 max. 0,60 nach DIN EN 206.
Expositionsklasse (XC, XA, XF)
Einteilung nach DIN EN 206: XC = Karbonatisierungsrisiko durch Feuchte, XA = chemischer Angriff, XF = Frost-Tau-Wechsel. Bestimmt Mindestbetonklasse und W/Z-Grenzwert.
Sauberkeitsschicht
Magerbeton-Unterlage (C8/10 oder C12/15, 5–10 cm) unter der Bodenplatte. Sichert Betondeckung der Bewehrung und wirkt als Gleitschicht gegen Zwangsrisse.
WU-Beton
Wasserundurchlässiger Beton nach DAfStb-WU-Richtlinie. Bei Nutzungsklasse A kann er die Abdichtung nach DIN 18533 ersetzen — erfordert aber konsequentes Fugenkonzept.
Arbeitsfuge
Planmäßige Betonierunterbrechung; muss vor Beginn festgelegt und bei WU-Bauteilen mit zugelassenem Fugenband abgedichtet werden (DIN EN 13670).
Ev2-Wert
Verformungsmodul aus dem Plattendruckversuch (DIN 18134); Kenngröße für die Tragfähigkeit des verdichteten Untergrundes. Typisch ≥ 45 MN/m² unter Bodenplatten im Hochbau.
Plastisches Schwinden
Rissbildung im noch nicht erhärteten Frischbeton durch schnelle Verdunstung an der Oberfläche (Wind, Sonne, Wärme). Verhindert durch sofortige Abdeckung nach dem Glätten.
Bewehrungsdetails: Rand, Ecke und Öffnung — kritische Knotenpunkte – Erklär-Grafik (NEUWEST Berlin)

Baugrundrisiko: Tragfähigkeit vor dem Betonieren klären

Der Baugrund unter der Bodenplatte muss eine ausreichende Tragfähigkeit aufweisen; bei Einfamilienhäusern werden typisch 100 – 150 kN/m² zulässige Sohlpressung angesetzt. Unerwartete Weichschichten, Altauffüllungen oder Störzonen können eine Bodenverbesserung oder Pfahlgründung erzwingen.

Das Baugrundgutachten nach DIN EN 1997-2 (Erkundung und Prüfung des Baugrundes) sollte als frühe Planungsleistung beauftragt werden. In Berlin sind historisch bedingt Kriegsschuttauffüllungen, Moorbereiche und lokale Grundwasserhochstände Risikofaktoren, die ohne Gutachten erst in der Baugrube — also zu spät — sichtbar werden.

Bodenquerschnitt mit Schuttauffüllung, Moorlinse, Grundwasserstand und Erkundungsbohrung vor dem Betonieren des Fundaments in Berlin.

Eine Bodenplatte ist so gut wie ihr W/Z-Wert und ihre Nachbehandlung — beides kostet auf der Baustelle kaum Zeit, entscheidet aber über Jahrzehnte an Dauerhaftigkeit.

Praxiserfahrung Stahlbetonbau

Betonprüfung auf der Baustelle: Qualitätssicherung am Bauteil

Die Qualitätssicherung beginnt mit der Annahmeprüfung des Frischbetons: Lieferschein auf Betonklasse, Konsistenz und W/Z-Wert prüfen, Ausbreitmaß oder Slump vor Ort messen (DIN EN 12350-2 bzw. -5), und bei größeren Mengen Probekörper für die Druckfestigkeitsprüfung nach 28 Tagen (DIN EN 12390-3) entnehmen.

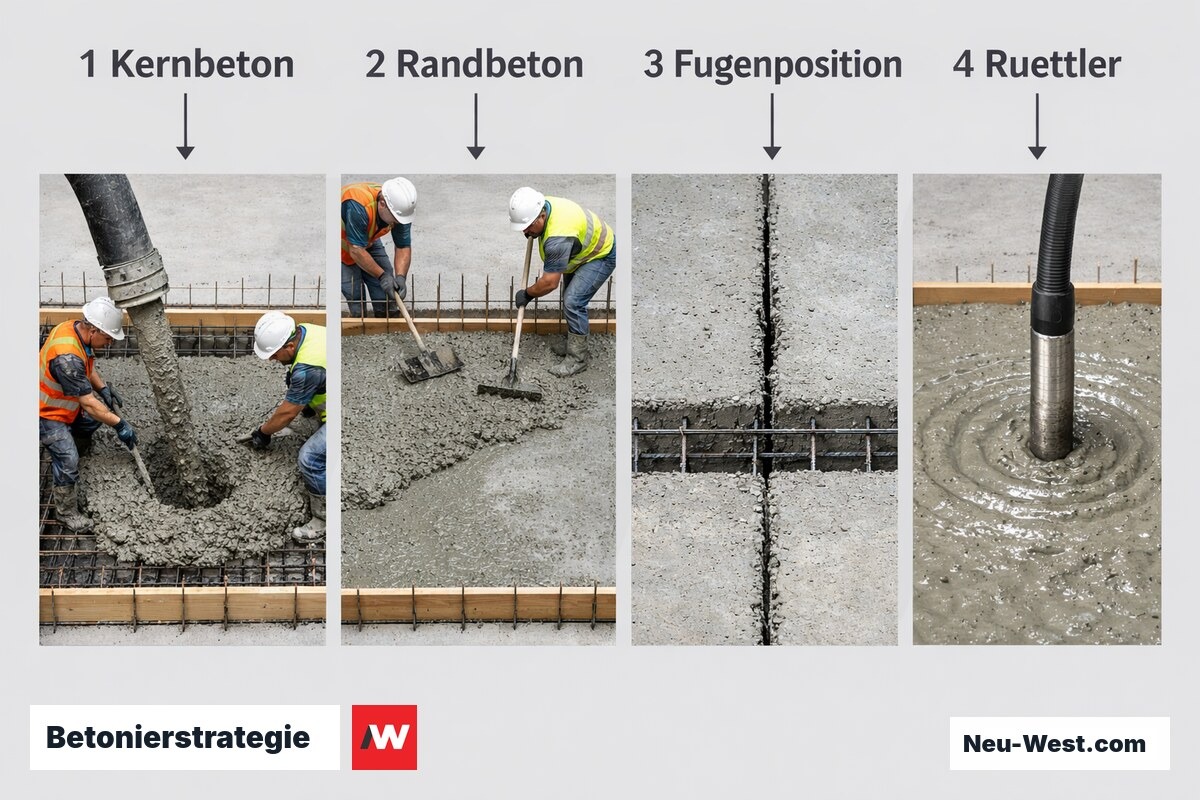

Betonierstrategie: Abschnittsreihenfolge, Fugenposition und Verdichtung – Erklär-Grafik (NEUWEST Berlin)
Erklär-Grafik der Frischbetonprüfung auf der Baustelle: Temperaturmessung, Konsistenzprüfung mit Abrams-Kegel und Würfel-Probekörper für die Konformitätsprüfung.

Wenig beachtet: Die Frischbetontemperatur sollte zwischen +5 °C und +30 °C liegen; überhitzter Beton (> 30 °C bei Lieferung) verkürzt die Verarbeitungszeit kritisch und berechtigt zur Ablehnung der Lieferung. Für die werkseigene Produktionskontrolle ist der Betonhersteller verantwortlich; der Auftraggeber kann zusätzlich ein unabhängiges Labor mit der Konformitätsprüfung beauftragen.

Bodenplatte betonieren Fragen & Antworten

Welche Expositionsklasse gilt für eine Bodenplatte — und warum ist das vor der Ausschreibung zu klären?
Expositionsklassen beschreiben die Umgebungsbedingungen des Betons und legen Mindestbetonklasse sowie Betondeckung fest. Bodenplatten erhalten je nach Feuchtelage typisch XC2 (nass, selten trocken) oder XC3/XC4 (wechselnd nass/trocken). Bei sulfathaltigem Baugrund — im Berliner Raum lokal möglich — kommt XA1–XA3 hinzu: ab XA2 ist ein Zement mit hohem Sulfatwiderstand (HS-Zement, z. B. CEM III/B-SR) erforderlich, was die Rezeptur grundlegend ändert. Diese Einstufung muss durch Bodenuntersuchung gesichert sein, bevor die Betonsorte ausgeschrieben wird.
Wie dick muss eine Bodenplatte nach Norm sein — und wann reicht die Faustformel '20 cm' nicht?
Eurocode 2 (EN 1992-1-1) nennt für unbewehrte Fundamentplatten eine Mindestdicke von 12 cm; in der Praxis sind 15–25 cm üblich. Bei WU-Konstruktionen (Weiße Wanne) bestimmt der Rissbreitennachweis (wk ≤ 0,2 mm) die Plattendicke — häufig 25–35 cm. Kritischer als die Dicke ist der Sohldrucknachweis: weicher Berliner Baugrund (Klei, Auffüllung) kann trotz normgerechter Plattendicke unzulässige Setzungsdifferenzen verursachen und eine Gründungsverbesserung erzwingen.
Was kostet das Betonieren einer Bodenplatte pro m² — und welche Faktoren dominieren den Preis?
Je nach Ausstattung liegen die Kosten zwischen 80 und 220 Euro/m² (Schalung, Bewehrung, Beton, Nachbehandlung). Den größten Hebel hat die Plattendicke: von 15 auf 25 cm steigen Beton- und Bewehrungsmenge um rund 65 %. Betonklassen für XA-Bedingungen (sulfatbeständig) kosten bis 20 % mehr pro m³. In Berlin kommen Pumpbetonzuschläge (ca. 4–8 Euro/m³) und enge Zufahrtsbedingungen in Innenstadtlagen hinzu. Abdichtungsausstattung (Schwarze vs. Weiße Wanne) macht 15–40 Euro/m² Unterschied.
Was unterscheidet Weiße Wanne von Schwarzer Wanne — und wann ist welche Lösung richtig?
Die Weiße Wanne nutzt wasserundurchlässigen Beton (WU-Beton nach DAfStb-WU-Richtlinie) als tragendes und abdichtendes Element in einem — Rissbreitennachweis und konstruktive Trennrissbewehrung sind zwingend. Die Schwarze Wanne kombiniert Stahlbeton mit aufgebrachter Bitumenbahn- oder Foliendichtung (DIN 18533). Weiße Wanne ist bei dauerhaft anstehendem Grundwasser langfristig wartungsfreier; Schwarze Wanne ist bei nichtdrückendem Sickerwasser kostengünstiger — vorausgesetzt, die Abdichtungsschicht bleibt dauerhaft zugänglich und unverletzt.
Warum ist die Betonnachbehandlung so kritisch — und was passiert, wenn sie unterlassen wird?
Zement hydratisiert nur bei ausreichender Feuchte; trocknet Jungbeton an der Oberfläche zu früh aus, sinkt die Druckfestigkeit in der Randzone um bis zu 40 %. DIN EN 13670 fordert je nach Temperatur und Zementart 3–10 Tage aktive Nachbehandlung (Folie oder Nachbehandlungsmittel). An Berliner Sommertagen mit Wind kann die Verdunstungsrate 1 kg/(m² h) überschreiten — ab diesem Grenzwert entstehen plastische Schwindrisse noch vor dem Erstarren des Betons.
Wann sind Arbeitsfugen in der Bodenplatte notwendig — und was gilt bei WU-Konstruktionen?
Bodenplatten über ca. 15–20 m Länge werden in Betonierstreifen mit Arbeitsfugen ausgeführt, um Hydratationswärmespannungen kontrolliert abzuführen. Bei WU-Konstruktionen werden eingesägte Scheindehnungsfugen dagegen vermieden — sie gefährden die Wasserdichtigkeit. Stattdessen kommen Fugenbänder und Injektionsschläuche (Quellbänder oder Zementinjektionsschläuche) zum Einsatz. Fugenabstand, -lage und Ausbildungsdetail sind Bestandteil des statischen Konzepts, keine Entscheidung auf der Baustelle.
Was ist eine Kapillarsperre — und warum genügt eine PE-Folie allein nicht?
Die Kapillarsperre besteht aus mindestens 15–30 cm kapillarbrechendem Kies oder Splitt (Körnung 16/32 oder größer) zwischen Planum und Bodenplatte. Sie unterbricht den kapillaren Wassertransport aus dem Boden, den eine PE-Folie (0,2 mm Dicke) nicht dauerhaft leisten kann — die Folie dient primär als Gleitschicht und schützt die Betonunterseite vor Feuchteentzug während der Hydratation. Fehlt die Kapillarsperre, können Dämmplatten durchnässen und Estrich langfristig aufsalzen.
Bei welchen Außentemperaturen darf eine Bodenplatte betoniert werden — und welche Schutzmaßnahmen sind Pflicht?
Unterschreitet die Frischbetontemperatur +5 °C, verlangsamt sich die Hydratation kritisch; bei Frost droht Gefügezerstörung durch Eisbildung im Jungbeton. DIN EN 13670 schreibt Schutzmaßnahmen vor: Vorwärmen von Zuschlagstoffen oder Anmachwasser, Abdeckung mit Wärmedämmmatten, Temperaturüberwachung per Datenlogger. An heißen Berliner Sommertagen (über 30 °C) steigt das Ansteifen zu schnell — gekühltes Anmachwasser, frühmorgendlicher Betonierbeginn und sofortiger Nachbehandlungsstart sind dann unverzichtbar.
