Wasseranschluss herstellen lassen in Berlin – Hausanschluss Wasser vom Fachbetrieb
Der Hausanschluss Wasser verbindet das öffentliche Trinkwassernetz der Berliner Wasserbetriebe mit dem Privatgrundstück. Wer einen Neuanschluss oder den Ersatz einer veralteten Blei- oder Stahlleitung beauftragt, durchläuft einen klar geregelten Prozess – von der Antragstellung beim Wasserversorgungsunternehmen bis zur Inbetriebnahme mit Druckprüfprotokoll.
Entscheidend für Qualität und Langlebigkeit sind die Rohrwahl, die frostfreie Verlegetiefe nach Berliner TAB und die normgerechte Hauseinführung. Fehler in diesen Punkten verursachen oft erst nach Jahren Schäden – durch Frost, Setzungsrisse oder eindringendes Grundwasser. Diese Seite gibt Bauherren und planenden Fachleuten die technische Basis, um Ausführungsqualität zu beurteilen und häufige Kostenfallen zu vermeiden.
Was umfasst Wasseranschluss herstellen?
- Antragstellung und Abschluss des Hausanschlussvertrags mit den Berliner Wasserbetrieben (BWB)
- Trassierung, Aufgrabungsgenehmigung und Baustellenabsicherung nach RSA 21
- Kernbohrung Kelleraußenwand, Einbau zugelassener Dichtmanschette und Schutzrohr
- Frostfreie Rohrverlegung in PE 100-RC mit Warnschutzband, Überdeckung ≥ 120 cm (Berliner TAB)
- Einbau der Wasserzähleranlage mit Hauptabsperrventil und Rückflussverhinderer
- Druckprüfung, Hygienespülung und Inbetriebnahmeprotokoll gemäß DIN EN 806-4
Die Ausführung erfolgt in enger Abstimmung mit den Berliner Wasserbetrieben – von der Hausanschlussbestellung bis zur messtechnischen Abnahme. Alle wasserführenden Komponenten müssen DVGW-zugelassen und trinkwasserrechtlich konform sein.

Schweißtechnik und Qualifikationspflicht bei PE-HD-Leitungen
Für Hausanschlussleitungen wird heute ausschließlich PE 100-RC (Resistance to Crack, Mindestfestigkeit MRS 10 MPa nach DIN EN 12201) eingesetzt — der erhöhte Risswiderstand schützt vor punktuellen Bodenlasten und Steinschlag im Grabenbereich. Zugelassene Schweißverfahren sind das Stumpfschweißen nach DVS 2207-1 und das Elektromuffenschweißen nach DVS 2207-1 Teil 15.
Beide Verfahren erfordern eine dokumentierte DVS-Schweißerqualifikation nach DVS 2212-1; ein Schweißprotokoll mit Angabe von Temperatur, Fügedruck, Fügezeit und Werkzeugzustand ist für jede Naht Pflicht und Bestandteil der Baudokumentation. Unzureichende Abkühlzeiten vor Druckbeaufschlagung und verunreinigte Schweißflächen sind die häufigste Ursache für spätere Muffenleckagen.

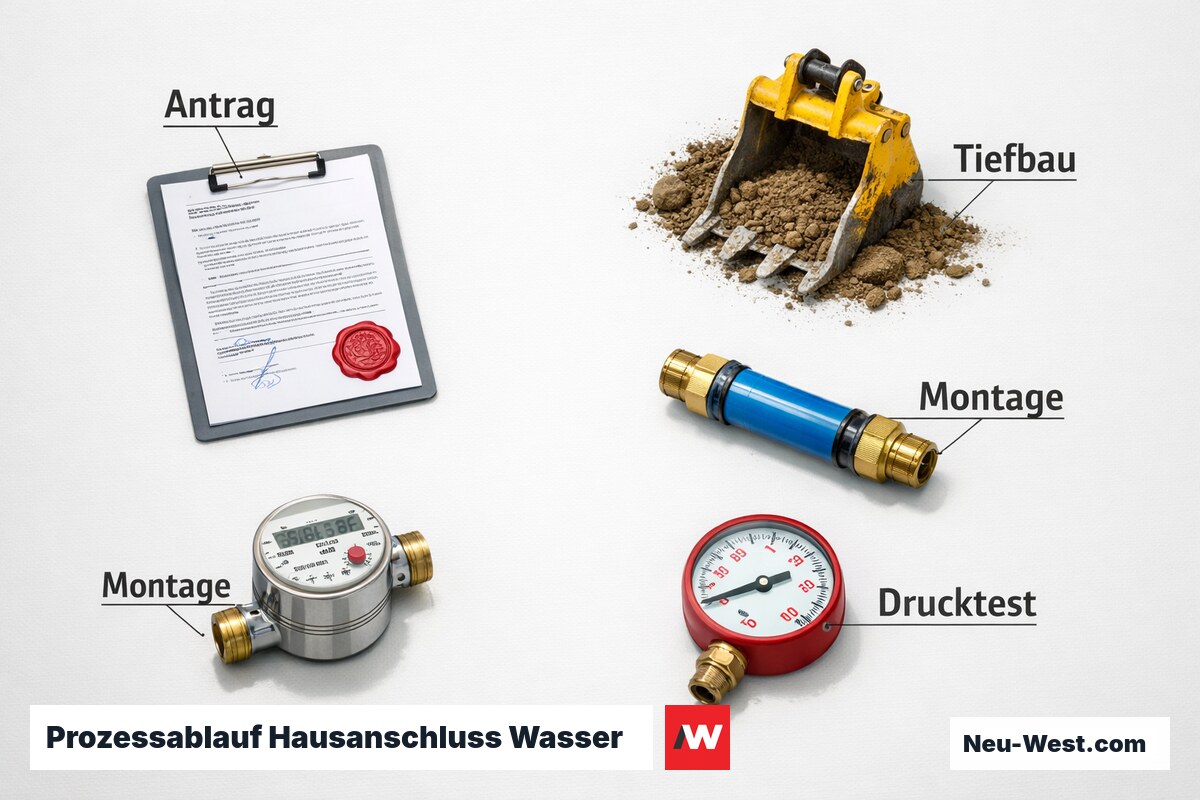

Ablauf: Wasseranschluss herstellen lassen
Antrag Berliner Wasserbetriebe
Formlose Anfrage mit Grundstücksnachweis; BWB prüft Anschlussmöglichkeit, bestimmt Anschlusspunkt und Nennweite und stellt Leitungsauskunft bereit.
Leitungsauskünfte + Tiefbauplanung
Pflichtabfrage bei allen Leitungsträgern (Stromnetz Berlin, Gasag, Telekom) vor Tiefbauantrag; Ergebnis: kollisionsfreier Trassenverlauf und Kreuzungsdetails.

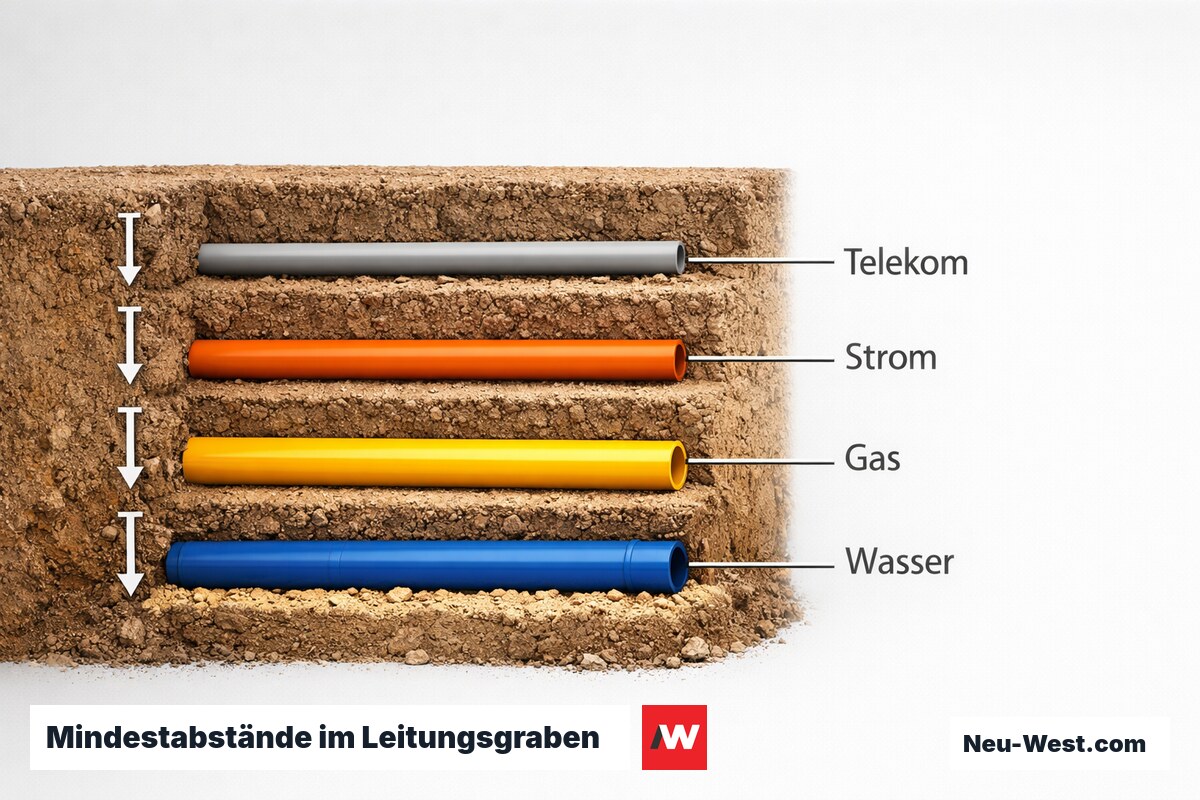

Tiefbau: Grabung und Sandbettung
Grabung nach ZTV A-StB, Sandbettung Korngruppe 0/4 mm beidseitig ≥ 15 cm; Mindestabstand zu Abwasserleitung ≥ 0,5 m horizontal, ≥ 0,2 m vertikal (DVGW W 400-2).
Nassanbohrtechnik an der Hauptleitung
Anbohren der druckführenden Versorgungsleitung mit BWB-zugelassenem Gerät ohne Betriebsunterbrechung; Einbau Absperrschieber und Übergang auf PE-HD-Hausanschlussleitung.
Hauseinführung + Wasserzählereinbau
Gasdichte Mauerdurchführung mit EPDM-Ringdichtung nach DVGW W 400-3, Wärmedämmmanschette gegen Kondensation; Einbau Wasserzähler im vorgeschriebenen Zählerraum.
Druckprüfung nach DIN EN 805
Prüfdruck = 1,5 × maximalem Betriebsdruck (mindestens 15 bar), Haltedauer 30 min; zulässige Druckabnahme ≤ 0,2 bar; Ergebnis im Prüfprotokoll dokumentieren.

Rückflussverhinderer + Absperrarmatur
Einbau direkt hinter Wasserzähler; Sicherungsklasse nach DIN EN 1717 abhängig von der Anlagenkonfiguration (Kat. 2 bis 5).
Verfüllung und Oberflächenwiederherstellung
Lagenweise Verdichtung des Aushubs nach ZTVE-StB; Wiederherstellung Gehweg oder Fahrbahn nach Vorgabe Tiefbauamt Berlin.
Wann lohnt sich die Horizontalbohrung (HDD)?
Das Horizontal Directional Drilling (HDD) — geregelt nach DVGW GW 321 — ist wirtschaftlich sinnvoll bei Unterquerungen von Straßen, Gleisen, Gewässern oder stark bebautem Untergrund, wenn Aufgrabungskosten (Fahrbahnaufbruch, Verkehrssicherung, Wiederherstellung) den Bohraufpreis übersteigen. Der Bohrlochdurchmesser liegt typisch bei 1,2–1,5 × Rohraußendurchmesser; bei PE 100-RC DN 32 (Außendurchmesser 40 mm) also ca. 48–60 mm.
Kritisch ist der Mindestabstand zu Paralleltrassen und Kreuzungen: Nach DVGW GW 125 gelten ≥ 0,4 m bei paralleler Führung und ≥ 0,2 m bei Kreuzung. Bohrprotokolle mit Neigungsmessung sind nach W 315 Pflicht; bei Trassen über 20 m empfiehlt sich elektromagnetisches Tracking zur kontinuierlichen Lagekontrolle, da Blindbohrungen in historisch belasteten Berliner Stadtboden regelmäßig auf nicht kartierte Altleitungen treffen.
Rohrnennweite ermitteln nach DVGW W 400-1
Wie viele Wohneinheiten versorgt der neue Hausanschluss?
Offene Bauweise vs. HDD-Horizontalbohrung
| Kriterium | Offene Bauweise | HDD-Bohrung |
|---|---|---|
| Tiefbaukosten | 80–130 €/m | 250–500 €/m |
| Oberflächenstörung | hoch (Aufgrabung) | minimal |
| Geeignet für | Privatgelände, Gehweg | Straße, Gleise, Bebauung |
| Bohrprotokoll erforderlich | nein | ja (DVGW W 315) |
| Verkehrsbehinderung | ja (Absperrung nötig) | nein |
| Lagegenauigkeit Trasse | direkt sichtbar | ±20–50 mm (Tracking) |
| Genehmigungsaufwand | Tiefbauantrag | Tiefbauantrag + Bohrplan |

Verlegetiefe, Frostschutz und Bettungsanforderungen in Berlin

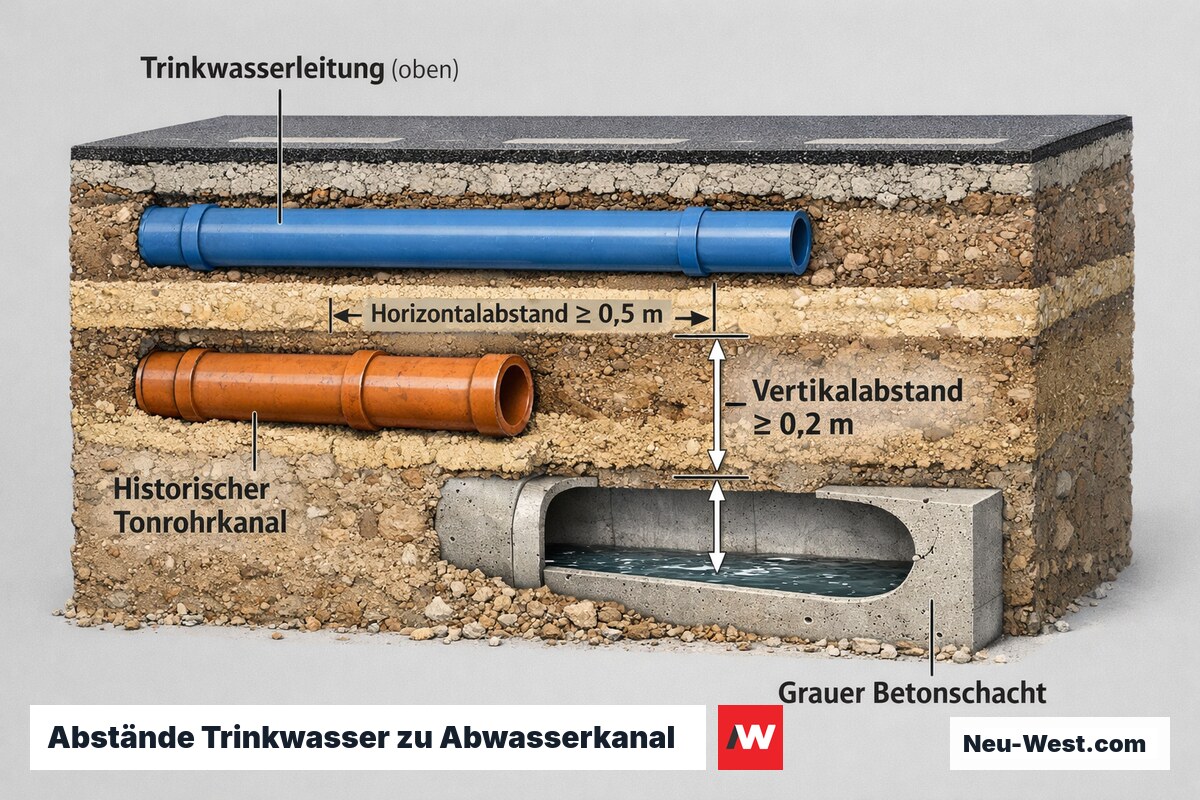

In Berlin-Brandenburg gilt eine frostfreie Mindestverlegetiefe von 80 cm gemessen von Geländeoberkante bis Rohrscheitel (UK Rohr). DIN EN 805 und DVGW W 400-2 schreiben eine Sandbettung der Korngruppe 0/4 mm vor: 10 cm unter dem Rohr, beidseitig ≥ 15 cm und 15 cm als Abdeckschicht oberhalb — erst danach darf der Aushub lagenweise mit maximal 20-cm-Lagen und Verdichtungsnachweis eingebracht werden.
Trinkwasserleitungen sind von Abwasserkanälen nach DVGW W 400-2 (Abschnitt 6.4) mit einem Horizontalabstand von mindestens 0,5 m zu führen; bei Kreuzungen gilt ein Vertikalabstand von ≥ 0,2 m, wobei die Trinkwasserleitung oberhalb verlegt sein muss. In Berlin kommen häufig historische Tonrohr- und Betonkanäle vor, deren Lage vor Tiefbaubeginn zwingend per Leitungsauskunft zu verifizieren ist — abweichende Tiefen gegenüber Bestandsplänen sind in gewachsenem Stadtboden eher Regel als Ausnahme.

Was kostet Wasseranschluss herstellen?
Die Gesamtkosten setzen sich aus Tiefbau, Nassanbohrtechnik, Material und dem einmaligen Baukostenbeitrag der Berliner Wasserbetriebe zusammen. Bodenklasse (DIN 18300), Trassenlänge und Bauweise (offen vs. HDD) bestimmen den Tiefbauanteil maßgeblich.
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Nassanbohrtechnik an Hauptleitung (inkl. Absperrschieber) | 800–1.500 € |
| PE-HD-Leitung verlegen, offene Bauweise | 80–130 €/m |
| HDD-Horizontalbohrung | 250–500 €/m |
| Wasserzähler DN 20 einbauen (Einstrahler, geeicht) | 350–600 € |
| Hauseinführung mit EPDM-Dichtung + PIR-Dämmmanschette | 250–450 € |
| Rückflussverhinderer Typ CA + Absperrarmatur | 200–400 € |
| Druckprüfung nach DIN EN 805 (inkl. Protokoll) | 150–300 € |
| Baukostenbeitrag BWB (einmalig, nennweitenabhängig) | 2.000–5.000 € |
| Gehweg-/Fahrbahnwiederherstellung | 60–150 €/m² |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.
Wasserzählerauswahl: Q-Kennwerte nach EN ISO 4064
EN ISO 4064-1 definiert vier Durchflusskennwerte: Q1 (Mindestdurchfluss), Q2 (Übergangsdurchfluss), Q3 (Nenndurchfluss) und Q4 (Überlastdurchfluss). Für ein Einfamilienhaus ist Q3 = 2,5 m³/h (Zählergröße DN 20) ausreichend; Mehrfamilienhäuser ab sechs Einheiten benötigen typisch Q3 = 4,0 m³/h (DN 25). Die R-Zahl gibt die Messbereichsbreite an — R160 erkennt Kleinstmengen bereits ab 15,6 l/h zuverlässig.
Wichtig für Anlagen mit Regenwassernutzung: DVGW W 553 schreibt bei häuslichen Brauchwasseranlagen einen zweiten geeichten Zähler für den Trinkwasserverbrauch vor; beide Zähler müssen in zugänglicher Höhe (0,2–1,6 m) im frostsicheren Zählerraum installiert sein. Funkfernauslesbare Zähler (AMR/AMI) sind in Berlin seit 2024 bei Neuanschlüssen von BWB bevorzugt — Montagestandards regelt die jeweilige technische Anschlussbedingung (TAB).
Kostenschätzer: Wasseranschluss herstellen lassen
Orientierungswert für offene Grabung in Berlin (Erd-, Rohrverlegungs- und Wiederherstellungsarbeiten, PE 100-RC DN 32). Nicht enthalten: Baukostenbeitrag des Versorgers (BWB Berlin: pauschal ca. 1.500–4.000 EUR). HDD-Spülbohrtechnik schlägt je nach Bodenprofil mit ca. +60–90 % auf die Tiefbaukosten zu Buche — dafür entfällt die Asphalt-Wiederherstellung.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Technische Kennwerte Hausanschluss Trinkwasser
| Rohrwerkstoff | PE 100-RC nach DIN EN 12201 / DIN 8077 |
|---|---|
| Nennweite EFH | DN 25 (Außendurchmesser 32 mm) |
| Nennweite MFH / GHD | DN 32–DN 50 |
| Betriebsdruck BWB Berlin | 3,0–5,5 bar |
| Prüfdruck (DIN EN 805) | 1,5 × Betriebsdruck, mindestens 15 bar |
| Prüfhaltedauer | 30 Minuten, zul. Druckabnahme ≤ 0,2 bar |
| Mindestverlegetiefe UK Rohr | 80 cm (Berlin-Brandenburg) |
| Bettungsmaterial | Sand 0/4 mm, lagenweise verdichtet |
| Druckstufe Armaturen | PN 16 nach DIN EN 1333 |
| Zählerstandort | Frostsicherer Kellerraum oder Zählerschacht, 0,2–1,6 m Montagehöhe |

Baukostenbeitrag: Berechnung, Abgrenzung und Berliner Kennwerte
Der Baukostenbeitrag (BKB) der Berliner Wasserbetriebe ist eine einmalige Erschließungsgebühr für die Nutzung der öffentlichen Wasserversorgungsinfrastruktur — rechtlich kein Entgelt für Tiefbauarbeiten, sondern ein kalkulatorischer Netzkostenbeitrag nach § 9 AVBWasserV. Er bemisst sich in Berlin nach Nennweite des Hauptwasserzählers und bebauter Grundstücksfläche; aktuelle BWB-Sätze für DN 20 liegen bei ca. 2.500–4.000 € (vor Abfrage beim BWB verifizieren, da jährliche Anpassung).
Der BKB ist umsatzsteuerpflichtig und wird separat berechnet — er darf keinesfalls in die Tiefbaukosten eingerechnet werden, da er ein eigenes Schuldverhältnis zwischen Anschlussnehmer und BWB begründet. Bei Abriss und Neubau auf demselben Grundstück kann der bestehende Anschluss weitergenutzt werden, sofern die Nennweite für den Neubau ausreicht — ein erneuter BKB entfällt dann. Änderungen der Nennweite nach oben lösen hingegen einen Differenzbeitrag aus.

Verbindungsverfahren und Rohrwerkstoffe im Überblick
PE 100-RC, Elektromuffenschweißung
Standard für Neuanschlüsse bis DN 50; kalt verlegbar, korrosionsbeständig. Schweißprotokoll nach DVS 2207-1 Teil 15 für jede Muffe Pflicht; Abkühlzeit vor Druckbeaufschlagung einhalten.

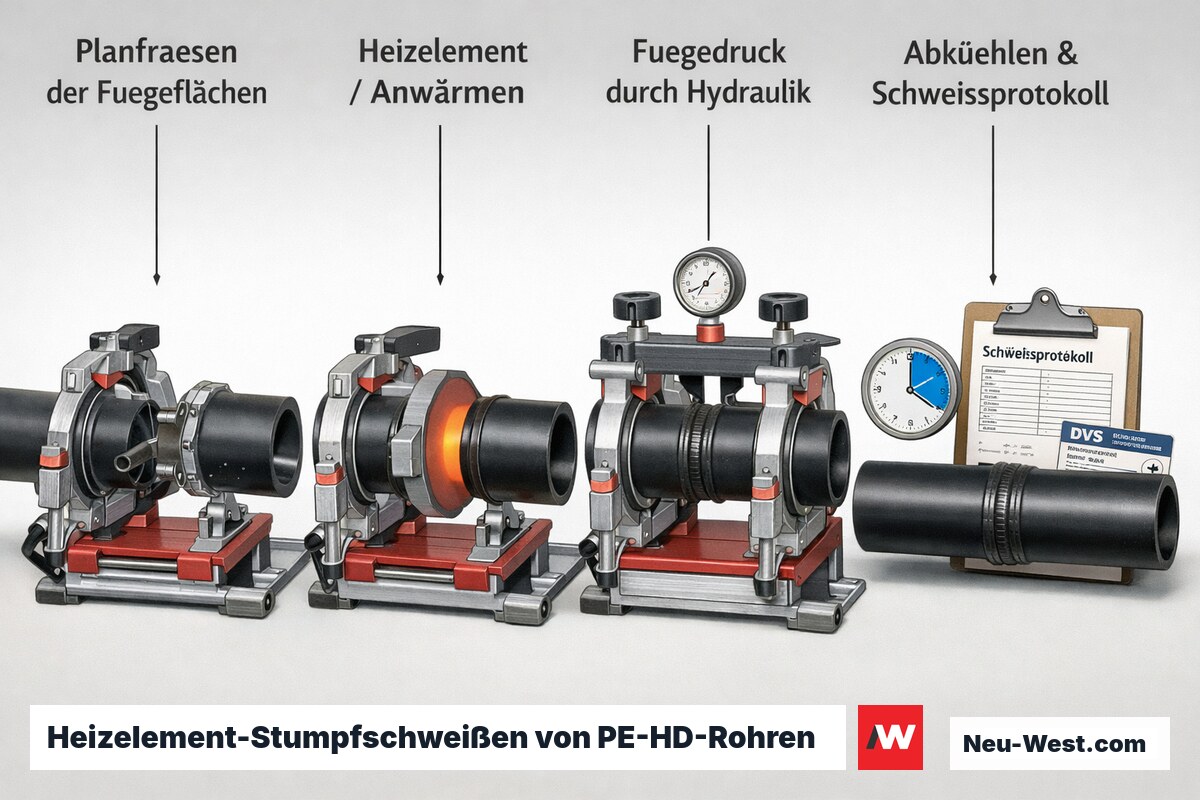

PE 100-RC, Stumpfschweißung
Bevorzugt bei geraden Trassen und großen Nennweiten ≥ DN 63; Spiegeltemperatur 200–230 °C nach DVS 2207-1. Höhere Anforderung an Ausrichtgenauigkeit und Werkzeugzustand.
Duktiles Gusseisen GGG-40 (Bestandsanschlüsse)
In historisch gewachsenen Berliner Netzen anzutreffen; Übergang auf PE über Flanschadapter mit dielektrischer Trennung (Isolierflansch) zur Unterbrechung galvanischer Korrosionsketten zwingend erforderlich.
Grabenloser Liner (Relining)
Sanierungsoption bei defekten Bestandsleitungen: Einzug eines PE-Liners in die vorhandene Hülle. Wirtschaftlich ab ca. 15 m Leitungslänge; setzt Zustandsinspektion per TV-Kamera und Kenntnis des Innendurchmessers voraus.

Hauseinführung: Dichtheit, Kondensatproblem und Wärmedämmmanschette
Die Mauerdurchführung ist eine neuralgische Stelle: Ohne gasdichte Abdichtung nach DVGW W 400-3 können Erdgase (relevant bei Deponienähe oder kontaminiertem Untergrund) sowie Bodenfeuchte ins Gebäude eintreten. Bewährt haben sich nachziehbare EPDM-Druckdichtungen (z. B. Link-Seal-Prinzip) mit metallischem Druckring, die Setzungen und geringe Rohrauslenkungen schadlos aufnehmen.
Das Kondensatproblem wird im Planungsalltag häufig unterschätzt: Im Winter kühlt die Kaltwasserleitung die Wanddurchführung unter den Taupunkt der Raumluft ab — ohne Wärmedämmmanschette (empfohlen: PIR, λ ≤ 0,025 W/mK, Wandstärke ≥ 30 mm) bildet sich dauerhaft Kondensat, das über Monate zu Schimmelbefall und Mauerwerksschäden führt. Die Manschette muss bündig an die Außenwanddämmung und die Innendämmung des Kellers anschließen, um Wärmebrücken zu vermeiden.
Nassanbohrtechnik: Nur BWB-zugelassene Fachbetriebe
Das Anbohren der druckführenden Hauptleitung ohne Betriebsunterbrechung ist ausschließlich mit von den Berliner Wasserbetrieben zugelassenem Bohrgerät durch akkreditierte Fachbetriebe gestattet. Eigenmächtige Eingriffe in das öffentliche Versorgungsnetz sind nach § 19 AVBWasserV strafbewehrt und lösen Schadensersatzansprüche aus.
Leitungsauskunft vor Tiefbau: Alle Träger abfragen
Berliner Wasserbetriebe, Stromnetz Berlin, Gasag und Telekom stellen Leitungspläne auf Anfrage bereit (Kontaktpunkt: Tiefbauamt Berlin / IKAS-Plattform). Die Auskunft ist zwingende Voraussetzung für jeden Tiefbauantrag; ein fehlender Nachweis gilt bei Leitungsschäden als grob fahrlässig und schließt Haftungsbeschränkungen aus.
Druckprüfprotokoll ist BWB-Abnahmedokument
Das Prüfprotokoll nach DIN EN 805 — mit Angabe von Prüfdruck, Zeitverlauf und gemessener Druckabnahme — wird von den Berliner Wasserbetrieben bei der Abnahme verlangt und ist Bestandteil der Baudokumentation. Fehlt es, kann die Freigabe zur Inbetriebnahme verweigert werden.

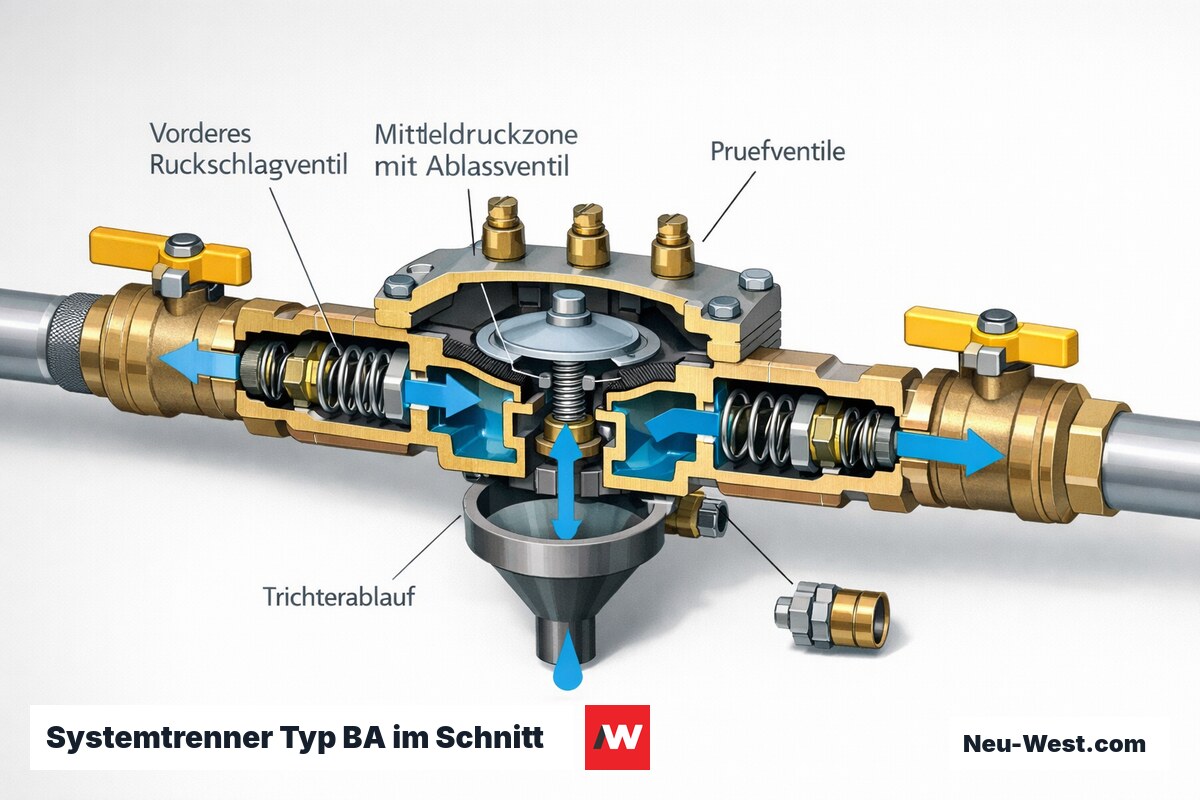

Rückflussverhinderer: Kategorien nach DIN EN 1717 und Pflichteinbau-Fälle
DIN EN 1717 klassifiziert Flüssigkeiten in fünf Gefährdungskategorien (1 = Trinkwasserqualität, 5 = stark toxisch) und schreibt je Kategorie eine Mindestsicherungseinrichtung vor. Bei Gartenberegnungsanlagen mit Brauchwassereintrag (Kategorie 3) genügt ein einfacher federbelasteter Rückflussverhinderer (Typ EA) nicht — gefordert ist mindestens ein kontrollierbarer Rückflussverhinderer Typ CA nach EN 13959 oder ein BA-Rohrtrenner.
Pflichteinbau besteht nach TrinkwV und DVGW W 406 auch bei direktem Anschluss von Feuerlöschleitungen, Heizungsanlagen mit Füll- und Entleereinrichtung, medizinischen Einrichtungen und Lebensmittelbetrieben. Prüfpflichtige Sicherungsarmaturen (Typen BA, CA) müssen nach DVGW W 408 regelmäßig — in der Regel jährlich — durch einen Sachkundigen geprüft und das Ergebnis protokolliert werden; fehlende Prüfnachweise sind ein häufiger Befund bei Gebäudebewertungen.

Wichtige Begriffe rund um Wasseranschluss herstellen
Nassanbohrtechnik
PE 100-RC
Baukostenbeitrag (BKB)
Q3-Nenndurchfluss
HDD
Rückflussverhinderer Typ CA
PN 16
DVS 2207-1
Häufige Schadensbilder und ihre bautechnischen Ursachen
Leckagen an Elektroschweißmuffen entstehen fast ausschließlich durch verunreinigte Schweißflächen (Fett, Oxidschicht, Fingerabdrücke) oder nicht eingehaltene Abkühlzeiten vor Druckbeaufschlagung. Das Schadensbild zeigt sich oft erst nach Monaten als punktuelle Durchfeuchtung über der Leitungstrasse. Ein strukturell anderes Schadensmuster ist die galvanische Korrosion am Übergang PE-Stahl ohne dielektrischen Isolierflansch — an dieser Stelle setzt elektrochemischer Abtrag des Stahlrohrs ein, der intern nicht sichtbar ist und erst beim Versagen auffällt.

Druckstöße (Wasserhammer) durch schnell schließende Magnetventile, Einhebelmischer oder Rückschlagklappen erzeugen zyklische Spannungsspitzen an Verbindungsstellen und Rohrbögen. Abhilfe schafft ein hydraulisch abgestimmtes Membranausdehnungsgefäß nahe der kritischen Armatur — besonders wichtig bei Betriebsdruck > 4,0 bar und langen Steigleitungen im Mehrfamilienhaus. Als übersehener Planungsfehler gilt zudem die fehlende Hauptabsperrung unmittelbar nach der Hauseinführung: Sie verzögert bei Leckage die Isolierung des Schadens und gilt nach VOB/B Teil C (DIN 18380) als Mangel der technischen Ausrüstung.
Zeitplan: Wasseranschluss herstellen lassen
- Antrag + Genehmigung Berliner Wasserbetriebe3–6 Wochen
- Leitungsauskünfte aller Träger + Tiefbauplanung1–2 Wochen
- Tiefbau: Grabung, Bettung, Leitungsverlegung1–3 Tage
- Nassanbohrtechnik + Anschluss an Hauptleitung1 Tag
- Druckprüfung nach DIN EN 805 + Protokollierung1 Tag
- Verfüllung, Verdichtung + Oberflächenwiederherstellung1–2 Tage
Der am häufigsten unterschätzte Kostenblock beim Wasseranschluss ist der Baukostenbeitrag der Berliner Wasserbetriebe — Bauherren kalkulieren Tiefbau und Material, vergessen aber die einmalige Netzgebühr, die die restlichen Gesamtkosten um 50–80 % übersteigen kann. Wer das erst nach Auftragserteilung erfährt, gerät in ernsthafte Finanzierungsprobleme.
Fachplaner Versorgungstechnik, TGA-Ingenieurbüro Berlin
