Video: Erdaushub & Baugrubevon Neuwest Bauleitern empfohlen
Erdarbeiten & Tiefbau

Erdaushub & Baugrube ausheben in Berlin — Fachbetrieb für Erd- und Gründungsarbeiten

Ob Keller, Tiefgarage oder Fundament: Der Erdaushub ist die erste und eine der kritischsten Leistungen im Hochbau. Falsch ausgeführt entstehen Setzungsschäden, Böschungsbrüche oder kostspielige Nacharbeiten — Probleme, die sich in späteren Bauphasen kaum noch beheben lassen.

Diese Seite gibt Bauherren, Planern und Entscheidern einen fachlich belastbaren Überblick über Verfahren, Normen, Einflussgrößen und typische Fallstricke beim Erdaushub in Berlin. Wer die Leistung beauftragen möchte, findet unten das Kontaktformular.

Leistungsumfang

Was umfasst Erdaushub & Baugrube ausheben?

  • Absteckung, Baugrubenplanung und Koordination des Baugrundgutachtens
  • Bodenabtrag und Massenermittlung nach Homogenbereichen (DIN 18300:2019)
  • Baugrubensicherung: Böschung, Berliner Verbau, Trägerbohlwand oder Spundwand
  • Grundwasserhaltung (offene Wasserhaltung, Tiefbrunnenabsenkung) bei hohem Grundwasser
  • Kampfmittelsondierung und Koordination mit dem Kampfmittelbeseitigungsdienst Berlin
  • Abtransport, Klassifizierung und ordnungsgemäße Entsorgung des Aushubmaterials (Z0–Z2)

Die Ausführung erfolgt mit modernem Bagger- und Verbaugerät; alle Aushubmengen werden aufgezeichnet und als Aufmaß für die Abrechnung dokumentiert. Bei angrenzender Bebauung werden Setzungsmesspunkte gesetzt und Erschütterungsprotokolle geführt.

15–30 %Auflockerungsfaktor je nach Bodenart — Mehrvolumen beim Abtransport gegenüber der Grube
45 MN/m²Ev2-Mindestwert Baugrubensohle vor Gründungsbeginn (Plattendruckversuch DIN 18134)
2016DIN 18300-Systemwechsel: Homogenbereiche lösen Bodenklassen I–VII ab — seither Ausschreibungspflicht
0,80 mNormative Frosteinwirkungstiefe Berlin — Grenzwert für tragfähige Gründungssohle im Winter

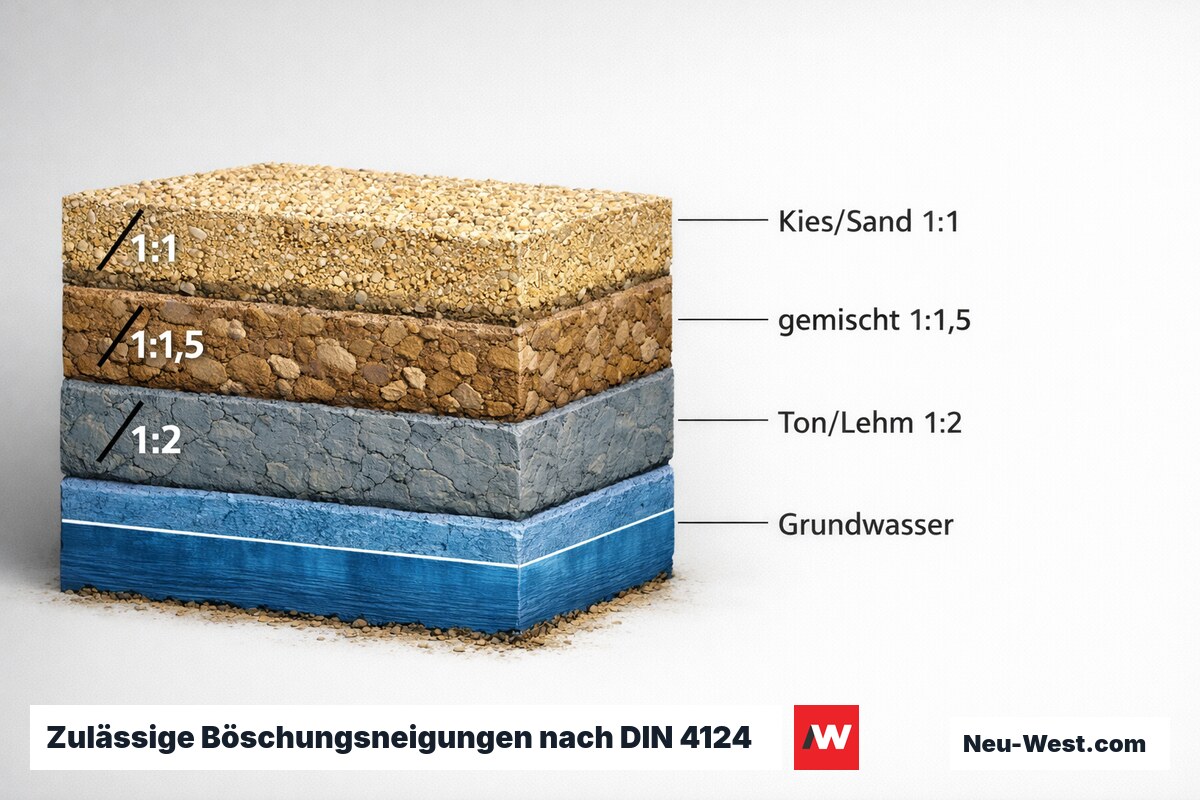

Zulässige Böschungsneigungen nach DIN 4124 – Erklär-Grafik (NEUWEST Berlin)

Homogenbereiche statt Bodenklassen: Der DIN-18300-Systemwechsel in der Praxis

Seit der VOB/C-Revision 2016 sind die früheren Bodenklassen I–VII durch Homogenbereiche ersetzt. Jeder Homogenbereich beschreibt eine Bodenschicht mit einheitlich gemessenen Eigenschaften — Konsistenz, Lagerungsdichte, Wassergehalt, Kornverteilung — die im Baugrundgutachten messtechnisch belegt sein müssen.

Für Ausschreibung und Vergabe hat das erhebliche Konsequenzen: Leistungsverzeichnisse, die noch Bodenklassen nennen, sind technisch überholt und öffnen dem Auftragnehmer die Möglichkeit, selbst zu klassifizieren — verbunden mit Nachtragspotenzial. Ein belastbares Baugrundgutachten vor der Ausschreibung ist damit keine Option, sondern Voraussetzung für eine nachtragsarme Vergabe.

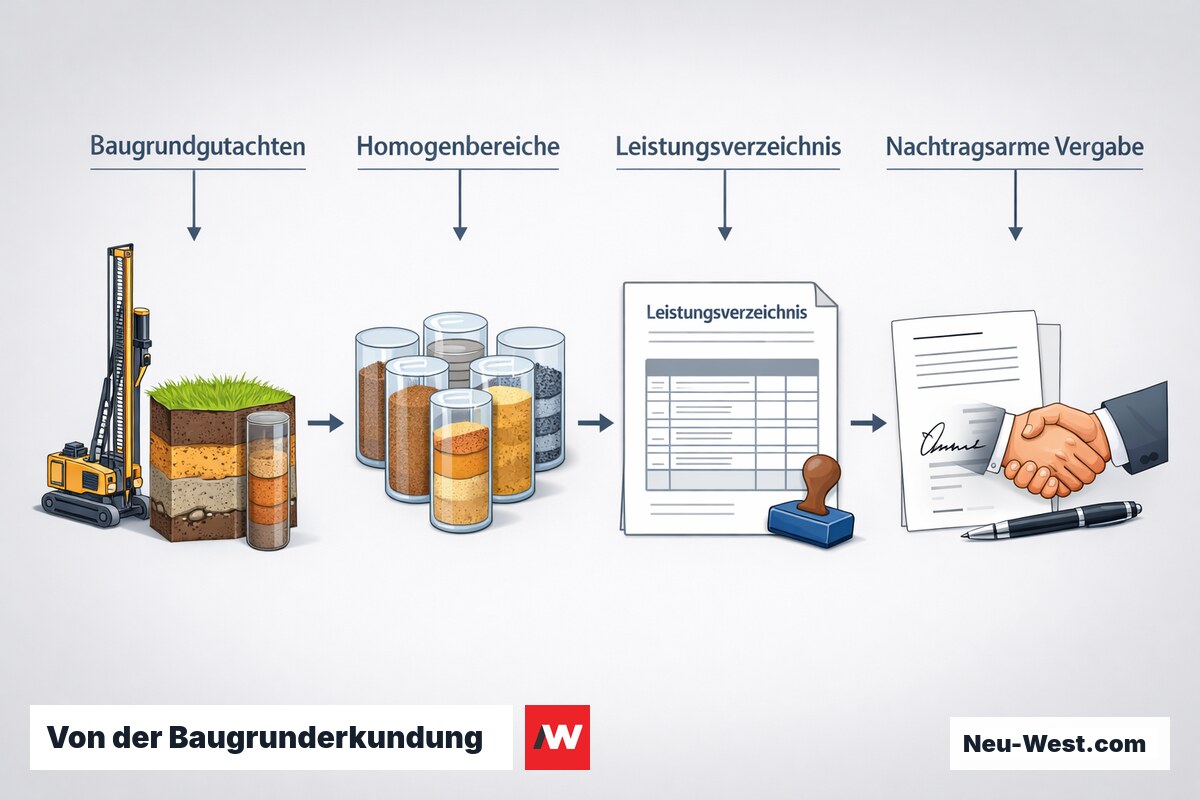

Prozessgrafik: Baugrundgutachten, Einteilung in Homogenbereiche, Leistungsverzeichnis und nachtragsarme Vergabe nach DIN 18300 in vier Schritten.
So gehen wir vor

Ablauf: Vom Baugrundgutachten bis zur Sohlen-Abnahme

1

Baugrunduntersuchung & Kampfmittelsondierung

Baugrundgutachten mit Schürfen oder Bohrungen, Einstufung der Homogenbereiche nach DIN 18300, ggf. Altlastenerkundung (Phase I/II). In Berlin: Anfrage beim Kampfmittelräumdienst (KMBD) vor jedem maschinellen Aushub — rechtliche Pflicht.

2

Leitungsauskünfte & Genehmigungen

Leitungsauskünfte bei allen Versorgern einholen (Gas, Strom, Wasser, Telekommunikation). Bei Verbau auf Nachbargrundstück: Duldungsvereinbarung erforderlich. Beweissicherung beauftragen, bevor der Bagger anrollt.

3

Baugrubenverbau herstellen (sofern erforderlich)

Je nach Platzverhältnissen, Grundwassertiefe und Aushubtiefe: Böschung (bei freier Fläche) oder Verbau (Berliner Verbau, Spundwand, Bohrpfahlwand). Statischer Nachweis nach DIN 4124 bei Verbautiefen über 5 m.

4

Erdaushub schichtenweise

Aushub in Lagen mit Protokollierung der Bodenverhältnisse je Schicht, ggf. Anpassung der Klassifizierung. Mutterboden getrennt lagern oder verwerten — Deponierung von Oberboden ist nach Kreislaufwirtschaftsgesetz nicht zielführend.

5

Ev2-Plattendruckversuch & Planum-Abnahme

Vor Freigabe an den Gründer: Plattendruckversuch nach DIN 18134 (Ev2 ≥ 45 MN/m², Ev2/Ev1 ≤ 2,2). Maßliche Abnahme der Planumstiefe (±5 cm) und -ebenheit (±3 cm unter 4-m-Latte).

6

Abtransport & Entsorgungsnachweis

Einstufung nach LAGA-Zuordnungswerten: Z0/Z1 unbelastet zur Verwertung oder Deponie, Z2 gering belastet kostenpflichtig, darüber hinaus Sonderabfall mit Begleitscheinen und EfB-Nachweis.

Auflockerungsfaktor: Warum mehr Lkw fahren als kalkuliert

Ausgehobener Boden nimmt im gelockerten Zustand deutlich mehr Volumen ein als in der unverrührten Lagerstätte. Der Auflockerungsfaktor beträgt je nach Bodenart ca. 1,10–1,15 bei Sand und Kies, 1,20–1,30 bei Lehm und Schluff, bis 1,35–1,40 bei schweren Tonen mit hohem Wassergehalt.

Ein Kelleraushub von 250 m³ Grubenvolumen ergibt damit 285–350 m³ Transportvolumen — das entspricht 3 bis 5 zusätzlichen 24-t-Lkw-Fuhren, die in keinem Einheitspreisangebot automatisch erscheinen. VOB/C rechnet im gewachsenen Zustand ab, die Entsorgungskosten entstehen jedoch auf Basis des Schüttvolumens. Diesen Unterschied ignorieren Bauherren-Budgets regelmäßig.

Interaktiv

Aushubvolumen & Entsorgungskosten berechnen

Netto-Grundfläche der Baugrube (L × B) als Eingabe. Der Faktor kombiniert Regelaushubtiefe 2,5 m mit Auflockerungsfaktor 1,20 (Berliner Schluff-Sand-Gemisch, DIN 18196 Bodengruppe SU*/UL) — ergibt aufgelockertes Abtransportvolumen für Lkw-Disposition (18-t-Kipper ≈ 12–14 m³ Nutzlast ≈ Fahrten). Böschungszuschlag (+15–20 % je Seite bei 1:1-Böschung) separat hinzurechnen. Kostenbasis: Aushub + Transport + Deponierung LAGA Z1.1.

Aushubvolumen aufgelockert (Lkw-Abfuhr)
Richtkosten inkl. Arbeit

Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

Preise & Kosten

Was kostet Erdaushub & Baugrube ausheben?

Richtwerte für Berlin; Abweichungen durch Bodenverhältnisse, Aushubtiefe, Verbauart und Entsorgungsweg möglich.

LeistungPreis-Spanne (Richtwert)
Aushub mit Hydraulikbagger, Böschung frei15–30 EUR/m³
Aushub mit Berliner Verbau (inkl. Verbauherstellung)40–75 EUR/m³
Aushub mit Spundwand oder Bohrpfahlwand60–120 EUR/m³
Abtransport + Deponierung (LAGA Z0, unbelastet)12–25 EUR/m³
Abtransport + Entsorgung (LAGA Z2, gering belastet)40–90 EUR/m³
Abtransport + Entsorgung (gefährlicher Abfall, Z3/Z4)120–350 EUR/m³
Ev2-Plattendruckversuch (je Prüfpunkt, DIN 18134)350–600 EUR
Beweissicherung Nachbargebäude (Sachverständiger)800–2.500 EUR pauschal
Setzungsmonitoring (Nivellementsystem inkl. Auswertung)600–2.000 EUR pauschal
Kampfmittelsondierung Berlin (je nach Fläche)500–3.000 EUR pauschal

Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

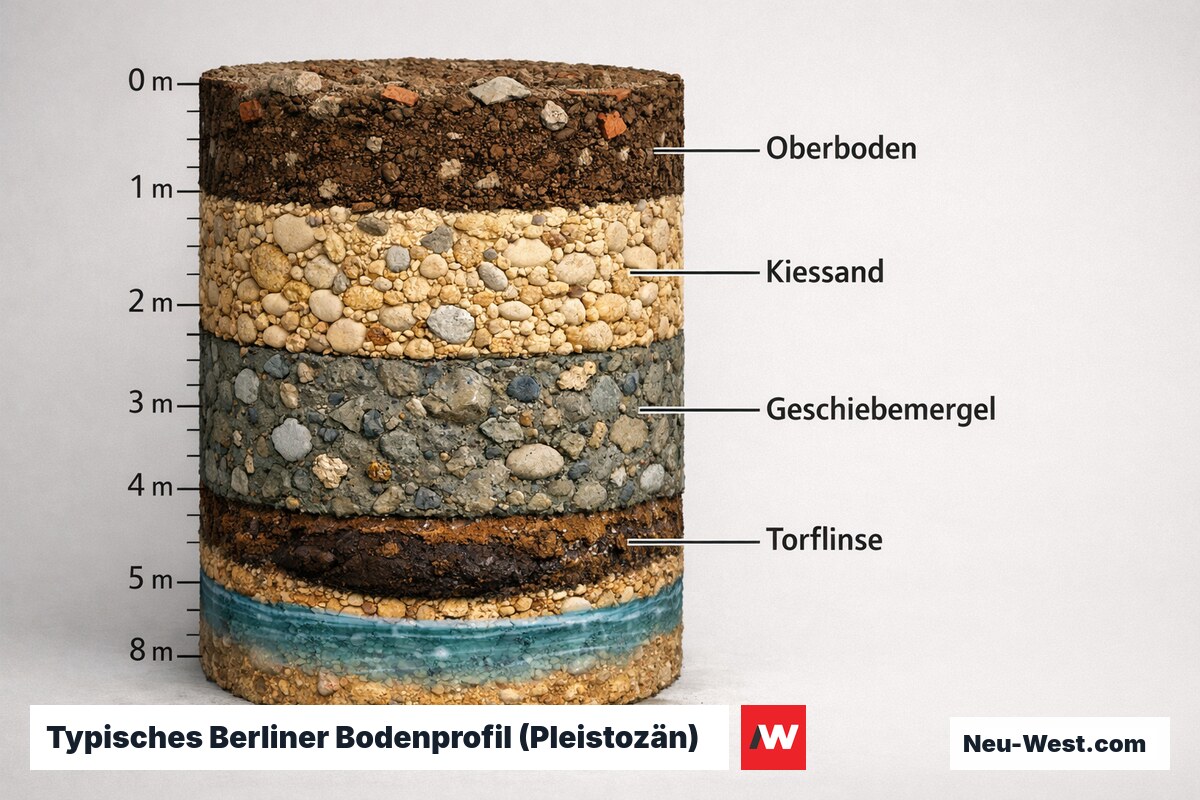

Typisches Berliner Bodenprofil (Pleistozän) – Erklär-Grafik (NEUWEST Berlin)

VOB/C-Abrechnung Erdarbeiten: Böschungsmassenformel und Nachtragsfallen

Nach VOB/C ATV DIN 18300 werden Erdmassen im gewachsenen Zustand gemessen und abgerechnet — nicht als Schüttgut. Bei Böschungsgrabungen mit variierendem Querschnitt gilt die Prismatoidformel: V = (h/6) × (A₁ + 4·Aₘ + A₂), wobei A₁ und A₂ die Endquerschnitte und Aₘ den Mittelquerschnitt darstellen.

Eine häufige Nachtragsfalle: Wird die Böschungsneigung im Leistungsverzeichnis nicht exakt vorgegeben, kann der Auftragnehmer eine flachere Böschung wählen und die Mehrmassen als prüfbaren Nachtrag geltend machen. Planern empfiehlt sich die vertragliche Fixierung der Böschungsneigung (z.B. 1:1) als Ausführungsvorgabe — nicht als bloßen Hinweis.

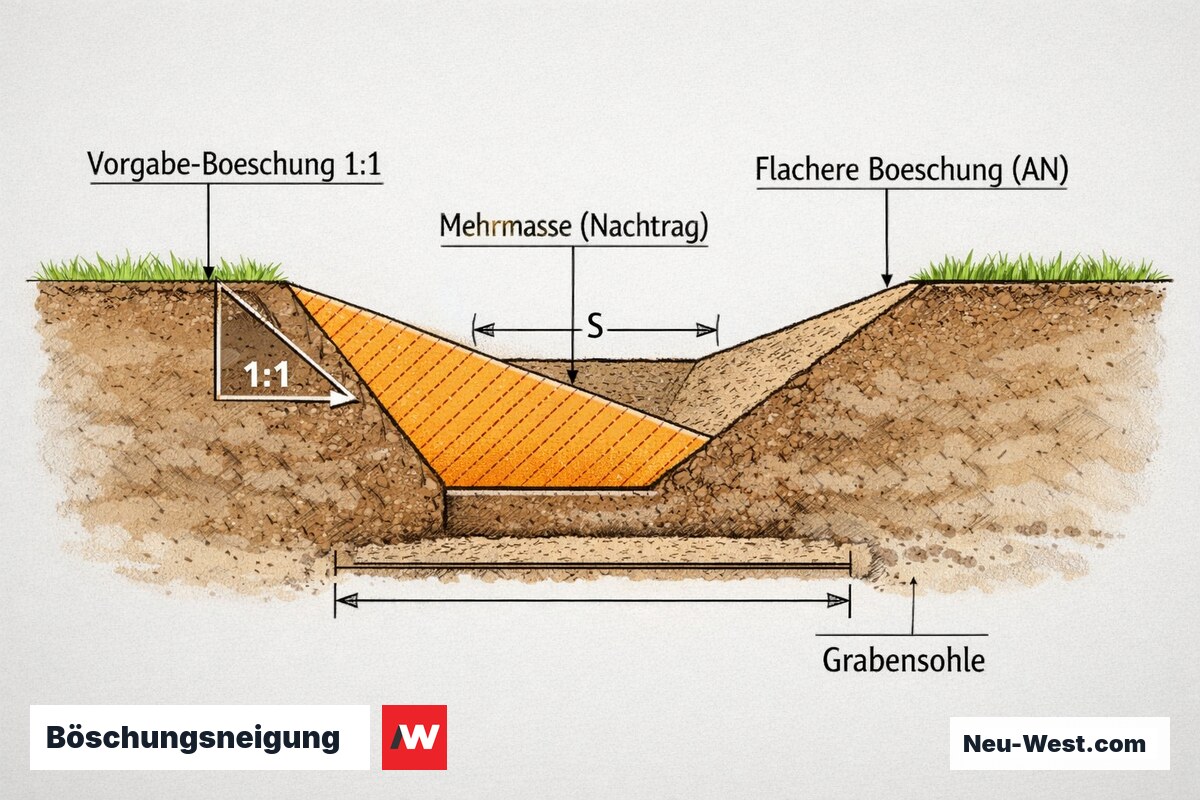

Querschnitt eines Erdbau-Grabens mit steiler Vorgabe-Böschung 1:1 und flacherer Böschung, dazwischen die keilförmige Mehrmasse als Nachtragsvolumen.
Im Überblick

Baugrubenverbau: Fünf Verfahren im Überblick

Böschung (unverbaut)

Kostengünstigste Lösung bei ausreichend Platz. Neigung nach DIN 4124: Sand/Kies 1:1 (β ≤ 45°), bindige Böden steifplastisch bis 1:0,5 (β ≤ 63°). Ab 1,25 m Tiefe Böschungssicherung pflicht, ab 5 m Standsicherheitsnachweis zwingend erforderlich.

Berliner Verbau (Trägerbohlenwand)

Gerammte oder gebohrte Stahlträger mit Holzbohlen-Ausfachung. Wirtschaftlich und reversibel bis ca. 8 m Tiefe. Nicht wasserabdichtend — bei Grundwasser nur mit begleitender Wasserhaltung einsetzbar.

Spundwand

Gerammte Stahlspundbohlen, überlappend und wasserabdichtend. Ideal bei Grundwassernähe und beengten Verhältnissen. Lärmintensiv beim Rammen — in Innenstadtlagen Pressverfahren oder Vibrationsrammen prüfen.

Bohrpfahlwand

Aufgereihte Bohrpfähle tangierend oder überschnitten. Erschütterungsarm, bis ~20 m Tiefe geeignet. Die überschnittene Ausführung ist wasserdicht und für schwierigen Berliner Baugrund (Berliner Sand mit Grundwasser) besonders geeignet.

Schlitzwand

Wasserabdichtende Stahlbetonwand im Schlitzverfahren hergestellt. Für sehr tiefe Baugruben (>15 m) und gleichzeitig als dauerhaftes Gründungselement nutzbar. Höchste Kosten, höchste Steifigkeit — Sonderfall für Großprojekte.

Beweissicherung und Setzungsmonitoring: Haftungsschutz vor Nachbarschaftsschäden

Vor Beginn jeder Aushubmaßnahme in bebauter Umgebung ist eine Beweissicherung der Nachbargebäude Stand der Technik und haftungsrechtlich geboten. Ein unabhängiger Sachverständiger dokumentiert den Ist-Zustand fotografisch und per Risskartierung mit Rissbreitenmaßstab. Ohne diesen Ausgangsbefund ist im Streitfall kaum zu belegen, ob ein Riss durch den Erdaushub oder vorher entstanden ist.

Begleitend empfiehlt sich ein geotechnisches Setzungsmonitoring mit Nivellementsbolzen an Nachbargebäuden und ggf. am Verbau selbst. Grenzwert-Alarme bei 3–5 mm Setzung erlauben rechtzeitiges Eingreifen, bevor konstruktive Schäden entstehen. Die Kosten von 600–2.000 EUR amortisieren sich bei jedem verhinderten Schadensersatzfall.

Lösungs-Finder

Grundwasserhaltungs-Finder

Wie weit liegt die geplante Baugrubensohle unter dem Grundwasserspiegel?

Offene Wasserhaltung (Pumpensümpfe) ausreichend: Sohl- und Böschungsentwässerung per Tauchpumpe nach DIN 18305. Kostengünstigste Variante. Achtung: bei kf > 1×10⁻³ m/s kann die Zuflussrate die Pumpenkapazität überschreiten — hydraulische Zuflussberechnung vorab empfehlenswert.
Wellpoint-System (Leichtbrunnenreihe) geeignet: atmosphärische Saugtiefe max. 5–6 m. Brunnenabstand 0,8–2,0 m je nach kf-Wert; typische Förderleistung 0,5–3 m³/h pro Wellpoint. Untere Einsatzgrenze: kf ≥ 1×10⁻⁵ m/s — bei schluffigen Böden Vakuumunterstützung erforderlich.
Vakuum-Tiefbrunnen erforderlich: Absenkung > 6 m durch Druckluft-Submersiblepumpen, Brunnenabstand 3–8 m, Förderleistung 1–20 m³/h je Brunnen. Vakuumlanzen in Schluffen kombinierbar. Berliner Einleitgenehmigung (§ 8 WHG) und Qualitätsnachweis des Grundwassers vor Einleitung in den Vorfluter obligatorisch.
Sohlsicherung gegen hydraulischen Grundbruch nach DIN 4126 / EC 7 nachweisen (kritischer Gradient ic = (ρs−ρw)/ρw ≈ 1,0). Dichtwand (Spundwand oder Schlitzwand) + Druckentlastungsbrunnen prüfen. Bei artesischem Überdruck: Auftriebsnachweis Sohlplatte maßgebend — Gesamtgewicht muss Auftrieb übersteigen oder Pfahlverankerung vorsehen.
Technische Daten

Technische Kennwerte: Erdaushub & Baugrube

Ev2-Mindestwert Sohlplattengründung (Standardfall)≥ 45 MN/m²
Ev2/Ev1-Verhältnis max. zulässig (DIN 18134)≤ 2,2
Planum-Höhentoleranz zur Solltiefe± 5 cm
Ebenheitstoleranz Baugrubensohle (4-m-Latte)± 3 cm
Böschungsneigung Sand/Kies ohne Grundwasser (DIN 4124)max. 1:1 (β ≤ 45°)
Böschungsneigung bindige Böden steifplastisch (DIN 4124)max. 1:0,5 (β ≤ 63°)
Mindestarbeitsraumbreite bei Verbau (DIN 4124)0,60 m
Normative Frosteinwirkungstiefe Berlin0,80 m
Auflockerungsfaktor Sand/Kies1,10–1,15
Auflockerungsfaktor Lehm/Schluff1,20–1,30
Auflockerungsfaktor Ton (wasserreich)1,30–1,40

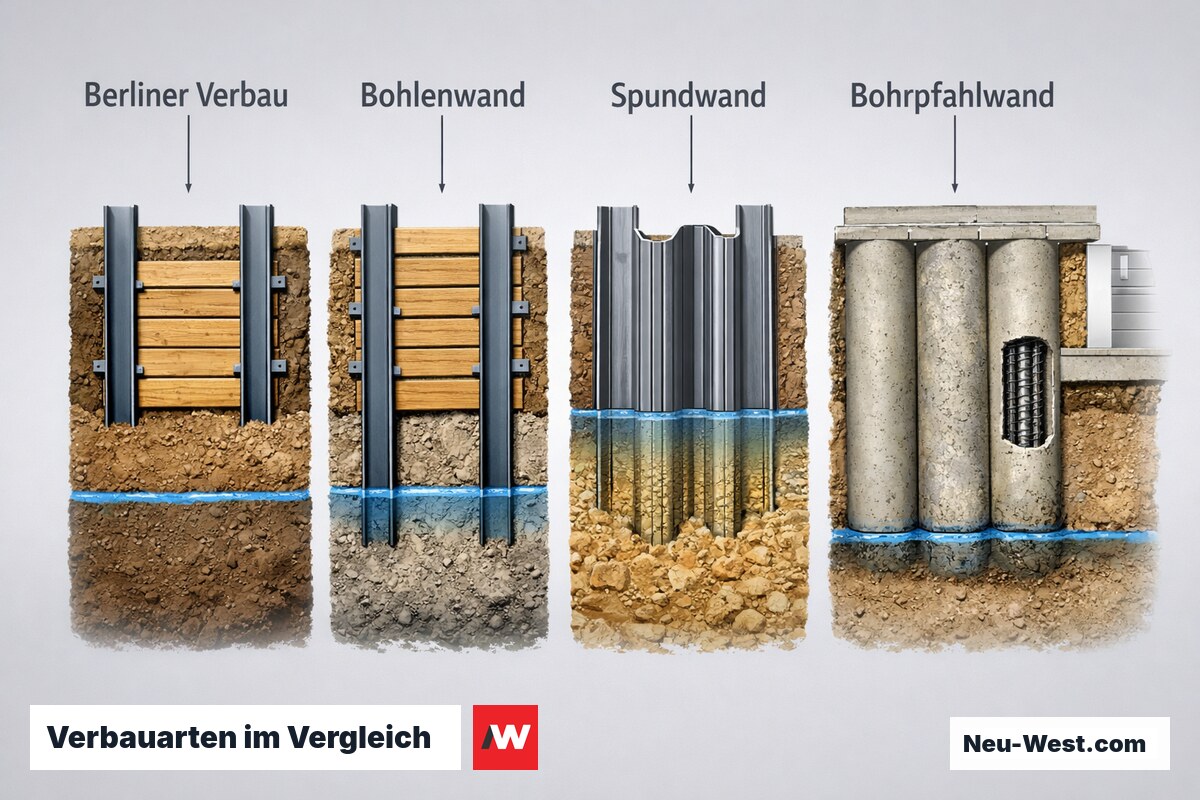

Verbauarten im Vergleich: Berliner Verbau, Bohlen, Spund, Bohrpfahl – Erklär-Grafik (NEUWEST Berlin)

Baugrubensohlen-Toleranzen: Übergabebedingungen an den Gründer

Die Baugrubensohle (Planum) ist die Schnittstelle zwischen Erd- und Fundamentarbeiten — und ein häufiger Streitpunkt bei der Abnahme. Maßgeblich sind zwei Kriterien: die Höhentoleranz (±5 cm zur Solltiefe) und die Ebenheitstoleranz (±3 cm unter der 4-m-Latte). Lokale Mulden können die Sohlplattendicke beeinflussen und damit statisch relevant werden.

Wird das Planum zu tief ausgehoben, ist Magerbeton-Ausgleich erforderlich — Kosten und Verantwortung liegen beim Erdarbeitsunternehmer, sofern er die Toleranz überschritten hat. Einschnittsprotokoll und Nivellementsaufmaß unmittelbar vor der Übergabe sind deshalb Pflicht und schützen beide Seiten bei Streitigkeiten über den Übergabezustand.

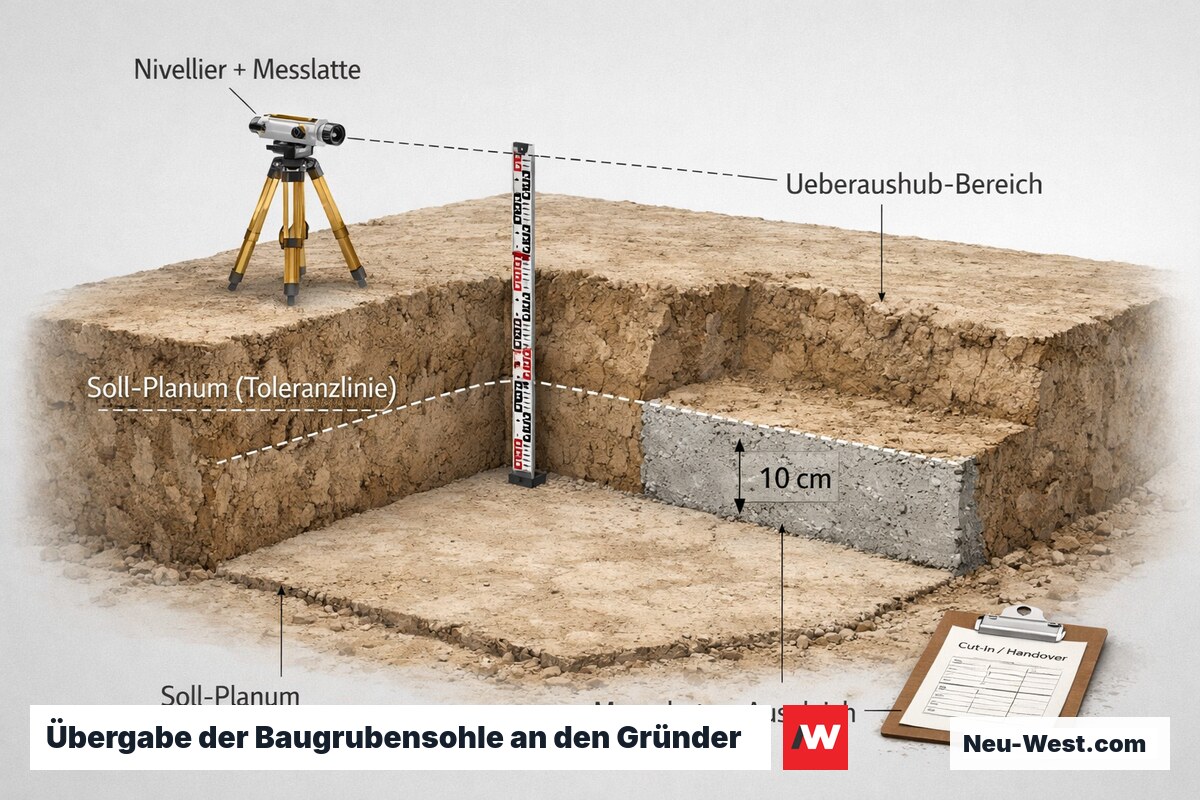

Querschnitt der Baugrubensohle: Soll-Planum, Überaushub mit Magerbeton-Ausgleich und Nivellementsaufmaß mit Messlatte vor der Übergabe.

Kampfmittel in Berlin: Vorabprüfung vor jedem Aushub

Berlin ist als ehemaliges Kriegsgebiet flächendeckend kampfmittelverdächtig. Vor jedem maschinellen Erdaushub ist beim Kampfmittelräumdienst Berlin (KMBD) eine Gefahreneinschätzung einzuholen. Bei positivem Befund: zertifizierte Kampfmittelsondierung vor Baubeginn — Missachtung ist strafbar und führt zu sofortigem Baustopp.

Unbelasteter Aushub als Wertstoff nutzen

Sauberer Sand und Kies (LAGA Z0) ist ein gefragter Baustoff und kann über Erdbörsen oder Recyclingplattformen als Geländeauffüllung verwertet werden. Das spart 15–25 EUR/m³ Deponiekosten — bei 200 m³ Aushub bis zu 5.000 EUR.

Altlastenerkundung vor der Ausschreibung einplanen

Bei Verdacht auf Altlasten (frühere Tankstellen, Reinigungsbetriebe, Industrie) empfiehlt sich eine Phasen-I-Untersuchung vor der Ausschreibung. Stellt sich Belastung erst beim Aushub heraus, entstehen Nachtragspotenziale von 80–350 EUR/m³ — die teuerste Überraschung im Erdaushub.

Winterbau: Frosttiefe, Abdeckpflichten und kalkulierbare Mehrkosten

Gefrorener Boden darf nach VOB/C DIN 18300 nicht als tragfähige Gründungssohle akzeptiert werden — er ist vor Übergabe aufzutauen und auf Tragfähigkeit zu prüfen. Für Berlin gilt eine normative Frosteinwirkungstiefe von 0,80 m; in ausgeprägten Kältewellen können lokal bis zu 1,00 m erreicht werden.

Muss bei Minustemperaturen ausgehoben oder die fertige Sohle über Nacht gesichert werden, sind Dämmmatten oder Folienabdeckungen Pflicht — vertragliche Schutzpflicht des Auftragnehmers nach VOB/B. Mehrkosten für Winterbau (Wärmeerzeuger, Abdeckmaterial, verlängerte Rüstzeiten) sind gesondert zu vereinbaren; sie sind nicht Bestandteil des Einheitspreises für Erdarbeiten.

Interaktiv

LAGA-Entsorgungskosten nach Kontaminationsklasse

Berliner Stadtböden sind häufig durch Auffüllhorizonte, Altlasten oder Kampfmittel vorbelastet. Die LAGA-Mitteilung 20 (M 20, 'Anforderungen an die Verwertung von mineralischen Abfällen') regelt Zuordnungswerte und Einbauszenarien. Der Schieberegler zeigt typische Berliner Entsorgungskosten je m³ Feststoff (netto, ohne Aushub- und Transportkosten).

LAGA-Klasse
Im Vergleich

Baugrubenverbau-Varianten im Vergleich

KriteriumBöschungBerliner VerbauSpundwandBohrpfahlwand
WasserabdichtungNeinNeinJaÜberschnitten: Ja
Platzbedarf BaufeldSehr hochMittelGeringGering
RückbaubarJaJa (meist)Nein
ErschütterungenKeineGeringHoch (Rammen)Sehr gering
Sinnvolle max. Tiefe~4 m~8 m~15 m~20 m
Relative KostenNiedrigMittelMittel–hochHoch

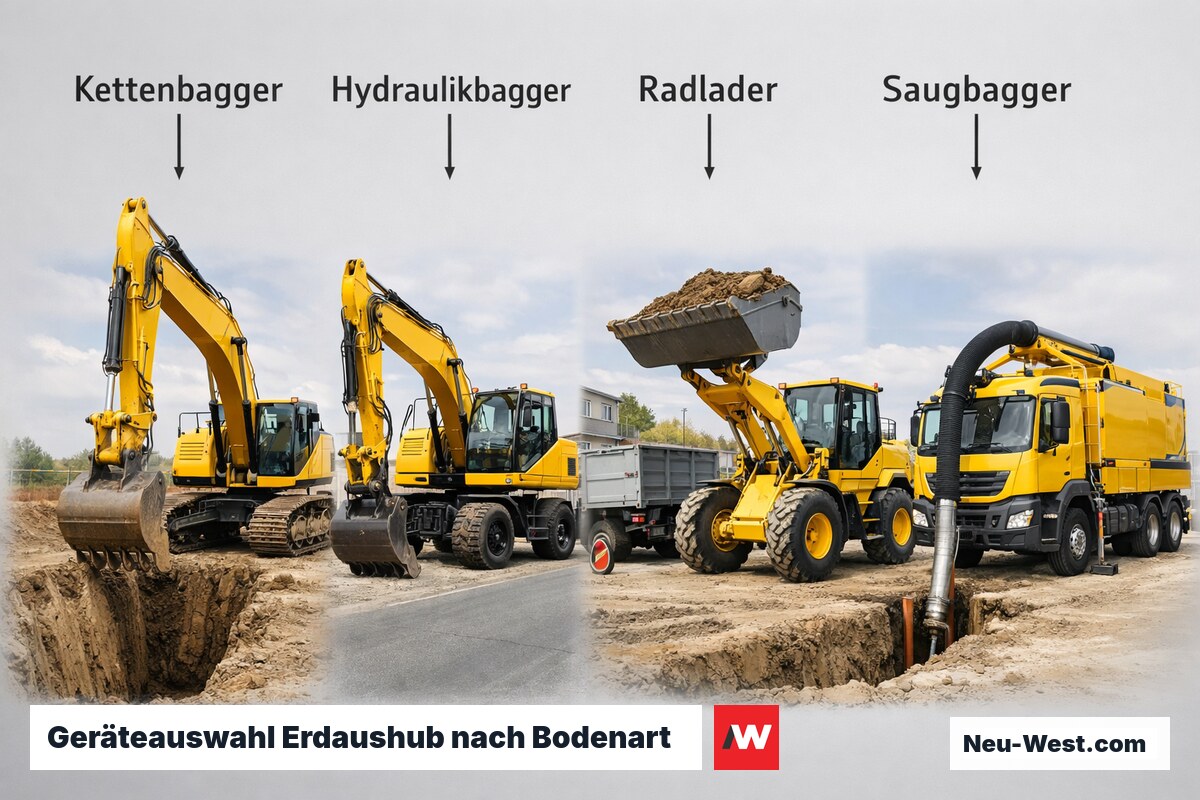

Geräteauswahl Erdaushub nach Bodenart und Platzverhältnissen – Erklär-Grafik (NEUWEST Berlin)

Ev2-Plattendruckversuch: Tragfähigkeitsprüfung vor Gründungsbeginn

Der Ev2-Plattendruckversuch nach DIN 18134 ist die Standardprüfung der Baugrubensohle. Gemessen wird der Verformungsmodul im zweiten Belastungszyklus (Ev2) — der erste Zyklus (Ev1) erfasst den unverdichteten Urzustand, der zweite den unter Last konsolidierten. Mindestwert für eine Sohlplattengründung im Standardfall: Ev2 ≥ 45 MN/m².

Häufig missverstanden: Ein Ev2/Ev1-Verhältnis > 2,2 signalisiert unzureichende Vorverdichtung — auch dann, wenn Ev2 den absoluten Grenzwert formell erfüllt. Das heißt: eine hohe Tragfähigkeit kann ein Verdichtungsdefizit maskieren. Prüfpunktanzahl und -verteilung sollten im Gründungsgutachten vorgegeben werden — nicht dem Auftragnehmer überlassen bleiben.

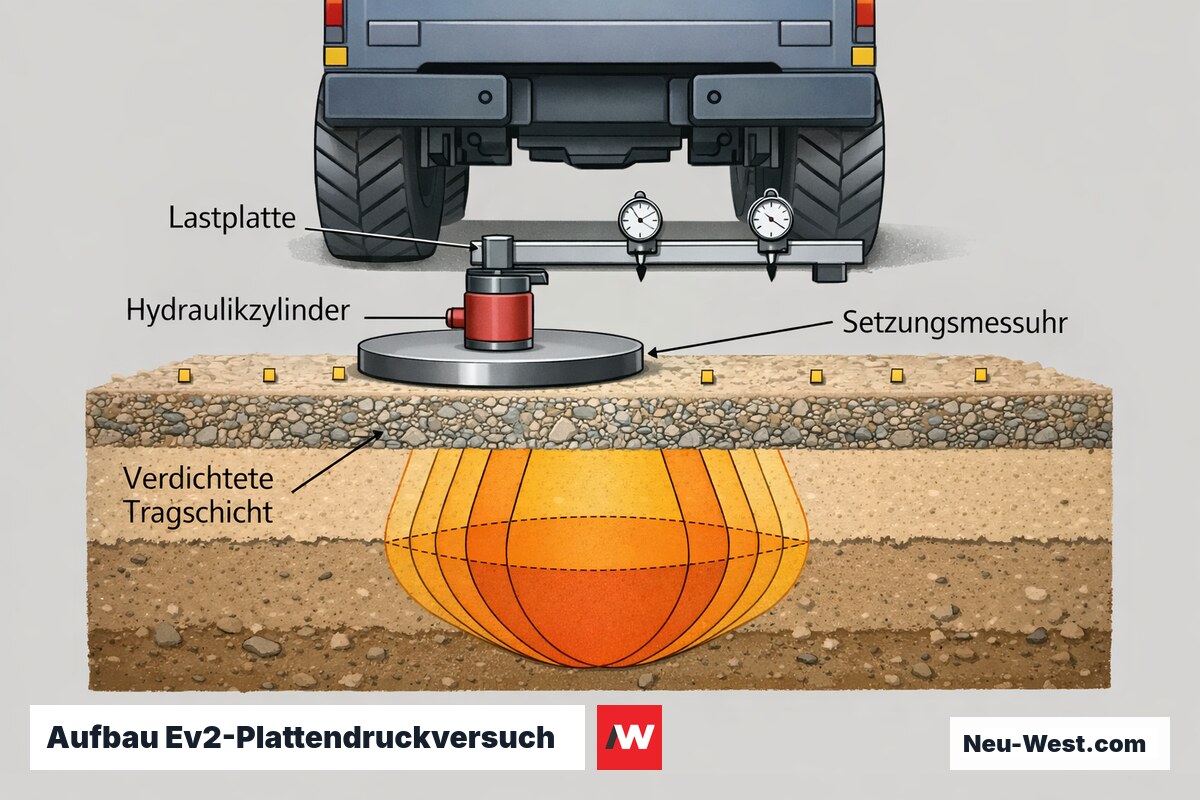

Querschnitt eines Ev2-Plattendruckversuchs mit Lastplatte, Hydraulikzylinder und Messuhren zur Tragfähigkeitsprüfung auf verdichteter Tragschicht vor der Gründung.
Zeitlicher Ablauf

Typischer Projektablauf mit Zeitrahmen

  • Baugrundgutachten & Kampfmittelabfrage2–4 Wochen
  • Leitungsauskünfte & Genehmigungen1–3 Wochen
  • Beweissicherung Nachbargebäude (Gutachter)3–7 Tage
  • Verbauherstellung (sofern erforderlich)3–10 Tage
  • Eigentlicher Erdaushub2–10 Tage
  • Ev2-Prüfung & Planum-Abnahme1–2 Tage

Böschungssicherung bei Witterung: Erosionsschutz und Verkehrssicherungspflicht

Offene Böschungen müssen dauerhaft gegen Erosion und Rutschung gesichert sein. Bei Starkregen kann die Sättigungsfront in bindigem Boden innerhalb von Stunden bis zur Gleitfläche vordringen, besonders bei Böschungen über 2,0 m Höhe. Stand der Technik sind Erosionsschutzmatten (Kokosgewebe oder Jutegeflecht) oder temporäre Folienabdeckungen als Witterungsschutz.

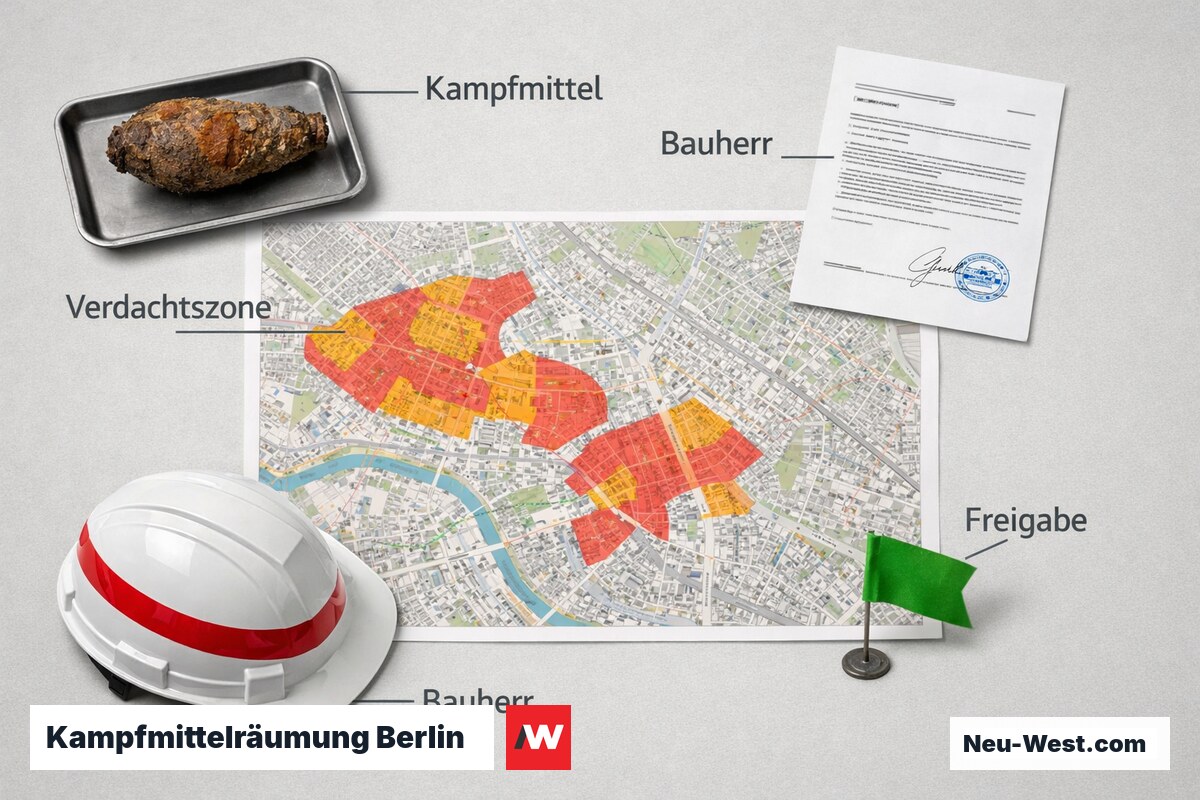

Kampfmittelräumung Berlin: Pflichten vor dem Aushub – Erklär-Grafik (NEUWEST Berlin)

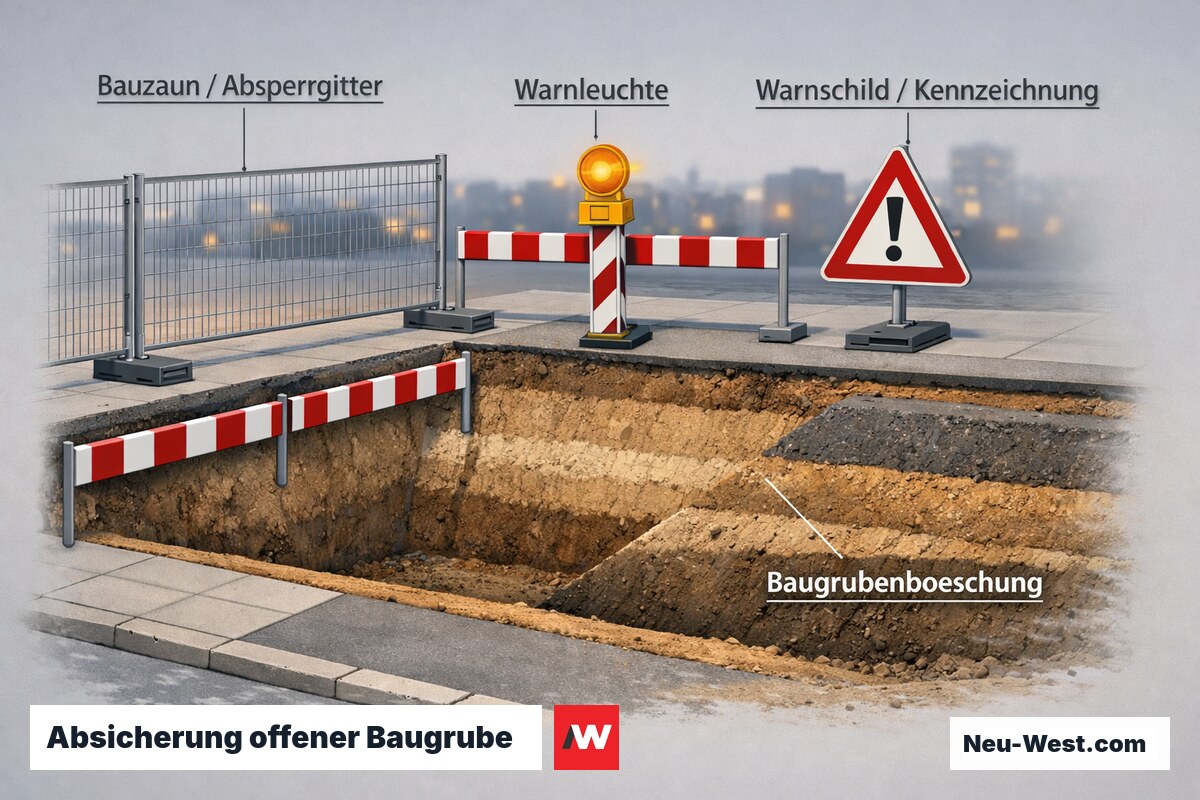

Querschnitt einer offenen Baugrube mit Bauzaun, Warnleuchte, Warnschild und geböschter Grubenwand als Verkehrssicherung in der Dunkelheit.

Die Verkehrssicherungspflicht für die offene Baugrube liegt beim Bauherrn als Grundstückseigentümer, sofern vertraglich nicht auf den Auftragnehmer übertragen. Fehlende oder unzureichende Absperrung führt im Schadensfall zu vollem Regress nach § 823 BGB. Absperrung, Kennzeichnung und Beleuchtung in der Dunkelheit nach Baustellenverordnung und DGUV Vorschrift 38 sind Mindeststandard.

Kurz erklärt

Wichtige Begriffe rund um Erdaushub & Baugrube ausheben

Homogenbereich
Bodenschicht mit einheitlich messtechnisch belegten Eigenschaften nach DIN 18300 (seit VOB/C-Revision 2016); ersetzt die früheren Bodenklassen I–VII.
Auflockerungsfaktor
Verhältnis von Schüttvolumen (geförderter gelockerter Boden) zu gewachsenem Volumen; liegt je nach Bodenart zwischen 1,10 (Sand) und 1,40 (Ton).
Ev2-Wert
Verformungsmodul aus dem zweiten Belastungszyklus des Plattendruckversuchs nach DIN 18134; Maß für die Tragfähigkeit des Bodens unter der Gründungssohle.
Berliner Verbau
Baugrubenverbausystem aus gerammten oder gebohrten Stahlträgern mit eingelegten Holzbohlen; reversibel und wirtschaftlich bis ca. 8 m Tiefe.
Planum
Fertige, planmäßige Oberfläche der Baugrubensohle; Übergabefläche vom Erdarbeits- an den Fundamentbauer mit definierten Höhen- und Ebenheitstoleranzen.
LAGA-Einstufung
Klassifizierung von Bodenaushub nach seiner chemischen Belastung (Z0 unbelastet bis Z4+ stark belastet); bestimmt die Entsorgungskosten und zulässigen Verwertungswege.
Prismatoidformel
Formel zur Volumenberechnung von Böschungsgrabungen nach VOB/C: V = (h/6) × (A₁ + 4·Aₘ + A₂); A₁/A₂ = Endquerschnitte, Aₘ = Mittelquerschnitt.
Beweissicherung
Dokumentation des Zustands angrenzender Gebäude vor Baubeginn durch einen Sachverständigen; schützt alle Beteiligten vor unbegründeten Schadensersatzforderungen.

Der Auflockerungsfaktor wird in privaten Baukostenplänen systematisch ignoriert. Wer 300 m³ Keller ausheben lässt, transportiert bis zu 390 m³ ab — das sind fünf zusätzliche 24-t-Lkw-Fuhren, die in keinem Einheitspreisangebot automatisch enthalten sind und keinen Bauherren-Budgets automatisch erscheinen.

Geotechniker, Bauleitung Gründungsarbeiten Berlin

Erdaushub & Baugrube ausheben Fragen & Antworten

Was haben die Homogenbereiche nach DIN 18300:2019 mit dem Aushubpreis zu tun?
Mit der DIN-18300-Revision 2016 (VOB/C) ersetzen Homogenbereiche die früheren Bodenklassen 1–7. Ein Homogenbereich beschreibt eine Bodenschicht über tatsächlich gemessene Kennwerte — Scherfestigkeit, Wassergehalt, Korngrößenverteilung — statt grober Kategorien. Für die Kalkulation bedeutet das: Ist im Baugrundgutachten ein Homogenbereich mit hohem Steinanteil oder großer Lagerungsdichte ausgewiesen, steigt der Geräteverschleiß und damit der Einheitspreis erheblich. Planer, die bei der Ausschreibung auf Homogenbereiche verzichten oder das Gutachten nicht rechtzeitig einbeziehen, riskieren massive Nachtragsrisiken.
Welchen Einfluss hat der Berliner Untergrund konkret auf Aufwand und Risiko?
Der Berliner Untergrund ist glazial geprägt: Unter einer oft dünnen Mutterbodendecke folgt wechselnd Geschiebemergel (hart, hohe Scherfestigkeit, schwer lösbar) und Beckensand (locker, fließgefährdet bei Grundwassernähe). Besonders problematisch sind Findlinge — erratische Blöcke bis zu mehreren Tonnen —, die ohne Vorinformation aus dem Gutachten unvorhergesehene Stillstandszeiten verursachen. In Spandau und Köpenick tritt zudem Torf auf: ein Boden mit sehr geringer Tragfähigkeit und hohem organischen Anteil, der Sondermaßnahmen beim Verbau erfordert.
Ab welcher Tiefe ist eine Baugrubensicherung nach DIN 4124 vorgeschrieben?
DIN 4124 (Baugruben und Gräben — Böschungen, Verbau, Arbeitsraumbreiten) definiert klare Grenzen: Bis 1,25 m Tiefe kann ohne Böschung oder Verbau gearbeitet werden, sofern der Boden standfest ist. Ab 1,25 m ist entweder eine regelkonforme Böschung (nichtbindiger Boden 45°, bindiger Boden bis 60°) oder ein Verbau erforderlich. Ab 5 m Tiefe oder bei besonderen Randbedingungen — Grundwasser, angrenzende Bebauung, Verkehrslasten — ist eine gesonderte statische Berechnung durch einen Geotechnik-Fachingenieur Pflicht. Werden diese Grenzen ignoriert, haftet der ausführende Betrieb und im Schadensfall auch der verantwortliche Bauleiter.
Was ist der Auflockerungsfaktor und warum ist er für die Abtransportplanung entscheidend?
Beim Lösen aus dem gewachsenen Boden vergrößert sich das Materialvolumen — beschrieben durch den Auflockerungsfaktor. Typische Richtwerte: Sand 1,10–1,15, Kies 1,15–1,20, bindiger Boden (Ton, Schluff) 1,20–1,35, Fels 1,35–1,60. Wer aus dem Aushubvolumen direkt die Fuhrenanzahl ableitet, plant zu knapp: Bei 500 m³ Baugrube in Berliner Geschiebemergel (Faktor ~1,25) sind 625 m³ Schüttgut abzufahren — bei einem 10-Tonner-Lkw mit ca. 5–6 m³ Nutzvolumen entspricht das 100–125 Fuhren.
Wie werden Aushubmassen klassifiziert, und wann ist Sonderabfall zu erwarten?
Ausgehobener Boden wird nach LAGA M 20 (Richtlinie der Länderarbeitsgemeinschaft Abfall) klassifiziert: Z0 (unkontaminiert, direkte Wiederverwendung möglich), Z1.1 und Z1.2 (leicht belastet, eingeschränkt verwertbar), Z2 (stärker belastet, Deponie oder Sonderaufbereitung). In Berlin ist bei Aushüben in gründerzeitlichen Quartieren, alten Gewerbegebieten oder gaswerksnahem Gelände eine orientierende Bodenuntersuchung vor dem Aushub dringend zu empfehlen — ungeplante Sonderabfallentsorgung kostet das 5- bis 20-fache gegenüber Z0-Material.
Wann ist eine Grundwasserhaltung erforderlich, und welches Verfahren ist wann richtig?
Sobald die Aushubsohle unter dem Grundwasserspiegel liegt, muss der Bereich trockengehalten werden. Offene Wasserhaltung (Pumpensümpfe) eignet sich nur bei gut durchlässigen Böden und geringen Wassermengen; bei größeren Zuflüssen oder feinerem Boden kommt die Tiefbrunnenabsenkung zum Einsatz. Kritisch in Berlin: Der Grundwasserspiegel liegt regional bereits bei 1–3 m unter GOK. Eine Absenkung auf Baugrubensohle kann bei Nachbargebäuden auf Holzpfählen Pfahlkorrosion auslösen — das erfordert eine hydrogeologische Prognoserechnung und ggf. eine Wasserhaltungsvereinbarung mit der Senatsverwaltung.
Welche Kampfmittelpflichten gelten in Berlin beim Erdaushub?
Berlin gilt bundesweit als einer der am stärksten mit Kampfmitteln belasteten Standorte. Der Kampfmittelbeseitigungsdienst (KMBD) Berlin schreibt vor: Vor Erdarbeiten mit Bodeneingriffen ist eine Anfrage auf Kampfmittelfreiheit zu stellen. Bei nicht freigegebenen Flächen ist eine Luftbildauswertung und ggf. eine Sondierung Voraussetzung für den Aushub. Die Kosten trägt der Bauherr; Versicherungen decken Schäden durch Unterlassung dieser Pflicht häufig nicht. Besondere Risikogebiete: Stadtmitte, Tempelhof, Spandau, Wedding, Prenzlauer Berg.
Welche Setzungsrisiken bestehen bei Erdaushub neben Bestandsgebäuden, und wie werden sie kontrolliert?
Jede Grundwasserabsenkung und jede Erdentlastung durch Aushub verändert die Spannungsverhältnisse im Boden. Direkt angrenzende Gebäude können sich setzen oder kippen — selbst wenige Millimeter können bei rissanfälligen Mauerwerksbau zu sichtbaren Schäden führen. Nach DIN 4123 (Unterfangungen) und den EAB-Empfehlungen des Arbeitskreises Baugruben sind bei Aushüben neben Bestandsgebäuden geodätisches Setzungsmonitoring sowie Erschütterungsmessungen Pflicht — als Beweissicherung vor Baubeginn und als Frühwarnsystem während des Aushubs. Zulässige Differenzsetzungen (i. d. R. ≤ 5–10 mm) werden im SiGePlan festgelegt.
