Video: Fließestrichvon Neuwest Bauleitern empfohlen
Bodenbeläge & Estrich

Fließestrich Berlin — Calciumsulfat & Zement fachgerecht einbauen lassen

Fließestrich pumpt sich selbstnivellierend in große Flächen und benötigt deutlich weniger Handarbeit als konventioneller Zementestrich. Für Fußbodenheizung ist der Calciumsulfat-Fließestrich (CA) die bevorzugte Wahl: Er leitet Wärme mit typ. λ ≈ 1,2–1,8 W/(m·K) effizienter als viele CT-Typen und reagiert schneller auf Vorlauftemperaturänderungen — relevant für den laufenden Energieverbrauch.

Die Qualität hängt entscheidend von den unsichtbaren Schritten ab: Trennlage, Druckprüfung der Heizrohre, vollständiges Abschleifen der Sinterschicht und eine normgerechte CM-Feuchtemessung vor der Belegung. Werden diese Schritte übersprungen, entstehen Schäden, die erst nach Bodenbelagsmontage sichtbar werden — dann meist auf Kosten des Verlegers oder Bauherrn.

Leistungsumfang

Was umfasst der Fließestrich-Einbau?

  • Untergrundkontrolle, Reinigung und Trennlage bzw. Dämmschicht verlegen
  • Randdämmstreifen anbringen (Schall- und Wärmedämmung an Wand/Bauteilanschlüssen)
  • Heizrohr-Druckprüfung und Fixierung vor Estricheinbau
  • Fließestrich maschinell pumpen, nivelliern und mit Stachelwalze entlüften
  • Sinterschicht nach Ersterhärtung vollständig abschleifen und absaugen
  • CM-Feuchtemessung dokumentieren, ggf. Aufheizprotokoll nach DIN EN 1264-4 durchführen

Zur Leistung gehört die vollständige Abnahmedokumentation — CM-Protokoll, Schichtdickennachweis und Aufheizprotokoll — damit der Übergang zur Bodenbelagsarbeit ohne Rückläufer erfolgt.

bis 1.500 m²Tagesleistung per Pumpe
≤ 0,5 %CM-Belegreife CA-Estrich
± 2 mmEbenheitstoleranz auf 4 m (DIN 18202 Tab. 3)
< 0,1 mm/mSchwindmaß CA — CT bis 1,0 mm/m

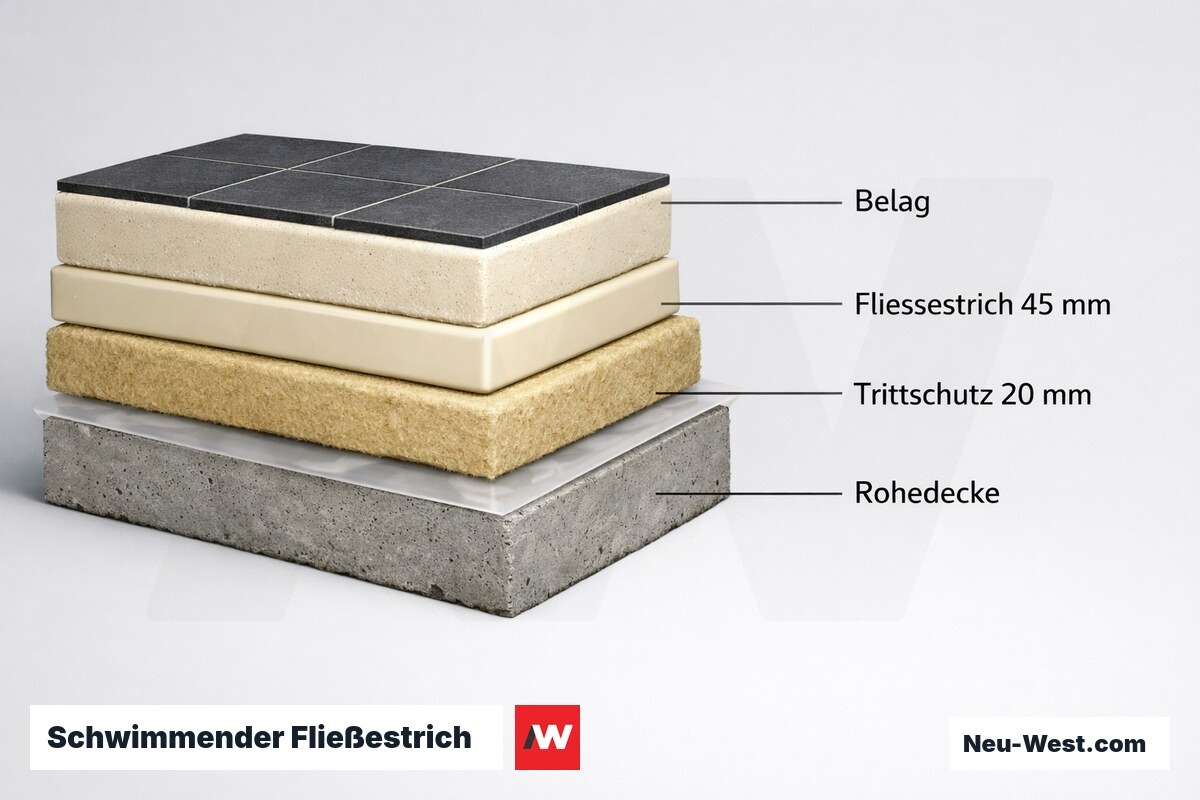

Schwimmender Fließestrich: Schichtaufbau mit Mindestdicken – Erklär-Grafik (NEUWEST Berlin)

Anhydrit oder Zement: die Chemie hinter Fließestrich

Fließestrich besteht entweder aus Calciumsulfat (CA) — dem Bindemittel Anhydrit — oder aus Zement (CT). CA-Fließestrich erhärtet durch Sulfathydratation zu Calciumsulfat-Dihydrat; das Volumen bleibt dabei nahezu konstant, was das extrem geringe Schwindmaß von unter 0,1 mm/m erklärt.

CT-Fließestrich basiert auf hydraulischer Erhärtung mit Schwindwerten bis 1,0 mm/m — ein entscheidender Unterschied für die Fugenplanung. Sulfatbeständigkeit ist die neuralgische Grenze: CA-Estrich löst sich in dauerhafter Feuchte auf, CT-Estrich widersteht ihr — das macht die Bindemittelwahl zur ersten Grundsatzentscheidung bei jedem Projekt.

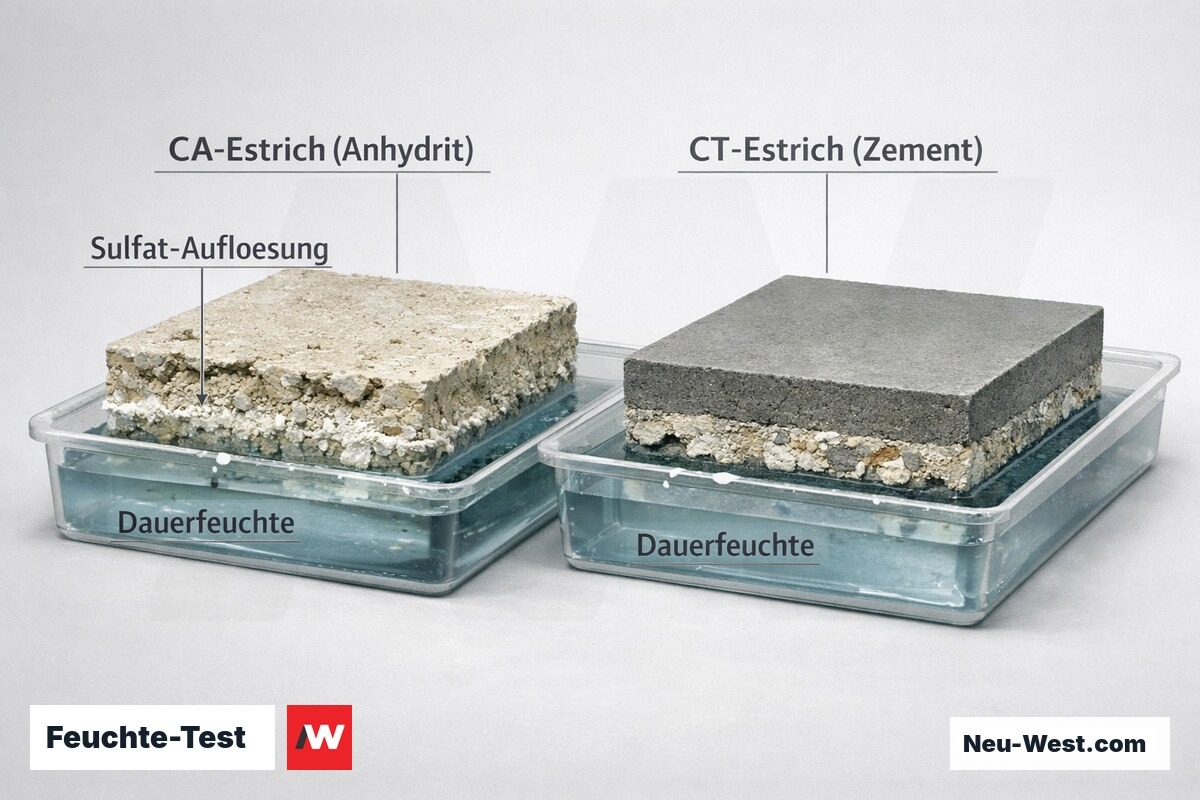

Vergleichs-Querschnitt zweier Fließestrich-Proben in Dauerfeuchte: Anhydritestrich löst sich auf, Zementestrich bleibt intakt.
Preise & Kosten

Was kostet Fließestrich?

Richtwerte je m² eingebaut, Berlin 2025; Schichtdicke 40–60 mm, ohne Sonderbauteile und Abbruch.

LeistungPreis-Spanne (Richtwert)
CA-Fließestrich Material (40–60 mm)9–16 EUR/m²
CT-Fließestrich Material (40–60 mm)12–20 EUR/m²
Einbau inkl. Pumpe und Verlegen7–12 EUR/m²
Aufheizprotokoll (Heizestrich FBH)1–3 EUR/m²
Schleifen Glashaut — CA, Pflicht1,50–2,50 EUR/m²
Grundierung vor Belagverlegung1–2 EUR/m²
Gesamtspanne typisch18–35 EUR/m²

Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

Ebenheitstoleranzen nach DIN 18202: was Fließestrich leistet

DIN 18202:2013 Tabelle 3 definiert Stichmaße für fertige Böden. Auf einer Messlänge von 4 m gilt für flächenfertige Böden ein Grenzwert von 10 mm (Zeile 3, Normalanforderung), für erhöhte Anforderungen 9 mm (Zeile 4). Fließestrich erreicht durch seine selbstnivellierende Fließviskosität routinemäßig den 10-mm-Grenzwert — und mit optimierten Rezepturen den schärferen 9-mm-Wert der erhöhten Anforderung, den handgezogener Zementestrich selten ohne Lehren schafft.

Für Beläge mit geringer Eigentoleranz — großformatige Feinsteinzeugplatten, Gießharzfußböden, gespannte Vinylbahnen — ist die erhöhte Anforderung nach Zeile 4 (9 mm auf 4 m) Mindestanforderung und muss vertraglich vereinbart werden. Zu unterscheiden ist stets zwischen der Ebenheitstoleranz des Estrichs nach DIN 18202 und der Planlagetoleranz des Belags nach seiner jeweiligen Produktnorm.

Interaktiv

Kostenrechner Fließestrich: Material, Einbau und Gesamtpreis

Richtwerte für CA-Fließestrich (Calciumsulfat) auf Basis Trockenestrichmörtel. CT-Fließestrich liegt material- und einbauseitig ca. 10–15 % höher. Verbrauch nach Herstellerangaben typisch 1,6 kg/m²/mm; Schüttgutpreise regionaler Fachhandel Berlin.

CA-Fließestrich-Trockenmörtel
Säcke à 25 kg
Richtkosten inkl. Arbeit

Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

Im Überblick

Fließestrich-Typen: Übersicht und Einsatzbereiche

CA-Fließestrich (Anhydrit)

Marktdominant im Wohnungsbau. Schwindfrei, hohe Frühfestigkeit, ideal für FBH-Heizestriche. Nicht für Feuchträume oder dauerhaft wasserbelastete Bereiche geeignet — Calciumsulfat löst sich bei dauerhafter Feuchte auf.

CT-Fließestrich (Zement)

Geeignet für feuchtebelastete Bereiche und Außenbereiche mit Überdachung. Höheres Schwindmaß erfordert engere Fugenabstände. Druckfestigkeitsklassen bis C40 erreichbar — Vorteil bei erhöhten gewerblichen Nutzungslasten.

Schnell- und Terminesich

Sonderrezepturen auf CA-Basis mit Beschleunigerzusatz: Begehbarkeit in 12–24 h, Belegreife in 7–10 Tagen statt 28. Einsatz bei Bausoll-Druck. Mehrpreis ca. 15–25 % gegenüber Standardware.

Heizestrich (FBH-geprüft)

Für Fußbodenheizung geprüfte Formulierungen nach DIN EN 13813. Wärmeleitzusätze erhöhen λ auf 1,4–1,6 W/(mK). Das Funktionsheizen mit Aufheizprotokoll nach DIN EN 1264-4 ist normseitig Pflicht.

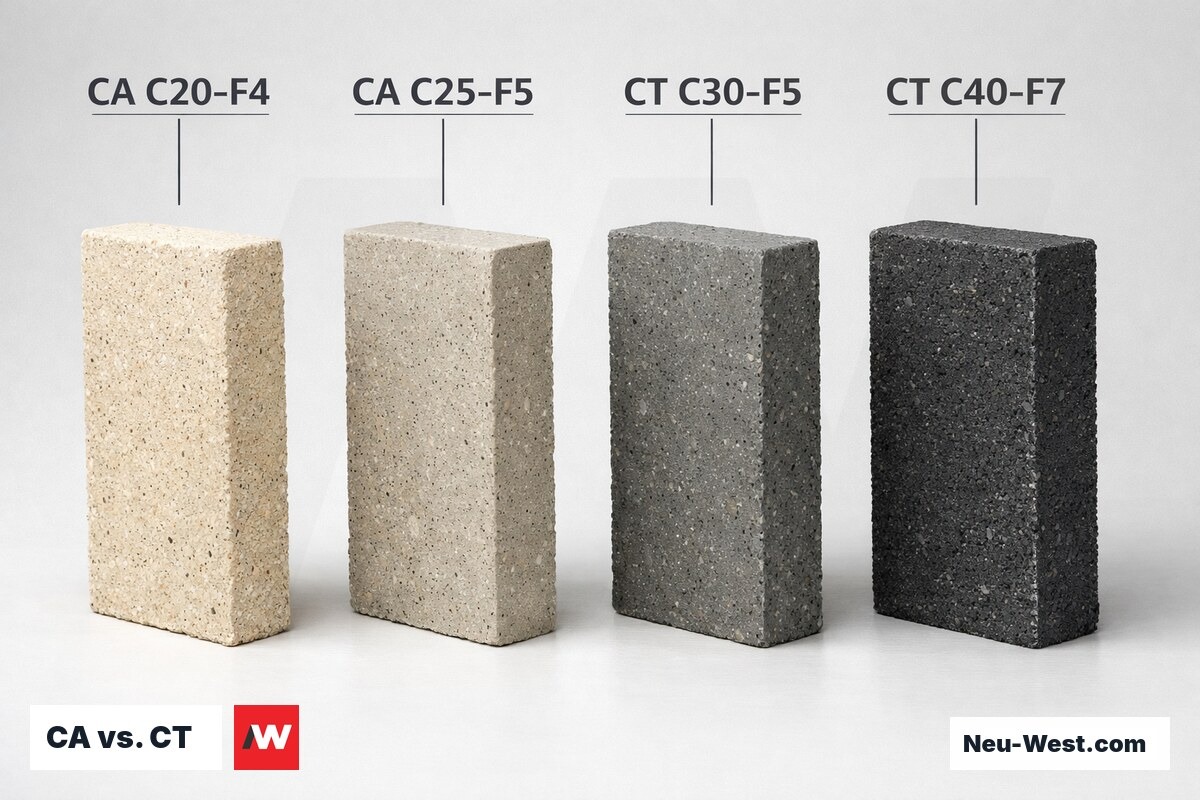

CA vs. CT: Festigkeitsklassen und Einsatzbereiche im Vergleich – Erklär-Grafik (NEUWEST Berlin)

CM-Messung: Belegreife korrekt feststellen — Haftungsfalle Restfeuchte

Die Calciumcarbid-Methode (CM) ist die anerkannte Prüfmethode für Restfeuchte in Estrichen. Grenzwerte: CA-Estrich ≤ 0,5 CM-%, mit Fußbodenheizung ≤ 0,3 CM-%; CT-Estrich ≤ 2,0 CM-%, mit FBH ≤ 1,8 CM-%. Elektrische Messgeräte (Widerstands- oder Kapazitätsmessung) sind nur als Orientierung geeignet, nicht als Nachweis.

Häufiger Fehler: Messung nur an der Oberfläche statt im unteren Drittel der Schicht, wo Restfeuchte am längsten verbleibt — besonders bei geschlossenen Dämmlagen darunter. Haftungsrelevant: Ohne dokumentiertes CM-Protokoll trägt der Verleger bei Belagschäden die Beweislast. Probenahmetiefe, Uhrzeit und Messwert müssen schriftlich festgehalten werden.

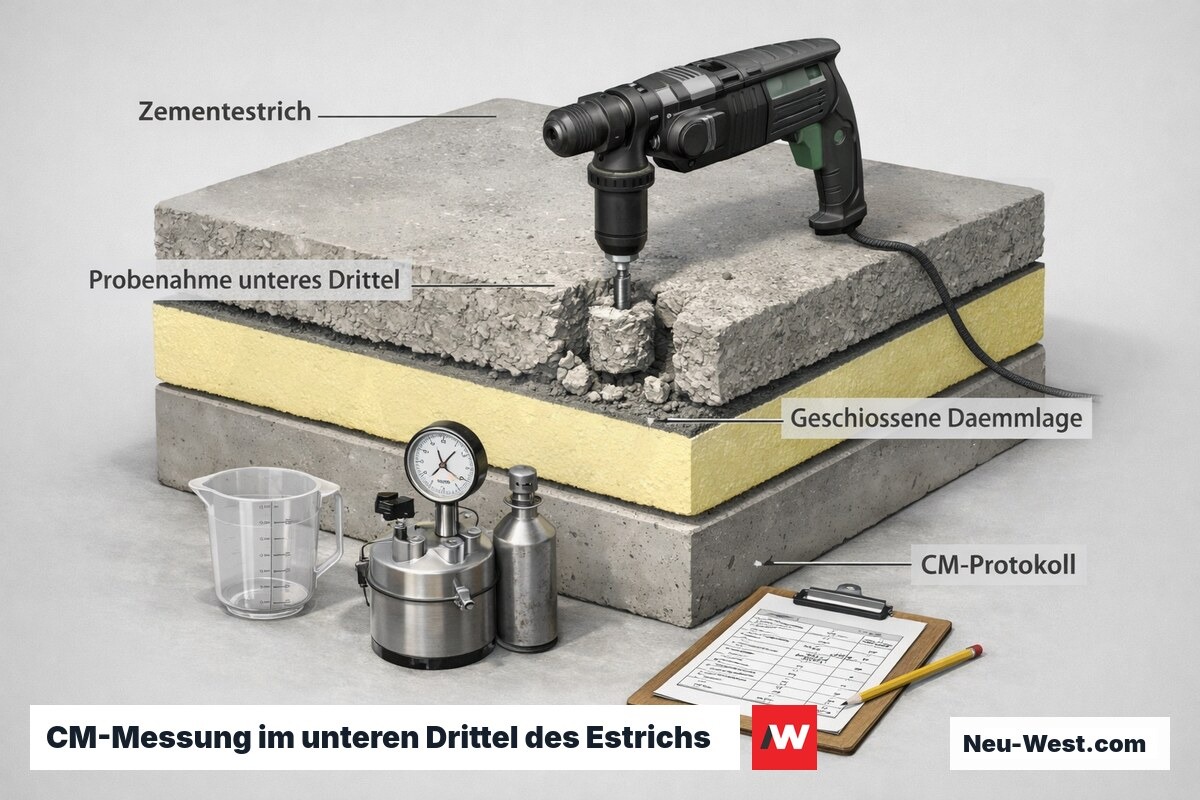

Querschnitt-Grafik: CM-Probenahme im unteren Estrich-Drittel über geschlossener Dämmlage, mit CM-Gerät und Protokoll zur Belegreife-Dokumentation.
Technische Daten

Technische Kennwerte Fließestrich

BindemitteltypenCA (Calciumsulfat) | CT (Zement)
Norm EstrichbaustoffeDIN EN 13813
Norm AusführungDIN 18560-1 bis -7
Druckfestigkeit CAC16 bis C30
Druckfestigkeit CTC25 bis C40
Biegezugfestigkeit CAF4 bis F7
Schwindmaß CA< 0,1 mm/m
Schwindmaß CT0,5–1,0 mm/m
Frischestrichdichte1,90–2,10 kg/dm³
Wärmeleitfähigkeit Standard0,9–1,2 W/(mK)
Belegreife CA (CM)≤ 0,5 % | mit FBH ≤ 0,3 %
Belegreife CT (CM)≤ 2,0 % | mit FBH ≤ 1,8 %
Max. Feldgröße unbeheiztCA bis ca. 40 m² | CT bis ca. 25 m²

Randstreifen und Bewegungsfugen: Feldgröße als Schadensverhüter

Randstreifen trennen den Estrich umlaufend von Wänden, Stützen und aufgehenden Bauteilen — Mindestdicke 8 mm, Höhe bis Oberkante Fertigboden. Ohne Randstreifen überträgt der Estrich Zwänge in die Wand und reißt an der Einspannkante. Bei CA-Fließestrich entfallen Feldeinteilungsfugen in der Fläche bei Feldgrößen bis ca. 40 m² und Seitenverhältnissen ≤ 1:3 — ein wesentlicher Vorteil gegenüber CT.

Bei CT-Fließestrich sind Scheinfugen oder Bewegungsfugen bereits ab ca. 25 m² Feldfläche und in jedem Türdurchgang zwingend. Fugen im Untergrund — Bodenplattenfugen, Dehnfugen im Rohbau — müssen 1:1 durch den Estrich geführt werden: Diese Regel gilt für beide Bindemitteltypen unabhängig von Feldgröße oder Schichtdicke.

Lösungs-Finder

CA oder CT? Estrichtyp nach Nutzung und Randbedingungen

Welche Kombination aus Nutzung und Randbedingungen trifft zu?

CA-Fließestrich, Mindestklasse F4/C16 nach DIN EN 13454. Mindestschichtdicke schwimmend: 35 mm. Oberfläche erreicht SR1-Ebenheit (Abweichung ≤ 2 mm/2 m) ohne Nachschliff. CM-Grenzwert vor Belagsauftrag: ≤ 0,5 % für Fliesen und Textilbeläge, ≤ 0,3 % für Parkett und Laminat (BEB-Richtlinie).
CA-Fließestrich, Mindestklasse F5/C20 nach DIN EN 13454 — erhöhte Festigkeitsklasse wegen thermischer Wechselbeanspruchung. Mindestüberdeckung Heizrohr Ø 20 mm: 30 mm; Gesamtdicke daher ≥ 45 mm üblich. Aufheizprotokoll: frühestens 21 Tage nach Einbau, Vorlauftemperatur täglich max. 5 K steigern bis 55 °C Vorlauf. CM-Grenzwert vor allen Belägen: ≤ 0,3 %.
CT-Fließestrich, Klasse C25-F4 bis C35-F5 nach DIN EN 13813. Ab Nutzlast ≥ 5 kN/m² statischen Nachweis nach Hersteller-Bemessungsdiagramm führen. Mindestschichtdicke 50 mm; bei Staplerbetrieb ggf. Stahlfaserbewehrung oder Gitterträger. CT bietet höhere Druckfestigkeit, ist schleifbar und hat kein Feuchterisiko wie CA.
CT-Fließestrich nach DIN EN 13813, Mindestklasse C20-F3. CA-Fließestrich ist für dauerhaft feuchte Bereiche ungeeignet: Calciumsulfat ist hygroskopisch, quillt bei Wassereinwirkung und verliert Festigkeit. Verbundabdichtung (AIV) nach DIN 18534, Beanspruchungsklasse W2-I, auf fertig getrocknetem CT-Estrich zwingend erforderlich.
CT-Fließestrich, Spezialausführung C35-F5. CA generell nicht geeignet: keine Frostbeständigkeit, keine Witterungsresistenz, keine Säureresistenz. Bei chemischer Belastung (Öle, Säuren, Laugen): Epoxid- oder PU-Beschichtung als Oberflächenschutz notwendig. Außenbereich: CT mit angepasstem Wassergehalt, Entwässerungsgefälle ≥ 1,5 % einplanen.
So gehen wir vor

Einbauablauf Fließestrich — Schritt für Schritt

1

Untergrundprüfung und Dokumentation

Tragfähigkeit, Restfeuchte (CM-Messung Rohdecke), Ebenheit und Temperaturen dokumentieren. Abweichungen > 30 mm oder Hohllagen vorab beseitigen.

2

Randstreifen montieren

Umlaufend an allen aufgehenden Bauteilen: 8–10 mm PE-Schaum, vollflächig bis Oberkante Fertigboden — keine Lücken an Ecken und Heizkörpernischen.

3

Dämmlagen und Heizrohre verlegen

Trittschalldämmung und/oder Wärmedämmung einlegen, Heizrohre fixieren. Längsüberlappung ≥ 150 mm, Stöße gegen Estricheinbau abkleben.

4

Pumpenaufbau und Mischkontrolle

Fließestrich wird werksgemischt angeliefert oder vor Ort mit Silomischer erzeugt. Konsistenz (Ausbreitmaß) je Los prüfen und dokumentieren.

5

Einbringen und Entlüften

Einbau von der dem Pumpeneingang abgewandten Seite, unterbrechungsfrei. Stachelwalze sofort einsetzen — ohne Entlüftung entstehen Poren und Hohlräume.

6

Schutz und kontrollierte Trocknung

Keine Zugluft in den ersten 48–72 h. Mindesttemperatur +5 °C für Luft und Untergrund während Einbau und gesamter Aushärtung.

7

CM-Messung und Freigabe

Vor jeder Belagverlegung: CM-Messung im unteren Estrichdrittel mit Protokollierung von Tiefe, Uhrzeit und Messwert. Grenzwerte je Bindemitteltyp und FBH-Betrieb einhalten.

8

Schleifen und Grundieren (CA)

Glashaut mechanisch abschleifen (Körnung 16–24), vollständig absaugen, estrichverträgliche Grundierung auftragen — erst dann Belagverlegung.

Normiertes Aufheizprotokoll Heizestrich nach EN 1264-4 – Erklär-Grafik (NEUWEST Berlin)

Belagseignung: welcher Bodenbelag verträgt sich mit welchem Fließestrich?

CA-Fließestrich eignet sich für alle trockengelegten Beläge: Parkett, Laminat, Teppich, Feinsteinzeug, PVC und Vinyl — sofern der CM-Wert eingehalten und die Glashaut mechanisch entfernt ist. Kritisch: Keramik auf CA ohne vollwertige Abdichtungsebene in Feuchträumen ist regelwidrig, da Calciumsulfat bei dauerhafter Feuchtigkeit quillt und den Belag abhebt.

CT-Fließestrich ist universeller: Er kann unter Abdichtungssystemen nach DIN 18534 verarbeitet werden und eignet sich für alle Belagstypen inklusive Außenbereich. Epoxidharzbeläge und reaktive Beschichtungen haften auf CT erheblich besser als auf CA — relevant für Gewerbe- und Industrieböden, wo Druckfestigkeit und chemische Beständigkeit zusammen gefordert sind.

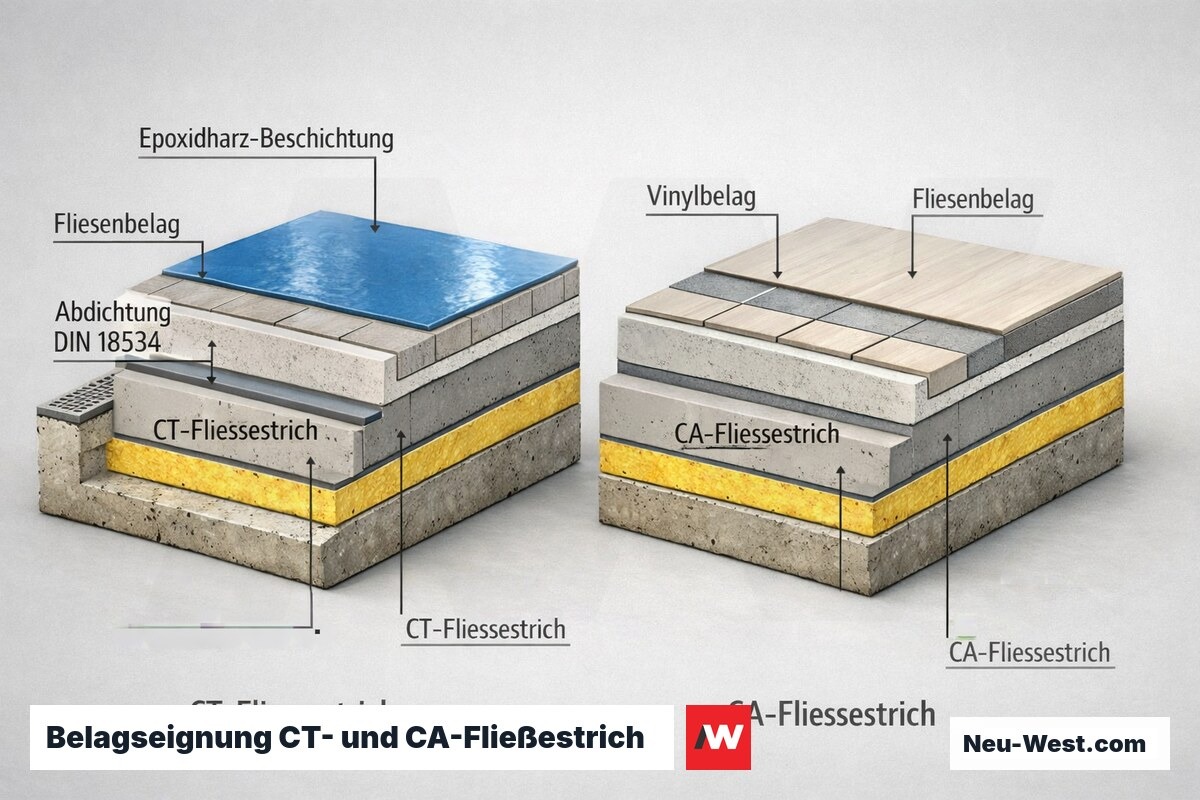

Querschnitt-Vergleich: CT-Fließestrich mit Abdichtung und Epoxidharzbelag für Außenbereich gegenüber CA-Fließestrich mit Innenbelägen.
Im Vergleich

CA- vs. CT-Fließestrich: Entscheidungshilfe

KriteriumCA-FließestrichCT-Fließestrich
Schwindmaß< 0,1 mm/m — nahezu null0,5–1,0 mm/m
Feldeinteilung unbeheiztbis 40 m² fugenlos möglichab ~25 m² Scheinfugen nötig
FeuchtraumeignungNein — SulfatauflösungJa — mit Abdichtungsebene
Belegreife Standard28 Tage | beschleunigt 7–10 Tage28 Tage | beschleunigt 14–21 Tage
CM-Grenzwert Belegung≤ 0,5 % (FBH ≤ 0,3 %)≤ 2,0 % (FBH ≤ 1,8 %)
Vor BelagverlegungSchleifen der Glashaut PflichtNur Grundierung erforderlich
Materialkosten relativgünstigerca. 10–20 % teurer
Typischer EinsatzWohnungsbau, FBH, TrockenbereicheFeuchträume, Gewerbe, Außen

Mindestdicken: Konstruktionsart und Nutzlast bestimmen die kritische Schichtdicke

DIN 18560-2 regelt Mindestdicken für schwimmende Estriche. CA-Fließestrich unbeheizt: 35 mm bei Wohnnutzung (Nutzlast ≤ 2 kN/m²). Mit eingebetteter Fußbodenheizung steigt der Mindesthub: Die Norm fordert eine Mindestüberdeckung über Oberkante Heizrohr von 45 mm. CT-Fließestrich verlangt identische Mindestwerte, bietet aber durch höhere Druckfestigkeitsklassen Reserve bei erhöhter gewerblicher Last.

Verbundestrich — direkte Haftung auf Rohbeton ohne Dämmschicht, geregelt in DIN 18560-3 — darf dünner sein: ab 25 mm (CA) und 30 mm (CT). Relevant für Sanierung auf massivem Untergrund oder Gefälleestriche. Pflichtvoraussetzung: mechanische Untergrundvorbereitung (Fräsen, Kugelstrahlen) auf nachweislich > 0,5 N/mm² Haftzugfestigkeit — ohne Aufrauhung kein regelkonformer Verbund.

Interaktiv

Trocknungszeit-Schätzer: Wann ist CA-Fließestrich belegreif?

Faustregel (natürliche Trocknung bei 20 °C, 50–60 % rel. Luftfeuchte): ca. 1 Woche je 10 mm Schichtdicke bis CM-Wert ≤ 0,5 %. Bei FBH gilt verschärfter Grenzwert (CM ≤ 0,3 %); Belegreife verschiebt sich um weitere 2–3 Wochen. Technische Bauteiltrocknung (Kondensationstrockner, Luftwechsel ≥ 10-fach/h) reduziert Wartezeit um 40–50 %.

Schichtdicke

CA-Estrich nie dauerhaft feucht

Calciumsulfat-Dihydrat ist wasserlöslich. Schon kurzfristige Wasserbelastung — Rohrbruch, undichte FBH-Anschlüsse, Putzspritzwasser — kann CA-Estrich dauerhaft schädigen. Feuchtraum und Außenbereich ausschließlich mit CT.

Zugluft in den ersten 72 h vermeiden

Fenster und Türen nach dem Einbau geschlossen halten. Zugluft erzeugt ungleichmäßige Austrocknung — die Folge ist Schüsselung (Kantenanhebung) durch Feuchtegradienten im frischen Estrich.

Aufheizprotokoll ist normseitige Pflicht

Heizestriche dürfen erst nach vollständiger Belegreife erstmals aufgeheizt werden. DIN 18560-2 Anhang B definiert stufenweises Aufheizen: Start 25 °C, je 5 °C alle 3 Tage bis Maximaltemperatur. Ohne schriftliches Protokoll entfällt die Gewährleistungsgrundlage.

CM-Belegreife: Restfeuchte-Grenzwerte nach Estrichtyp und Belagsart – Erklär-Grafik (NEUWEST Berlin)

Glashaut beim CA-Estrich: unterschätzter Pflichtschritt vor jeder Belegung

Beim Erhärten von CA-Fließestrich scheidet sich an der Oberfläche eine Sinterschicht (Glashaut) ab — eine dichte Lage aus Calciumsulfat-Kristallen, die jede Haftung von Klebstoffen, Grundierungen und Spachtelmassen unterbindet. Mit bloßem Auge oft kaum sichtbar, ist sie taktil erkennbar: Die Oberfläche fühlt sich glatt und leicht glänzend an, obwohl der Estrich vollständig abgebunden ist.

Pflicht vor jeder Belegung: mechanisches Anschleifen mit Einscheibenschleifer oder Raupenmaschine (Körnung 16–24) bis zur matten, rauen Oberfläche — anschließend vollständiges Absaugen. Ohne diesen Schritt sind Haftungsausfälle vorprogrammiert: blasenförmige Hohllagen oder vollständige Belagablösung. Die Schleifkosten von 1,50–2,50 EUR/m² sind nicht optional, sondern normativ gefordert und gehören in jede Kalkulation.

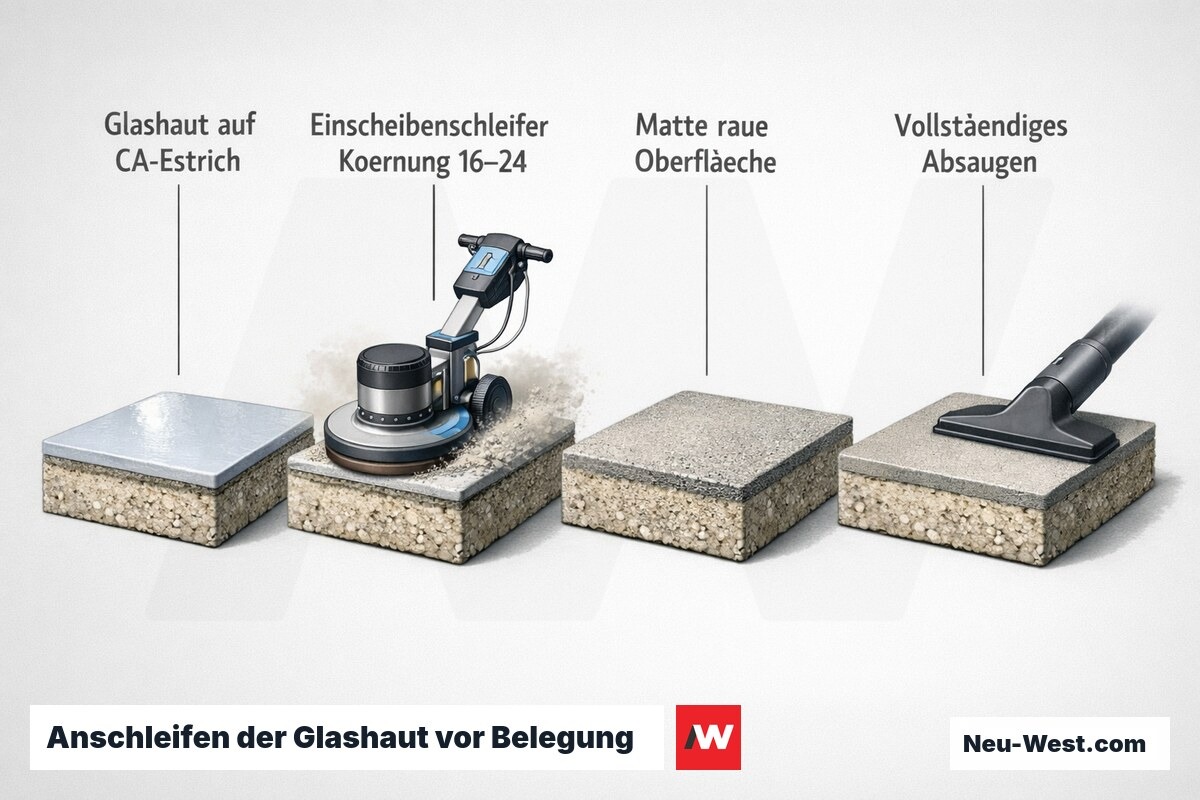

Prozessgrafik: CA-Estrich mit Glashaut, Anschleifen mit Einscheibenschleifer, matte raue Oberfläche, anschließendes Absaugen vor der Belegung.
Kurz erklärt

Wichtige Begriffe rund um Fließestrich

CA-Estrich
Calciumsulfat-Estrich; Bindemittel Anhydrit. Schwindfrei, ideal für FBH, nicht feuchtraumgeeignet. Kürzel CA nach DIN EN 13813.
CT-Estrich
Zementestrich. Universell einsetzbar, höheres Schwindmaß, feuchtraumgeeignet. Kürzel CT nach DIN EN 13813.
CM-Messung
Calciumcarbid-Methode: Bohrkernprobe reagiert in Druckbombe mit CaC₂; entstehender Gasdruck ergibt CM-%-Wert als Maß für Restfeuchte. Einzige anerkannte Nachweismethode für Belegreife.
Glashaut / Sinterschicht
Dichte Calciumsulfat-Kristallschicht an der Oberfläche von CA-Estrich nach dem Erhärten. Verhindert Haftung aller Beläge und Beschichtungen; muss mechanisch abgeschliffen werden.
Schüsselung
Kantenanhebung von Estrichplatten durch Feuchtegradienten: Oberseite trocknet schneller als Unterseite und zieht sich zusammen — Platte wölbt sich schüsselartig. Ursache meist Zugluft oder direkte Sonneneinstrahlung kurz nach dem Einbau.
FBH
Fußbodenheizung. Heizrohre werden in den Estrich eingebettet; für Einbau, Belegreife und Erstaufheizung gelten Sonderregeln nach DIN 18560-2 Anhang B.
Verbundestrich
Estrich direkt auf mechanisch vorbereiteten Untergrund aufgebracht, ohne Dämmlage. Geringere Mindestdicken (ab 25 mm CA), erfordert nachgewiesene Haftzugfestigkeit des Untergrunds > 0,5 N/mm².
Stichmaß
Maßgeblicher Messwert nach DIN 18202 Tabelle 3: maximale Abweichung zwischen Messpunkt und einer aufgelegten Richtlatte auf definierter Messlänge (z.B. 4 m).

Schäden an Fließestrich: Risse, Schüsselung, Hohllagen — Ursachen und Sanierung

Risse entstehen bei CT-Fließestrich vorwiegend durch Schwindzwang — fehlende oder falsch positionierte Bewegungsfugen sind die häufigste Ursache. Bei CA-Estrich deuten Risse meist auf Überbelastung vor Belegreife hin (Baufahrzeuge, konzentrierte Punktlasten). Hohllagen (Ablösung vom Untergrund) bei Verbundestrich entstehen aus unzureichender Untergrundvorbereitung; Diagnose: Abklopfraster oder bauakustisches Impactecho-Verfahren.

Pumpestrich-Einbauablauf: Von der Anlieferung bis zur Qualitätskontrolle – Erklär-Grafik (NEUWEST Berlin)

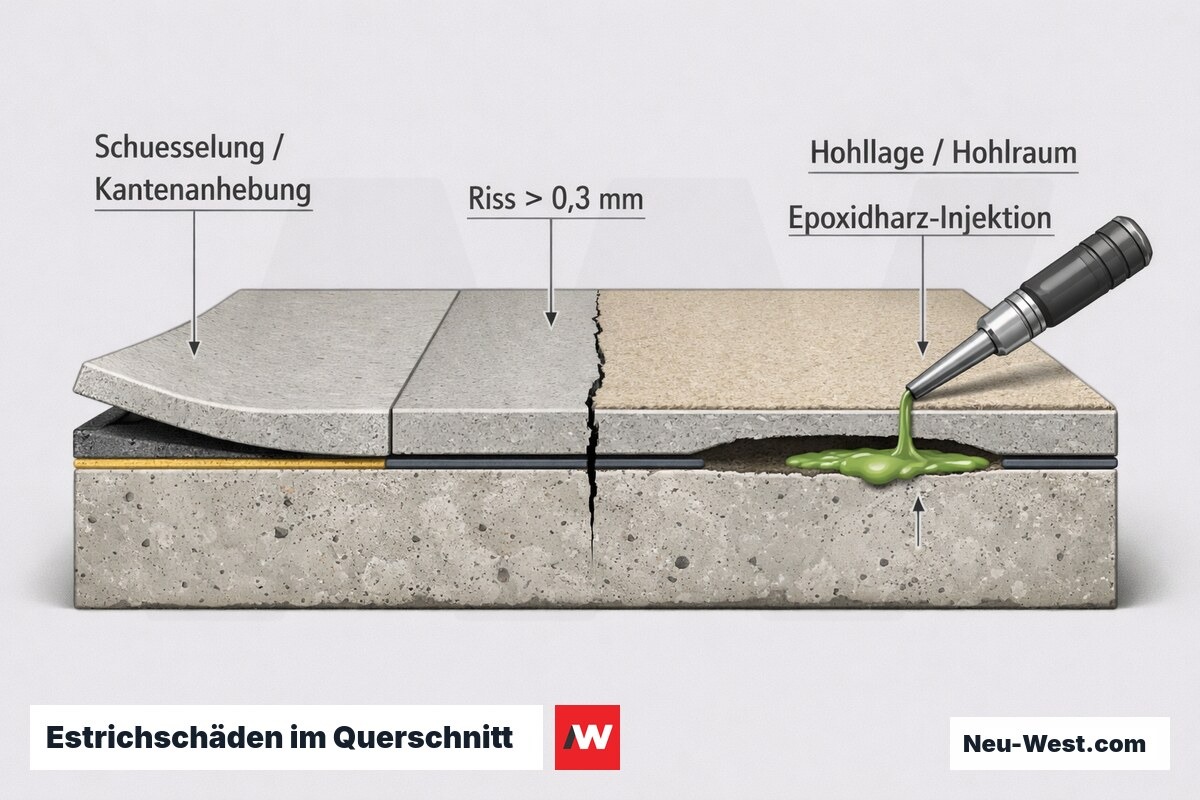

Querschnitt eines Fließestrichs mit Schüsselung, Riss über 0,3 mm, Hohllage und Epoxidharz-Injektion zur Sanierung.

Schüsselung — Kantenanhebung einzelner Platten — ist das klassische Trockenschadenbild: Zugluft kurz nach dem Einbau erzeugt Feuchtegradienten, die Plattenränder nach oben ziehen. Sanierung kleinflächiger Hohllagen: Epoxidharz-Injektion unter Druck. Großflächige Schäden erfordern vollständigen Rückbau. Nach VOB/C (ATV DIN 18353) sind Rissbreiten über 0,3 mm im Bereich von Belagsübergängen abnahmerelevant.

Die häufigste Schadensursache bei Fließestrich ist nicht der Einbau selbst, sondern was in den Tagen danach passiert: zu frühe Belastung, Zugluft und fehlende CM-Protokolle vor der Belegung. Wer diese drei Punkte konsequent überwacht, vermeidet rund 80 Prozent aller Estrichschäden.

Sachverständiger für Boden- und Estricharbeiten

Fließestrich Fragen & Antworten

Was unterscheidet CA-Fließestrich von CT-Fließestrich bei Fußbodenheizung?
Calciumsulfat-Fließestrich (CA) leitet Wärme mit typ. λ ≈ 1,2–1,8 W/(m·K) und ermöglicht nach DIN 18560-2 geringere Aufbauhöhen über dem Heizrohr als vergleichbare CT-Konstruktionen. Der entscheidende Nachteil: CA ist nicht wasserbeständig — bei dauerhafter Feuchtigkeitseinwirkung löst sich das Bindemittel auf. Nassräume erfordern daher entweder CT-Fließestrich oder eine geprüfte Verbundabdichtung nach DIN 18534, unabhängig vom gewählten Estrichtyp.
Welche Mindestdicke schreibt DIN 18560-2 für schwimmenden Fließestrich vor?
DIN 18560-2 definiert Mindestdicken in Abhängigkeit von Nutzlastklasse und Estrichart. Für Wohnnutzung (Nutzlastklasse A) gilt bei CA-Fließestrich als schwimmender Estrich ohne Fußbodenheizung eine Nenndicke von 35 mm; mit Fußbodenheizung mindestens 45 mm Überdeckung über Oberkante Rohr. Fließestriche werden jedoch in der Regel als System mit Allgemeiner bauaufsichtlicher Zulassung (abZ) vertrieben — die Zulassung des jeweiligen Produkts hat Vorrang vor den Norm-Mindestwerten und ist bei der Planung heranzuziehen.
Was ist die Sinterschicht beim CA-Estrich und warum muss sie zwingend entfernt werden?
Beim Abbinden von CA-Fließestrich schwemmen Feinanteile und Calciumsulfatdihydrat (Gips) an die Oberfläche und bilden eine mechanisch schwache Schicht — die Sinterschicht. Dispersionsklebestoffe und Dünnbettmörtel haften auf ihr kaum; wird sie nicht vollständig abgeschliffen, versagt der Kleber an der Grenzfläche. Das Ergebnis sind sich lösende Fliesen oder sich wölbendes Parkett. Das Abschleifen mit einer Estrichschleifmaschine ist gemäß BEB-Hinweisblatt 'Calciumsulfat-Estriche' ein Pflichtschritt, frühestens 7 Tage nach Einbau, anschließend gründlich absaugen.
CM-Wert ≤ 0,5 %: Was genau misst die Calciumcarbid-Methode und warum ist sie verbindlich?
Bei der CM-Methode wird eine Estrichprobe (ca. 50–100 g) aus der Mitte der Schicht entnommen, im geschlossenen Druckbehälter mit Calciumcarbid-Ampullen zur Reaktion gebracht und der entstehende Acetylen-Gasdruck abgelesen. Der Anzeigewert entspricht dem freien und gebundenen Wasseranteil in Masse-%. Für CA-Fließestrich gelten nach BEB-Hinweisblatt: ≤ 0,5 CM-% ohne Fußbodenheizung, ≤ 0,3 CM-% mit Fußbodenheizung. Elektrische Widerstands- oder Kapazitätsmessgeräte liefern nur Orientierungswerte; für die verbindliche Abnahme ist ausschließlich die CM-Methode maßgebend.
Kann CA-Fließestrich in Nassräumen eingesetzt werden?
CA-Fließestrich ist nicht wasserbeständig und darf in Nassräumen (Bäder, Duschen, WC) grundsätzlich nur mit einer geprüften flächigen Verbundabdichtung nach DIN 18534 eingesetzt werden — selbst dann raten viele Hersteller zu CT als sichererer Unterkonstruktion. Eine verbreitete Fehlannahme ist, dass das Verfliesen einen ausreichenden Nassraumschutz bietet: Fugenmörtel und Fliesenkleber sind keine Abdichtung. Beanstandungen an CA-Estrich in ungeschützten Feuchträumen werden im Schadensfall als Planungs- bzw. Ausführungsfehler gewertet.
Was regelt das Aufheizprotokoll nach DIN EN 1264-4 und warum darf es nicht übersprungen werden?
DIN EN 1264-4 (Warmwasser-Flächenheizungssysteme — Installation) schreibt vor, dass Heizestriche frühestens 21 Tage nach Einbau einem kontrollierten Aufheizvorgang unterzogen werden. Typischer Ablauf: 3 Tage bei 25 °C Vorlauftemperatur, dann schrittweise Steigerung auf die maximale Betriebstemperatur (oft 55 °C) für mindestens 4 Tage. Dieser Vorgang entzieht dem Estrich Restfeuchte kontrolliert und verhindert Risse durch thermischen Zwang. Ein fehlendes oder nicht protokolliertes Aufheizprotokoll gilt bei späteren Estrichschäden regelmäßig als mitursächlich und kann die Herstellergewährleistung erlöschen lassen.
Was kostet Fließestrich pro m² in Berlin realistisch?
Als Orientierungswerte für Berlin (Stand 2025, netto): CA-Fließestrich 50 mm inkl. maschinellem Einbau liegt typisch zwischen 22 und 38 €/m²; mit Fußbodenheizungseinbindung, Druckprüfung und Aufheizprotokoll zwischen 35 und 55 €/m². Zusatzpositionen: Randdämmstreifen ca. 1–2 €/lfm, PE-Trennlage ca. 1 €/m², Sinterschleifen ca. 3–6 €/m². Flächen unter 100 m² und schwer zugängliche Geschosse (kein Aufzug, enge Treppe) erhalten Mindermengenzuschläge von typisch 15–30 %. Die Estrichdicke ist der größte Einzelkostenhebel: jeder zusätzliche Zentimeter entspricht ca. 2–4 €/m² Mehraufwand.
Wie entstehen Hohlstellen unter Fließestrich und wie lassen sie sich sicher vermeiden?
Hohlstellen haben drei typische Ursachen: (1) Lufteinschlüsse beim Pumpen, die nicht vollständig mit der Stachelwalze ausgetrieben wurden; (2) unkontrolliertes Trocknen durch Zugluft in den ersten 24–48 h — die Oberfläche schwindet schneller als der Kern, der Estrich schüsselt und löst sich von der Trennlage; (3) Überlastung vor Erreichen der Nennfestigkeit, bevor der Estrich seine volle Druckfestigkeit gemäß Herstellerzulassung erreicht hat. Gegenmaßnahmen: alle Fenster- und Türöffnungen während der Frischphase schließen, kein Betreten in den ersten 24 h, Schwerlasteinbringen erst nach CM-Freigabe.
Unsere Projekte

Fließestrich Referenzen & Beispiele

Weitere Referenzen ansehen
