Kernbohrung in Beton beauftragen – Fachbetrieb Berlin
Die Diamantkernbohrung ist das Standardverfahren, wenn in Stahlbeton, Mauerwerk oder Verbundkonstruktionen maßhaltige Öffnungen entstehen sollen – für Rohrleitungen, Kabeltrassen, Lüftungskanäle oder Baustoffprobenahme. Im Unterschied zum Stemmverfahren arbeitet die Bohrkrone vibrationsarm und hinterlässt nacharbeitsfreie Wanddurchbrüche mit sauberer Bruchkante.
Vor jeder Bohrung in tragenden Bauteilen stehen Armierungsortung und – ab bestimmten Querschnittsschwächungen – eine statische Einschätzung: Erst wenn Lage der Bewehrungsstäbe, Spannglieder und Installationen bekannt ist, lässt sich die optimale Bohrposition festlegen.
Was umfasst die Kernbohrung?
- Armierungsortung mit Ferroscan oder GPR (Bodenradar) vor Bohrbeginn
- Nassbohrung mit Diamantbohrkrone (Ø 40–800 mm) durch Beton, Stahlbeton, Mauerwerk
- Kernextraktion und fachgerechte Entsorgung des Bohrkerns
- Abdichtung der Bohrlochwandung bei erdberührten oder wasserführenden Bauteilen
- Brandschutzabschottung nach MLAR bei Leitungsdurchführungen in feuerbeständigen Bauteilen
- Bohrprotokoll mit Koordinaten, Tiefe und Bauteilbefund
Für Bohrungen in Spannbetondecken oder bei statisch relevanten Querschnittsschwächungen wird vorab ein Tragwerksplaner einbezogen. Bohrschlamm wird aufgefangen und als Bauschutt fachgerecht entsorgt – keine Einleitung in das Abwassernetz.

Vorgespannte Decken: das unterschätzte Risiko bei der Kernbohrung
Spannbetondecken enthalten Spannglieder unter Vorspannkräften von typisch 120–180 kN pro Litze. Eine durchtrennte Spannlitze gibt diese Energie schlagartig frei — mit unmittelbar zerstörerischer Wirkung auf Maschine, angrenzende Bauteile und umstehende Personen.
Baupläne allein sind keine verlässliche Grundlage: Spannglieder werden beim Betonieren häufig verschoben. Obligatorisch ist eine Ortung per Ground-Penetrating Radar (GPR) unmittelbar vor der Bohrung — GPR erfasst auch Spannglieder in größerer Tiefe und in nichtmagnetischen Materialien, magnetische Bewehrungsscanner tun das nicht.
Besonders kritisch sind Flachdecken aus den 1970er–1990er Jahren (häufig ohne eingetragene Spannrichtung im Bestand) sowie Fertigteile wie Hohldielen oder Spannbeton-Unterzüge. Hier ist die Bohrfreigabe durch Hersteller oder Statiker grundsätzlich einzuholen.

Was kostet eine Kernbohrung?
Die Kosten hängen maßgeblich von Bohrdurchmesser, Betonklasse und Bohrtiefe ab. Hochfester Beton (C45 und höher) erfordert speziell abgestimmte Segmentgeometrien und erhöht den Kronenverschleiß erheblich — typisch +30–50 % auf den Bohrpreis.
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Leistung | Richtwert |
| ø 100 mm, bis 250 mm Tiefe (Beton C20–C35) | 80–130 EUR/Bohrung |
| ø 200 mm, bis 250 mm Tiefe | 130–210 EUR/Bohrung |
| ø 300 mm, bis 250 mm Tiefe | 210–340 EUR/Bohrung |
| ø 500 mm, bis 300 mm Tiefe | 370–640 EUR/Bohrung |
| ø 800–1.000 mm, bis 350 mm Tiefe | 950–1.800 EUR/Bohrung |
| Aufpreis Beton C45+ / Hochfestbeton | + 30–50 % auf Bohrpreis |
| Anfahrtspauschale Berlin | 80–150 EUR |
| Bohrmilch-Entsorgung (Fass 200 l) | 40–90 EUR/Einsatz |
| Statiker-Nachweis (extern, einfach) | 300–800 EUR |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

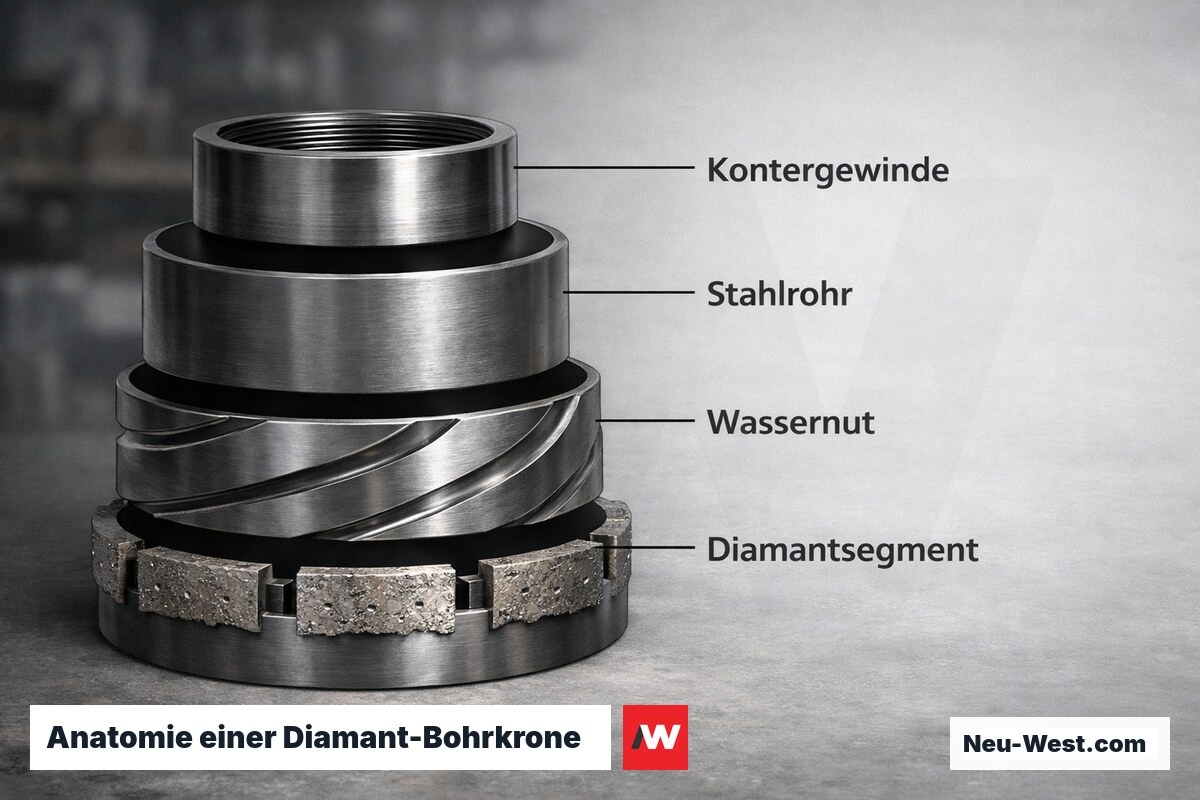

Warum weicher Beton eine härtere Diamantbindung braucht
Die Wahl der Bindungshärte ist kontraintuitiv: In weichem Beton (C20/25) bleibt die metallische Matrix der Diamantsegmente zu lange erhalten — die Körner werden nicht freigelegt, die Krone glasiert und verliert den Schnitt, obwohl das Material eigentlich leicht zu bohren wäre.
Für normal festen Beton sind daher harte Bindungen (Korngröße 40–50 µm im Segment) notwendig, die durch den Abrasivtrag des weichen Materials die Diamanten kontinuierlich freilegen. In hochfestem Beton C50+ dagegen ist eine weiche Bindung vorgeschrieben, damit die Matrix nicht zu schnell abreibt und die Diamanten zu früh verloren gehen.
Praxisfehler: Auf Baustellen werden oft Universalkronen eingesetzt, die in keinem Material optimal schneiden. Die Folge sind 30–60 % längere Bohrzeiten, erhöhter Verschleiß und Maschinenerwärmung — bei gleichzeitig schlechterer Schnitthaltigkeit.
Kernbohrung Kosten kalkulieren
Kalkulationsbasis: Ø 100 mm, Tiefe 25 cm, Stahlbeton C25/30, Nassbohrung, Berlin. Größere Durchmesser und Tiefen erhöhen den Preis proportional — Verfahrensunterschiede im Finder unten.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

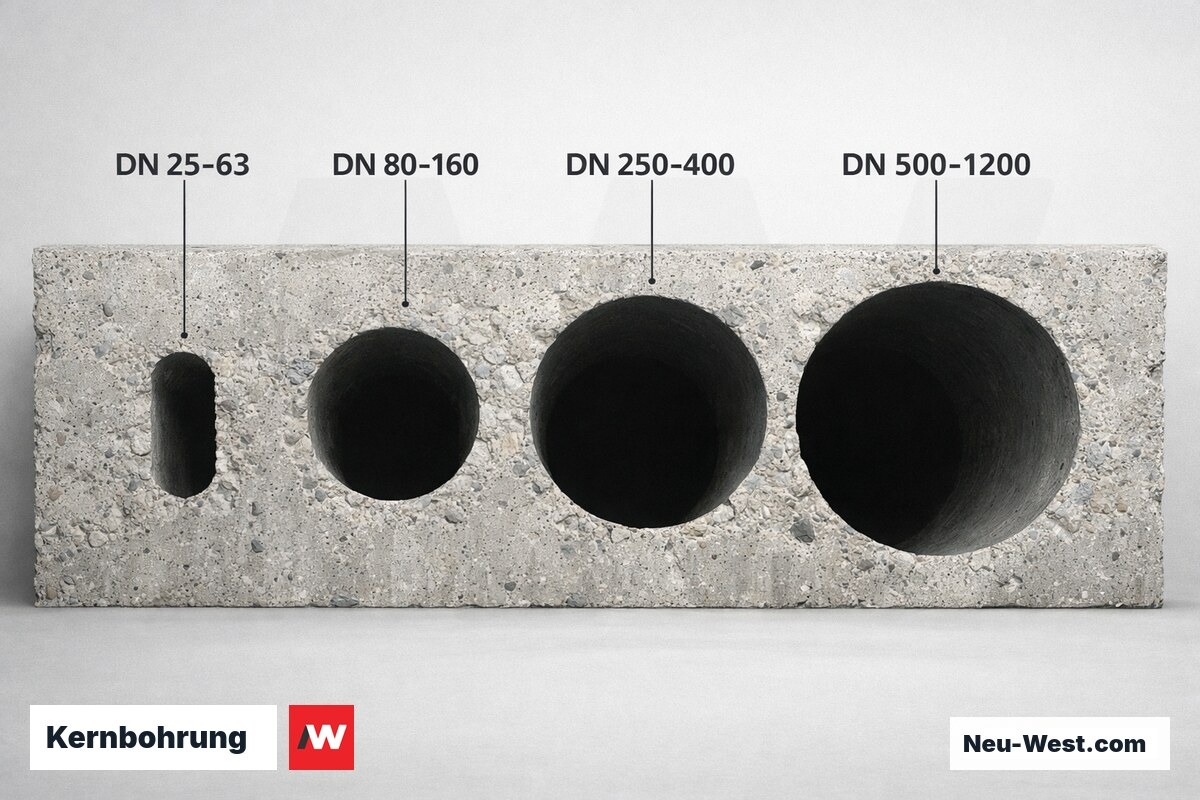

Bohrdurchmesser nach Anwendungsfall

Bohrloch-Toleranzen und ihre Konsequenzen für die Abdichtung
DIN 18202 regelt Maß- und Lageabweichungen im Hochbau allgemein; für Kernbohrungen gilt in der Praxis ± 10 mm Positionstoleranz gegenüber dem Ausführungsplan als akzeptable Grenze. Deutlich kritischer als die Lagetoleranz ist das Übermaß im Durchmesser: Bereits 5 mm zu viel im Lichten machen formschlüssige Lippendichtringe und Manschettenabdichtungen wirkungslos.
Bei Decken-Durchführungen in wasserführenden Bereichen (Keller, Tiefgaragen, WU-Konstruktionen) sind Kernbohrungen auf Nennmaß auszuführen — jedes Toleranzüberschreitung zieht teure Fugenabdichtung oder Nachbohrung nach sich. Besonders kritisch: Einschnitthülsen mit Formschlussverankerung, bei denen bereits 3 mm Übermaß die Haltekraft um bis zu 40 % reduzieren können.

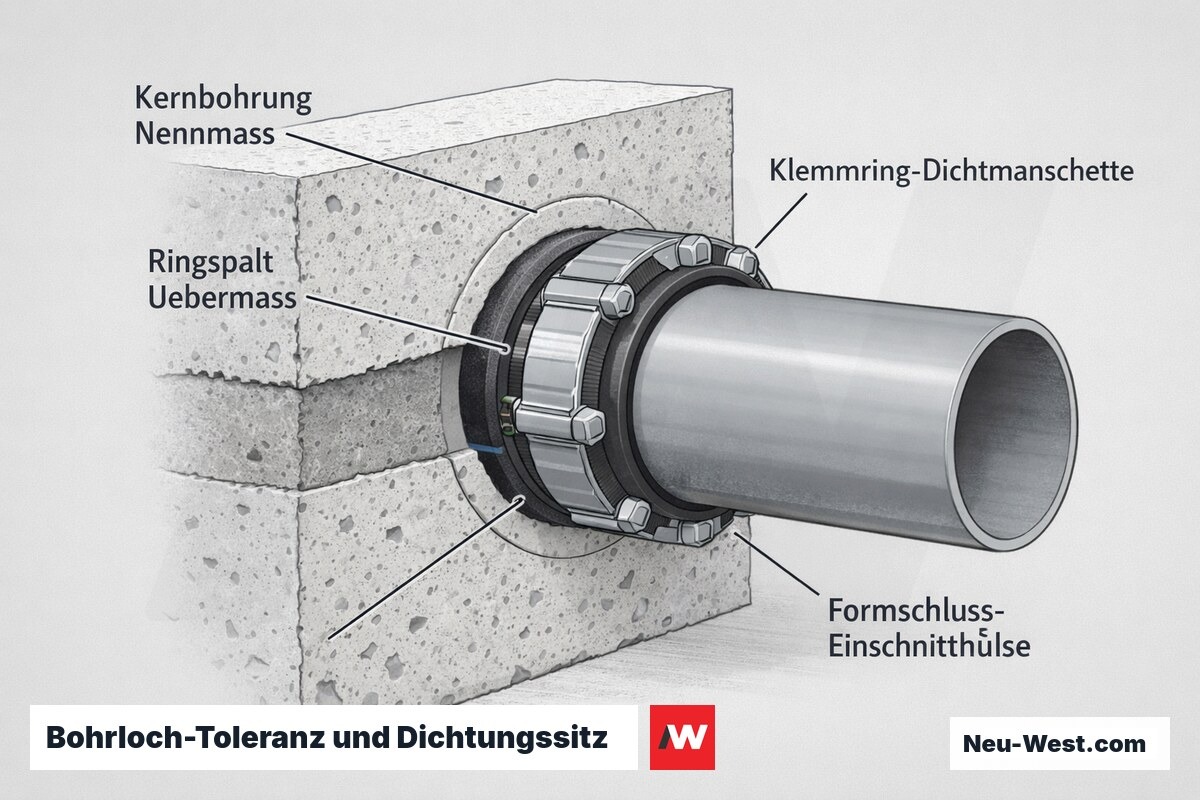

Planungshinweis: Wanddurchführungs-Dichtmanschetten mit Klemmring sind toleranzgünstiger als formschlüssige Hülsen. Die Abdichtungslösung und ihr Nennmaß sollten vor Vergabe des Bohrauftrags festgelegt sein — nicht nachträglich an das gebohrte Maß angepasst werden.

Technische Kennwerte Kernbohrung — Planungs-Referenz
| Kennwert | Wert / Anforderung |
|---|---|
| Diamantsegment-Bindung Beton C20–C35 | Hart (Korn 40–50, schnell selbstschärfend) |
| Diamantsegment-Bindung Beton C45+ | Weich (Korn 25–35, gedämpfter Abtrag) |
| Positionstoleranz Bohrung (Praxis) | ± 10 mm zur Planvorgabe |
| Mindestrandabstand Bewehrungsstab | ≥ 30 mm (empfohlener Richtwert) |
| Bohrmilch pH-Wert | 11–13 (stark alkalisch, gesonderter Entsorgungsweg) |
| Max. Schwinggeschwindigkeit Wohngebäude | 5–10 mm/s (DIN 4150-3, frequenzabhängig) |
| Typische Drehzahl ø 200 mm Nassbohrung | 350–600 U/min |
| Bohrtiefe Standard-Kernrohrsatz | bis 750 mm (verlängerbar auf > 2.000 mm) |
| Bohrwasserdurchfluss ø 200 mm | ca. 3–6 l/min |
Kernbohrung in Sichtbeton: Ausbruchschutz und Qualitätsklassen
Das DBV-Merkblatt 'Sichtbeton' unterscheidet vier Qualitätsklassen (SB 1–SB 4). Ab SB 2 ist der Bohrlochrand im Fertigzustand sichtbar und muss ausbruchfrei ausgeführt sein — Abplatzungen am Bohrrand gelten als nicht vertragskonform und begründen Nachbesserungsansprüche.
Wirksamste Maßnahme: Eine Gegenhalterplatte aus 12–18 mm Siebdruckplatte wird bündig an der Austrittsseite gedrückt und die Vorschubkraft auf den letzten 5–10 mm deutlich reduziert. In Kombination lässt sich Ausbruch auch bei C30/37 nahezu eliminieren.
Bei SB 3 und SB 4 reicht das allein oft nicht: Kanten müssen nachgeschliffen und mit farblich abgestimmtem mineralischen Mörtel vergossen werden — kein Epoxid, da abweichendes Alterungsverhalten zu Farbunterschieden nach 2–5 Jahren führt. Eine verlässliche Farbintegration gelingt nur, wenn der originale Zementtyp bekannt ist.

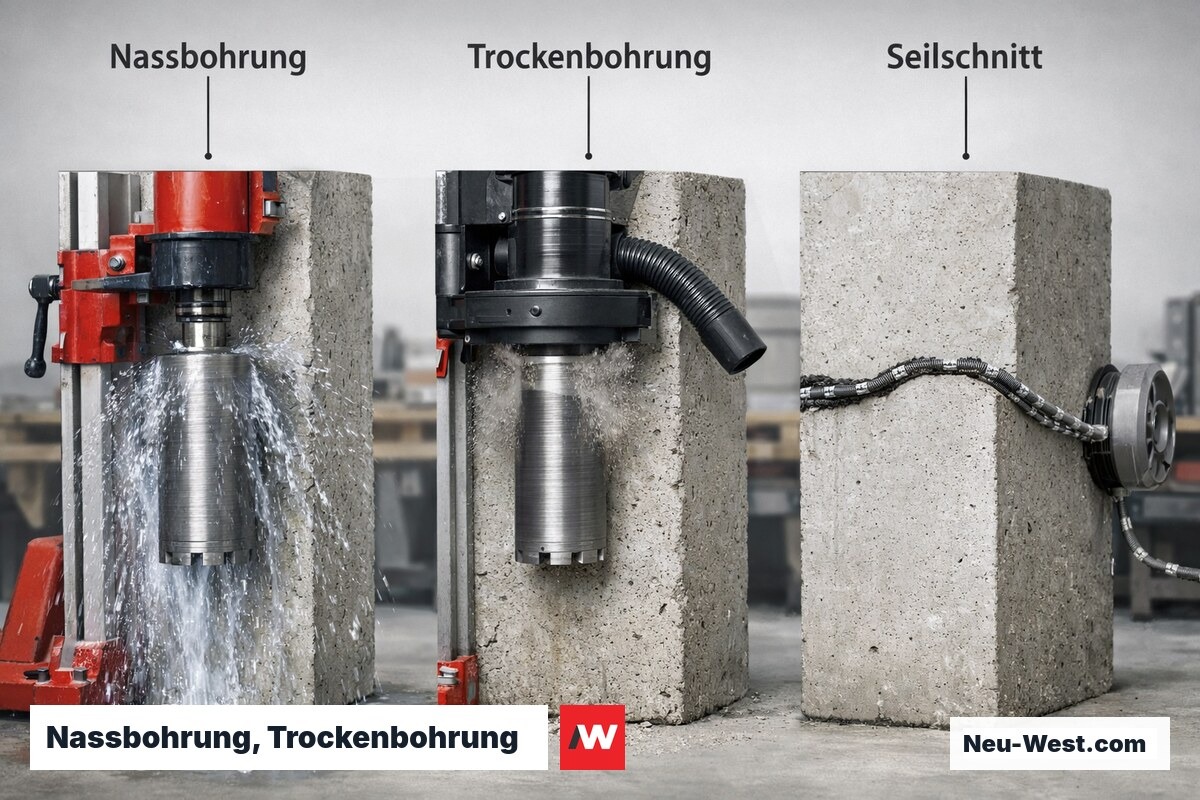

Verfahren wählen: Nass-, Trockenbohrung oder Seilsäge
Welche Rahmenbedingungen gelten für Ihre Kernbohrung?
Nassbohrung vs. Trockenbohrung: Wann welches Verfahren?
| Kriterium | Nassbohrung (Standard) | Trockenbohrung (Spezial) |
|---|---|---|
| Kühlung | Wasser kontinuierlich | Luft / keine |
| Staubentwicklung | Gering (gebunden im Bohrwasser) | Hoch (Industrieabsaugung nötig) |
| Wasseranfall / Bohrmilch | 2–8 l je Bohrung | Kein Wasseranfall |
| Sinnvoller Durchmesser | 50–1.200 mm | Bis ca. 150 mm |
| Geeignete Materialien | Beton, Stahlbeton, Naturstein | Leichtbeton, Porenbeton, Mauerwerk |
| Kronenverschleiß | Gering (Kühlung schützt Bindung) | Hoch (Hitze löst Segment-Bindung) |
| Typischer Einsatz | Stahlbetondecke, WU-Beton, Außenwand | Gasbeton-Wand, Dachstuhl, kein Wasseranschluss |

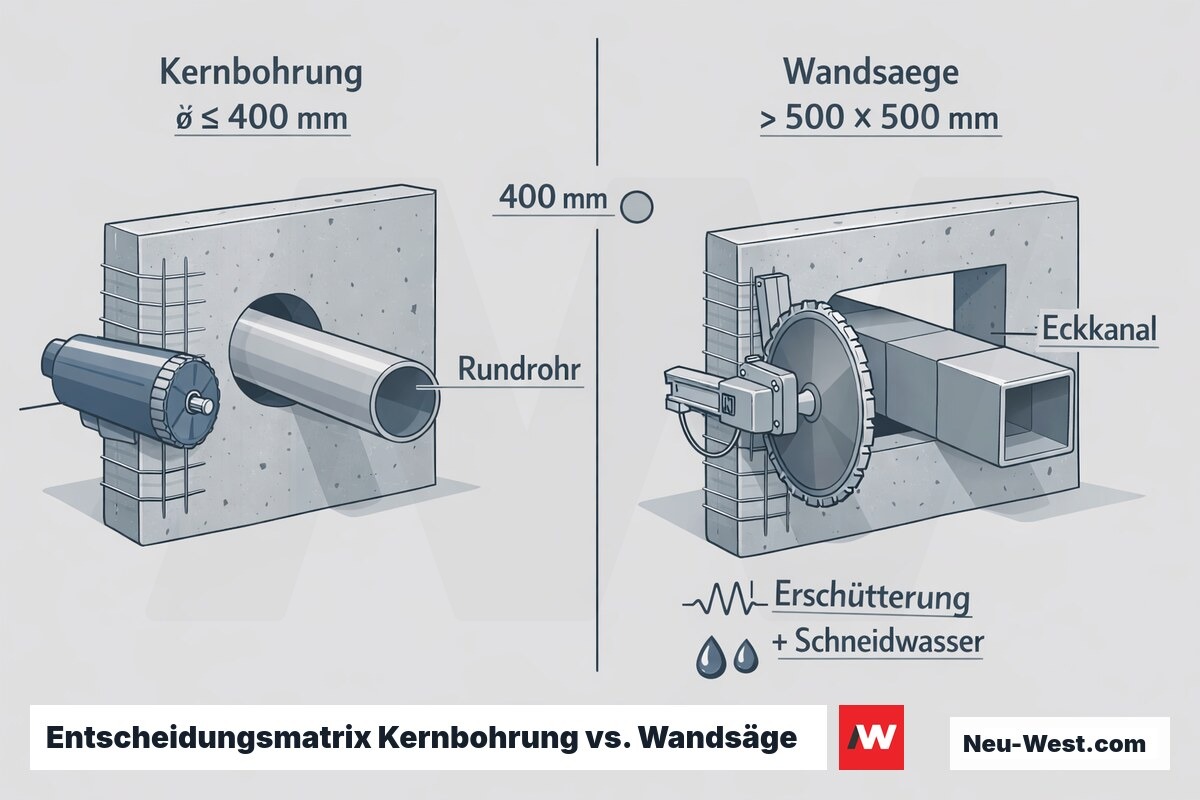

Kernbohrung oder Wandsäge? Entscheidungsmatrix für Planer
Kernbohrungen erzeugen kreisrunde Öffnungen und sind bis ø 1.200 mm wirtschaftlich darstellbar. Wandsägen schneiden rechteckige Öffnungen und kommen erst ab ca. 300 × 300 mm in Betracht. Entscheidend ist nicht nur die Form der Öffnung, sondern die Gesamtwirtschaftlichkeit: Eine einzelne eckige Öffnung lässt sich oft günstiger aus vier Kernbohrungen in den Ecken plus Sägeschnitten herstellen als durch vollflächiges Wandsägen.
Wandsägen erzeugen deutlich mehr Erschütterungen und bis zu 50 l Schneidwasser je Schnitt. Bei erschütterungssensiblen Gebäuden, denkmalgeschützter Bausubstanz oder laufendem Betrieb ist die Kernbohrung trotz Geometriebeschränkung die erschütterungsärmere Methode.
Planungs-Faustregel: Kreisöffnungen bis ø 400 mm → stets Kernbohrung. Rechteckige Öffnungen > 500 × 500 mm → Wandsäge. Im Zwischenbereich entscheidet die Erschütterungsempfindlichkeit des Gebäudes, der Wasserführungsanspruch des Raums und ob das Folgegewerk ein Rundrohr oder einen eckigen Kanal benötigt.

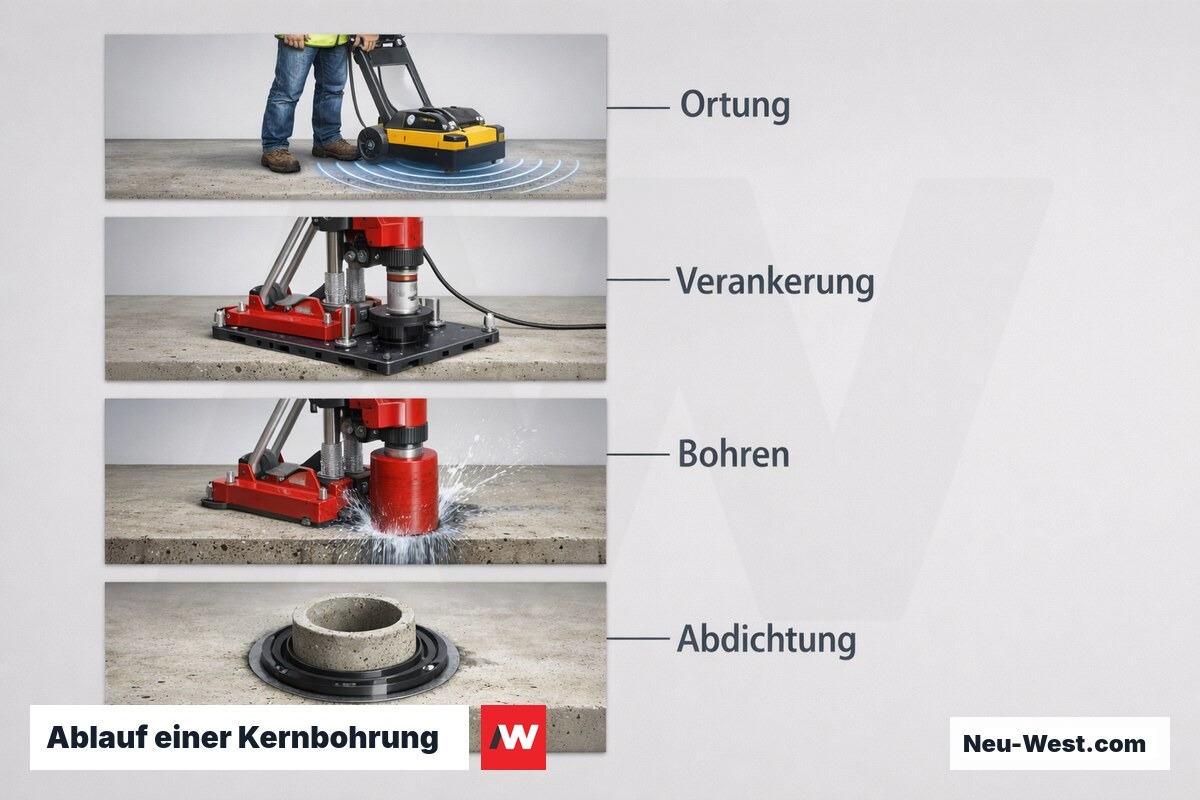

Ablauf einer Kernbohrung im Bestand

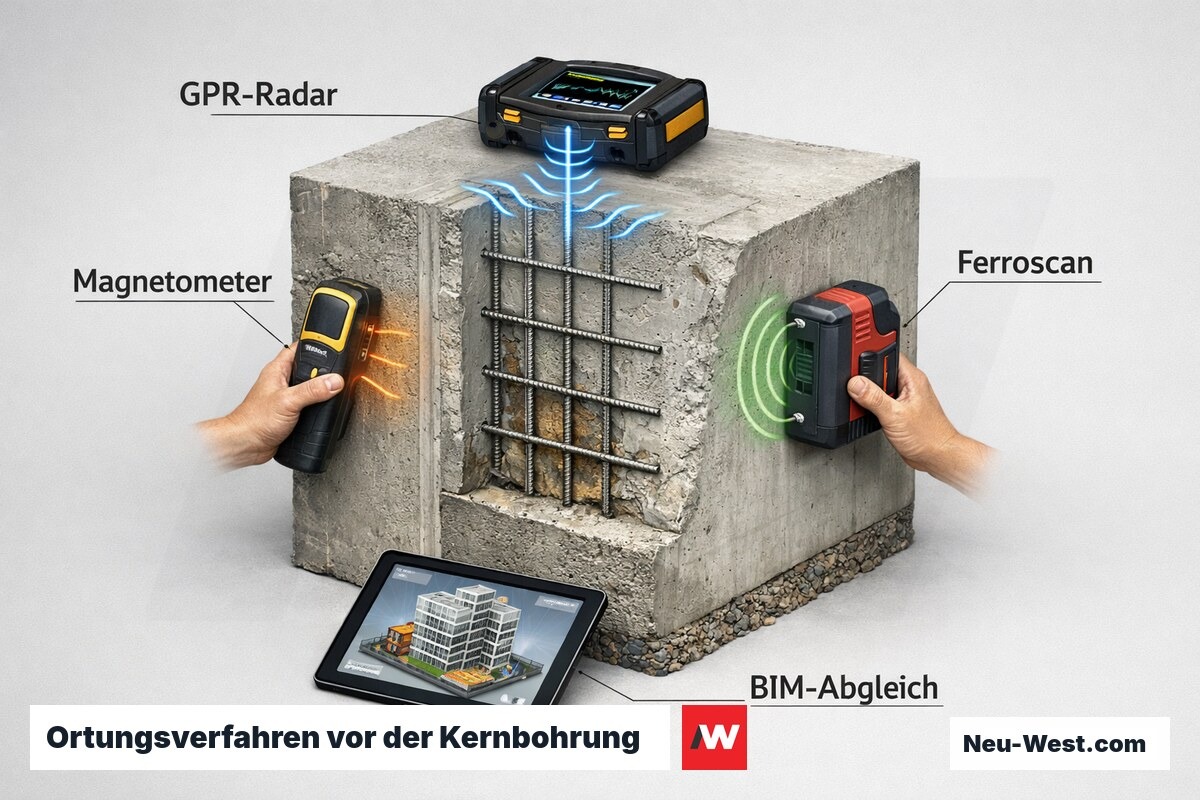

Bewehrungsortung + Planabgleich
GPR-Scan und/oder Ferroscan an der Bohrposition; Abgleich mit Bestandsplänen; bei Spannbeton obligatorisch Spanngliedortung per GPR.
Statische Freigabe (falls erforderlich)
Tragwerksplaner prüft Restquerschnitt und erteilt schriftliche Freigabe vor Ausführungsbeginn — bei Öffnungen > ø 150 mm in tragenden Bauteilen obligatorisch.
Maschinenaufbau + Wasseranschluss
Bohrstativ dübeln (Ankerkraft ≥ 10 kN), Wasserabführung vorbereiten, Bohrmilch-Auffangwanne positionieren.
Nassbohrung mit Diamantkrone
Dauerbetrieb mit konstantem Kühlwasserdurchfluss; Vorschub dem Widerstand anpassen — kein Drücken bei Überhitzung des Kronenkopfs.
Kern entnehmen + Bohrlochmass prüfen
Bohrkern per Hebezeug oder Kernfänger sichern; Bohrlochinnenmaß und Lotgerechtigkeit aufnehmen, Abweichung dokumentieren.
Bohrmilch abpumpen + Entsorgung
Bohrmilch (pH 11–13) in geschlossenes Fass (200 l) absaugen; Entsorgung als alkalischer Sonderabfall — keine Einleitung in die Kanalisation.
Hülse / Manschette / Rohr einbauen
Folgegewerk einbauen; Ringraum nach Gewerkvorgabe schließen (Foamring, mineralischer Mörtel oder EPDM-Wanddurchführung).
Dokumentation + As-built
As-built-Maß aufnehmen, Bohrprotokoll mit tatsächlichen Abweichungen, Fotodokumentation für Statiker und Bauherr.
Statik und Nachweispflicht: Was Ingenieure bei Kernbohrungen beachten
In tragenden Wänden und Decken ist ab ø 150 mm ein statischer Nachweis empfohlen; in Brandwänden, Treppenraumwänden und aussteifenden Scheiben bereits ab ø 50 mm. EC 2 (DIN EN 1992-1-1) und EC 6 (DIN EN 1996-1-1 für Mauerwerk) enthalten Bemessungskonzepte für geschwächte Querschnitte; der Tragwerksplaner entscheidet, ob Verstärkungen (Ringanker, einbetonierter Stahlrahmen) notwendig sind.
Praxisübliche Faustformel: Der Restquerschnitt nach allen Öffnungen soll ≥ 50 % des Bruttoquerschnitts betragen. Diese Grenze ist nicht normiert, wird aber von Tragwerksplanern als Eingreifschwelle genutzt; darunter ist eine Verstärkungsmaßnahme zu prüfen.
Wichtig für Bauleiter: Die Freigabe des Statikers muss vor Ausführungsbeginn vorliegen und im Bautagebuch dokumentiert sein. Nachträgliche Freigaben nach dem Motto 'es war schon gebohrt' sind baurechtlich problematisch und begründen Haftungsrisiken für alle Baubeteiligten.

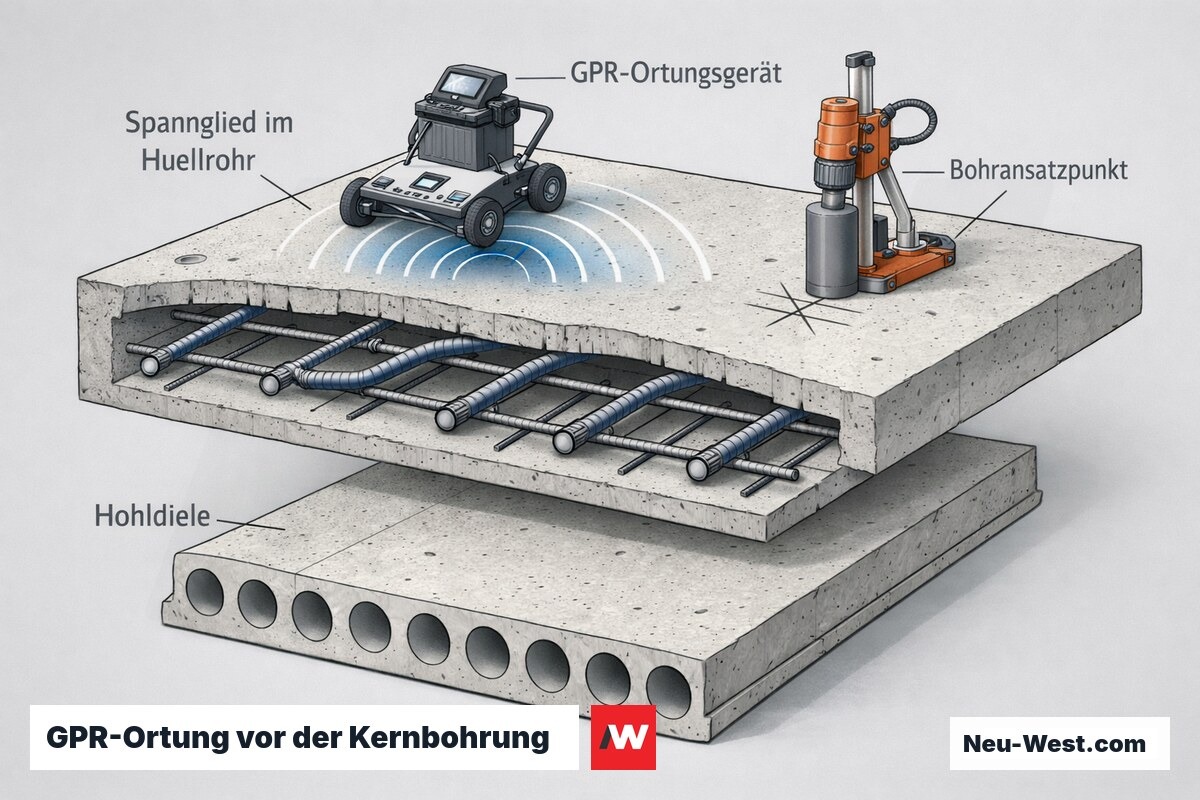

Spannbeton: GPR-Ortung ist Pflicht — kein optionaler Schritt
Vor jeder Bohrung in Spannbetondecken GPR-Ortung durchführen. Eine durchtrennte Spannlitze setzt bis zu 180 kN Vorspannkraft schlagartig frei — das Risiko für Maschinist, Bausubstanz und benachbarte Bauteile ist nicht kalkulierbar.
Bohrmilch gehört nicht in die Kanalisation
Bohrmilch (pH 11–13) ist nach WHG § 57 nicht ohne Neutralisation einleitungsfähig. Entsorgung als alkalischer Sonderabfall über zertifizierten Entsorgungsfachbetrieb; Entsorgungsnachweis mindestens 3 Jahre aufbewahren.
Abdichtungsdetail vor dem Bohrauftrag festlegen
Das Nennmaß der Bohrung hängt direkt von der gewählten Durchführungsabdichtung ab. Abdichtungsdetail zuerst festlegen, dann Bohrdurchmesser beauftragen — nicht umgekehrt. Das verhindert teure Nachbohrungen wegen Maßdifferenz.
Mehrfachbohrungen: Mindestabstand zwischen Bohrungen
Bei mehreren Bohrungen in einem Bauteil sollte der lichte Abstand zwischen den Bohrrändern mindestens dem größten Bohrdurchmesser entsprechen, um kumulative Querschnittsschwächungen zu vermeiden.

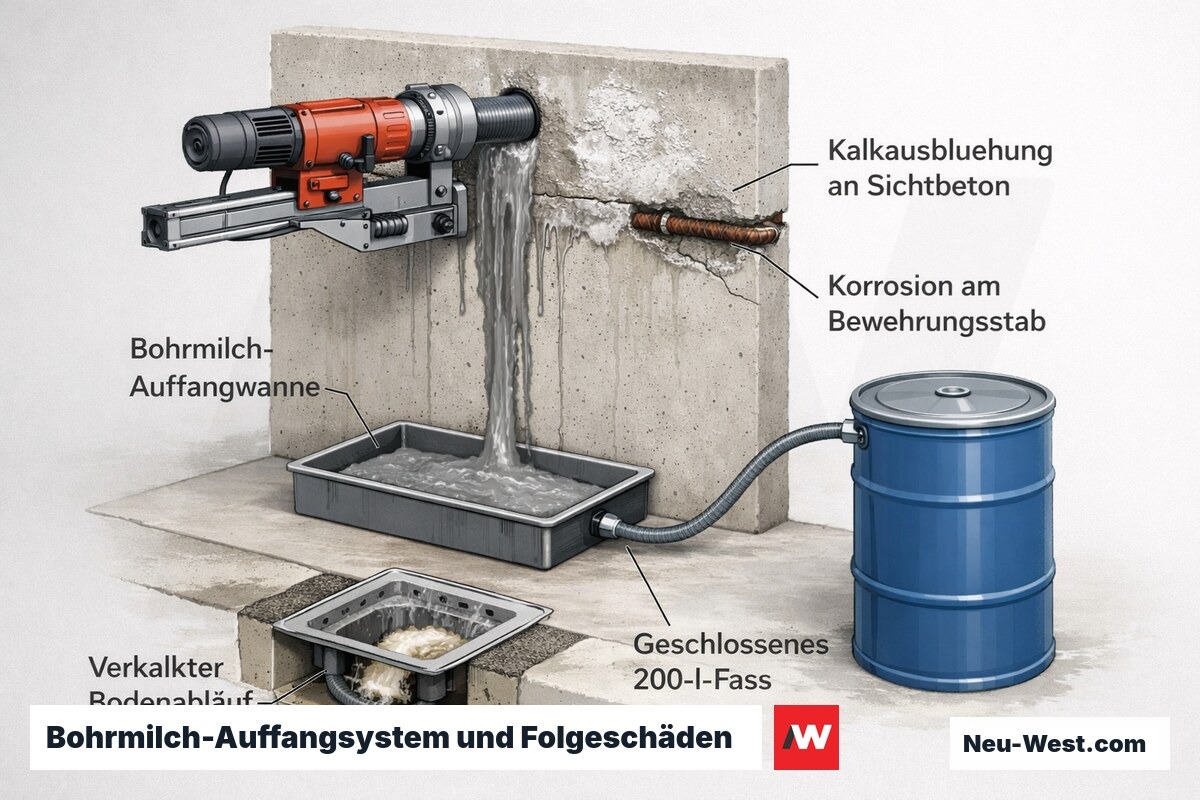

Nassbohrung im Bestand: Bohrmilch-Entsorgung und typische Folgeschäden
Bohrmilch ist ein stark alkalisches Gemisch aus Kühlwasser, Zementstaub und Diamantsegmentabrieb mit pH 11–13. Ihre Einleitung in die öffentliche Kanalisation ohne Neutralisation verstößt gegen WHG § 57 und kommunale Entwässerungssatzungen — Bußgelder und zivilrechtliche Haftung für Kanalbeschäden sind die direkte Folge.
Typische Folgeschäden bei unsachgemäßer Handhabung: Kalkausblühungen und Weißverfärbungen an Sichtbetonflächen in der Nähe der Bohrstelle; Korrosion an freigelegten Bewehrungsstäben, wenn Bohrmilch in Risse eindringt und Chloride einträgt; Verstopfung von Bodenabläufen durch Kalkabscheidung beim Abkühlen.
Professionelle Lösung: Bohrmilch-Auffangwanne direkt unter der Maschine, Absaugen in geschlossenes 200-l-Fass, Entsorgung nach LAGA-Einstufung. Bei Großbaustellen mit vielen Bohrpunkten ist eine mobile Neutralisationsanlage vor Ort wirtschaftlicher als Einzelfass-Entsorgung.

Projektphasen: Von der Planung bis zur fertigen Durchführung
- Bestandsaufnahme & Ortung (GPR/Ferroscan)1–2 Tage
- Statische Prüfung (falls erforderlich)3–10 Werktage
- Materialdisposition & Gerätelogistik1–3 Tage
- Kernbohrung je Bohrpunkt30 Min – 4 Std
- Bohrmilch-Entsorgung & Reinigung1–2 Std pro Einsatztag
- Einbau Folgegewerk + Abdichtung2 Std – 2 Tage (je Gewerk)
- Dokumentation & Abnahme0,5–1 Tag

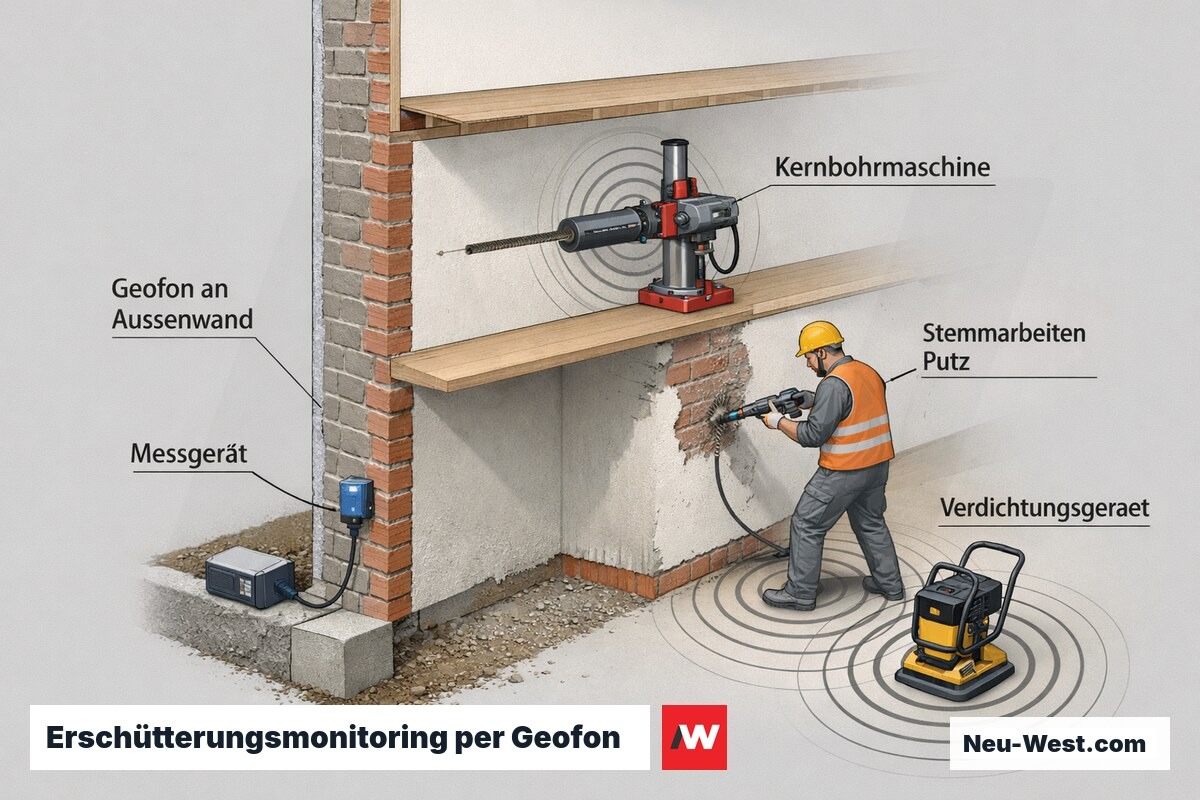

Erschütterungsgrenzwerte nach DIN 4150-3 bei Kernbohrungen im Bestand
DIN 4150-3 'Erschütterungen im Bauwesen — Einwirkungen auf bauliche Anlagen' definiert Anhaltswerte für die maximale Schwinggeschwindigkeit v_i an der Gebäudeaußenwand. Für Wohngebäude gelten frequenzabhängig 5–10 mm/s; Industriegebäude bis 20 mm/s. Bei historischer Bausubstanz oder Gebäuden mit dokumentierten Vorschäden empfehlen Gutachter konservativere Grenzwerte von 2–3 mm/s.


Kernbohrmaschinen selbst sind erschütterungsarm — das eigentliche Risiko entsteht durch Begleitarbeiten: Stemmarbeiten zur Putzentfernung, Presslufthammer bei eingeklemmtem Bohrkern oder simultaner Einsatz von Verdichtungsgeräten in benachbarten Bereichen. Wird Erschütterungsmonitoring vertraglich gefordert, erfolgt die Messung per Geofon an der Gebäudeaußenwand.
Praxishinweis: Bei denkmalgeschützten Gebäuden und Bestandsbauten mit unbekanntem Zustand sollte vor Ausführungsbeginn eine systematische Fotodokumentation des Ist-Zustands (Risse, Schäden, Abplatzungen) angefertigt werden — unabhängig vom tatsächlichen Erschütterungsrisiko, als Beweissicherung für eventuelle spätere Schadensmeldungen.
Wichtige Begriffe rund um Kernbohrung
Diamantkrone
Bohrmilch
Selbstschärfung (Nachsetzfähigkeit)
Spannglied
GPR (Ground-Penetrating Radar)
Ausbruch (Bohrrand)
WU-Beton
Glasieren (Krone)
Die teuerste Kernbohrung ist die, die zweimal gebohrt wird — weil das Abdichtungsdetail erst nach der Bohrung festgelegt wurde und das Nennmaß nicht passte. Leitungsführung, Hülsentyp und Dichtprinzip gehören in die Ausführungsplanung, bevor der Bohrer angesetzt wird.
Praxishinweis Ausführungsplanung Haustechnikdurchführungen
