Video: Estrichvon Neuwest Bauleitern empfohlen
Bodenbeläge & Estrich

Estrich verlegen lassen in Berlin – Zement-, Fließ- und Heizestrich vom Fachbetrieb

Ob schwimmender Zementestrich auf Wärmedämmung, selbstnivellierende Calciumsulfat-Fließestrichmasse oder Heizestrich mit eingebetteten Rohren: Die Wahl der Estrichart entscheidet über Schichtdicke, Trocknungszeit, Belegreife und zulässigen Belag. DIN 18560 und DIN EN 13813 definieren Materialanforderungen und Einbauregeln.

Kritisch und häufig unterschätzt ist die Belegreife nach CM-Messung: Zementestrich (CT) darf unter Parkett erst bei ≤ 2,0 CM-% belegt werden, Calciumsulfatestrich (CA) erst bei ≤ 0,5 CM-%. Oberflächenmessgeräte erfassen nur die oberen Millimeter – die Carbid-Methode an Bohrkernen liefert den entscheidenden Kernwert.

Leistungsumfang

Was umfasst Estrich verlegen?

  • Untergrundprüfung: Tragfähigkeit, Feuchte, Ebenheit, Sauberkeit und Haftgrundbehandlung
  • Einbau von Randdämmstreifen und Trenn- oder Dämmschicht je nach Aufbautyp
  • Estricheinbau: Einbringen, Abziehen und Verdichten auf Soll-Dicke (Pumpe oder manuell)
  • Scheinfugen einschneiden bei Zementestrich (innerhalb 24 h, max. 40 m² pro Feld)
  • Nachbehandlung: Schutz vor Zug, Sonne und Frost während der Erhärtungsphase
  • CM-Messung an Bohrkernen und Dokumentation der Belegreife mit Übergabeprotokoll

Für Heizestrich umfasst die Leistung zusätzlich das Einbetten der Heizrohre, das Erstaufheizprotokoll nach DIN EN 1264-4 sowie die Dokumentation der Belegreifewerte – Pflichtbestandteil für die Belagsgewährleistung.

45 mmMindestdicke schwimmender Zementestrich über Dämmung (DIN 18560-2)
0,5 CM%Feuchte-Grenzwert Anhydritestrich vor Bodenbelag (BEB-Merkblatt)
F4 – F7Festigkeitsklassen nach DIN EN 13813 für Innenräume
1,5 %Mindestgefälle im Nassbereich nach DIN 18534
Vier Estrich-Konstruktionsarten im Querschnitt – Erklär-Grafik (NEUWEST Berlin)

Festigkeitsklasse F4 oder F7 — wann ist welche Pflicht?

DIN EN 13813 klassifiziert Estrichmörtel nach Biegezugfestigkeit (F) und Druckfestigkeit (C): Die Klassen reichen von CT-C16-F3 bis CT-C50-F7. Im Wohnungsbau ist F4 (≥ 4 N/mm² Biegezug, ≥ 16 N/mm² Druck) der Regelfall — ausreichend für Fliesen, rollende Bürostühle und Parkett ohne Flächenheizung.

F7 (≥ 7 N/mm², ≥ 30 N/mm² Druck) wird planungsseitig unterschätzt: Sie ist Pflicht bei Flächenheizung mit großformatigen Natursteinplatten, bei konzentrierten Punktlasten über 2 kN und in Gewerbezonen mit Hubwagenverkehr. Ein F4-Estrich unter einem Gabelstapler zermürbt innerhalb weniger Monate — der Schaden ist dann kein Ausführungs-, sondern ein Planungsfehler.

Typische Schnittstellenlücke: Die Festigkeitsklasse fehlt im Leistungsverzeichnis. Der Estrichleger wählt dann wirtschaftlich — und das ist selten F7. Ohne explizite LV-Angabe entsteht im Gewährleistungsfall eine schwer auflösbare Beweislastfrage.

Querschnitt-Vergleich: F4-Estrich zerbricht unter Hubwagen-Punktlast, F7-Estrich mit Fußbodenheizung und Natursteinplatten bleibt tragfähig.
Preise & Kosten

Was kostet Estrich verlegen lassen?

Die Kosten richten sich nach Estrichart, Schichtdicke, Untergrundaufwand und Flächengröße. Flächen unter 50 m² werden regelmäßig mit Mindermengenzuschlag abgerechnet; Berliner Innenstadtlagen können Logistikzuschläge auslösen.

LeistungPreis-Spanne (Richtwert)
LeistungKosten (Richtwert Berlin)
Zementestrich schwimmend (inkl. Dämmpaket)28 – 48 EUR/m²
Anhydrit-Fließestrich (CAF, schwimmend)22 – 38 EUR/m²
Heizestrich Zement mit Aufheizprotokoll32 – 52 EUR/m²
Verbundestrich inkl. Untergrundvorbereitung30 – 50 EUR/m²
Gefälleestrich im Nassbereich (Dusche/Balkon)48 – 75 EUR/m²
Altestrich entfernen (Regelfall)12 – 25 EUR/m²
Sonderentsorgung Magnesit / PAK-AsphaltAufpreis 15 – 40 EUR/m² zzgl. Deponiegebühr

Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

CM-Restfeuchte beim Anhydritestrich: 0,5 % ist keine Empfehlung

Die CM-Messung (Calciumcarbid-Methode) ist die einzige anerkannte Methode zur Belegreife-Freigabe. Beim Zementestrich gilt ≤ 2,0 CM% als Grenzwert (≤ 1,8 CM% bei Heizestrich), beim Calciumsulfat-Estrich ein deutlich schärferer Wert von ≤ 0,5 CM% — publiziert im BEB-Merkblatt 'Belegreife von Calciumsulfatestrichen'.

Dieser Wert ist kein Spielraum: Höhere Restfeuchte unter feuchtesensiblen Belägen (Parkett, Laminat, textil) führt zum Quellen des CA-Estrichs und irreversiblen Aufwölbungen, die den Belag zerstören. Die Feuchtemessung mit handelsüblichen Elektrometern reicht für die Freigabe nicht aus — nur die CM-Methode liefert den vertragsrelevanten Nachweis.

In der Praxis liegt der häufigste Fehler darin, die CM-Messung nicht als gesonderte Vertragsleistung mit Protokollpflicht zu definieren. Ohne explizite LV-Position entsteht Streit darüber, wer misst — und wer haftet, wenn der Belag quillt.

Lösungs-Finder

Welchen Estrich brauchen Sie?

Wie wird die Fläche genutzt — und welche Randbedingung ist maßgebend?

CA (Calciumsulfatestrich / Anhydritestrich) ist die wirtschaftlichste Wahl: geringste Einbauhöhe ab 35 mm (Schwimmestrich auf harter Dämmung DL), kein Schwindschwund, kurze Belegreife (≈ 28 Tage bei guter Trocknung). Wichtig: CA reagiert bei dauerhafter Feuchtebelastung mit Quellen und Festigkeitsverlust — Nassräume (Bad, Küche) immer in CT ausführen, auch wenn sie Teil derselben Gesamtfläche sind.
CA (Anhydritestrich) ist die bevorzugte Lösung: Wärmeleitfähigkeit λ ≈ 1,2 W/(m·K) gegenüber CT ≈ 0,9 W/(m·K), kein Schwindreißen beim Aufheizprotokoll, zulässige Vorlauftemperatur nach DIN EN 1264-4 bis 55 °C. Mindestüberdeckung über Heizrohren: CA 30 mm, CT 45 mm. Nassraumanteile: immer CT; zwischen CA- und CT-Feldern Dehnfugen vorsehen.
CT (Zementestrich, Klasse CT-C25-F4 oder höher) ist zwingend — CA ist hier generell ausgeschlossen. Bei dauerhafter Feuchte: Verbundabdichtung (AIV) nach DIN 18534 auf dem Estrich, Mindestdicke 25 mm. Balkone und Außenbereiche: frostresistente CT-Rezeptur, Gefälle mind. 1,5 % für Wasserableitung, Fugenplanung nach BEB-Merkblatt.
CT als Verbundestrich (DIN 18560-3) — CA scheidet wegen Feuchteempfindlichkeit aus. Voraussetzung: CM-Messung des Untergrunds ≤ 2,0 CM-% (Beton); bei höherer Feuchte zuerst Abdichtung oder Horizontalsperre herstellen. AS (Gussasphaltestrich) als Alternative, wenn Feuchteeintrag dauerhaft nicht auszuschließen ist oder Tiefkühlung geplant ist.
CT ab Klasse CT-C35-F5 als Verbundestrich (DIN 18560-3); bei Schwerlast und Staplerverkehr Bemessung nach DIN 18560-7, Bewehrung oder Stahlfaserzusatz erforderlich. AS (Gussasphalt) eignet sich bei Erschütterungsbelastung und Tiefkühlung (kein Schwinden, sofort begehbar). CA bei gewerblicher Feuchte und Chemikalienbelastung generell ungeeignet.
Im Vergleich

Estricharten im Vergleich: CT, CA und CAF

EigenschaftCT (Zementestrich)CA (Anhydrit)CAF (Fließestrich)
Nassbereich zulässigJaNeinNein
SelbstverlaufendNeinBedingtJa
SchüsselneigungMittelGeringSehr gering
Mindestdicke schwimmend45 mm35 mm35 mm
Trocknungszeit (Richtwert)Hoch (Wochen)Mittel (Wochen)Niedrig (Tage)
CM-Grenzwert Belegreife≤ 2,0 CM%≤ 0,5 CM%≤ 0,5 CM%
Feuchteempfindlichkeit dauerhaftGeringHochHoch
Einsatz über FußbodenheizungJaJaJa
Bindemittelvergleich: CT — CA — AS — MA – Erklär-Grafik (NEUWEST Berlin)

Anhydrit-Fließestrich im Erdgeschoss: schnell verlegt, aber ein Feuchteeintrag kann ihn zerstören

Calciumsulfat-Fließestrich (CAF) überzeugt durch minimale Schüsselneigung, hohe Planheit ohne Abzieharbeiten und Begehbarkeit nach 24 Stunden. Im Erdgeschoss über unbeheizten Kellerdecken oder Bodenplatten wird er jedoch systematisch falsch eingesetzt.

Anhydrit (CaSO₄) reagiert bei Feuchteeinfluss zu Gips (CaSO₄ · 2 H₂O) und verliert dabei dauerhaft Tragfähigkeit und Volumenbeständigkeit. Ein einziger Wasserrohrbruch oder aufsteigende Bodenfeuchte ohne intakte Dampfsperrschicht kann den Estrich irreversibel schädigen — eine Sanierung erfordert dann den vollständigen Rückbau inklusive Entsorgung.

DIN 18560 schließt Anhydritestrich im Erdgeschoss nicht pauschal aus, fordert aber eine nachweislich wirksame Abdichtung gegen aufsteigende Feuchte. In der Praxis fehlt diese Nachweispflicht regelmäßig im Planungsdokument — was im Schadensfall die Haftungsabgrenzung zwischen Planer, Estrichleger und Abdichter erheblich erschwert.

Querschnitt Erdgeschoss-Fußboden: Anhydritestrich über Dämmung und Bodenplatte, aufsteigende Feuchte durch defekte Dampfsperre und Rohrbruch zersetzt den Estrich.
Schematischer Aufbau

Schichtaufbau schwimmender Estrich — Regelkonstruktion Wohnungsbau

Schüsseln, Risse, Hohllagen — die drei häufigsten Estrichmängel und ihre wahren Ursachen

Schüsseln entsteht, wenn die Estrichoberseite schneller austrocknet als die Unterseite: Die Ränder biegen sich nach oben. Ursache ist fast immer fehlende Abdeckung in den ersten 24 Stunden — Zugluft oder Sonneneinstrahlung nach dem Einbau beschleunigen die Oberfläche, während der Kern noch austrocknet.

Risse sind bei Zementestrich konstruktiv kalkuliert — deshalb gibt es Scheinfugen. Unkontrollierte Risse entstehen durch zu große, fugenfreie Felder (Planungsrichtwert: max. 40 m², Seitenverhältnis ≤ 1:2), fehlende Randdämmstreifen an Wandecken oder überhöhten Wasserzusatz auf der Baustelle.

Hohllagen beim Verbundestrich entstehen fast immer durch Trennschichten am Untergrund — Gips, Öl, Dispersionsfarbe oder Tiefengrundierungen anderer Gewerke verhindern die Haftung der Brücke. Die Fehlerquelle liegt oft nicht beim Estrichleger, sondern in fehlender Koordination vor Einbau.

Interaktiv

Kostenrechner: Estrich verlegen lassen

Berechnet Materialverbrauch und Richtwert-Gesamtkosten für Zementestrich (CT) als schwimmenden Estrich. Anhydritestrich (CA): ca. 10–15 % weniger Materialbedarf durch geringere Mindestdicke. Entsorgung vorhandenen Altestrichs: je nach Stärke 4–9 EUR/m² zusätzlich. Sonderestriche (Brandschutz, chemisch beständig): Preis auf Anfrage.

Zementestrich-Trockenmörtel (CT)
Säcke à 25 kg
Richtkosten inkl. Arbeit

Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

So gehen wir vor

Ablauf: Estrich verlegen — von Untergrundprüfung bis CM-Freigabe

1

Untergrundprüfung

Tragfähigkeit, Ebenheit (±5 mm/2m-Latte), Restfeuchte und Trennschichten prüfen. Bei Verbundestrich: Zugfestigkeitstest des Untergrunds, Zielwert ≥ 1,5 N/mm².

2

Randdämmstreifen setzen

Umlaufend an allen aufgehenden Bauteilen — Wände, Stützen, Türzargen, Rohrdurchführungen. Mindestdicke 8 mm, Höhe bis Oberkante Fertigbodenbelag.

3

Dämmlagen einbringen

Wärme- und Trittschalldämmung stumpfstoßend verlegen. PE-Folie mind. 20 cm überlappend, an Randdämmstreifen hochziehen und fixieren.

4

Höhenbezüge einrichten

Lehren oder Knöpfe für Abzugsregel setzen (CT). Bei CAF entfällt das Abziehen — die Planheit entsteht selbst; nur Randhöhen kontrollieren.

5

Estrich einbringen

CT: pumpen und in einer Lage abziehen, Bearbeitungszeit < 30 min einhalten. CAF: pumpfähig vergießen, Oberfläche mit Stachelwalze entlüften.

6

Nachbehandlung und Fugen

CT-Oberfläche mindestens 3 Tage feucht halten oder abdecken. Scheinfugen spätestens 24 h nach Einbau schneiden, Tiefe ≥ 1/3 Estrichdicke.

7

CM-Messung und Protokoll

Repräsentative Stichproben nehmen, Messwerte dokumentieren. CT ≤ 2,0 CM% (Heizestrich ≤ 1,8 CM%), CA/CAF ≤ 0,5 CM% — erst dann Freigabe für Bodenbelag.

Ebenheitstoleranzen nach DIN 18202 Tabelle 3 – Erklär-Grafik (NEUWEST Berlin)

Gefälleestrich: Mindestneigung, Abdichtungsebene — und warum Anhydrit im Nassbereich nicht zulässig ist

Im Nassbereich (Dusche, Balkon, Terrasse) ist ein Gefälle von mindestens 1,5 % erforderlich, gemessen zur Ablaufrichtung (DIN 18534). Die Herausforderung liegt im maßgenauen Einhalten über unregelmäßige Grundrisse: Fertigteile aus EPS mit werkseitig eingearbeitetem Gefälle sind hier präziser als individuell gemischter Mörtel.

Entscheidend ist die Lage der Abdichtungsebene nach DIN 18534: Sie liegt regelmäßig auf dem Gefälleestrich — der Estrich selbst ist kein Abdichtungselement und darf Wasser aufnehmen. Anhydrit ist deshalb hier generell ausgeschlossen: Calciumsulfat löst sich bei dauerhafter Durchfeuchtung auf und verliert Festigkeit und Volumenbeständigkeit.

Bei Außenbereichen (Loggia, Terrasse) kommt die Rissklasse der Abdichtung hinzu: Ein Estrich unter 20 mm Dicke neigt zu Rissen, die die aufgebrachte Abdichtungsbahn scheren. Mindestdicken und eine Bewehrungseinlage sind in diesen Bereichen Regel der Technik — nicht fakultative Mehrleistung.

Querschnitt eines Nassbereich-Bodens: Gefälleestrich mit Bewehrung, darüber liegende Abdichtungsebene, Fliesen und Bodenablauf über Stahlbetondecke.
Einsatzbereiche

Estrichdicken nach Einbauart und Nutzung

CT Verbundestrich
25–40 mm
CT schwimmend (Wohnen)
45–70 mm
CA / CAF schwimmend
35–55 mm
Heizestrich CT
45–65 mm
Gefälleestrich Nassbereich
20–80 mm
Industriestrich CT
60–120 mm

Altestrich: Magnesit und PAK-belasteter Asphalt lösen Sonderentsorgungspflichten aus

Magnesitestrich (Steinholzestrich) aus der Bauzeit vor 1970 enthält Magnesiumchlorid als Abbindehilfsstoff. Das Material gilt nach der Abfallverzeichnis-Verordnung (AVV) als Abfall mit gefährlichen Eigenschaften — eine reguläre Deponierung ist nicht zulässig, die Mehrkosten für Sonderentsorgung können die Rückbaukosten um das Drei- bis Fünffache steigern.

Asphaltfußböden vor Baujahr 1980 können Polyzyklische Aromatische Kohlenwasserstoffe (PAK) aus Steinkohlenteerpech enthalten. Vor dem Rückbau ist eine Materialprobe und Laboranalyse nach LAGA-Richtlinie empfehlenswert — ein PAK-Befund erfordert eine zugelassene Sonderabfalldeponie und vervielfacht die Entsorgungsgebühr.

In Berliner Altbauten ist die Wahrscheinlichkeit beider Materialien in Keller-, Erdgeschoss- und Gewerberäumen erhöht. Eine Materialuntersuchung vor der Ausschreibung des Rückbaus verhindert kostspielige Nachträge und Bauzeitverlängerungen durch ungeplante Sonderentsorgung.

Interaktiv

Mindest-Nenndicke nach Nutzungsintensität (DIN 18560-4)

Schieben Sie zur Nutzungsintensität. Die Mindest-Nenndicke für schwimmenden Estrich folgt DIN 18560-4 und der Zusammendrückbarkeit der Dämmschicht: DL = harte Dämmung (≤ 3 mm unter 2 kN/m²), DH = weiche Trittschalldämmung (> 3 mm, z. B. Mineralwolle-Dämmplatte). Mit FBH gilt je +5 mm Mindestüberdeckung über Rohr.

Nutzungsintensität

Anhydritestrich im Nassbereich — häufigster Planungsfehler

CA- und CAF-Estriche sind wasserempfindlich. Ihr Einsatz in Bädern, Duschen, Balkonen und Außenbereichen ist nach DIN 18560 und BEB-Merkblatt nicht zulässig. In Sanierungen wird dieser Fehler oft erst nach einem Wasserschaden sichtbar — dann ist der vollständige Rückbau unvermeidlich.

Frischmörtel-Kontrolle: Ausbreitmaß auf der Baustelle prüfen

Ein überhöhter Wasserzusatz auf der Baustelle senkt Festigkeit und erhöht Schwindverhalten. Der Ausbreitmaß-Test nach DIN EN 1015-3 dauert zwei Minuten und gibt sofort Auskunft über die Frischmörtelkonsistenz — eine einfache Eigenkontrolle vor dem Einbau, die unnötige Rissbildung verhindert.

CM-Messung ist vertragsrelevant — nicht optionaler Bestandteil der Estricharbeit

Die Messung ist nach BEB-Merkblatt Voraussetzung für die Belegreife-Abnahme. Sie sollte im Leistungsverzeichnis als gesonderte Position mit Protokollpflicht ausgeschrieben werden — andernfalls entsteht im Streitfall Unklarheit über Messpflicht, Messtiefe und Verantwortung.

Fugenplan schwimmender Estrich — Grundriss-Draufsicht – Erklär-Grafik (NEUWEST Berlin)

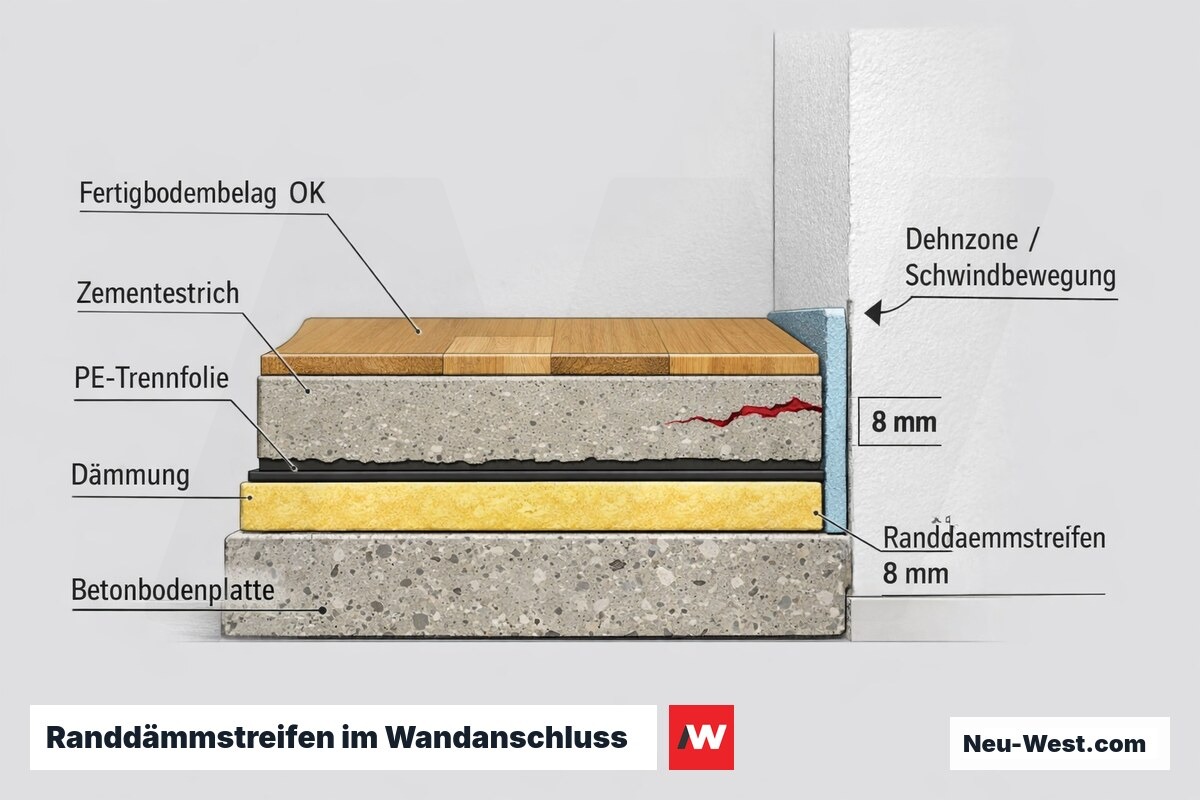

Randdämmstreifen: warum das 8-mm-Bauteil über Trittschall und Rissfreiheit entscheidet

Der Randdämmstreifen trennt den schwimmenden Estrich von allen aufgehenden Bauteilen — Wände, Stützen, Türzargen, Rohrdurchführungen. Die Mindestdicke von 8 mm ist in DIN 18560-2 festgelegt: Ein zu dünner oder punktuell fehlender Streifen hebt die akustische Entkopplung auf und ermöglicht Flankenübertragung von Trittschall in angrenzende Räume.

Praktisch ebenso bedeutend ist die Schwindausgleichsfunktion: Zementestrich schwindet beim Aushärten um 0,3–0,5 mm/m. Ohne Dehnfuge zur Wand entstehen Zwängungsspannungen, die randnahe Risse erzeugen — besonders bei Räumen über 20 m² Grundfläche und an Wandecken.

Die korrekte Einbauhöhe des Streifens wird regelmäßig unterschätzt: Er muss bis Oberkante Fertigbodenbelag reichen und darf erst nach Belagsverlegung bündig abgeschnitten werden. Wird er zu früh gekürzt, fehlt die Dehnzone an der Oberkante — und der verbleibende Spalt zwischen Estrich und Wandputz wird direkt zur Wärmebrücke.

Querschnitt Wandanschluss: 8-mm-Randdämmstreifen zwischen Zementestrich und Wand, reicht bis Oberkante Fertigbodenbelag, mit Schwindbewegung und Rissbildung.
Technische Daten

Technische Kennwerte Estrich — Normen und Grenzwerte

KennwertWert / Norm
Festigkeitsklassen Biegezug (F)F3 – F7 nach DIN EN 13813
Klasse F4: Biegezug / Druck≥ 4 N/mm² / ≥ 16 N/mm² (CT-C16-F4)
Klasse F7: Biegezug / Druck≥ 7 N/mm² / ≥ 30 N/mm² (CT-C30-F7)
Ebenheitstoleranz Regelfall±3 mm unter 2-m-Latte (DIN 18202, Tab. 3, Zeile 3)
CM-Grenzwert Zementestrich≤ 2,0 CM% (ohne Fußbodenheizung)
CM-Grenzwert Heizestrich CT≤ 1,8 CM%
CM-Grenzwert Anhydritestrich CA/CAF≤ 0,5 CM%
Mindestgefälle Nassbereich1,5 % nach DIN 18534
Mindestdicke Randdämmstreifen≥ 8 mm nach DIN 18560-2
Max. Feldgröße CT schwimmendca. 40 m², Seitenverhältnis ≤ 1:2 (Planungsrichtwert)
Mindestdicke CT schwimmend45 mm über Dämmung (DIN 18560-2)

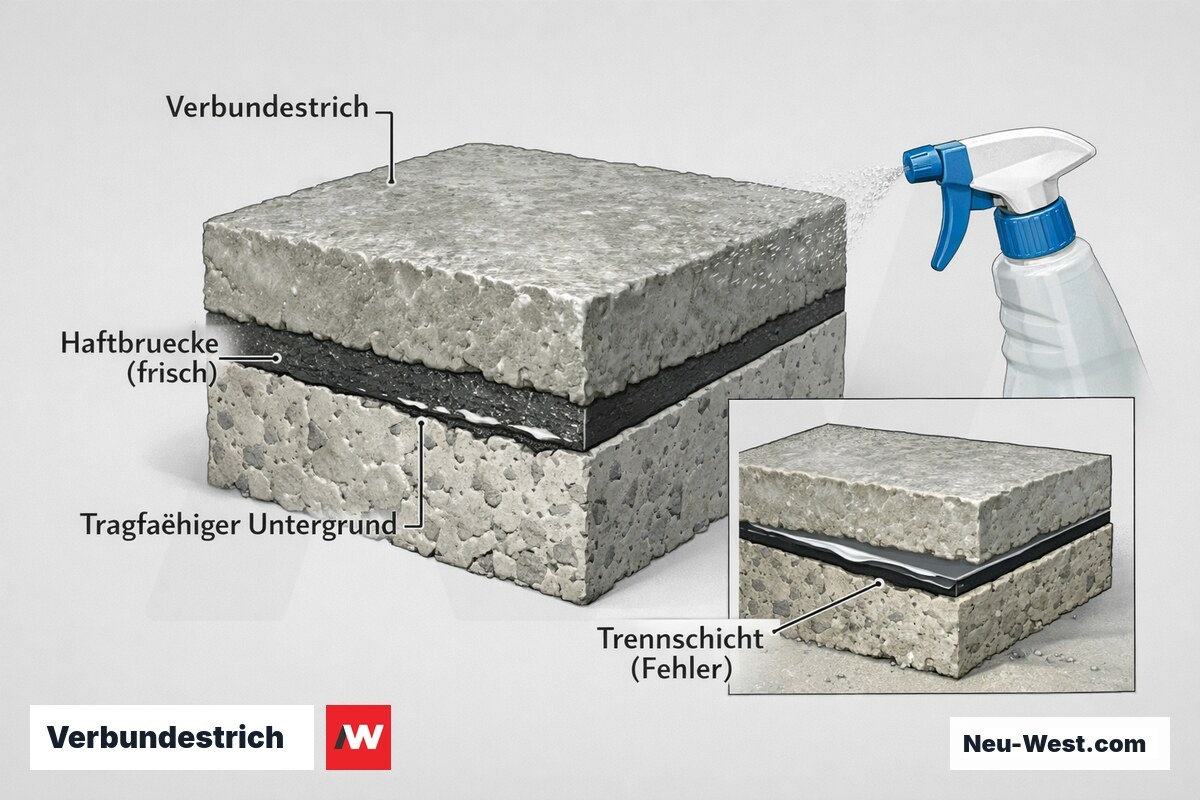

Verbundestrich: Untergrundvorbereitung und Haftbrücke sind wichtiger als der Estrich selbst

Verbundestrich wird ohne trennende Dämmlagen direkt auf den Untergrund aufgebracht — typisch bei Kellerböden, Garagen und Gewerbeflächen mit Punktlasten. Weil er Lasten ausschließlich über Haftung in den Untergrund einleitet, ist die Substratqualität hier bedeutsamer als beim schwimmenden Estrich.

Aufheizprotokoll Heizestrich nach DIN EN 1264-4 – Erklär-Grafik (NEUWEST Berlin)
Querschnitt eines Verbundestrichs mit Untergrund, frischer Haftbrücke, Estrich und markierter Trennschicht als typischer Baustellenfehler.

Der Untergrund muss druckfester sein als der Estrich selbst, frei von Trennschichten (Öl, Dispersionsfarbe, Gips, Altbelägen) und unmittelbar vor dem Einbau mattfeucht vorgenässt sein. Die Haftbrücke — Zementschlämme oder 2-K-Epoxidharz — muss 'frisch in frisch' eingebettet werden: Zieht sie an, verliert sie die Verbundwirkung vollständig.

Ein typischer Baustellenfehler: Maler oder Trockenbauer behandeln die Fläche vorab mit Tiefengrund — unbeabsichtigt entsteht eine Trennschicht. Koordination vor Estricheinbau ist keine Formalie, sondern technische Anforderung, die im Bauzeitenplan dokumentiert gehört.

Zeitlicher Ablauf

Trocknungs- und Aushärtephasen nach Estricheinbau

  • Einbau abgeschlossenTag 0
  • CAF begehbar (Fließestrich)nach 24 – 48 h
  • CT begehbar (Zementestrich)nach 3 – 5 Tagen
  • Scheinfugen schneiden CTspätestens 24 h nach Einbau
  • Funktionsheizen Heizestrich startenfrühestens ab Tag 21
  • CT belegreif ohne Heizung (Richtwert)ca. 4 Wochen (CM-Messung maßgeblich)
  • CAF belegreif (Richtwert)ca. 2 – 4 Wochen (CM ≤ 0,5 %)
  • Abnahme mit CM-Protokollnach Erreichen des Grenzwerts
Kurz erklärt

Wichtige Begriffe rund um Estrich verlegen

CT (Zementestrich)
Estrich mit Portlandzement als Bindemittel nach DIN EN 13813 — universell einsetzbar, auch in Nassbereichen zulässig. Häufigste Estrichart im Neubau.
CA / CAF (Calciumsulfat-Fließestrich)
Anhydrit-basierter Estrich (CaSO₄ ohne Kristallwasser) mit geringer Schüsselneigung und selbstverlaufender Eigenschaft — nicht im Nassbereich zulässig.
CM-Messung
Calciumcarbid-Methode zur Bestimmung der Restfeuchte im Estrich; einzige anerkannte Methode für die vertragsrelevante Belegreife-Freigabe.
Schwimmender Estrich
Estrichlage, die allseitig von der Tragkonstruktion durch Dämmschichten und Randdämmstreifen entkoppelt ist — Regelkonstruktion im Wohnungsbau für Wärme- und Trittschallschutz.
Verbundestrich
Estrich, der haftend direkt auf den Untergrund aufgebracht wird, ohne Trennlage — typisch für Keller, Garagen und Gewerbeflächen.
Schüsseln
Verformung des Estrichs, bei der sich die Ränder nach oben biegen — Folge ungleichmäßiger Austrocknung: Oberseite trocknet schneller als Unterseite.
Haftbrücke
Haftvermittler (Zementschlämme oder 2-K-Epoxidharz) zwischen Untergrund und Verbundestrich; muss zwingend 'frisch in frisch' eingebettet werden.
Feldeinteilung / Scheinfuge
Aufteilung großer Estrichflächen durch Fugen, die kontrolliertes Schwinden ohne unkontrollierte Rissbildung ermöglichen.
Magnesitestrich (Steinholzestrich)
Ältere Estrichart mit Magnesiumchlorid als Abbindehilfsstoff — gilt nach AVV als gefährlicher Abfall und erfordert Sonderentsorgung.

Die häufigste Ursache für Estrichschäden ist nicht der Estrichleger — sondern fehlende Schnittstellenkoordination: falsche Materialwahl durch den Planer, Trennschichten durch andere Gewerke, fehlende CM-Messung als Abnahmekriterium. Wer Estrich als 'Rohbau-Abschluss' behandelt, unterschätzt seine Funktion als tragendes Fundament aller Folgegewerke.

Fachbauleitung Bodenbeläge & Estrich

Estrich verlegen Fragen & Antworten

Welche Restfeuchte muss Zementestrich vor der Belagverlegung unterschreiten?
Zementestrich (CT) gilt als belegreif bei ≤ 2,0 CM-% ohne Fußbodenheizung und ≤ 1,8 CM-% mit Heizung. Calciumsulfatestrich (CA) muss ≤ 0,5 CM-% erreichen – ein erheblich strengerer Grenzwert, der mehrere Wochen Trocknungszeit bedeuten kann. Entscheidend: Die CM-Messung (Carbid-Methode) erfolgt an Bohrkernen aus dem Schichtkern, nicht an der Estrichoberfläche. Elektrische Oberflächenmessgeräte täuschen bei trockenem Oberzug und noch feuchtem Kern systematisch eine falsche Belegreife vor – Folge sind Feuchteschäden unter dem Belag.
Was ist ein Ausheizprotokoll beim Heizestrich – und ist es Pflicht?
DIN EN 1264-4 schreibt vor, Heizestriche vor regulärer Inbetriebnahme schrittweise auf- und wieder abzuheizen. Typischer Ablauf: Erstaufheizen nach mindestens 21 Tagen Erhärtungszeit (Zementestrich) mit 25 °C Vorlauftemperatur, täglich steigend in 5-K-Schritten bis zur Systemauslegungstemperatur (meist 45–55 °C), dort 4 Tage halten, dann stufenweise zurückregeln. Das Protokoll ist Pflichtbestandteil der Baudokumentation – ohne es erlischt in der Regel die Gewährleistung des Estrichherstellers und des Bodenlegers. Bei CA-Fließestrich kann das Erstaufheizen bereits nach ca. 7 Tagen beginnen.
Was ist der Unterschied zwischen Verbund-, Trennlagen- und schwimmendem Estrich?
Verbundestrich (DIN 18560-3) wird haftend auf den Rohbetonuntergrund aufgebracht – minimale Aufbauhöhe ab ca. 25 mm, hohe Druckbelastbarkeit, kein Dämmpaket. Typisch für Keller oder Industrieböden. Trennlagenestrich (DIN 18560-4) liegt auf PE-Folie: entkoppelt vom Untergrund, verhindert Kapillarfeuchte, überträgt aber keinen wesentlichen Schallschutz. Schwimmender Estrich (DIN 18560-2) liegt auf Wärme- oder Trittschalldämmung – beste Schall- und Wärmeschutzwerte, aber Mindestdicken zwingend (CT ≥ 45 mm, mit Fußbodenheizung ≥ 45 mm über Rohroberkante) und umlaufende Randdämmstreifen ohne Kontakt zu aufgehenden Bauteilen.
Welche Ebenheitstoleranzen gelten für Estrich nach DIN 18202?
DIN 18202 Tabelle 3 definiert Grenzabmaße je nach Verwendungszweck und Messtrecke. Estriche unter direkter Nutzung ohne Belag dürfen z.B. auf 1 m Messtrecke 4 mm und auf 4 m 10 mm vom Richtscheit abweichen. Estriche als Untergrund für Bodenbeläge unterliegen engeren Grenzwerten – relevant bei großformatigem Naturstein oder Parkett, wo Belagshersteller oft ≤ 3 mm auf 2 m fordern. Wichtig: Diese Werte sind Abnahmeschwellen, keine Ausführungsziele. Professionelle Verlegung liegt deutlich darunter. Messung und Protokoll bei Abnahme sind empfehlenswert – bei Überschreitung gilt der Mangel als bewiesen.
Warum reißt Zementestrich – und wie lassen sich Risse vermeiden?
Zementestrich schwindet während der Erhärtung typisch um 0,3–0,5 mm/m. Hauptursachen sichtbarer Risse: zu große Felder ohne Scheinfuge (Richtwert: max. 40 m², Seitenverhältnis ≤ 2:1), zu spät gesägte oder fehlende Scheinfugen, zu frühe Begehung vor 24 h und zu schnelles Austrocknen durch Zugluft oder direkte Sonneneinstrahlung. Gegenmaßnahmen: Scheinfugen innerhalb von 24 h nach Einbau einschneiden (mind. ⅓ der Estrichdicke), Fläche 24–48 h abdecken und vor Temperaturextremen schützen. Calciumsulfatestrich schwindet kaum – Vorteil bei rissempfindlichen Grundrissen, aber wasserempfindlich.
Was kostet Estrich verlegen pro m² in Berlin?
Richtwerte für Berlin 2024/2025 inkl. Material und Einbau: Schwimmender Zementestrich CT auf Dämmung 28–50 €/m². Calciumsulfat-Fließestrich CA-F auf Dämmung 22–40 €/m² (günstigeres Material, maschineller Einbau). Heizestrich-Aufpreis: 4–9 €/m² für Rohreinbettung und Ausheizprotokoll. Preistreiber sind Untergrundvorbereitung (Schleifen, Grundierung), Dämmpaketdicke, erschwerter Einbau (enge Räume, Zwischendecken) und Mindermengenzuschläge bei Flächen unter 80 m². Für belastbare Preise ist ein Aufmaß mit Bauzustandsanalyse erforderlich.
Welche Festigkeitsklassen verlangt DIN EN 13813 für gewerblich genutzte Böden?
DIN EN 13813 definiert für Zementestrich (CT) Druckfestigkeitsklassen von C7 bis C80 sowie Biegezugfestigkeitsklassen von F1 bis F7. Für normale Wohnnutzung reicht CT-C20-F3. Im Gewerbebereich mit Gabelstaplerverkehr werden CT-C35-F5 oder höher gefordert; in Hochregallagern mit punktuellen Lasten kann CT-C50 bis C80 notwendig sein. Ergänzend erhalten Industrieestriche oft Hartstoffeinstreuungen (Korund, Quarz, Metallspäne) nach DIN EN 13813, um die Verschleißfestigkeit zu verbessern – die Grundfestigkeit des Estriches als Träger bleibt dabei die entscheidende Basis für Belaghaftung und Verformungsverhalten.
Warum ist Calciumsulfatestrich in Feuchträumen unzulässig – und was gilt bei der Belagverlegung?
Calciumsulfat ist wasserlöslich: Dauerhafter Feuchtigkeitskontakt führt zur Rehydratation, Volumenänderung und Festigkeitsverlust. Deshalb ist CA-Estrich nach DIN 18560 für dauerhaft feuchte Bereiche (Duschen, Nasszellen) ungeeignet – selbst mit Verbundabdichtung ist die Eignung vom Hersteller schriftlich zu bestätigen. Ein zweites Praxisproblem: CA-Estrich bildet beim Erhärten eine Sinterschicht an der Oberfläche, die Haftbrücken blockiert. Vor Verlegung keramischer Beläge, Naturstein oder Klebeparkett muss diese durch Anschleifen (Einscheiben-Maschine) vollständig entfernt werden – anderenfalls haftet der Kleber nicht, was zu Ablösungen führt.
Unsere Projekte

Estrich verlegen Referenzen & Beispiele

Weitere Referenzen ansehen

Die Ausführung folgt DIN 18560 (Estriche im Bauwesen), DIN EN 13813 (Estrichmörtel und Estrichmassen) sowie DIN 18202 (Toleranzen im Hochbau).

Bereit für Ihr Bauprojekt?

Kostenlose Besichtigung & Festpreis-Angebot – meist innerhalb von 24 Stunden.

Jetzt kostenlos anfragen

Estrich verlegen: Bauwissen & Ratgeber
