Video: Fußbodenheizung einbauenvon Neuwest Bauleitern empfohlen
Heizung & Wärme · Berlin

Fußbodenheizung einbauen lassen – Fachbetrieb Berlin

Eine Fußbodenheizung gibt Wärme flächig ab – mit Vorlauftemperaturen zwischen 30 und 45 °C liegt sie weit unter den 70–90 °C konventioneller Radiatoren. Im Niedertemperaturbetrieb erreichen Wärmepumpen und Brennwertgeräte ihren besten Wirkungsgrad; die Kombination mit einer Flächenheizung ist daher technisch und energetisch besonders sinnvoll.

Ob Neubau oder Bestandssanierung: Eine dauerhaft funktionierende Anlage erfordert eine normgerechte Heizlastberechnung nach DIN EN 12831, die richtige Systemwahl (Nass- oder Trockensystem), einen hydraulischen Abgleich aller Heizkreise und ein kontrolliertes Estrich-Aufheizprotokoll. Fehler in diesen Schritten äußern sich als Risse im Estrich, ungleichmäßige Flächenerwärmung oder erhöhter Energieverbrauch.

Leistungsumfang

Was umfasst Fußbodenheizung einbauen lassen?

  • Heizlastberechnung und Systemauslegung (Verlegeabstand, Rohrdimension, Heizkreislängen) nach DIN EN 1264
  • Verlegen von Randdämmstreifen und Wärmedämmschicht gemäß GEG-Anforderungen und DIN 4108
  • Rohrverlegung im Nass- oder Trockensystem inkl. Kreiseinteilung und Durchflussdokumentation
  • Kaltdruckprüfung (1,5-facher Betriebsdruck, mind. 6 bar, 2 h Haltezeit) vor dem Einbetten ins Estrich
  • Hydraulischer Abgleich aller Heizkreise und Einregulierung der Vorlauf-/Rücklauftemperaturen
  • Begleitung des Estrich-Aufheizprotokolls und Abnahme mit CM-Feuchtemessung vor Belagsverlegung

Alle Arbeiten richten sich nach DIN EN 1264 (Teile 1–5), den Verarbeitungshinweisen der Estrichhersteller und den Anforderungen des Gebäudeenergiegesetzes (GEG). Die abschließende CM-Messung schützt den späteren Bodenbelag: Calciumsulfatestrich gilt bei beheizter Konstruktion bei ≤ 0,3 CM-% als belegreif, Zementestrich bei ≤ 1,8 CM-% – Grenzwerte, die dokumentiert und mit den Abnahmeunterlagen übergeben werden.

≤ 0,15 m²K/WRλ-Grenzwert Bodenbelag (DIN EN 1264-2)
35 / 28 °CVorlauf-/Rücklauf Niedertemperaturauslegung
70–130 EUR/m²Einbaukosten Nasssystem (ohne Bodenbelag)
21 TageMindestwartezeit vor Anheizprotokoll bei Zementestrich

Schichtaufbau Nasssystem: Lagen und Normkennwerte – Erklär-Grafik (NEUWEST Berlin)

Anheizprotokoll: Warum der Estrichtyp den Zeitplan bestimmt

Der Estrichtyp bestimmt fundamental, wann das Anheizprotokoll beginnen darf. Bei Zementestrich (ZE) ist eine Mindestwartezeit von 21 Tagen einzuhalten — dann 3 Tage bei 25 °C Vorlauf, danach schrittweise Steigerung auf Auslegungstemperatur über weitere 4 Tage.

Calciumsulfatestrich (CA/Anhydrit) trocknet strukturell schneller: Ab Tag 7 sind 25 °C Vorlauf zulässig, die Auslegungstemperatur wird ab Tag 14 gefahren. Das Protokoll ist schriftlich zu dokumentieren — es ist Belegreife-Voraussetzung und im Schadensfall haftungsrelevant für den Estrichleger.

Prozess-Sequenz des Anheizens von Calciumsulfatestrich: Start kalt, ab Tag 7 Vorlauf 25 °C, ab Tag 14 Auslegungstemperatur, dokumentiertes Protokoll.
Schematischer Aufbau

Schichtaufbau Fußbodenheizung Nasssystem (von unten nach oben)

Bodenbelag und Heizleistung: Der oft unterschätzte Wärmedurchlasswiderstand

Der Wärmedurchlasswiderstand Rλ des Bodenbelags begrenzt direkt, wie viel Wärme die Fußbodenheizung an den Raum abgeben kann. DIN EN 1264-2 setzt den zulässigen Gesamtwert auf 0,15 m²K/W — was etwa 10 mm Parkett oder 8–10 mm Keramik inklusive Klebeschicht entspricht.

Teppiche überschreiten diesen Grenzwert häufig bereits ab 12 mm Gesamtaufbau (Träger plus Pol). Eine spätere Belegänderung ohne neue Heizlastprüfung kann dazu führen, dass die gewünschte Raumtemperatur rechnerisch nicht mehr erreichbar ist — ohne jede Fehlfunktion der Heizanlage selbst.

Interaktiv

Rohrbedarf-Rechner: Rohrmeter, Heizkreise und Verteileranschlüsse

Basis: PE-RT-Rohr Ø 17×2 mm, Rohrabstand 15 cm (Standardverlegung Wohnraum). Faktor 7,5 m/m² bereits inkl. 12 % Verschnittzuschlag für Richtungsbögen und Anschlussenden. Heizkreisanzahl = Rohrmeter ÷ 100 m (druckverlustseitige Praxisgrenze, ΔP < 250 mbar). Verteileranschlüsse = Heizkreisanzahl × 2.

PE-RT-Rohr Ø 17×2 mm (inkl. 12 % Verschnitt, Abstand 15 cm)
Richtkosten inkl. Arbeit

Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

Preise & Kosten

Was kostet Fußbodenheizung einbauen lassen?

Richtpreise für das Nasssystem in Berlin, Neubau oder Grundsanierung. Ohne Bodenbelag und Wärmeerzeuger. Tatsächliche Kosten hängen von Fläche, Estrichtyp und Raumzahl ab.

LeistungPreis-Spanne (Richtwert)
Heizlastberechnung + Rohrnetzplanung (DIN EN 12831)300–800 EUR pauschal
Wärmedämmung + Trittschalldämmung (30–40 mm EPS)8–18 EUR/m²
Rohrsystem PE-X/PE-RT + Verlegung (Nasssystem)18–32 EUR/m²
Estricharbeiten inkl. Material (Zementestrich)22–42 EUR/m²
Heizkreisverteiler inkl. Armaturen und Anbindung400–1.200 EUR je Verteiler
Raumthermostate + Einzelraumregelung50–150 EUR je Raum
Hydraulischer Abgleich (Pflicht nach GEG 2024)200–600 EUR pauschal
Gesamtkosten Nasssystem (Richtwert, ohne Belag)70–130 EUR/m²
Aufpreis Trockensystem / Dünnbettsystem (Altbau)+15–30 EUR/m²

Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.

Systemvergleich: Nass-, Trocken- und Flachsystem – Erklär-Grafik (NEUWEST Berlin)

Thermische Masse: Warum Nachtabsenkung bei Fußbodenheizung oft schadet

Die hohe thermische Masse des Estrichsystems macht Fußbodenheizungen träge — die Systemreaktionszeit beträgt je nach Aufbaudicke 1–4 Stunden. Nachtabsenkungen um mehr als 3–4 K sind in gut gedämmten Gebäuden daher kontraproduktiv: Der Estrich kühlt kaum ab, während das Wiederaufheizen am Morgen die Wärmepumpe temporär in ungünstigere Arbeitspunkte mit höherer Vorlauftemperatur zwingt.

Ausnahme: In Gebäuden mit sehr geringer innerer Wärmespeicherfähigkeit oder bei Niedertemperatur-Direktverdampfungssystemen kann eine vollständige Nachtabschaltung sinnvoll sein. Hier ist eine individuelle Regelungssimulation erforderlich — pauschale Absenkprogramme sind für Fußbodenheizung keine universell sichere Standardempfehlung.

Querschnitt eines Dünnschicht-Trockensystems mit Direktverdampfer, Vorlauf-Fühler und Regelungssimulations-Einheit als Ausnahmefall für Nachtabschaltung.
Im Vergleich

Nasssystem vs. Trockensystem: Entscheidungshilfe nach Situation

KriteriumNasssystem (Estrich)Trockensystem (Trockenplatte)
Aufbauhöhe gesamt65–120 mm20–40 mm
Max. Wärmeleistung Flächebis 100 W/m²bis 55–60 W/m²
Systemreaktionszeit1–4 Stunden20–45 Minuten
Eignung Bestand / Altbaubedingt (Statikprüfung nötig)gut geeignet
Kosten System (ohne Estrich)18–32 EUR/m²35–55 EUR/m²
Zeit bis Belegreife4–8 Wochen1–3 Tage
Trittschallschutzsehr gut (schwimmend verlegt)gut (je nach Plattentyp)
Feuchtigkeitsempfindlichkeitgering (nach Aushärtung)hoch (Holzplatten quellen)

Randstreifen und Dehnungsfugen: Kleine Details mit großer Rissfolge

Randstreifen aus Schaumstoff (mind. 8 mm Dicke) sind umlaufend an allen Wänden, Pfeilern, Stützen und Türzargen sowie beidseitig entlang nicht-tragender Trennwände zwingend einzubauen. Sie nehmen die Wärmedehnung des schwimmenden Estrichs auf: Zementestrich dehnt sich bei Erwärmung um ca. 0,9–1,0 mm pro laufendem Meter aus.

Dehnungsfugen sind über den umlaufenden Randstreifen hinaus erforderlich bei Flächen über 40 m², Raumbreiten über 8 m und stets an allen Türdurchgängen — auch wenn der Bodenbelag fugenlos durchläuft. Fehlen diese Elemente, entstehende Risse gelten als Ausführungsmangel des Estrichlegers, selbst wenn sie erst nach mehreren Heizperioden auftreten.

Interaktiv

Kostenschätzung: Fußbodenheizung einbauen lassen (Berlin)

Richtwert für Nass-System mit CT-Zementestrich C25 F5 nach DIN EN 13813, PE-RT-Rohr Ø 17×2 mm auf Noppensystemplatte, Wärmedämmung 60 mm EPS 035 DEO. Aufschlag CA-Fließestrich: +8–12 EUR/m². Dünnschicht-Trockenaufbausystem: −5 bis +15 EUR/m² je nach Systemhöhe und Trägerplatte.

Nass-System komplett (Noppenmatte, Rohr, Randdämmstreifen, Verteiler anteilig, Estrich-ZBZ)
Richtkosten inkl. Arbeit

Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.

So gehen wir vor

Ablauf: Fußbodenheizung einbauen lassen — Schritt für Schritt

1

Heizlastberechnung und Rohrnetzplanung

Raumweise Berechnung nach DIN EN 12831; Festlegung von Verlegeabstand, Heizkreislänge (max. 100 m je Kreis) und Verteilerschema.

2

Untergrundvorbereitung

Ebenheitsprüfung nach DIN 18202; Ausgleichsschicht bei Bedarf; PE-Trennlage auf Erdreichplatten zweilagig mit 20 cm Überlappung.

3

Randstreifen setzen

Umlaufend an allen Wänden, Pfeilern und Türdurchgängen; Oberkante überlappt spätere Estrich-Oberkante um mind. 20 mm.

4

Dämmschicht und Systemplatten verlegen

Wärme-/Trittschalldämmung (EPS DEO dm, λ ≤ 0,035 W/(m·K)) einbauen; Noppenplatten formschlüssig auflegen.

5

Heizrohre verlegen und sichern

PE-X oder PE-RT, Verlegeabstand 100–300 mm je Heizlastzone; Mindest-Biegeradius R ≥ 5× Rohraußendurchmesser einhalten.

6

Heizkreisverteiler anschließen, Druckprüfung

Betriebsdruck max. 6 bar; Prüfdruck: 1,5× Betriebsdruck (mind. 6 bar), 24 Stunden halten — protokollieren.

7

Estrich einbringen (unter Betriebsdruck)

Überdeckung mind. 30 mm (ZE) / 25 mm (CA) über OK Rohr; Rohre verbleiben während des gesamten Einbaus unter Druck.

8

Anheizprotokoll durchführen

Frühestens nach 21 Tagen (ZE) / 7 Tagen (CA); schrittweise Temperatursteigerung schriftlich und datiert protokollieren.

9

CM-Messung zur Belegreife

Grenzwerte: 1,8 CM-% (ZE, beheizt), 0,3 CM-% (CA), 3,0 CM-% (Schnellzementestrich); Messprotokolle aufbewahren.

10

Bodenbelag aufbringen und hydraulischen Abgleich abschließen

Rλ-Nachweis des Belags prüfen (≤ 0,15 m²K/W); hydraulischer Abgleich nach GEG 2024 vor Übergabe Pflicht.

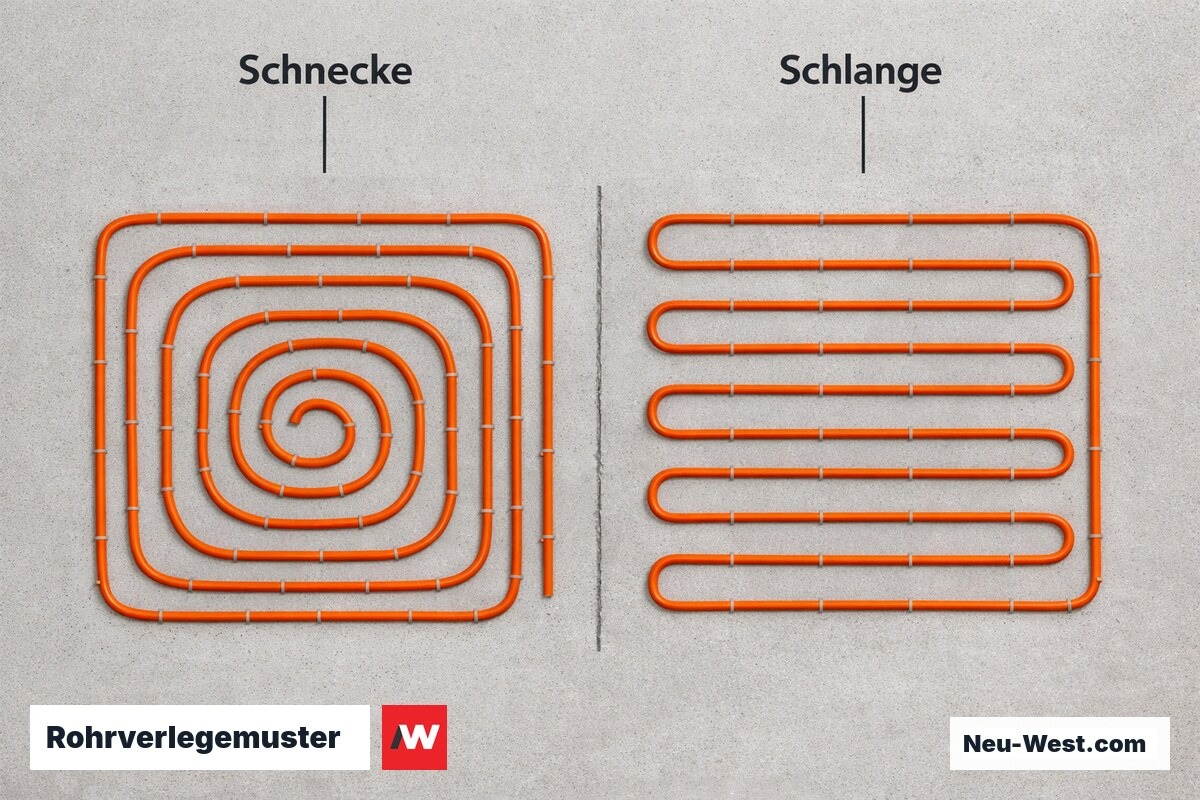

Rohrverlegemuster: Schnecke vs. Schlange – Erklär-Grafik (NEUWEST Berlin)

Belegreife messen: CM-Grenzwerte und warum Schnellzement kein Freifahrtschein ist

Die Belegreife für beheizte Estriche wird durch CM-Messung (Calciumcarbid-Methode) festgestellt. Der Grenzwert für Zementestrich (ZE, beheizt) liegt bei 1,8 CM-% — gegenüber 2,0 CM-% bei unbeheizten Estrichen; für Calciumsulfatestrich (CA) bei 0,3 CM-%. Diese Werte sind in den BEB-Merkblättern (Bundesverband Estrich und Belag) verbindlich geregelt.

Schnellzementestriche dürfen laut Hersteller bis 3,0 CM-% aufweisen — doch auch hier ist die CM-Messung Pflicht, nicht optional. Darrproben (Trockenschrank) gelten im Streitfall nicht als gleichwertige Nachweismethode. Wer ohne Messung belegt und ein Schaden durch Restfeuchte entsteht, trägt das volle Haftungsrisiko als ausführendes Gewerk.

Querschnitt eines CM-Messgeräts mit Druckflasche, Manometer, Calciumcarbid-Ampulle und Estrichprobe zur Restfeuchtemessung von Schnellzementestrich.
Eigenschaften im Vergleich

Estrichtypen für Fußbodenheizung im Vergleich (1 = ungünstig, 5 = sehr gut)

Zementestrich (ZE)Anhydritestrich (CA)Schnellzementestrich
Belegreife-Geschwindigkeit
Feuchtebeständigkeit (Nassbereich/Leckage)
Druckfestigkeit (C25 Standard)
Eignung Pumpeinbau (Fließverhalten)
Kosten relativ

Niedertemperaturauslegung: Wann 35/28 °C funktioniert — und wann nicht

Die Auslegung auf 35/28 °C (Vorlauf/Rücklauf, Spreizung 7 K) funktioniert zuverlässig in gut gedämmten Neubauten mit einem spezifischen Heizwärmebedarf unter 50 kWh/(m²·a) — also Gebäude nach GEG 2024, KfW-55 oder besser. Hier arbeitet die Wärmepumpe im optimalen COP-Bereich.

Im Bestand mit U-Werten > 0,5 W/(m²K) an Außenwänden reicht die verfügbare Heizfläche rechnerisch oft nicht aus: Die Vorlauftemperatur muss auf 40–45 °C angehoben werden, was den COP der Wärmepumpe um ca. 2–3 % je Kelvin Temperaturerhöhung senkt. Vor jeder Entscheidung für Fußbodenheizung im Altbau ist daher eine vollständige Heizlastberechnung mit Vorlauftemperaturnachweis erforderlich.

Lösungs-Finder

Systemwahl-Assistent: Welcher FBH-Typ passt zu Ihrer Situation?

Wie groß ist die verfügbare Aufbauhöhe (Oberkante Rohfußboden bis Fertigfußboden)?

Nass-System mit CT-Zementestrich C25 F5 empfohlen. Aufbau: 60 mm EPS 035 DEO + PE-RT-Rohr Ø 17×2 mm + ≥ 45 mm Überdeckung. Vorlauftemperatur 30–35 °C erreichbar — optimale Voraussetzung für Wärmepumpen (JAZ um 25–40 % höher als bei Heizkörperbetrieb mit 55 °C VL). Rohrabstand 15 cm Standard, Randzonen 10–12,5 cm.
CA-Fließestrich (Calciumsulfat-Estrich) oder Nass-System mit reduzierter Dämmung (30–40 mm EPS) möglich. Vorlauftemperatur 35–42 °C nötig — Wärmepumpenbetrieb noch wirtschaftlich, JAZ geringer als bei Vollsanierung. Estrich-Aufheizprotokoll nach DIN EN 1264-4 zwingend einhalten; CA-Estrich benötigt zusätzlich Estrich-Trocknungsprotokoll (mind. 28 Tage Wartezeit vor Belegreife-Messung).
Dünnschicht-Trockenaufbausystem: Gesamtaufbau 20–30 mm (Systemträgerplatte + MLCP- oder Kupferrohr Ø 12–14 mm + Trockenestrichelement). Vorlauftemperatur 45–55 °C erforderlich — Wärmepumpe nur mit hoher Auslegungstemperatur geeignet, Hybridlösung (WP + Heizstab) prüfen. Rohrabstand systembedingt fix 10–12,5 cm; Wärmeleitelement aus Aluminium erhöht Effizienz deutlich.
Elektrische Heizmatte (Aufbau 3–5 mm im Fliesenkleber) als Komfortlösung — kein wirtschaftlicher Ersatz für eine Hauptheizung; Betriebskosten 3–5× höher als Wärmepumpensystem. Hydraulische FBH ohne Aufbaureserve technisch nicht realisierbar. Alternativen ohne Bodeneingriff: Fußleistenkonvektoren (wassergeführt) oder Infrarot-Deckenpaneele prüfen.
Technische Daten

Technische Kennwerte: Fußbodenheizung Nasssystem

RohrmaterialPE-Xa, PE-Xb (DIN EN ISO 15875) oder PE-RT (DIN EN ISO 22391)
Rohrnenndurchmesser14×2,0 mm oder 17×2,0 mm (am häufigsten verbaut)
Verlegeabstand100 mm (Randzone / hohe Heizlast) bis 300 mm (Innenzone)
Max. Heizkreislänge100 m je Heizkreis (Druckverlustbegrenzung)
Betriebsdruckmax. 6 bar
Druckprüfung1,5× Betriebsdruck, mind. 6 bar, 24 h halten; Protokoll vor Estricheinbau
Max. Vorlauftemperatur (Norm)55 °C; Auslegungsziel NT-Betrieb: 35 °C
Estrichüberdeckung über OK Rohr≥ 30 mm (Zementestrich) / ≥ 25 mm (Anhydritestrich)
Rλ-Grenzwert Bodenbelag0,15 m²K/W (DIN EN 1264-2)
Max. Flächenheizleistungca. 100 W/m² (Nasssystem, optimaler Belag, Auslegungstemperatur)
Heizkreishydraulik: Verteiler, Kreislänge und Druckverlust – Erklär-Grafik (NEUWEST Berlin)

Dämmklassen unter der Heizfläche: GEG und DIN EN 1264-4 gleichzeitig erfüllen

DIN EN 1264-4 definiert Mindest-Wärmedämmstärken unterhalb der Heizfläche nach Lage des darunter befindlichen Raums: über Erdreich oder ungeheizten Räumen mind. 40 mm (λ ≤ 0,035 W/(m·K)), über beheizten Räumen im selben Gebäude mind. 20 mm. Das GEG 2024 legt darüber hinaus den primärenergetischen Bewertungsrahmen fest.

In der Praxis zwingt der BEG-Förderstandard für Wärmepumpen (Jahresarbeitszahl ≥ 2,7) die Dämmstärke faktisch über das DIN-Minimum hinaus: Eine zu geringe Dämmung erhöht den Wärmestrom nach unten, senkt die JAZ und kann die BEG-Fördervoraussetzungen knapp verfehlen lassen. Empfehlung: mind. 50 mm EPS (λ = 0,035 W/(m·K)) über Keller oder Erdreich; 30 mm über beheizten Räumen.

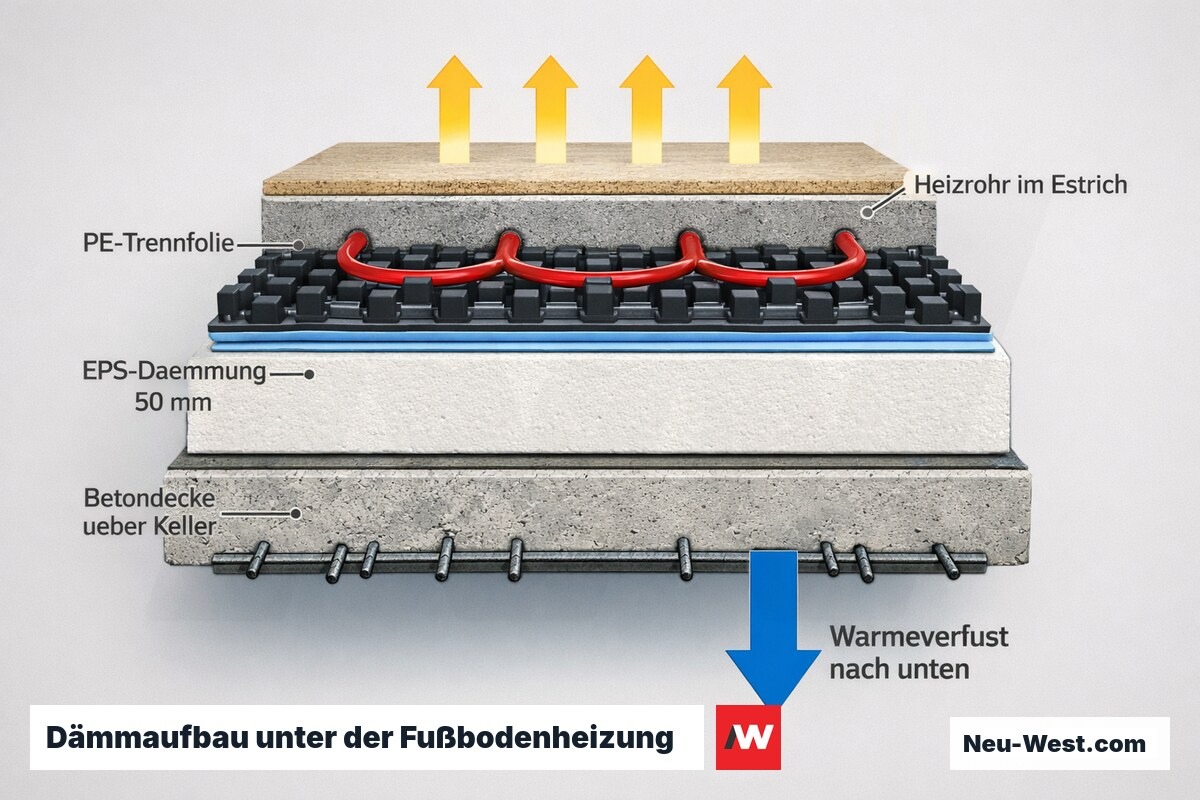

Querschnitt Fußbodenheizung über Keller: EPS-Dämmung auf Betondecke, Heizrohr im Estrich, Wärmeverlust nach unten.

Ohne CM-Messung kein Belag — auch bei Schnellestrich

Selbst bei Schnellzementestrichen mit 3,0-%-Grenzwert ist die CM-Messung vor dem Belegen Pflicht. Wer ohne Messprotokoll belegt und ein Schaden durch Restfeuchte entsteht, trägt das volle Haftungsrisiko — der Hinweis auf 'Schnellzement' entbindet nicht von der Nachweispflicht.

Hydraulischer Abgleich: Nach GEG 2024 vorgeschrieben

Der hydraulische Abgleich ist bei Heizungsanlagen mit mehreren Räumen nach GEG 2024 gesetzlich vorgeschrieben. Ohne Abgleich arbeiten einzelne Heizkreise mit dauerhaftem Überdurchfluss — Energieverlust, Strömungsgeräusche und ungleichmäßige Raumtemperaturen sind typische Folgen.

Altbau-Pflichtcheck: Ist der Wärmeerzeuger NT-tauglich?

Ältere Heizkessel sind auf 70–80 °C Vorlauf ausgelegt. Für den Betrieb mit Fußbodenheizung bei 35–45 °C muss der Wärmeerzeuger Niedertemperatur liefern können — anderenfalls ist ein Austausch oder die Kombination mit einer Wärmepumpe erforderlich, was die Gesamtkosten und Förderfähigkeit erheblich beeinflusst.

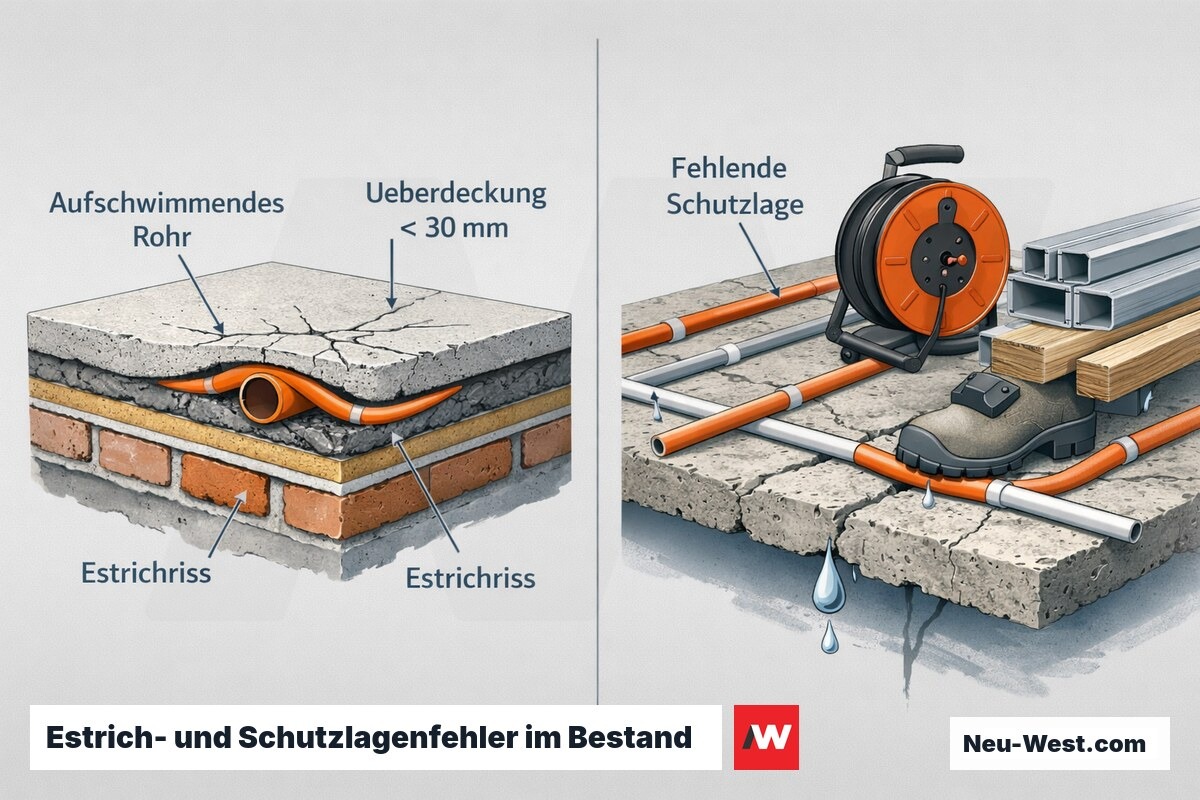

Vier Ausführungsfehler, die Fachleute im Bestand immer wieder finden

Häufigster Befund: fehlende oder unter 8 mm dünne Randstreifen, die nach wenigen Heizperioden zu Kantenrissen führen — oft erst nach dem zweiten Winter sichtbar. Zweiter Klassiker: Heizkreislängen unter 30 m bei parallel geschalteten Verteilern, wodurch der hydraulische Abgleich rechnerisch nicht mehr erreichbar ist und einzelne Kreise dauerhaft überströmt werden.

Normen-Landkarte Fußbodenheizung: DIN EN 1264 und DIN 18560 – Erklär-Grafik (NEUWEST Berlin)
Bauquerschnitt: aufschwimmendes Heizrohr mit zu dünner Estrichüberdeckung und Riss sowie ungeschütztes Rohr mit mechanischer Beschädigung und Leckage.

Dritter Fehler: Estricheinbau ohne Betriebsdruck im Rohr — das Rohr schwimmt auf, die Überdeckung unterschreitet stellenweise 30 mm, punktuelle Überhitzung erzeugt Estrichrisse. Vierter Fehler: keine Schutzlage auf den Rohren während der Rohbauphase. Mechanische Beschädigungen durch Elektro- oder Trockenbaugewerke sind im Altbau-Umbau die häufigste Ursache späterer Leckagen mit Wasseraustritt in darunter liegende Geschosse.

Kurz erklärt

Wichtige Begriffe rund um Fußbodenheizung einbauen lassen

Anheizprotokoll
Dokumentierter, stufenweiser Aufheizvorgang nach Estricheinbau. Startet frühestens nach 7 Tagen (CA) oder 21 Tagen (ZE); schriftliche Dokumentation ist Belegreife-Voraussetzung.
CM-Messung
Calciumcarbid-Methode zur Feuchtemessung im Estrich — einzige von BEB-Merkblättern anerkannte Feldmethode. Grenzwerte: 1,8 CM-% (ZE, beheizt), 0,3 CM-% (CA), 3,0 CM-% (Schnellzement).
DIN EN 1264
Europäische Norm für wassergeführte Flächenheizungs- und -kühlsysteme. Teil 2: Wärmeleistungsberechnung und Rλ-Grenzwert (0,15 m²K/W); Teil 4: Dämmung unterhalb der Heizfläche.
Hydraulischer Abgleich
Einstellung der Heizkreise auf gleichmäßige Durchflussmenge proportional zur raumweisen Heizlast. Nach GEG 2024 vorgeschrieben; ohne Abgleich entstehen Über- und Unterversorgung einzelner Räume.
JAZ (Jahresarbeitszahl)
Verhältnis von erzeugter Wärmemenge zu verbrauchter Elektroenergie einer Wärmepumpe über ein Jahr. Sinkt um ca. 2–3 % je Kelvin Vorlauftemperaturerhöhung — zentraler Effizienzindikator.
PE-X / PE-RT
Rohrwerkstoffe für Heizkreise: Polyethylen vernetzt (PE-Xa/-Xb nach DIN EN ISO 15875) bzw. mit erhöhter Temperaturbeständigkeit (PE-RT nach DIN EN ISO 22391). Beide für Heizung zugelassen.
Rλ-Wert (Bodenbelag)
Wärmedurchgangswiderstand eines Belags in m²K/W. Grenzwert nach DIN EN 1264-2: 0,15 m²K/W. Höhere Werte drosseln die Wärmeabgabe der Fußbodenheizung spürbar.
Spreizung
Temperaturdifferenz zwischen Vorlauf und Rücklauf (z.B. 35/28 °C = 7 K). Bei Fußbodenheizung typisch 5–10 K; beeinflusst den COP der Wärmepumpe direkt.

Die häufigsten Schäden bei Fußbodenheizungen entstehen nicht durch schlechte Materialien, sondern durch fehlende Randstreifen und ein nicht dokumentiertes Anheizprotokoll — beide Fehler sind vollständig vermeidbar, wenn die Norm bekannt ist und konsequent angewendet wird.

Bauphysikalische Planungspraxis, Fachbereich Flächenheizung und Estrich

Fußbodenheizung einbauen lassen Fragen & Antworten

Wie viel Aufbauhöhe beansprucht eine Fußbodenheizung?
Das hängt vom Systemtyp ab. Ein Nasssystem mit Noppenplatte benötigt ca. 25–35 mm Systemplatte und – je nach Estrichart – mindestens 35 mm (Calciumsulfat-Fließestrich) bzw. 45 mm (Zementestrich) Überdeckung über dem Rohrscheitel: Gesamtaufbau 60–90 mm. Ein Trockensystem mit gefrästen Systemplatten erreicht nur 16–22 mm und ist die erste Wahl bei begrenzter Raumhöhe in der Sanierung. Hinzu kommen 8–10 mm für den umlaufenden Randdämmstreifen, der nicht nur thermisch entkoppelt, sondern auch den Trittschall zwischen schwimmendem Estrich und Mauerwerk reduziert.
Was passiert, wenn das Estrich-Aufheizprotokoll übersprungen wird?
Estrich reagiert auf zu schnelle Temperaturänderungen mit Rissbildung, weil Trocknungsschrumpf und thermische Ausdehnung zusammentreffen. Nach DIN EN 1264-4 darf die Erstaufheizung bei Zementestrich frühestens 21 Tage nach Einbau beginnen, bei Calciumsulfatestrich nach 7 Tagen. Die Vorlauftemperatur wird stufenweise auf 25 °C angehoben, dann auf Auslegungstemperatur erhöht – je Stufe 24–48 Stunden Haltezeit. Wird dieses Protokoll ignoriert, entstehen großflächige Risse, die anschließend eine vollständige Estrichsanierung erfordern.
Welche Bodenbeläge sind mit Fußbodenheizung kompatibel?
DIN EN 1264-2 begrenzt den Wärmedurchlasswiderstand des Belags auf maximal 0,15 m²K/W. Keramik und Naturstein liegen weit darunter und sind ideal. Laminat und Vinyl (LVT) sind mit geeigneten Produkten unproblematisch. Schwierig ist Massivholzparkett: Es quillt und schwindet bei Feuchteänderungen, was mit den Heizzyklen im Estrich kollidiert – zulässig nur bei besonders getrockneten Sortierungen und Vorlauftemperaturen ≤ 40 °C. Dicke Teppichbeläge über 5 mm können den Grenzwert überschreiten und die nutzbare Heizleistung spürbar drosseln.
Ist der hydraulische Abgleich bei Fußbodenheizungen gesetzlich vorgeschrieben?
Das Gebäudeenergiegesetz (GEG) schreibt bei Heizungsoptimierungen die Ausführung eines hydraulischen Abgleichs vor; die Bundesförderung für effiziente Gebäude (BEG/BAFA) macht ihn zur zwingenden Fördervoraussetzung. Ohne Abgleich werden einzelne Heizkreise überströmt, andere unterversorgt – Folge sind 'kalte Zonen' in der Fläche und unnötig hoher Pumpenstrom. Der Abgleich umfasst die Berechnung der Sollvolumenströme aller Kreise, die Einstellung der Strangventile am Verteiler und die Anpassung der Heizungspumpenkennlinie.
Wie viel Wärmedämmung ist unter der Fußbodenheizung vorgeschrieben?
GEG und DIN 4108-2 definieren Mindest-Wärmedurchgangswiderstände je nach angrenzendem Bereich – die Anforderungen sind am höchsten gegen Erdreich oder Außenluft, geringer gegen beheizte Räume darunter. In der Bestandssanierung mit knapper Aufbauhöhe werden häufig hochdruckfeste PIR-Platten eingesetzt, die bei geringer Dicke hohe R-Werte erreichen. Ein oft übersehenes Kriterium ist die Druckfestigkeit der Dämmschicht: Sie muss die Last des schwimmenden Estrichs dauerhaft ohne Setzung aufnehmen – für EPS gilt nach DIN EN 13163 eine Mindestdruckfestigkeit von CS(10) ≥ 100 kPa (Anwendungstyp DEO) als Mindestzulassung für diesen Einsatzbereich.
Warum muss die Druckprüfung vor dem Einbetten ins Estrich stattfinden?
Nach dem Vergießen mit Estrich sind Leckagen im Rohrnetz nicht mehr zugänglich – jede Reparatur würde den Estrich großflächig aufbrechen. Die Kaltdruckprüfung erfolgt daher zwingend vor dem Einbetten: Das System wird mit dem 1,5-fachen des zulässigen Betriebsdrucks – mindestens 6 bar – beaufschlagt und muss diesen Druck mindestens 2 Stunden ohne Abfall halten. Anschließend wird mit Arbeitsdruck weitergearbeitet, während der Estrichleger die Fläche vergießt – ein etwaiges Leck wäre so sofort spürbar. Das Prüfprotokoll ist Pflichtbestandteil der Abnahmedokumentation.
Wie werden Vorlauftemperatur und Heizkreislänge fachgerecht ausgelegt?
Die Auslegung folgt DIN EN 1264-3: Als Richtwert gilt eine Vorlauftemperatur von 35 °C mit einer Spreizung von 5–8 K (Rücklauf ca. 27–30 °C). Verlegeabstand (typisch 10–20 cm) und spezifische Heizleistung ergeben sich aus der Raumheizlast. Zu lange Heizkreise erhöhen die Spreizung, weil das Wasser auf dem Weg zu viel Energie abgibt – das Kreisende bleibt kühler als der Beginn und erzeugt ungleichmäßige Oberflächentemperaturen. Als Faustregel gilt eine maximale Heizkreislänge von 80–100 m bei DN 16/17 mm-Rohr; bei DN 20 sind bis zu 120 m möglich.
Kann eine Fußbodenheizung im Altbau ohne Estrich-Erneuerung nachgerüstet werden?
Ja – mit Trocken-Aufbausystemen (gefräste Gipsfaserplatten oder Systemplatten mit Rohrführungskanälen) ist ein Aufbau ohne Nassestrich möglich; der Gesamtaufbau beträgt nur 16–22 mm. Voraussetzung ist ein ebener, tragfähiger Untergrund – Unebenheiten über 3 mm/m sind vorher auszugleichen. Entscheidend ist außerdem, ob das vorhandene Heizsystem Niedertemperaturbetrieb (Vorlauf ≤ 45 °C) ermöglicht: Ein konventioneller Kessel ohne Brennwerttechnik liefert oft 70–80 °C und macht den Betrieb einer Fußbodenheizung unwirtschaftlich und potenziell schädlich für Systemplatten aus Gipsmaterialien.
Unsere Projekte

Fußbodenheizung einbauen lassen Referenzen & Beispiele

Weitere Referenzen ansehen

Maßgebliche Normen für Auslegung, Ausführung und Abnahme von Flächenheizungssystemen: DIN EN 1264, DIN 18560 und GEG.

Bereit für Ihr Bauprojekt?

Kostenlose Besichtigung & Festpreis-Angebot – meist innerhalb von 24 Stunden.

Jetzt kostenlos anfragen

Fußbodenheizung einbauen lassen: Bauwissen & Ratgeber
