Fundament gießen lassen in Berlin – Fachbetrieb für Betonarbeiten
Ein Fundament überträgt alle Lasten des Bauwerks in den tragfähigen Baugrund — Fehler bei Betonqualität, Bewehrungsüberdeckung oder Verdichtung wirken dauerhaft auf Tragfähigkeit und Dichtheit. Entscheidend ist die Abstimmung von Druckfestigkeitsklasse, Expositionsklassen und Gründungstiefe auf das projektbezogene Bodengutachten.
Von der Schalung über den normenkonformen Betoneinbau bis zur Feuchtnachbehandlung werden Fundamentarbeiten fachgerecht ausgeführt — mit Prüfung des Lieferscheins, Protokollierung der Einbaubedingungen und Einhaltung der Ausschalfristen nach DIN EN 13670.
Was umfasst Fundament gießen?
- Baugrubenkontrolle: Verdichtungsprüfung (Lastplattendruckversuch nach DIN 18134) und Abgleich mit Bodengutachten
- Sauberkeitsschicht herstellen (mind. 50 mm Magerbeton C8/10) und Schalung maßgenau setzen und ausrichten

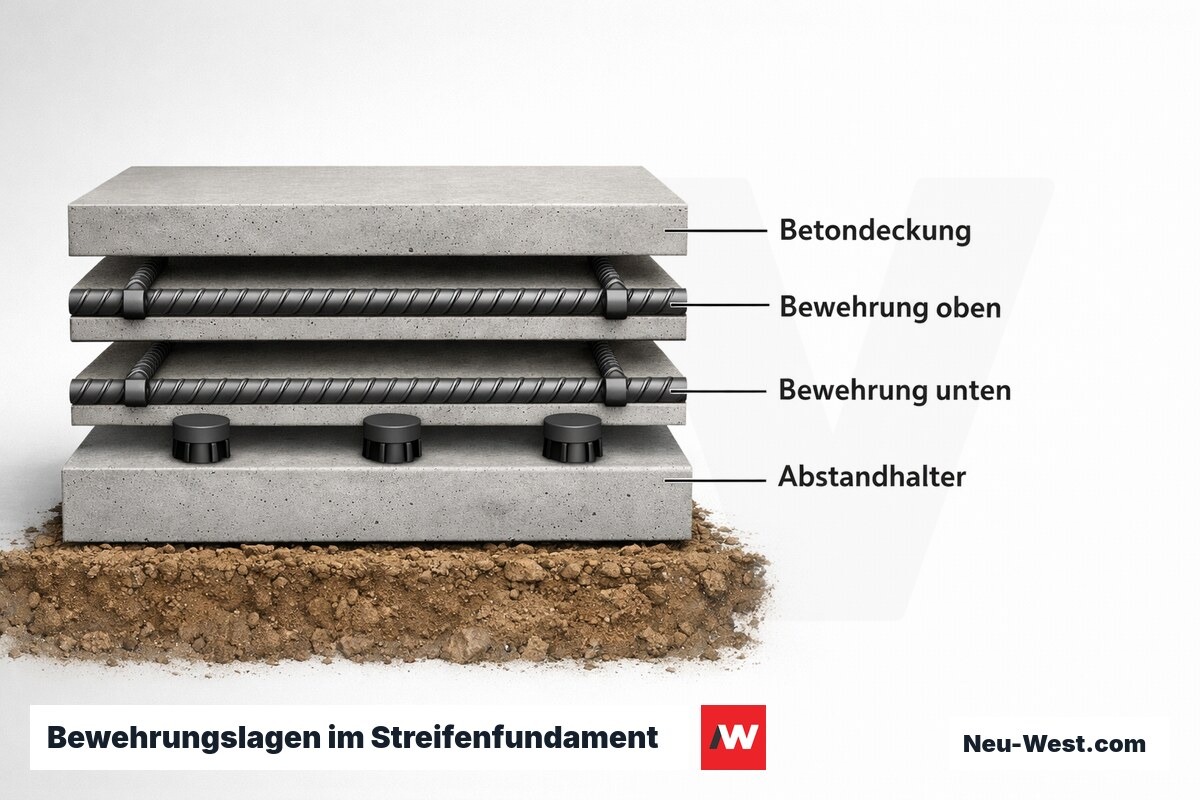

- Bewehrungskorb einlegen: Stabdurchmesser und Betondeckung cnom nach Expositionsklasse mit CE-geprüften Abstandhaltern sichern
- Betonlieferung annehmen: Lieferschein auf Druckfestigkeitsklasse, Expositionsklassen, w/z-Wert und Konsistenzklasse prüfen
- Beton lagenweise einbringen (Lagendicke ≤ 50 cm) und mit Innenrüttler verdichten (Rüttelabstand ≤ 50 cm, Fallhöhe ≤ 1,50 m)
- Feuchtnachbehandlung 3–7 Tage sicherstellen und Ausschalfristen nach DIN EN 13670 einhalten
Je nach Gründungsart (Streifen-, Einzel- oder Fundamentplatte) und Lastfall (kein Wasser, aufstauendes Sickerwasser oder drückendes Grundwasser nach DIN 18533) werden Betonsorte, Abdichtungsprinzip und Fugenplanung individuell festgelegt. Für WU-Konstruktionen (Weiße Wanne) koordinieren wir Fugenbandeinbau und Betonierabschnitte bereits in der Ausführungsplanung.

Baugrundgutachten: wann es Pflicht ist — und wann der Verzicht riskant wird
Ein Baugrundgutachten nach DIN EN 1997-2 (Eurocode 7, Teil 2) ist in Deutschland baurechtlich nicht pauschal vorgeschrieben, aber die Landesbauordnungen fordern eine standsichere Gründung — was ohne Bodenkennwerte kaum nachweisbar ist. Fehlt das Gutachten, haftet der Bauherr bei Setzungsschäden in voller Höhe, weil er die Erkundungspflicht nicht belegen kann.
Kritische Situationen, in denen ein Verzicht besonders riskant ist: Hanglagen oder angrenzende Gewässer, Altlasten-Verdachtsflächen (ehemalige Industrie-/Gewerbegebiete), Torf- oder Kleischichten im Berliner Raum sowie Gebiete mit bekanntem Grundwasserhochstand. Auch keine Bauherrenhaftpflicht deckt den Schaden ab, wenn das Gutachten bewusst eingespart wurde.

Fundamentarten: Streifen, Platte, Punkt und Köcher
Streifenfundament
Klassische Gründungsform unter tragenden Wänden. Breite aus Bodenpressung und Auflast nach EC7 berechnet; typisch 60–100 cm breit, 50–80 cm tief. Wirtschaftlich bei gleichmäßigem Baugrund und linearen Lasten.
Bodenplatte / Fundamentplatte
Flächige Gründung bei weichem oder ungleichmäßigem Untergrund. Steifigkeit durch Rippenstruktur oder Plattendicke 25–40 cm. Kombinierbar mit WU-Beton zur Abdichtung gegen drückendes Grundwasser.
Punktfundament / Einzelfundament
Unter Stützen und Pfeilern. Abmessungen aus Bodenpressung, Lastexzentrizität und Kippsicherheit. Bewehrung muss Biegebeanspruchung aus ungleichmäßiger Sohlpressung aufnehmen.
Köcherfundament
Sonderform für Fertigteilstützen: der Stiel wird eingestellt und vergossen. Achsposition muss mit Toleranz < 5 mm eingehalten werden; Maßtoleranzen nach DIN 18202 gelten auch hier.
Sauberkeitsschicht: Funktion, Dicke und Normeinordnung
Die Sauberkeitsschicht aus Magerbeton (typisch C8/10 oder C12/15) hat zwei Funktionen, die häufig unterschätzt werden: Sie schafft eine geometrisch definierte, planebene Arbeitsfläche für das Verlegen der Bewehrung — und verhindert das Eindringen von Zementleim in den Untergrund, was die planmäßige Betondeckung der untersten Bewehrungslage gefährden würde.
DIN EN 13670 (Ausführung von Tragwerken aus Beton) und das nationale Anwendungsdokument fordern für Fundamente eine Sauberkeitsschicht von mindestens 5 cm Dicke, sofern kein anderes geeignetes Trennmittel (z.B. PE-Folie ≥ 0,3 mm) verwendet wird. Auf gewachsenem Fels kann sie entfallen, wenn die Oberfläche gesäubert und geometrisch ausreichend eben ist.
Ein häufiger Fehler: die Sauberkeitsschicht zu früh belasten, bevor der Beton ausreichend erhärtet ist — das führt zu Rissen und Fehlstellen in der Auflagefläche.
Betonmenge und Kosten berechnen
Fundamentgrundfläche und Gründungstiefe eingeben — der Rechner ermittelt den Frischbetonbedarf in m³ (C25/30) sowie eine Gesamtkostenindikation inkl. Schalung, Bewehrung und Nachbehandlung. C30/37 erhöht die Materialkosten um ca. 8–12 %; WU-Beton (Weiße Wanne) um ca. 15–20 %.
Unverbindlicher Richtwert – der genaue Preis hängt von Untergrund, Aufwand und Ausführung ab.
Ablauf: Fundament gießen — von der Grubensohle bis zum erhärteten Beton
Erdarbeiten und Grubensohle herstellen

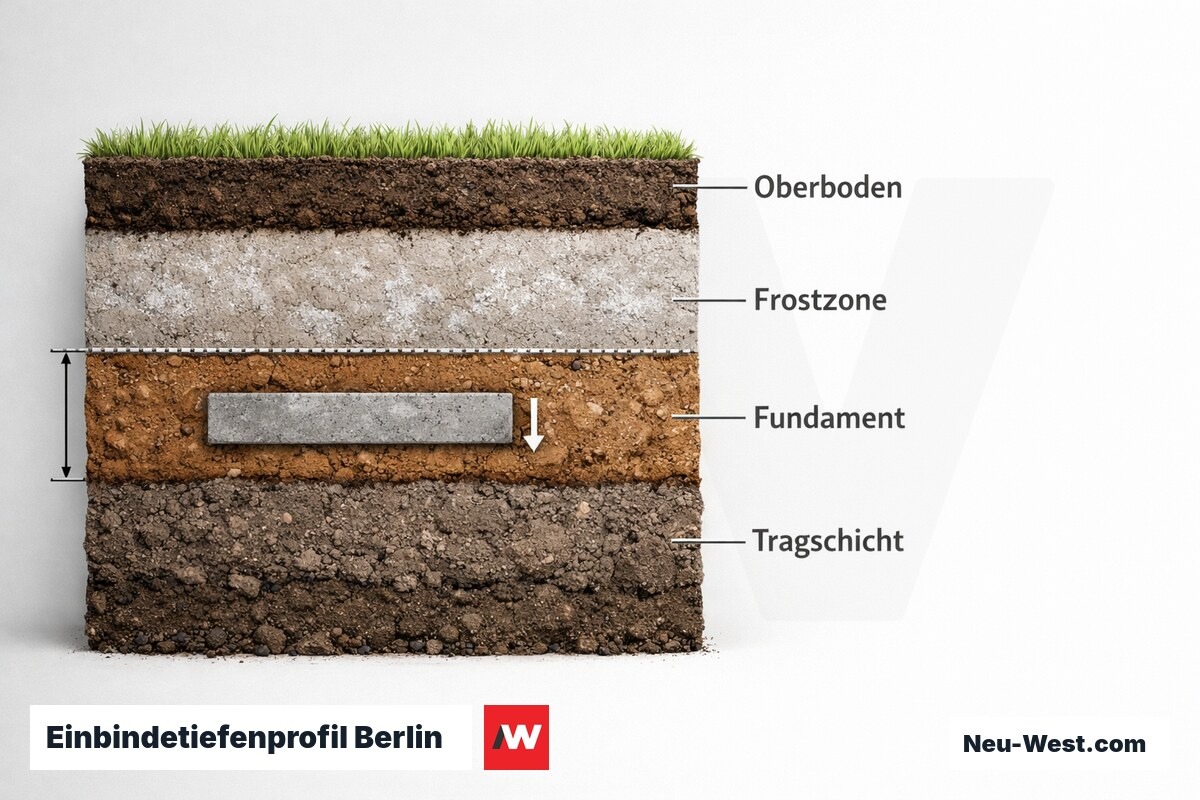

Aushub bis auf tragfähigen Baugrund gemäß Gutachten. Planum herstellen, Frosttiefe beachten (Berlin: mind. 80 cm unter GOK), Schotterbett ggf. verdichten (Proctordichte ≥ 97 %).
Sauberkeitsschicht einbringen
Magerbeton C8/10, min. 5 cm Dicke, abgezogen und ausgehärtet (mind. 12 Stunden). Erst danach Abdichtungsfolie und Bewehrung verlegen.
Bewehrung einbauen
Bewehrungsplan-konforme Einbindung, Abstandhalter für planmäßige Betondeckung nach EC2. Einbauteile und Durchführungen fixieren und auf Lagesicherheit prüfen.
Schalung stellen und prüfen

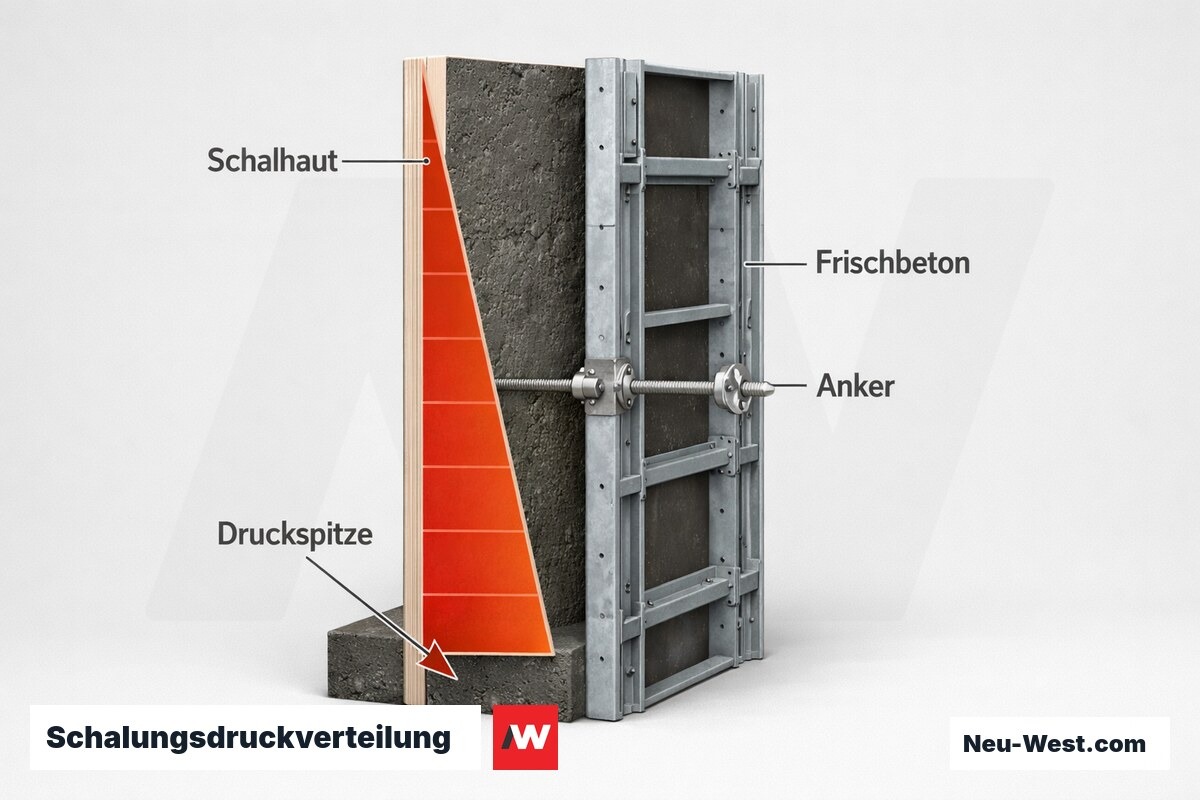

Druckfeste Schalung nach Betonierplan. Frischbetondruck nach DIN 18218 prüfen — er steigt mit Betoniergeschwindigkeit und Betontemperatur überproportional.
Beton einbringen
Einbau in Lagen ≤ 50 cm (Rütteltiefe des Innenrüttlers). Freier Fall max. 1,0–1,5 m, kein Entmischen. Pumpe oder Kübel je nach Zugänglichkeit.
Verdichten mit Innenrüttler
Rüttelabstand ≤ 1,5 × Rüttelradius, systematisches Rastermaß einhalten. Rüttler senkrecht einführen, langsam ziehen, bis keine Luftblasen mehr aufsteigen.
Oberfläche abziehen und Nachbehandlung starten
Mit Richtlatte abziehen, bei Bodenplatten glätten. Unmittelbar danach Nachbehandlung beginnen: Folie auflegen oder Nachbehandlungsmittel aufsprühen — keine Pause.
Ausschalfristen und Freigabe
Mindestausschalzeit nach DIN EN 13670 und Betonrezeptur (C25/30 bei 15 °C: tragende Teile frühestens nach 3–4 Tagen). Druckfestigkeit aus Probezylindern dokumentieren (3 Zylinder je Charge).

Wasserzementwert: warum der w/z-Wert über Jahrzehnte entscheidet
Der Wasserzementwert (w/z) ist das Verhältnis von Wasser- zu Zementmasse im Frischbeton und bestimmt maßgeblich die Kapillarporosität des erhärteten Gefüges. Jedes nicht zur Hydratation benötigte Wasser verdampft und hinterlässt Kapillarporen — Einfallstore für Kohlendioxid (Carbonatisierung), Chloride und Frost-Tau-Wechsel. Bereits ein Anstieg von w/z 0,50 auf 0,60 kann die Lebensdauer eines Fundaments unter Expositionsklasse XC4 (wechselnd nass-trocken) um Jahrzehnte verkürzen.
DIN EN 206 in Verbindung mit DIN 1045-2 begrenzt den w/z-Wert expositionsklassenabhängig: für XC2 (nass, selten trocken) max. 0,60, für XC4 max. 0,50. Auf der Baustelle wird der w/z-Wert über die Konsistenzklasse (Ausbreitmaß F3–F4) indirekt kontrolliert — jedes unkontrollierte Wassernachgießen aus dem Fahrmischer sprengt die Rezeptur und ist bautechnisch unzulässig.

Betonklassen und Expositionsklassen für Fundamente im Überblick
| Expositionsklasse | Beschreibung |
|---|---|
| XC1 | Trocken oder ständig nass (Innenfundament) |
| XC2 | Nass, selten trocken — Normalfall Streifenfundament |
| XC4 | Wechselnd nass und trocken — Bodenplatte mit Bewitterung |
| XF1 | Mäßige Frosteinwirkung ohne Taumittel |
| XA1 | Schwach chemisch angreifender Boden |
| XA2 | Mäßig angreifend (erhöhter Sulfatgehalt) |
Innenrüttler: Abstand, Tiefe und Dauer richtig dosieren
Der Innenrüttler (Tauchrüttler) verdichtet Frischbeton, indem er die Reibung zwischen den Körnern kurzzeitig aufhebt und eingeschlossene Luft nach oben treibt. Entscheidend ist die Einstichtiefe: Der Rüttler muss 5–10 cm in die bereits verdichtete Lage darunter eintauchen, um Lagengrenzen zu verwischen. Der Rüttelabstand darf das 1,5-Fache des wirksamen Rüttelradius nicht überschreiten — bei einem Standardrüttler (Ø 50–60 mm, wirksamer Radius ca. 35–45 cm) ergibt das ein Rastermaß von rund 50–60 cm.
Häufige Fehler: zu schnelles Ziehen des Rüttlers (führt zu Einschlüssen), Berühren der Bewehrung (verändert Gefüge um den Stahl, Haftverbund leidet), zu lange Rüttelzeit an einer Stelle (Entmischung durch Absackung grober Zuschläge). DIN EN 13670 Abschnitt 8 regelt die Verdichtungsanforderungen; bei WU-Beton oder Sichtbeton gelten verschärfte Kontrollpflichten.
Fundamenttyp bestimmen
Welche Kombination aus Bodentragfähigkeit, Lastbild und Grundwasserlage trifft auf Ihr Bauvorhaben zu?

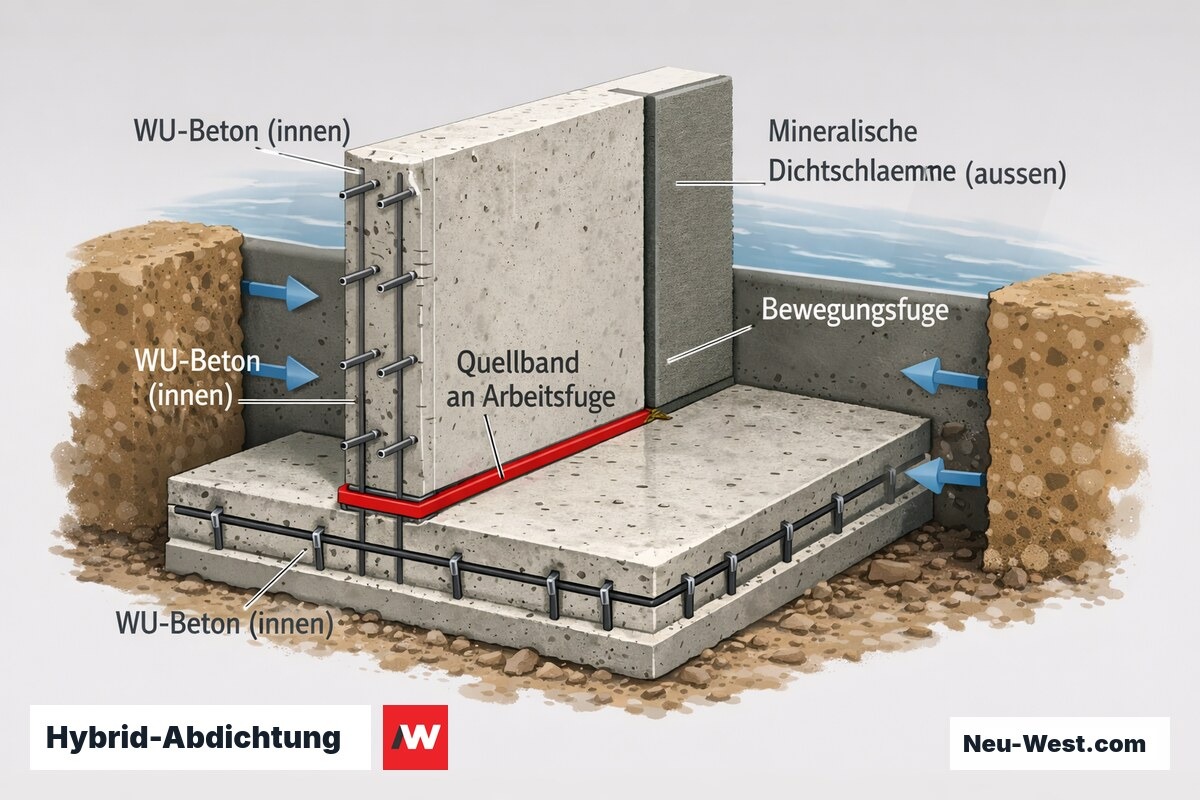

Abdichtungssystem: WU-Beton (Weiße Wanne) vs. Schwarze Wanne
| Kriterium | WU-Beton / Weiße Wanne | Schwarze Wanne (Bitumen/Folie) |
|---|---|---|
| Wirkprinzip | Dichter Beton mit Rissbreitenbegrenzung ≤ 0,2 mm als Abdichtungsebene | Äußere Abdichtungslage (Bitumenschweißbahn, FPO-Folie o.ä.) |
| Beanspruchungsklasse | W1-I / W2 nach DBV/ÖBV WU-Richtlinie (bis ca. 3 m Wasserdruck) | Alle Klassen, auch W1-II (drückendes Wasser > 3 m Standhöhe) |
| Reparierbarkeit | Fugen nachinjizierbbar via Injektionsschlauch; im Nachhinein gut sanierbar | Außenabdichtung kaum nachrüstbar ohne vollständiges Freilegen |
| Schadensanfälligkeit | Rissbreite und Fugenkonstruktion entscheidend; Querkräfte an Fugen kritisch | Verletzung durch Nägel, Steine oder Wurzeln im Erdreich möglich |
| Kosten (Richtwert) | Aufpreis Beton C30/37 WU + Fugenband; kein separates Abdichtungsgewerk | Zusätzliches Abdichtungsgewerk typisch 30–60 EUR/m² |
| Typischer Einsatz | Keller ≤ 3 m Wasserstand, Bodenplatten, Tiefgaragen | Hoher Grundwasserstand, aggressive Böden, besondere Anforderungen |

WU-Beton oder Schwarze Wanne: Systemwahl nach Wasserbelastung
Die DBV/ÖBV WU-Richtlinie unterscheidet Beanspruchungsklassen: W1 für drückendes und zeitweise aufstauendes Wasser, W2 für Feuchte und Spritzwasser ohne hydrostatischen Druck. Die Systemwahl hängt nicht allein vom Grundwasserstand ab, sondern auch von der Nutzungsklasse des Bauwerks (A = trocken, B = feuchte Stellen tolerierbar). Für Wohnkeller gilt fast immer Nutzungsklasse A — was bei drückendem Wasser hohe Anforderungen an Rissbreitenbeschränkung und Fugenkonstruktion stellt.
WU-Beton allein ist kein Selbstläufer: Planungsfehler wie fehlende Bewegungsfugen, falsch dimensionierte Arbeitsfugenabdichtung (das Quellband muss auf die jeweilige Wasserbelastungsklasse abgestimmt sein) oder zu große Betonierabschnitte erzeugen unkontrollierte Risse. Ein hybrides System — WU-Beton innen plus mineralische Dichtschlämme außen — erhöht die Zuverlässigkeit erheblich und bietet Redundanz.

Was kostet Fundament gießen?
Richtwerte für Berlin und Umgebung (netto, ohne MwSt., ohne Erdarbeiten und Statik). Die tatsächlichen Kosten hängen stark von Fundamenttyp, Betonklasse, Bewehrungsgrad und Baugrundverhältnissen ab.
| Leistung | Preis-Spanne (Richtwert) |
|---|---|
| Leistung | Richtwert |
| Sauberkeitsschicht C8/10 einbringen, 5 cm | 12–18 EUR/m² |
| Streifenfundament 60 cm breit, 50 cm tief (inkl. Bewehrung) | 120–180 EUR/lfm |
| Bodenplatte C25/30, 25 cm, einfach bewehrt | 85–130 EUR/m² |
| Bodenplatte WU-Beton C30/37, 30 cm, wasserdruckhaltend | 120–175 EUR/m² |
| Einzelfundament 80×80 cm, 60 cm tief (Stütze) | 350–600 EUR/Stk. |
| Aufpreis Betonpumpe (Mindestmenge + Anfahrt) | 300–600 EUR pauschal |
| Fremdüberwachung Überwachungsklasse 2 (ÜK2) | ca. 150–350 EUR/Tag, nach Aufwand |
Richtwerte für Berlin/Brandenburg, projektabhängig — kostenloses Festpreis-Angebot anfragen.
Kostenstruktur Fundament gießen: was wirklich ins Geld geht
Der Betonmaterialanteil macht bei einfachen Fundamenten nur 30–40 % der Gesamtkosten aus. Der größte Posten ist häufig der Schalungsaufwand — insbesondere bei Einzelfundamenten mit Köcher, versetzten Abmessungen oder tiefen Gruben. Jede Sonderschalung (Vouten, Aussparungen, Einbauteile) treibt Stunden- und Materialaufwand überproportional.
Unterschätzt werden oft: Standgebühren für Fahrmischer (ab ca. 8–10 Minuten Überschreitung je m³), Betonpumpenkosten bei beengten Grundstücken, Bewehrungsaufwand bei WU-Konzepten mit engem Stababstand sowie Fremdüberwachungskosten nach DIN EN 13670 für Überwachungsklasse 2. Einsparpotenzial liegt häufig in der Koordination: ein lückenloser Tagesplan reduziert Fahrmischer-Standzeiten und Kranstunden erheblich.
Betonkonsistenzklasse wählen (DIN EN 12350-5)
Wie wird der Beton eingebracht, und wie eng ist die Bewehrung?
Frischbeton nie mit Wasser strecken
Jeder Liter Wasser aus dem Fahrmischer auf der Baustelle erhöht den w/z-Wert und zerstört die Betonrezeptur. Druckfestigkeit und Dauerhaftigkeit sinken irreversibel — sichtbar oft erst nach Jahren durch Rissbildung oder Abplatzungen.
Quellband erst unmittelbar vor dem Betonieren einlegen
Quellbänder in Arbeitsfugen reagieren auf Feuchtigkeit — werden sie zu früh eingebaut und feucht, quellen sie vor dem Betonieren auf und verlieren ihre Dichtwirkung. Einbau max. 24 h vor dem Betonieren.
Betonierprotokoll als Pflichtdokument
DIN EN 13670 und die VOB/B verlangen Aufzeichnungen über Betongüte, Lieferzeit, Einbau- und Umgebungstemperatur sowie Nachbehandlungsmaßnahmen. Das Protokoll ist bei Gewährleistungsstreitigkeiten das entscheidende Beweismittel.
Frostschutz im Winter frühzeitig planen
Beton darf erst nach Überschreiten von ca. 5 N/mm² Frühfestigkeit einfrieren — das dauert je nach Rezeptur und Temperatur 12–48 Stunden. In Berlin sind Schutzmaßnahmen (Zeltplane, Heizgebläse) von Oktober bis April regelmäßig erforderlich.

Frischbetontemperatur: kritische Grenzen im Sommer und Winter
DIN EN 206 begrenzt die Frischbetontemperatur bei Lieferung auf 5–30 °C. Im Winter gilt: Liegt die Temperatur unter 5 °C oder ist Frost in den nächsten 24 Stunden zu erwarten, darf ohne Schutzmaßnahmen nicht betoniert werden. Zement hydratisiert unterhalb von ca. 5 °C praktisch nicht mehr — der Beton gewinnt keine Festigkeit, und gefrierendes Wasser im Kapillarsystem kann das noch nicht erhärtete Gefüge dauerhaft schädigen.
Im Sommer gilt das Gegenteil: Zu heiße Frischbetontemperatur (> 30 °C) beschleunigt die Hydratation unkontrolliert, erhöht den Frühschwund und das Risiko plastischer Schwindrisse. Maßnahmen: Wasser kühlen (Eiswasser), Zuschläge abschatten, Betonieren in den frühen Morgenstunden. In Extremsommern kann eine Anpassung der Rezeptur — langsamerer Zement oder Zusatzstoff Flugasche — sinnvoll sein; das Betonwerk muss rechtzeitig informiert werden.

Abbinde- und Nachbehandlungsphase: zeitlicher Ablauf
- Erstarrungsbeginn2–4 h nach dem Mischen
- Erstarrungsende / Verarbeitbarkeit endet4–6 h (rezeptur- und temperaturabhängig)
- Nachbehandlung startenUnmittelbar nach Abziehen der Oberfläche
- Frühfestigkeit ca. 5 N/mm² erreicht12–24 h (bei ≥ 10 °C)
- Ausschalung nicht tragende Teile möglichAb 12–24 h bei C25/30 und ≥ 15 °C
- Mindest-Nachbehandlungsdauer (DIN EN 13670)7 Tage bei ≥ 15 °C; 10 Tage bei 10 °C
- Belastung mit Auflast (Mauerwerk)Frühestens nach 7–14 Tagen, je nach statischer Freigabe
- 28-Tage-Nennfestigkeit (Prüfalter nach DIN EN 12390)28 Tage nach Herstellung

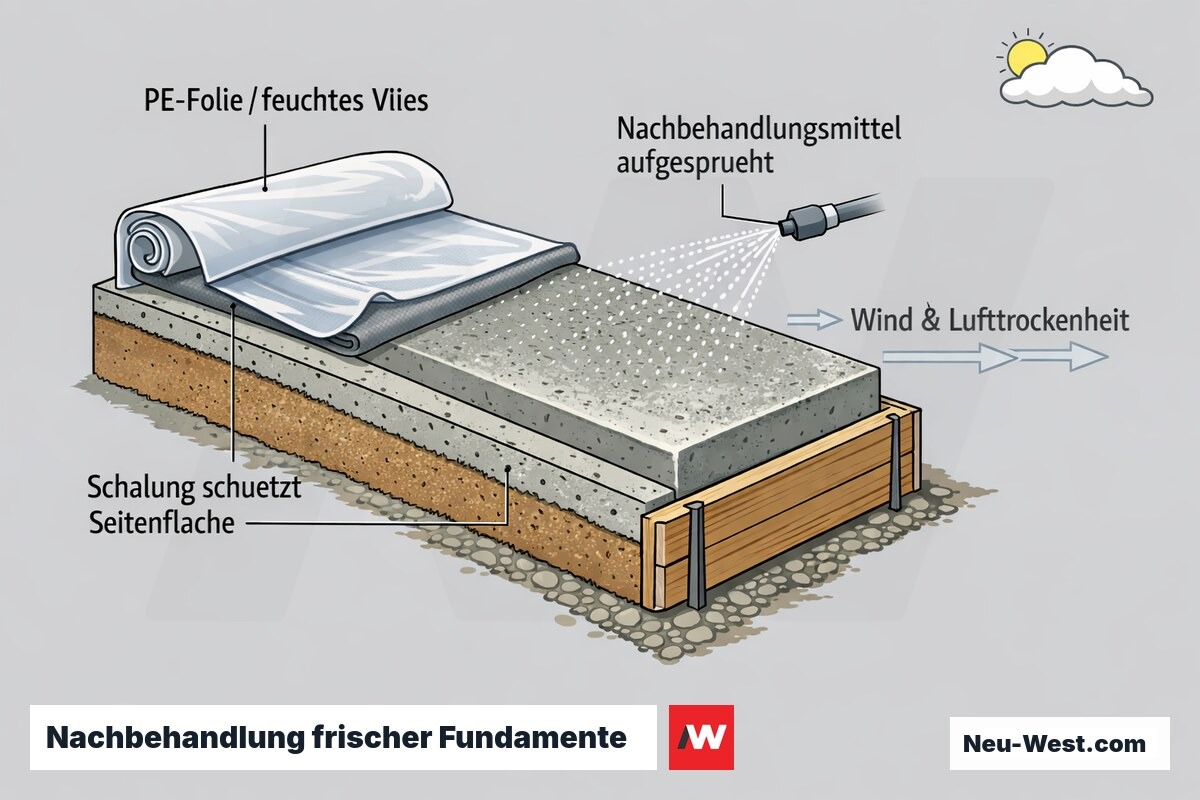

Nachbehandlung: die unterschätzte Phase nach dem Gießen
Die Nachbehandlung (Curing) ist die Phase, in der die Hydratation weiterläuft und der Beton Festigkeit sowie Dauerhaftigkeit ausbildet. Trocknet die Betonoberfläche in den ersten Stunden aus — durch Wind, Sonne oder niedrige Luftfeuchtigkeit — entstehen plastische Schwindrisse, die sich durch die gesamte Betondeckung ziehen können. DIN EN 13670 unterscheidet drei Nachbehandlungsklassen mit steigenden Anforderungen an Dauer und Methode.


Bewährte Methoden für Fundamente: Abdecken mit PE-Folie oder feuchtem Vlies unmittelbar nach dem Abziehen, filmbildendes Nachbehandlungsmittel auf Oberseite aufsprühen. Wichtig: senkrecht betonierte Schalungsflächen trocknen kaum aus — dort ist die Schalung selbst der Schutz. Die häufigste Unterlassung: Nachbehandlung bei kühlem, bewölktem Wetter für unnötig halten — dabei zählen Lufttrockenheit und Wind mehr als direkte Sonnenstrahlung.
Wichtige Begriffe rund um Fundament gießen
Expositionsklasse
Wasserzementwert (w/z)
WU-Beton (wasserundurchlässiger Beton)
Sauberkeitsschicht
Rüttelradius
Frühfestigkeit
Arbeitsfuge
Baugrunderkundung / Baugrundgutachten
Der häufigste Fehler beim Fundament gießen ist nicht die Betonrezeptur — die liefert das Werk. Es ist der Moment, wenn auf der Baustelle 'ein bisschen Wasser' in den Fahrmischer gegeben wird, weil der Beton 'zu steif' ist. Damit ist die Rezeptur Geschichte und der w/z-Wert obsolet.
Erfahrungsberichte aus der Berliner Stahlbetonbau-Praxis
